集控楼装修施工方案
- 格式:doc
- 大小:200.50 KB
- 文档页数:23

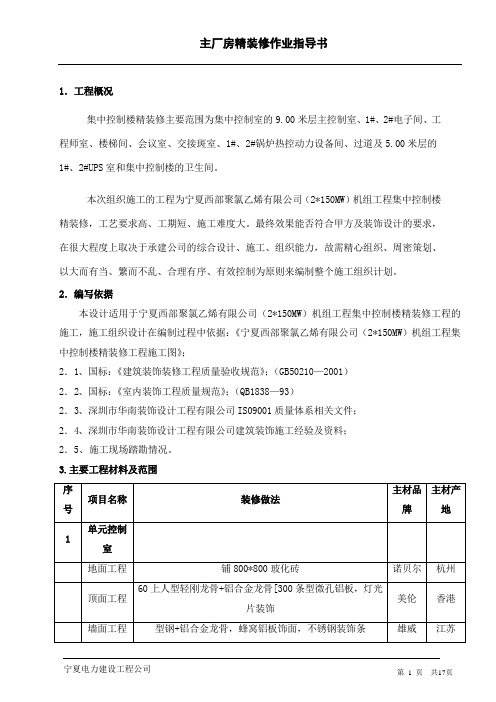

1.工程概况集中控制楼精装修主要范围为集中控制室的9.00米层主控制室、1#、2#电子间、工程师室、楼梯间、会议室、交接斑室、1#、2#锅炉热控动力设备间、过道及5.00米层的1#、2#UPS室和集中控制楼的卫生间。
本次组织施工的工程为宁夏西部聚氯乙烯有限公司(2*150MW)机组工程集中控制楼精装修,工艺要求高、工期短、施工难度大。
最终效果能否符合甲方及装饰设计的要求,在很大程度上取决于承建公司的综合设计、施工、组织能力,故需精心组织、周密策划、以大而有当、繁而不乱、合理有序、有效控制为原则来编制整个施工组织计划。
2.编写依据本设计适用于宁夏西部聚氯乙烯有限公司(2*150MW)机组工程集中控制楼精装修工程的施工,施工组织设计在编制过程中依据:《宁夏西部聚氯乙烯有限公司(2*150MW)机组工程集中控制楼精装修工程施工图》;2.1、国标:《建筑装饰装修工程质量验收规范》;(GB50210—2001)2.2、国标:《室内装饰工程质量规范》;(QB1838—93)2.3、深圳市华南装饰设计工程有限公司IS09001质量体系相关文件;2.4、深圳市华南装饰设计工程有限公司建筑装饰施工经验及资料;2.5、施工现场踏勘情况。
3.主要工程材料及范围4.施工准备工作现场施工准备分内业与资料准备和外业与物质准备两大部分。
4.1.内业与资料准备4.1.1.研究设计图纸,讨论其施工方案可行性;4.1.2.根据图纸,核对现场尺寸。
差别大者应通知甲方及设计单位,差别不大者可作为特别记录及时调整;4.1.3.计算工程量。
按区域、工种、项目计算装饰工程量。
4.1.4.编制施工预算。
在计算装饰工程量的基础上,参照施工定额,按区域、工种、项目确定额定工料消耗;4.1.5.编制施工组织设计。
根据本工程实际特点和现场及所在地区技术经济条件,编制施工组织设计,主要应包括:4.1.5.1.与结构、安装工程协调的装饰工程进度计划;4.1.5.2.各装饰分项工程施工方法或工艺;4.1.5.3.拟用的装饰机具一览表;4.1.5.4.施工现场组织图;4.1.5.5.质量、安全、成品保护及现场保卫等措施。
集控中心大楼项目塔吊基础施工方案一、前言集控中心大楼项目的施工是一项复杂而重要的工作,其中塔吊基础的施工方案尤为关键。
本文旨在详细介绍集控中心大楼项目塔吊基础的施工方案,确保施工过程安全、高效顺利进行。
二、工程背景集控中心大楼项目位于城市中心,占地面积广阔,建筑高度巨大,施工过程中需要使用塔吊进行各项作业,因此塔吊基础的施工尤为重要。
三、施工方案1. 基础设计基于集控中心大楼项目的需求,我们将采用混凝土浇筑的方式来建造塔吊基础。
首先,我们将对土地进行勘测和测试,确保地质情况满足基础施工的要求。
然后,根据设计要求,进行基础平整和标注,确保基础的准确位置和方向。
2. 基础施工流程2.1 预制框架:我们将在基础位置周围搭建预制框架,确保基础施工过程中的准确性和安全性。
2.2 钻孔:在预制框架内进行钻孔作业,按照设计要求的孔径和深度进行钻孔,确保基础的牢固性和稳定性。
2.3 钢筋安装:在钻孔完成后,将钢筋按照设计要求进行安装,确保基础的强度和承载力。
2.4 浇筑混凝土:在钢筋安装完成后,进行混凝土的浇筑作业,确保基础的坚固和稳定。
3. 施工安全措施3.1 工地围栏:在施工现场周围设置围栏,限制无关人员进入,确保施工现场的安全。
3.2 安全警示标志:在施工现场的显眼位置设置安全警示标志,提醒施工人员注意安全。
3.3 定期安全培训:对施工人员进行定期的安全培训,强调施工过程中的安全注意事项。
3.4 使用防护装备:施工人员必须佩戴符合标准的安全帽、安全鞋等防护装备,确保施工人员的人身安全。
4. 资源调配4.1 人力资源:根据施工流程和工期计划,合理调配项目所需的施工人员,确保施工进度的顺利进行。
4.2 设备资源:确保所需的施工设备和机械的及时调配和维护,确保施工质量和效率。
5. 环境保护5.1 垃圾分类处理:施工现场产生的垃圾要进行分类处理,确保环境保护工作的落实。
5.2 水土保护:施工过程中要注意保护周围的水源和土壤,防止污染。
目录1。
工程概况及工作范围....................................2~4 2。
编制依据 (5)3。
施工应具备的条件....................................5~6 4。
主要施工措施.................................6~14 4. 1 楼地面工程....................................6~8 4. 2 装饰工程.................................8~11 4。
3 门窗工程.................................11~12 4。
4 屋面工程.................................12~13 4。
5 防腐工程.................................13~14 4。
6 卫生洁具安装 (14)4。
7 冬季施工措施 (14)5。
主要质量要求..............................15~17 5. 1 工程质量目标 (15)5. 2 工程质量保证措施.................................15~16 5. 3 工程质量标准 (16)5。
3 质量记录……………………………16~175. 5质量保证体系组织机构图 (17)6. 安全文明施工措施要求.................................17~20 6。
1 安全目标 (18)6。
2 安全施工措施.................................18~19 6. 3 文明施工管理措施.................................19~20 6. 4 环境保护措施 (20)6。
5安全保证体系组织机构图 (20)7。
施工进度 (21)8. 成品及半成品保护要求 (21)9。
集控楼装修1.质量标准外墙饰面砖表面平整、洁净、色泽均匀、线条平直,转角方正、垂直;楼面地砖接缝均匀、周边顺直、踢脚线高度一致,结合牢固,出墙厚度适宜;门窗安装牢固、边角方正、垂直、洁净、光滑、色泽一致;吊顶板表面平整、洁净、无裂纹;整体外形美观、细部美化、棱角平直。
2.施工措施(1)进行精装修二次设计,优化装修方案,保证成型效果;(2)装修材料选用产品质量信誉好的厂家提供的质地优良、色泽均匀、图案一致的材料;(3)使用合格、适用的施工机具;(4)选择责任心强、施工经验丰富的人员进行集控楼的装修;(5)大面积施工前先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作,样板墙完成后必须经质检部门鉴定合格后,还要经过业主、监理共同认定,方可组织班组按照样板墙施工;(6)砂浆使用机械拌和,原材料严格计量;并严格控制水灰比;(7)女儿墙压顶、窗台、腰线等部位平面镶贴面砖时,应采取平面面砖压立面面砖的做法,预防向内渗水,引起空裂;(8)外墙贴面砖时大墙面和四角、门窗口边弹线找规矩,必须由顶层到底一次进行,弹出垂直线,分层设点、做灰饼。
横线则以楼层为水平基线交圈控制,竖向线则以四周大角为基准线控制。
同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度。
(9)楼面地砖在铺设完标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差,房间内的标高线要有专人负责引入,且各房间标高必须一致。
(10)在镶踢脚板前,必须先检查墙面的垂直度、平整度,如有偏差,应先进行处理后再镶贴,确保踢脚板顺直,出墙厚度一致。
(11)过门口处地砖铺贴时一般先从门框以内操作,而门框以外与楼道相接的空隙面积均后铺贴,并应控制地砖上人时间,避免该处砖块活动。
(12)门窗安装前首先检查洞口尺寸、垂直度,如有问题,应事先修理好。
(13)安装时需注意水平线要直,横竖均应拉通线。
(14)安装玻璃时应认真清理槽口内的砂浆、杂物,没经检查不准装玻璃。
一、编制依据1、集控楼基础施工图 F3761S-T0228-01~022、集控楼结构图 F3761S-T0229-01~183、《电力建设施工质量验收及评定规程(土建工程)》DL/T5210.1-20054、《混凝土结构施工质量验收规范》GB50204-20025、《钢筋机械连接通用技术规程》(GB50204-2002)6、《地基与基础工程施工及验收规范》(GB 50202-2002)二、工程概况集控楼为现浇钢筋混凝土框架结构,结构安全等级二级,设计使用年限50年,抗震防烈度6度。
集控楼位于#1锅炉和#2锅炉之间,集控楼轴线间长度为57.2米,轴线间宽度为30米。
基础结构形式为台阶形独立基础,最大基础底面尺寸为 4.8×4.8m,基础底标高-4.00m,楼层标高为3.77米、6.87米、11.07米、14.47米、21.97米、25.60米。
垫层为100mm厚C10砼,基础砼强度等级为C35,零米层沟道及设备基础砼强度等级为C30,各层梁板柱砼强度等级为C40。
基础钢筋保护层为40mm,柱钢筋保护层为35mm,梁钢筋保护层为30mm,板钢筋保护层为15mm。
三、施工准备1.认真熟悉图纸,熟悉设计交底和图纸会审纪要,了解设计的具体意图,所使用的规范、规程等,熟悉操作规程和具体施工方法。
2.施工所需钢材、模板、钢管、扣件等材料,提前提出用量计划,根据工程进度依次进场,在施工开始之前各项材料进场检验完毕。
3.工程施工所需周转用钢架管、钢模板、扣件等准备充足;4.挖掘机、自卸汽车、钢筋切断机、钢筋弯曲机等机械均运转正常,现场施工用水、用电及施工道路已完成并具备施工条件。
5.劳动力已按计划调配好,并满足施工需要。
四、主要分项工程施工方法1、土方工程1)土方开挖:基础土方采用一台反铲挖掘机进行开挖,人工配合清理基底和边坡,二辆15t自卸汽车将土运至指定地点,统一堆放,土方开挖时放坡不应少于1:0.35,根据现场实际情况可适当调整,坑底工作面不少于0.3米。
供热机组工程集控楼吊顶及铝质蜂窝板墙面施工方案一、工程概况二、吊顶施工方案1.防火要求吊顶施工材料应具有一定的防火性能,建议选用金属吊顶板。
对于金属材质,可以采用不燃烧材料,如铝合金。
2.施工工艺(1)确定吊顶造型。
根据设计要求确定吊顶造型,可以采用平整、规则的吊顶板,也可以采用波浪形、造型吊顶板。
(2)安装吊顶龙骨。
根据吊顶板的规格和造型,确定吊顶龙骨的布置方式,一般采用轻钢龙骨或铝合金龙骨。
(3)安装吊顶板。
根据设计要求,安装吊顶板,一般采用螺丝固定或者隐藏式安装。
(4)涂装处理。
吊顶板可以涂装处理,可以选择与整体装修风格协调的颜色。
1.防火要求墙面材料应具有一定的防火性能,建议选用铝质蜂窝板。
铝质蜂窝板具有良好的防火性能,且质轻、强度高、耐腐蚀性好等特点,适用于室内墙面装饰。
2.施工工艺(1)墙体处理。
首先对墙体进行清洁处理,确保墙面平整清洁,防止墙面存在灰尘、油渍等。
(2)涂胶处理。
在墙面涂胶处理,以增加胶接层的附着性。
(3)粘贴蜂窝板。
将割好尺寸的铝质蜂窝板进行粘贴。
粘贴前需要先涂抹胶水,并根据墙面尺寸和设计要求进行精确切割。
(4)擦拭处理。
待蜂窝板粘贴完毕后,需用专业工具擦净蜂窝板表面的水渍、胶迹等。
(5)美观处理。
蜂窝板表面可以根据设计要求进行加工,如涂装、冲压等,以增加墙面的整体美观性。
四、施工注意事项1.要求严禁在施工现场吸烟,以防发生火灾事故。
2.施工期间要保持施工现场的整洁,及时清理施工垃圾和遗留材料,以确保施工质量。
3.施工人员应遵守操作规程,确保自身安全,并做好工地安全防护工作。
4.施工过程中,要经常与业主进行沟通,确保施工的进度和质量符合业主的要求。
5.完工后,要进行验收工作,确保吊顶和墙面装饰的质量符合设计要求。
通过以上的施工方案,可以保证供热机组工程集控楼的吊顶和墙面装饰满足防火要求,并且具有美观、易清洁等特点。
在施工过程中,需要严格按照方案执行,并遵守相关的安全规程,以确保施工质量和人员安全。
北方联合电力昆都仑热电厂2×300MW空冷机组集控楼砌筑装修施工方案一、工程概况本工程为集控楼在主框架基础上砌筑装修工程,围护结构+6.3以下墙体全部采用MU10多孔砖,M7.5混合砂浆,内墙厚240mm,外墙厚370mm;+6.3m以上墙体均为MU10陶粒混凝土空心砌块,Mb7.5混合砂浆砌筑,内墙厚200mm,外墙厚300mm。
砌体外墙面为豆黄色外墙涂料,做法:砖墙按98J1-29-14施工,陶粒混凝土砌块按98J1-29-15施工;勒脚为深灰色剁斧石,做法按98J1-外11;外门内侧及内门刷白调和漆,外门外侧刷蓝色调和漆。
二、编制说明本方案编制依据主要有:1、内蒙古自治区包头市第一电厂扩建工程《招标文件》2、《建筑施工合同》3、内蒙古电力勘测设计院提供的建设施工蓝图4、《火电施工质量检验及评定标准》(土建工程篇)4、《98建筑标准图集》三、土方开挖1、施工顺序:定位放线—基槽开挖—人工清底—验槽。
2、施工方法:人工挖土方。
四、土方回填施工方法:人工回填。
采用原土回填,不得使用淤泥、耕植土、冻土、膨胀性土及有机物含量大于10%的土。
1五、砌筑工程(1)施工要求.本工程砌体的砌筑除按设计说明要求外,还需注意:砌块进场前,应有出厂合格证,进场后应及时送检,并有现场工程师及监理见证取样,检测合格后方可用到工程中,严禁不合格产品用到工程中砖块要提前1—2天浇水湿润,砌筑前对砌筑部位要进行弹线并浇水湿润,清理干净。
砌筑时要摆砖并立好皮数杆,按皮数拉准线,并逐层砌筑。
多孔砖砌体的灰缝宽度控制在8~12mm之间,砂浆饱满度必须在80%以上,不得出现通缝,瞎缝和透明缝等。
结构中的洞口、管道、沟槽和埋件等要预留或预埋,不得遗漏。
墙体砌筑时每台班砌筑高度不得超过1.8m。
按设计要求设置圈梁、构造柱和拉接筋。
墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
新疆神火电力公司集控楼二次装修方案编制:审核:审批:年月日集控楼二次装修方案一、墙裙(集控楼门厅、东西楼梯间、集控室、班中餐餐厅、12.6米走廊)1、在踢脚线上1.5米范围内将原有腻子层乳胶漆层铲除干净,将基底凿毛用清水冲洗干净2、在凿毛的基底上刷素水泥浆内参建筑胶3、8mm厚1:0.1:2.5水泥石灰膏砂浆结合层(加建筑胶适量,沙子选用细砂,不能用纯水泥膏,因纯水泥膏干缩量大容易使瓷砖脱落)。
4、贴白色釉面砖墙裙,高度在踢脚线上1.5米,瓷砖规格选用300x600,瓷砖缝为2mm,不能出现瞎缝,白水泥擦缝。
5、贴砖前基层应充分浇水湿润,瓷砖在水中浸泡至少20分钟后方可使用。
否则,砂浆中的水分被干燥的基层和瓷砖迅速吸收而快速凝结,会影响其粘结牢度。
6、要求砖缝横平竖直表面平整,平整度要求为±1mm、空鼓率为百分之0.5,所有阴阳角都要靠角尺,瓷砖无明显色差,瓷砖、水泥要有出厂检验报告、合格证。
二、内墙漆(集控楼门厅、东西楼梯间、集控室、班中餐餐厅、12.6米、6.3米、0米走廊踢脚线及墙裙以上和踏步板下部)1.施工步奏:墙面修补—打磨—底漆—面漆2、基层要求基层必须平整坚固。
不得有粉化、起砂、空鼓、脱落等现象。
基层不平和坑洼面应该配套腻子刮平。
3.刮腻子后,总有些高低不平,或者基层不是很平整的面。
需要砂纸进行手工打磨,修复。
中间还可以用太阳灯照明,便于检查平整度。
再用砂纸打磨,不断的完善。
4、油漆操作手动辊、刷,必须从一个点开始,按顺序开始,不要东油一下,西油一下,这样容易漏刷或者出来的效果会不均匀,难看。
当手辊、刷时,沾的油漆不要过多,刚好不会掉下来为好,否则容易刷墙出现“落泪”的现象。
5.墙漆涂刷常见的质量缺陷有:起泡、反碱掉粉、落泪、透底及涂层不平滑、墙面开裂、出现明显色差等,若出现以上现象按不合格品处理。
7、第2遍的面漆应在第1遍的面漆完全干后进行,间隔大概在1小时左右。
涂刷好了后,打开门窗风扇通风,加速干透率。
12231224一、工程概况:山东聊城电厂新厂一期2×600MW机组集控楼工程,位于#1、#2锅炉之间,±0.00m相当于绝对标高35.00m,室内外高差0.3m,占地面积1396平方米,高22.7m,共五层,现浇钢筋砼框架结构,M5混合砂浆砌筑Mu7.5机制砖作填充墙,部分内墙为M5混合砂浆砌筑Mu3.5粉煤灰加气砼砌块和Mu7.5炉渣空心砖轻质墙。
集中控制室和电子设备间位于13.7米层。
主要工程做法:1、楼地面:(1)蓄电池室、调酸室、加药间、药品库为浅色耐酸地砖;(2)高低温架间为现浇水磨石地面;(3)制冷站、空调间为细石砼地面;(4)控制室为浅色抛光磁砖;(5)4.2m、4.8m、11.0m全部为水泥楼面;(6)其余各楼、地面均为500×500×12浅色磁砖。
2、内墙面:(1)蓄电池室、调酸室、加药间、药品库为白色耐酸涂料;(2)制冷站控制室、远程控制站、13.7m层(控制室、卫生间除外)均刷乳白色乳胶漆;(3)控制室为防火吸音装饰板;(4)其余各房间均刷白色106涂料。
3、外墙面:喷涂油性无光涂料;勒脚为白石子水刷石,高450mm。
4、天棚:(1)蓄电池室、调酸室、加药间、药品库为白色耐酸涂料;(2)高低温架间轻钢龙骨石膏板吊顶刷106涂料;(3)制冷站控制室、远程控制站、13.7m层(卫生间PVC吊顶)均刷乳白色乳胶漆;(4)其余各房间均刷白色106涂料。
5、墙裙:(1)蓄电池室、调酸室、加药间、药品库为浅色耐酸瓷砖;(2)高低温架间、制冷站、空调间、6.9m层全部、13.7m层更衣室均为淡咖啡色乳胶漆;(3)卫生间为白色油面瓷砖。
6、踢脚:(1)高低温架间为预制水磨石;(2)制冷站、空调间为水泥砂浆;(3)其余各房间均为咖啡色地砖(卫生间除外)。
7、油漆:楼梯木扶手、钢梯栏平台、泛水、室外钢梯为咖啡色调和漆;木门为乳白色调和漆。
二、主要工程量:12251山东电力咨询院施工图及有关设计变更:(1)T0204《集控楼建筑总图》(2)T0205《集控楼建筑详图》(3)T0206《集控楼门窗定货图》(4)T0102《建筑通用图》2、相关图集:97G329(三)、L91J502、LJ102、L96J002、L96J125、L96J401、L96J003、L92J601、L92J606、L90J604、L89J602、江苏兰陵化工集团公司B88-13、《电力建设施工及验收技术规范》(SDJ69-87)4、《火点施工质量检验及评定标准》(土建工程篇)5、《电力建设安全工作规程》四、劳力组织及主要机、器具:12261、劳力组织:工程负责人:陈德利技术负责人:盛峰安全负责人:刘全振质量负责人:鲍玉钱施工负责人:于保柱电工负责人:王庆彬施工单位负责人:刘波施工单位安全员:夏祥琪瓦工:60人木工:40人装修技术工:20人焊工:5人2、主要机具:卷扬机:1台搅拌机:2座钢筋调直机:1台钢筋切割机:1台电动切割机:1台多功能木工机:1台空气压缩机:3台方车:4辆3、主要器具:水准仪:1台标准尺(2M长):2个方拐尺:3个钢卷尺(L=50M):2把钢卷尺(L=30M):2把线坠(0.75Kg):4个五、施工方案:(一)施工方案:按照使用日期的先后,可先施工屋面结构,然后施工室内部分。
集控中心项目20"年月日目录一、工程概况与规模3二、施工要求 (3)2.1工期要求 (3)2.2施工规范 (3)2.3质量要求 (4)2.4其他要求 (4)三、施工方案 (4)3.1施工顺序及部署安排 (4)3.2装饰工程施工安装检测方法 (5)3.3电气工程施工安装调试方法 (6)3.3.8专业接口配合措施 (11)3.4 DLP拼接大屏安装与调试方法 (11)四、施工准备工作计划 (13)4.1生产准备 (13)4.2主要施工机械和工具情况 (13)4.3技术准备 (14)4.4劳力组织计戈U (14)五、施工目标管理及各项管理措施 (15)5.1工期管理目标和措施 (15)5.2主要技术措施 (15)5.3质量管理目标及质量保证措施 (15)六、施工进度计划及施工进度表 (18)6.1缩短工期的几项施工措施 (19)6.2文明施工措施 (19)6.3安全、保卫、消防、环保等方面的管理目标和措施 (20)、工程概况与规模本次工程位于二楼。
工程建筑面积为72.5M2。
机房功能分区详见机房建筑平面图机房层高为3000mm其中:机房净高2800 mm活动地板高200mm远程会议机房工程建议由以下各部组成:A.建筑装饰部分防静电活动地板的敷设;地板下防尘处理;B.电气工程部分机房动力配电系统;机房网络设备配电系统;配电箱制作安装;各类用电设备安装;C弱电管理系统弱电设备的安装及调试;UPS配电柜、监控系统的安装及调试;会议广播系统的安装及调试;DLP大屏的安装及调试;二、施工要求2.1工期要求本工程工期30天。
2.2施工规范本工程施工应依据国家有关标准及规范,主要有:国家标准《电子信息系统机房设计规范》(GB50174-2008 国家标准《智能建筑设计标准》(GB50314-2015国家标准《建筑物防雷设计规范》(GB50057-2010国家标准《供配电系统设计规范》(GB50052-2013国家标准《低压配电系设计规范》(GB50054-2011国家标准《计算机房场地技术要求》(GB2887-89国家标准《电子计算机房设计规范》(GB50174-93国家标准《计算站场地安全技术》(GB9361-88国家标准《电子计算机机房施工和验收规范》(SJ/T90003-93)国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001国家标准《建筑与建筑群综合布线工程验收规范》(GB/T50312-2000)2.3质量要求本工程质量要求按国家有关建筑装饰、电气安装、设备安装的验收规范达到优良等级。
目录1.工程概况及工作范围………………………………2~42. 编制依据 (5)3. 施工应具备的条件………………………………5~64. 主要施工措施……………………………6~144. 1 楼地面工程………………………………6~84. 2 装饰工程……………………………8~114. 3 门窗工程……………………………11~124. 4 屋面工程……………………………12~134. 5 防腐工程……………………………13~144. 6 卫生洁具安装 (14)4. 7 冬季施工措施 (14)5. 主要质量要求…………………………15~175. 1 工程质量目标 (15)5. 2 工程质量保证措施……………………………15~165. 3 工程质量标准 (16)5. 3 质量记录……………………………16~175. 5质量保证体系组织机构图 (17)6. 安全文明施工措施要求……………………………17~206. 1 安全目标 (18)6. 2 安全施工措施……………………………18~196. 3 文明施工管理措施……………………………19~206. 4 环境保护措施 (20)6. 5安全保证体系组织机构图 (20)7.施工进度 (21)8. 成品及半成品保护要求 (21)9. 附件 (21)1.工程概况和工程范围集中控制楼装修工程主要包括楼、地面工程、门窗工程、装饰工程、屋面工程。
窗为玻璃钢窗,门为钢质防火门、木质防火门、复合钢板门、木门等。
外装修为滚涂涂料墙面,内墙装修为抹灰刷水性耐擦洗涂料,部分房间刷防腐涂料。
屋面为彩色三元乙丙防水层。
内装修做法详见下表:主要工程量2.编制依据《集中控制楼建筑图》F038S-T0205《电力建设施工及验收技术规范》SDJ69-87《火电施工质量检验及评定标准》土建工程篇《建筑工程质量检验评定标准》GB50300-2001《建筑施工高处作业安全技术规程》JGJ-80-91《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全技术规程》JGJ46-88《电力建设安全工作规程》DL5009.1-923.施工应具备的条件3.1集中控制楼主体混凝土工程及砌筑工程施工完成并经甲方、监理验收合格,可以进行下道工序施工。
3.2施工区域的临时道路和临时水电等满足施工使用要求。
3.3施工人员满足施工需要,并已对所有施工人员进行三级安全教育。
特殊工种培训合格,持证上岗。
3.4水泥、砂、石、地板砖等各种原材料均已到场,同时经检查合格。
3.5施工机械设备,架木工具准备充足,满足工程进度要求。
3.7主要测量机具:3.8 劳动力配置4.主要施工措施室外装修工艺流程:外墙抹灰—外墙涂料—散水坡道;室内装修工艺流程:内墙(顶棚)抹灰—门窗安装—内墙(顶棚)涂料—楼地面施工—吊顶。
4.1楼地面工程4.1.1花岗岩地面4.1.1.1施工顺序:基层清理—素水泥浆一道—30厚1:3干硬性水泥砂浆结合层—撒素水泥浆—20厚花岗岩板4.1.1.2选用A级花岗岩板,要求棱角方正、颜色一致,不得有裂纹、砂眼等隐伤。
施工前应对花岗岩板进行筛选并应浸湿、晾干,进行排砖,拉十子线控制地面的平整度。
4.1.1.3铺贴花岗岩板要求标高准确,铺砌板材是要四角同时下落,用橡皮锤敲击平实,注意随时找平找直,要求四角平整,纵横缝隙对齐。
板材间与结合层以及墙角和靠墙、柱处应紧密砌合,不得有空隙。
板材间应接缝严密,缝隙宽度不大于1㎜。
24小时后清理板缝灰土,用与板材颜色相同的矿物颜料和水泥调成稀水泥浆灌缝,灌浆2小时后用棉丝沾原稀水泥浆擦缝,与板面擦平,同时将板面擦干净。
4.1.1.4 铺砌完成后应进行撒水养护,未达到一定强度时严禁上人。
待达到强度后进行打蜡,以达到光滑洁亮。
4.1.2铺地砖地面4.1.2.1施工顺序:基层清理—界面剂一道甩毛—10厚1:2水泥砂浆粘结层—5-10厚地板砖4.1.2.2地板砖选用亚光防滑通体地砖。
铺砌前进行选砖,施工用砖规格尺寸方正、统一,外观质量合格,表面色泽一致。
4.1.2.3基层表面处理:将地面基层清扫干净,浇水湿润,使达到表面平整、粗糙、洁净和湿润,且无积水现象。
4.1.2.4规方、放线:先将房间规方,如小房间可以一面墙做基线,用弯尺规方;如房间较大或有柱网时,找出中心十字线,并据以排砖弹线。
同时根据+500mm水平基准线和地面标高及砖厚,在墙四周弹出水平线,以便贴饼拉出平面线。
4.1.2.5铺贴:按贴饼拉出平面线涂界面剂,用1:3水泥砂浆打底找平。
砂浆稠度应控制在35mm以内;采用水泥砂浆铺设时结合层厚度应为10~15mm。
铺砌时,一般根据排砖尺寸的弹线从中心线开始向两边或门边向里拉线铺砖,如有镶边的则应先铺砌镶边部分。
灰缝要求均匀,横线宽度可用米厘条控制,铺一皮放一根;竖线按线走齐。
留缝取出米厘条后,用1:1水泥砂浆勾缝。
随铺随即将面层上溢出的砂浆清理干净。
板块间隙应按设计要求,如设计无要求时,均应为2mm。
4.1.2.6灌浆擦缝:在砖铺贴1~2d后,要清除板缝灰土,按砖色配制成相应的水泥浆进行擦缝或勾缝压缝,然后将砖面擦试干净,在湿润条件下养护,并禁止上人,直至达到一定强度。
4.1.3水泥砂浆地面4.1.3.1施工顺序:清理基层—素水泥浆一道(掺建筑胶)—20-30厚1:2.5水泥砂浆赶光压实。
4.1.3.2基层清理后应撒水湿润,水泥砂浆层应按设计要求或施工规范要求设置分格缝。
在较薄处(小于10 mm)应设置钢丝网片。
4.1.3.3摊铺水泥砂浆后,即进行振实。
在水泥初凝前完成抹平、终凝前完成压光。
要求抹压三遍,先用木抹子扳实、刮平,等表面收水后随即铁抹子第一遍压光,待水泥砂浆开始凝结铁抹子第二遍压光,当水泥砂浆凝结压第三遍要求压实、压平、压光。
4.1.3.4面层压光24小时后开始养护,用塑料纸进行覆盖并浇水养护,养护时间不少于7天。
4.2装饰工程4.2.1一般抹灰工程4.2.1.1施工顺序:内墙抹灰为清理基层—砼表面及砼加气块表面水泥浆(掺建筑胶)一道甩毛—1:1:8水泥、石灰膏、砂浆打底—1:2.5水泥砂浆面层;外墙抹灰为清理基层—水泥浆(掺建筑胶)一道甩毛—1:3水泥砂浆抹平,表面扫毛—1:1:0.2水泥、砂、建筑胶滚涂拉毛。
4.2.1.2基层处理主要内容有:预埋件、预留洞口留设位置、数量是否齐全,凹凸不平处应修补平整,修补棱角,砖墙表面除去尘土、油污、余浆,在电线埋槽、构造柱、过梁等部位设置钢丝网片,每边压100宽,内外墙均设。
应浇水湿润砖墙表面。
4.2.1.3砼柱、梁及加气砼砌块墙面一层掺加10%的108胶水泥浆甩毛,以提高基层的附着力和防止吸收抹层的水分,避免造成干裂。
4.2.1.4抹灰前应标筋,利用冲筋来控制抹灰层厚度。
4.2.1.5底层抹灰用杠尺刮平,应分层作业,一遍刮平,最后一遍压实,底层抹灰厚度为12mm左右,面层抹灰厚度在8mm左右。
4.2.1.6室内窗口、门口、墙面和柱的阳角处均应做护角,采用1:2水泥砂浆,在阳角两侧不少于50mm宽,高度不小2m。
护角必须顺直、光滑,与大面抹灰接茬平整。
4.2.1.7底层砂浆达到六、七成干后即可抹面层。
罩面时用铁抹子压光一次,但须在终凝前压光,达到光滑、洁净、接茬平整。
预留孔、洞槽位置要正确方正、整齐、光滑。
管道后面抹灰应平顺。
4.2.1.8阴阳角找方:应对墙面四角规方,找平,立线吊垂。
阴阳角用方尺规方。
使阴阳角处方正、清晰美观。
待抹灰干后进行涂料工程。
4.2.1.9外墙面抹灰:抹灰前必须先修补脚手架眼堵严,墙面清理干净。
然后用细铁丝从女儿墙顶沿建筑物两端分别向下做垂直线,把抹灰厚度控制到最薄。
再根据已做好的垂直线向中间各部位做灰饼,保证建筑物一侧抹灰表面控制在同一垂直面上。
用掺有108胶的素水泥浆拉毛,该道工序应提前3—4天施工待拉毛水泥浆达到一定强度后,再开始用1:3水泥砂浆打底抹平,表面扫毛,再用1:1:0.2水泥、砂、建筑胶滚涂拉毛。
4.2.2涂料工程4.2.2.1内外墙涂料为水性耐擦洗涂料,防腐涂料为过氯乙烯。
涂料工程应在抹灰、吊顶、地面及电气工程完成并经验收合格后进行。
4.2.2.2涂料刷涂前应对基层进行处理,满刮腻子两遍、砂纸磨光。
一般要求两遍涂料。
涂料采用滚涂法:将蘸取漆液的毛辊先按W方式运动将涂料大致涂在基层上,然后用不蘸取漆液的毛辊紧贴基层上下、左右来回滚动,使漆液在基层上均匀展开,最后用蘸取漆液的毛辊按一定方向满滚一遍,阴角及上下口采用排笔刷涂找齐。
4.2.3吊顶工程4.2.3.1工艺流程:弹顶棚标高水平线—划龙骨分档线—安装主龙骨吊杆—安装主龙骨—安装次龙骨—安装罩面板4.2.3.2弹顶棚标高水平线:根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。
划龙骨分档线:按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
4.2.3.3安装主龙骨吊杆:弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定。
未预埋钢筋时可用膨胀螺栓。
4.2.3.4安装主龙骨:1)配装吊杆螺母。
2)在主龙骨上安装吊挂件。
3)安装主龙骨:将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
4)主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
5)安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。
6)钉固边龙骨,采用射钉固定。
设计无要求时,射钉间距为1000mm。
4.2.3.5安装次龙骨:1)按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
2)吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在大龙骨上,设计无要求时,一般间距为500mm~600mm。
3)当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
4)当采用T型龙骨组成轻钢骨架时,次龙骨的卡档龙骨应在安装罩面板时,每装一块罩面板先后各装一根卡档次龙骨。
4.2.3.6安装罩面板:在安装罩面板前必须对顶棚内的各种管线进行检查验收,并经打压试验合格后,才允许安装罩面板。
T形轻钢骨架通长次龙骨安装完毕,经检查标高、间距、平直度和吊挂荷载符合设计要求,垂直于通长次龙骨弹分块及卡档龙骨线。
罩面板安装由顶棚的中间行次龙骨的一端开始,先装一根边卡档次龙骨,再将罩面板槽托入T形次龙骨翼缘或将无槽的罩面板装在T 形翼缘上,然后安装另一侧卡档次龙骨。
按上述程序分行安装,最后分行拉线调整T形明龙骨。
4.2.3.7刷防锈漆:轻钢骨架罩面板顶棚,碳钢或焊接处未做防腐处理的表面(如预埋件、吊挂件、连接件、钉固附件等),在各工序安装前应刷防锈漆。
4.2.4散水:50厚C15混凝土撒1:1水泥砂子压实赶光;150厚3:7灰土;素土夯实。
