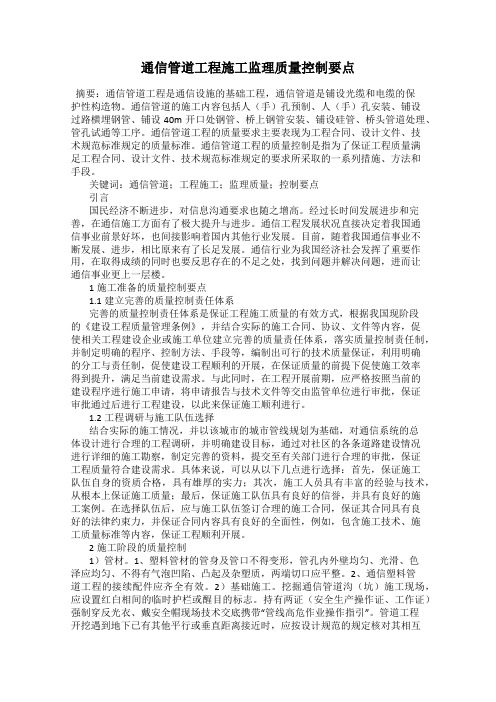

通信管道工程质量监督要点[1]汇总
- 格式:doc
- 大小:123.50 KB
- 文档页数:8
通信管道工程施工监理质量控制要点摘要:通信管道工程是通信设施的基础工程,通信管道是铺设光缆和电缆的保护性构造物。
通信管道的施工内容包括人(手)孔预制、人(手)孔安装、铺设过路横埋钢管、铺设40m开口处钢管、桥上钢管安装、铺设硅管、桥头管道处理、管孔试通等工序。
通信管道工程的质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。
通信管道工程的质量控制是指为了保证工程质量满足工程合同、设计文件、技术规范标准规定的要求所采取的一系列措施、方法和手段。
关键词:通信管道;工程施工;监理质量;控制要点引言国民经济不断进步,对信息沟通要求也随之增高。
经过长时间发展进步和完善,在通信施工方面有了极大提升与进步。
通信工程发展状况直接决定着我国通信事业前景好坏,也间接影响着国内其他行业发展。
目前,随着我国通信事业不断发展、进步,相比原来有了长足发展。
通信行业为我国经济社会发挥了重要作用,在取得成绩的同时也要反思存在的不足之处,找到问题并解决问题,进而让通信事业更上一层楼。
1施工准备的质量控制要点1.1建立完善的质量控制责任体系完善的质量控制责任体系是保证工程施工质量的有效方式,根据我国现阶段的《建设工程质量管理条例》,并结合实际的施工合同、协议、文件等内容,促使相关工程建设企业或施工单位建立完善的质量责任体系,落实质量控制责任制,并制定明确的程序、控制方法、手段等,编制出可行的技术质量保证,利用明确的分工与责任制,促使建设工程顺利的开展,在保证质量的前提下促使施工效率得到提升,满足当前建设需求。
与此同时,在工程开展前期,应严格按照当前的建设程序进行施工申请,将申请报告与技术文件等交由监管单位进行审批,保证审批通过后进行工程建设,以此来保证施工顺利进行。
1.2工程调研与施工队伍选择结合实际的施工情况,并以该城市的城市管线规划为基础,对通信系统的总体设计进行合理的工程调研,并明确建设目标,通过对社区的各条道路建设情况进行详细的施工勘察,制定完善的资料,提交至有关部门进行合理的审批,保证工程质量符合建设需求。
通信管道工程质量控制要点一、通信管道路由通信管道路由必须与设计文件及城市规划部门批准的位置、坐标和高程要求相一致。
按照规划部门规划位置放线施工,东西方向道路规划位置在道路北侧人行道规划位置,南北方向道路规划位置在道路西侧人行道规划位置。
通信管道路由距其它管道必须保持合理间距,一般要保持大于 50cm 以上。
二、管道沟槽1、开挖深度到达到1.2 米以上,保证管材敷设后的埋深达到 1.0 米以上;先确定人井位置,然后放线,确保管道沟槽路由与道牙平行。
在特殊情况下,只允许有一个弧形弯度;2、沟底夯实平整,用细沙或细土找平,无高低起伏;3、回填土前,应先清除沟(坑)内的遗留木料、草帘、纸袋等有机物质,以免以后经腐蚀后造成腔体、沟(坑)内如有积水和淤泥,必须排除后方可进行回填、每回填 30cm 时应夯实、回填土离管面 30cm 内不应有大于 10cm 的碎石或砖块,绿化带回填土应高于路面 20cm 。
三、塑料管敷设1、管材外观内、外壁应光滑、平整、无气泡、裂纹、凹陷、凸起、分解变色线及明显的杂质,管材断面切割应平整,无裂口、毛刺,并与管轴线垂直;2、塑料管组群间缝隙为2cm ,接续管头必须错开,隔2-3 米铺细沙支撑,并保证管群的整体形状统一;3、三根管以下管道接头处需混泥土包封,四周厚度为 8cm 。
四根以上管道必须实行全包封,四周厚度为 8cm ;管子上方距地面高度不小于 80—100cm ,PVC 管面至地面埋深低于 80cm (70—80cm )则需对管道实行砼包封处理,若低于70cm 需换用钢管敷设;4、管孔试通:标准试通棒的直径比试通孔的内切圆直径小 5mm ,长度为 900mm 。
弯管在曲率半径大于 36m 时,应用比被试管孔标称直径小6mm ,长 90mm 的拉棒试通,其试通率为段落的 30% 管孔。
四、顶管施工1、顶管施工需先敷设φ 110mm, 壁厚 8 mm 的 PE 塑料管,对应梅花管的塑料管内穿放 5 根子管,管材质量符合使用要求;2、顶管深度符合设计要求,φ 110mm 壁厚 8 mm 的塑料管进入人井前的深度保证在80 cm 以上;3、过路顶管的两端合适位置必须设人井。
通信工程质量监督工作要点近年来,随着通信技术的飞速发展,通信工程的投资也在不断增加,由此引发的一系列问题也显得尤为重要。
通信工程质量监督工作是保障通信工程质量和可持续发展的核心措施,是保障通信工程投资利益的关键。
本文将从质监人员的职责、各环节监督要点、问题处理方法等方面为大家详细介绍通信工程质量监督工作的要点。
一、质监人员的职责1.了解项目情况:质监人员需要在通信工程前期积极参与工程立项、概算、方案等工作,了解通信工程项目的具体情况、工程量、建设流程、施工技术等内容。
2.编制监督计划:针对项目情况,质监人员需要编制详细的监督计划,制定监督任务、频次,选择监督方法。
3.组织会审、验收:质监人员需要组织相关专家对施工方案、施工报告、竣工资料等进行会审、验收,确保其符合要求。
4.现场监管:质监人员需要在通信工程施工全过程中现场监督,及时发现质量问题并提出改进措施,确保整个施工过程的质量达到规定的标准。
5.纠正问题:如果存在问题,质监人员需要立即通知施工方予以纠正,直到问题得到彻底解决。
二、各环节监督要点通信工程的施工过程相当复杂,质监人员需要把握施工整个过程的关键节点,加强监督力度,及时发现问题,保障工程质量。
1.项目立项:立项评估、立项文件审核等系列环节需要质监人员积极参与,确保工程质量和施工符合规范。
2.项目设计:质监人员可以参加项目的设计会审,审核项目设计方案。
对于防雷、防静电等工程要求的落实,也需要进行多方面的严格监督工作。
3.施工准备:质监人员需要对施工准备工作进行全面监督,包括材料、施工机械设备、施工人员等。
材料的采购与质量抽检、机械设备的合理运用与维护、施工人员的配备和培训都要进行监督,确保这些重要的基础工作严格按照规定要求来进行。
4.施工过程:施工过程是通信工程质量的重要保障,因此质监人员需要多方面加强监督工作。
包括材料现场验收、施工安全检查、质量监测、进度管理等环节。
5.竣工验收:工程的质量验收是最后一道关口,质监人员需要积极参与并组织验收工作,对工程整体进行综合评价。
通信管道工程质量监督要点随着科技的发展,通信行业得到了快速的发展,它使得人们的交流得以更加便捷和快捷,成为了现代社会中不可或缺的一部分。
一项成功的通信工程离不开严谨的管理和高质量的施工,而通信管道工程作为通信行业的基础设施之一,更是对质量监督提出了很高的要求。
本文将从通信管道工程的基础要求、工程建设设计、施工现场管理以及质量验收等四个方面简述通信管道工程质量监督要点。
一、通信管道工程的基础要求通信管道工程是指在地下或地面布设通信线缆所需的管道。
它不仅仅承载着通信网络所传输的信息,同时还是其保障的物理基础。
因此,通信管道工程的合格,不仅仅对于通信设备的正常运行起到了保证作用,同时还可以大大降低损坏和维护成本。
在通信管道工程质量的监督中,首先要注意以下几个方面:1.在选择管道的材料时,应首先选择硬质材料,如橡胶、UPVC等。
同时需要注意材料的抗老化性和耐腐蚀性;2.保证管道的直径和壁厚符合设计要求,管道的直径应满足通信线缆的大小;3.安装的深度和埋设的填土层数应符合规范要求。
以上几点基础要求是通信管道工程质量控制的基础,其质量的好坏直接影响到整个通信系统的运行情况。
二、工程建设设计通信管道工程的设计是保障其质量好坏的重要方面,因此设计必须具有合理性和可行性。
所以,在工程建设设计阶段,应注重以下几个方面:1.合理利用地形纵向分布的空间资源,考虑到后期管线维护和维修等因素,管道应确定至少两个合适的轴向;2.考虑线路过程的复杂性和管径限制,在管道设置前要考虑到线路缆芯的弯曲半径、接头有无对接等多方面因素;3.注意进行排水设计,围堰、孔道、井口等要满足排水要求,避免积水导致线路出现故障;4.保证材质的品质,硬质材料的选择要经过充分论证,防止材质质量及相关设备的缩短修建周期和使用寿命,从而提高故障率,影响通信的稳定性和可靠性。
三、施工现场管理在通信管道工程的建设过程中,施工现场管理是保障通信管道工程质量好坏的关键。
通信管道工程质量监督要点随着时代的发展和经济的腾飞,通信管道工程的建设在城市化的进程中不断加速。
通信管道工程质量监督作为管道建设中不可缺少的一环,对于保证工程的质量和安全具有至关重要的意义。
本文将从监督目标、监督要点、监督方案三个方面阐述通信管道工程质量监督的重要性及其要点。
一、监督目标通信管道工程质量监督的目标是保证工程质量,促进管道建设的规范化、科学化和可持续发展。
监督应对工程建设全过程进行,从设计、施工到验收的每个环节都要进行全面监督。
具体目标包括以下方面:监督工程建设是否按照规划要求进行,并保证施工图完全符合施工标准;盘点施工中的违规、漏洞,合理确定问题整改措施,确保施工质量;对成果进行监察,review工程检验报告,发现问题整改不足及时提出意见并跟踪监督。
二、监督要点1、对勘测规划:管道勘测要求精准,它的完成直接影响到通信管道的正常运管。
在勘测规划的制定过程中,监督人员需要确保勘测需求的准确性、辨明周边环境和土地现状,以保证管道勘测的前期准备工作与后期建设工程的顺利进行。
2、施工单位资质:确保管道的施工团队具备相应的资质,有施工经验和相关技能,才能保证施工质量。
3、设计文件审查:审查管道设计文件从结构、设计标准和合规性等方面入手,排查设计漏洞,让设计满足工程建设标准,保证后续施工步骤的顺利实施。
4、施工过程监督:从建材选择、现场监控、安全生产等方面重点监控管道施工时间表、工作进度和质量要求,及时发现并解决问题,确保工程质量。
5、施工验收:针对工程安全状况、资料信息完整性、维护健全性等指标,进行全面性地验收,确保管道质量符合要求,达到规范的标准。
三、监督方案1、立项阶段:监督人员应该对项目的合规性和可行性进行核验,评审合格后进入后续的工程建设阶段。
2、设计阶段:审查设计文档拟定设计验收方案,防止後續工程施工过程中发生问题。
3、施工阶段:对施工过程进行监督,整改漏洞并及时发现技术问题,确保施工过程不受影响。
通信工程质量监督要点通信工程质量监督是确保通信工程建设质量达到标准的重要环节。
为了保证通信工程建设的质量,需要对监督的要点进行明确和指导,以确保监督专业性和有效性。
本文将从四个方面探讨通信工程质量监督的要点。
一、通信工程质量监督的主要内容通信工程质量监督的主要内容涵盖了工程建设全过程,包括规划设计、施工、监理、验收等环节。
其中,规划设计和施工环节是影响通信工程质量的关键环节。
规划设计阶段应注重合理性和可操作性,为后续施工打下优质的基础。
施工阶段需要严格按照设计方案进行施工,确保施工质量符合相关规范和标准。
监理和验收环节则是对工程建设质量的总体把握和检查,确保工程质量达到相关标准和规范。
二、通信工程质量监督的具体要点1. 规范通信工程质量监督的第一要点是要求施工单位遵循相关规范和标准进行工程建设。
施工单位需要具备一定的技术水平和技术能力,以确保施工质量符合要求。
同时,监督部门应对施工单位进行全面的监督,确保施工单位遵循相关规范和标准进行施工。
2. 责任通信工程质量监督的第二要点是责任。
施工单位应明确各自承担的责任,确保各项责任落实到位。
监督部门应对施工单位的责任进行跟踪和检查,及早发现问题,及时解决。
3. 联合检查通信工程质量监督的第三要点是联合检查。
监督部门应与当地政府和相关单位建立联合检查机制,共同开展现场检查工作。
联合检查可以充分发挥各方的监督职能,及时发现问题和隐患,整改不足。
4. 安全通信工程质量监督的第四要点是安全。
安全是通信工程建设质量的基础,需要在施工前做好充分的安全准备,并制定完善的安全方案。
同时,在施工过程中应加强安全监督,及时解决各种安全问题,避免安全事故的发生。
三、通信工程质量监督的重要性1. 提高工程建设质量通信工程质量监督的重要性在于能够提高工程建设的质量水平,不仅能够保证通信工程建设达到相关标准和规范,还能够提高工程建设的可靠性和稳定性,为通信业的长期发展打下更为坚实的基础。
管道工程质量监理要点管道工程质量监理要点(1)管道及其配件的产品质量必须符合设计要求;施工过程中要认真检查管道预埋及在土建结构中的预留孔、过墙套管的标高、位置、规格;如有错误和缺漏,属于施工问题,责成施工单位改正,属于设计问题,通知设计单位补充图纸,然后才能进入下道工序,必要时会同土建监理人员一同处理;对于有洁净要求的管道,安装前应按规范要求洁净并加以保护;监理人员应跟踪检查各类管道的压力、气密试验以及通过球检查,检查各类试验记录,并对管道的标高、走向、倾斜度、平直度,除检查其施工记录外,应现场实物抽查;对有探伤要求的管道焊接,除检查其探伤及评定资料外,必要时监理人员随机指定抽检复验,并按规定整改及返工;对消防喷淋系统,除按以上几条监控外,喷淋头的位置、排列、接管及控制(会同电气专业)必须现场跟踪检查。
(2)给水管道、消防管道、热水管道及煤气管道等,暗装部分隐蔽前及管道系统安装完成后,必须按有关技术标准、规范的规定做强度和严密性试验。
排水管在隐蔽前必须按规定做灌水试验。
排水和雨水形成系统后须做通水球试验。
各项试验须填写试验记录,并经建设单位及监理签证;排水管道的坡度必须符合设计要求和施工专业技术规范规定,顺水三通不得装反。
管道接口、支吊架应符合设计及施工规范要求;UPVC排水塑料管的检查口、清扫口及伸缩节应符合《建筑排水硬聚氯乙烯管道设计、施工及验收规范》要求;若管道穿越楼板、屋面等的预留孔(宜加金属套管),填补时应注意捣实,严禁接合部出现渗水、漏水现象;上人屋面的通气管高度应按设计要求或施工规范进行施工。
(3)卫生器具安装应牢固,坐便器应有螺栓固定有饰面的浴盆及暗装的排水管道应按规定设置检修门;消防栓,阀门安装前应试压,栓口的标高、位置、朝向应符合施工规范要求;煤气管道与电气开关、插座的距离不得小于150mm;与配电箱、盘的距离不得小于300mm 。
煤气进户总管必须接地。
(4)未经推荐使用的建筑用硬聚氯乙烯给水和排水管材、管件、不得用于工程。
浅谈通信管道工程常见问题及监理控制要点浅谈通信管道工程常见问题及监理控制要点目前我国通信行业发展日新月异,为了更好提升终端用户体验,通信监理人抓好工程建设质量显得至关重要。
现通过本文浅谈管道施工常见问题及监理控制要点。
本文将重点分析材料使用、工程质量、工程安全及决算编制等通病问题并提出监理工作措施。
由于本人工作经验有限,此文仅供参考和交流。
管道工程一、管道材料材料是工程的生命线,材料使用不当或者材料不合格直接影响工程使用寿命,增加后期工程维护的难度。
管道施工中管控好材料是十分有必要,关于材料问题列举如下:1、施工方使用非入围厂家的材料,材料质量不合格。
2、工程进场施工单位未对材料进行检验,直接将到场材料使用到工程上,其实进场材料并非100%合格,可能会存在残次品。
例如:管材存在裂缝、气泡、刮痕等;管材过期、变质等。
3、设计规定使用钢管施工方故意使用实壁管或者波纹管代替。
4、开挖段落两端使用合格材料,中间段使用其他管材代替。
5、现场施工完成后施工方不及时缴料,材料平衡表未按照实际用量准确上报。
未按规定铺设实壁管使用红砖不合格作为监理方我认为关于材料管控应做好以下工作:1、在材料进场前,要求施工单位必须提供三证及质量检验报告。
2、在材料进场后,监理应对材料质量外观进行检查,发现有质量隐患的材料现场取样,送质检部门检验。
3、管沟开挖及铺设管材时应旁站监理,防止材料替换发生。
4、监理应督促施工方将工余料上交至建设方仓库,验收前审核材料平衡表。
二、工程质量:按图施工是确保工程质量的前提,实际施工中私自变更和偷工减料现象屡见不鲜,工程质量不合格直接关乎到项目后期维护成本。
管道施工中质量管控是重中之重,关于质量问题列举如下:1、未按要求钉设标桩或画线造成开挖管沟不直。
2、管沟未按设计规定尺寸开挖且需要放坡开挖时使用直坡方式开挖。
3、管沟底部未做碎石基础及混凝土基础。
4、管材接头处不密封处理不当。
例如:钢管接头套管螺栓未拧紧、实壁管与接头套管未使用胶水粘合或者管道接续不使用套管。
通信管道工程质量监督要点一、管道坑槽质量要求1、坑槽宽度、深度:管道基础为63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每侧各加15厘米);管道基础在63厘米以上宽时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米);当设计规定管道沟槽需要支撑、挡土板时,沟底宽度应另加10厘米;坑槽深度应当按设计给定的高程进行施工,管道顶部距地面不小于0.8米。
小于上述标准的应有技术加固措施。
2、放坡比例要求:应符合“通信管道工程施工及验收技术规范”(以下简称规范)表4.1.3的要求。
3、槽底障碍处理:应符合管道与障碍物的净距要求的规定,便于施工操作(规范表7.3.21)。
5、护板支撑安全:根据土质情况和放坡比例,达不到要求的必须增加护土板支撑措施,做到牢固、安全。
二、管道基础质量要求1、基础宽度、厚度:根据铺设管底的宽度,两侧各加8厘米,基础厚度不小于8厘米。
2、基础位置偏移:基础位置要求距管道中心线左、右不得偏移3厘米。
3、养护时间、强度:管道基础在常温情况下,养护时间为24小时,冬季施工应加保温措施。
4、灰、砂、石的配比:150#混凝土配比,325#水泥为1:2:4,425#水泥为1:3:5。
三、水泥管道铺设质量要求1、铺管工艺平直:要求铺设水泥管块的顺向连接间隙不得大于5毫米,上下两层管块间及管块与基础间隙应为15毫米,允许偏差不大于5毫米。
管群的两层管及两行管的接续缝应错开。
水泥管块接缝无论行间、层间均宜错开1/2管长。
2、纱布规格摆放位置:两管块接缝处应用纱布80毫米宽。
允许±10毫米的误差,长为管块周长加80—120毫米,均匀地包在管块接缝上(接缝中间)。
3、管带管缝处理:纱布上抹的1:2.5水泥砂浆厚度为12—15毫米,其下宽应为100毫米,上宽应为80毫米,允许偏差不大于5毫米。
4、底角八字抹灰:用1:2.5水泥砂浆抹管顶缝、管边缝及管底八字灰,要求方5厘米,斜7厘米,应粘结牢固、平整光滑、不空鼓、无欠茬、不断裂。
5、铺管灰砂配比:水泥比、中粗砂1:5。
6、养护时间、强度:管带、管缝、八字灰在常温情况下养护时间为24小时,冬季施工应加保温措施。
四、钢管铺设质量要求1、钢管、管道坑槽质量检查:与水泥管道坑槽质量检查点相同。
2、钢管基础质量检查钢管基础质量要求:普通原土时可超平(找平)铺管,如果是回填土应夯实超平铺管。
3、钢管铺设质量要求(1)、钢管排列要求:根据设计要求排列组合群管(一般在4孔以上每层基数为双数)。
(2)、钢管定位架采用Φ10mm钢筋制作,其间隔尺寸一致,钢管管道每隔2—3米装一处定位架。
(3)、钢管接口处理要求:钢管接口套箍长度应符合设计要求,接口处必须加焊(满焊),焊接处加防腐措施,接续部位相邻两管之间应错开不小于30厘米。
管口处应打磨圆滑。
(4)、管间缝填充要求:应填用铺管灰填满填实。
(5)、钢管进入人(手)孔排列要求:其管群组合排列断面应平齐,间隔一致,空隙部位用1:2.5水泥砂浆填实、抹严。
4、回填土方质量检查与水泥管道回填土方质量检查要求相同。
五、塑料管铺设质量要求1、塑料管道坑槽及基础质量检查和要求:与水泥管道质量检查要求相同。
2、塑料管铺设质量要求(1)、塑料管排列要求:根据设计要求排列组合管群(一般在4孔以上每层基数为双数)。
(2)、塑料管定位架采用金属的,使用Φ10mm钢筋制作时其间隔尺寸要求一致,塑料管道每隔2米装设一处定位架。
(3)、塑料管接口处理要求:塑料管接口不论是套箍式或插口式,均要求安放防水胶圈,插入到位,接口部位相邻两管之间应错开不小于30厘米。
(4)、塑料管间缝填充要求:应填充水泥砂浆,填满填实。
(5)、塑料管进入人(手)孔排列要求:塑料管进入人(手)孔窗口要求在窗口外安装一定位架,其管群组合排列断面应平齐,间隔一致,空隙部位用1:2.5水泥砂浆填实、抹严。
3、塑料管道包封加固质量检查:与水泥管道包封加固质量检查点相同。
4、回填土方质量检查:与水泥管道回填土方质量检查要求相同。
六、包封加固质量要求1、钢筋绑扎预埋:钢筋规格、绑扎尺寸应符合设计要求。
2、模板安装牢固:模板与管块间距应符合设计要求,不得小于8厘米,模板要安装牢固。
3、混凝土的配比:灰砂、石的配比,150#混凝土配比,325#水泥为1:2:4,425#水泥为1:3:5。
4、养护时间、强度:包封混凝土在常温情况下养护时间为24小时,冬季施工应加保温措施。
七、回填土方质量要求1、土质更换情况:回填土前应先清除沟(坑槽)内的遗留杂物,如有积水或淤泥,必须排除后方可进行回填。
管道顶部30厘米以内及靠近管道两侧的回填土内不应含有直径大于5厘米的砾石、碎砖等坚硬物。
设计文件有特殊要求的应该做换土或过筛。
2、管块两腮夯实:管道两侧(两腮)回填土要求每回填土15厘米厚,用木夯排夯两遍。
3、管顶回填高度:管道顶部30厘米以上,每回填土30厘米,应用木夯排夯三遍或蛤蟆夯排夯两遍,直至回填。
(1)、在市内主干道路的回土夯实应与路面平齐。
(2)、市内一般道路的回土夯实应高出路面5—10厘米,在郊区大地上回土可高出地表15—20厘米。
4、严禁用砂子进行回填。
八、人孔四壁质量要求1、人孔内空尺寸:根据管道人孔设置条件不同应符合设计高度尺寸,不应小于1.8米±2厘米,净高。
2、外壁抹灰:墙体的垂直度允许偏差应不大于±1厘米,墙体顶部高程允许偏差不大于±2厘米,采用1:2.5水泥砂浆抹1.5—2.0厘米厚。
3、内壁抹灰:采用1:2.5水泥砂浆抹1.0—1.5厘米厚。
4、井底抹八字灰:墙体与基础应结合严密,不漏水,结合部的内外侧应用1:2.5水泥砂浆抹八字灰,要求抹方5厘米,斜7厘米,应严密、贴实、不空鼓、表面光滑、无欠茬、无飞刺、无断裂等。
5、井底面抹灰:人孔内应清理一切杂物,井底基础表面应从四方向积水罐做2厘米泛水。
6、引上管口位置外形:引上管位置距上覆不小于20厘米,外形成小八字形,管口不得露出墙壁。
九、人孔上覆质量要求1、上覆与墙壁抹八字灰:上覆与墙体搭接的内外侧应用1:2.5的水泥砂浆抹八字角灰,外八字抹灰应将墙体砖覆盖抹成一体。
上覆直接在墙体上浇灌铸的可不抹角灰。
2、上覆接缝抹灰:上覆接缝抹灰应严密、贴实、不空鼓、表面光滑、无欠茬、无飞刺、无断裂、宽度一致。
3、井口(脖子)抹灰:人孔口圈与上覆之间宜砌不小于20厘米的井脖子,深度不大于80厘米,成同心圆的圆筒状,抹灰表面光滑。
4、口圈接缝抹灰:口圈与井脖子接缝抹灰要求严密,贴实不空鼓,表面光滑。
十、窗口、管孔质量要求1、窗口上下高度尺寸:水泥管块距上覆不小于30厘米,管块距井底不小于40厘米。
2、窗口左右位置偏差:管道进入人(手)孔通道的窗位置,应符合设计规定,允许偏差应不大于1厘米,管道端边至墙体面应呈圆弧状的喇叭口,人(手)孔通道内的窗口应堵抹严密,不得浮塞,外观整齐、表面平光。
管道窗口外侧应填充密实,不得浮塞,表面整齐。
3、窗口四边八字:水泥管块应在人孔墙面内不小于10厘米,成八字四边喇叭口状,抹灰与管孔间为1厘米。
4、窗口管块间接缝抹灰:管块间接缝抹灰要求填充密实,不得浮塞,表面平光,宽度一致,不大于3厘米。
十一、人孔铁件质量要求1、电缆支架(横竖)安装:电缆支架的规格应符合技术标准,安装要求平直牢固。
2、人孔口圈安装:要求人孔口圈完整、无损伤,圈、盖吻合,口圈顶部高程应符合设计要求,允许正偏差应不大于2厘米,位置正确。
稳固口圈的混凝土(或缘石)应符合设计规定,自口圈外缘应向地表做相应的泛水。
3、支架穿钉安装:电缆支架穿钉的规格、位置应符合设计规定,穿钉与墙体应保持垂直。
上、下穿钉应在同一垂直线上,允许垂直偏差不大于5毫米,间距偏差应小于1厘米。
相邻两组穿钉间距偏差应小于2厘米。
穿钉露出墙应适度为5-7厘米,穿钉螺母应齐全有效。
4、拉力环安装:拉力环的安装位置应符合设计规定,一般情况下应与管道底保持20厘米以上的间距,露出墙面部分应为8厘米-10厘米,安装必须牢固。
5、积水罐安装:积水罐安装位置:直通型人孔应在井口中心垂直线上,偏差不大于1厘米;有角度的人孔应安装在管道中心线上,偏差不大于1厘米。
积水罐安装坑应比积水罐外形四周大10厘米,坑深比积水罐高度深10厘米。
基础表面应从四方向积水罐做2厘米泛水。
6、高低井梯子安装:凡形成高低井的应在低井处设上下梯子,人孔深度大于2.5米的应加装梯子,梯子强度、高度应符合要求,梯子应加防蚀措施。
(见表4-2-1和4-2-2)表4-2-1 通信管道水泥管孔建筑质量检查记录工程编号施工地址工程编号:年月日十二、手孔构筑质量要求手孔构筑质量检查点:手孔坑槽、手孔基础、手孔的砌筑、四壁抹灰、窗口抹灰、电缆支架和手孔口圈的安装质量,依据中华人民共和国通信行业标准“通信电缆配线管道图集”中四个型号〈一至四号主体结构图〉的要求施工。
十三、通信管道的试通为了确保通信管道施工后达到设计和“通信管道工程施工及验收技术规范”的要求,通信管道施工后必须进行铺设管道的试通工序,填写通信管道试通记录表,作为竣工验收的依据。
下面就通信管道试通程序和使用工具的要求叙述如下:1、试通程序(1)、根据确定的管孔,先采用尼龙材质的穿孔器(或竹板),穿通管孔并带入铁线(2.0mm以上)。
(2)、铁线头上与试通拉棒连接牢固。
(3)、在管道的另一端人孔内用人力或用机械牵引。
2、试通棒的规格(1)、试通棒直径Φ85mm×900mm。
(2)、试通棒直径Φ85mm×600mm。
(3)、试通棒直径Φ85mm×300mm。
3、试通棒的使用范围(1)、Φ85mm×900mm拉棒适用于直线管线的管孔试通。
(2)、Φ85mm×600mm拉棒适用于弯管道在曲率半径大于36米时,应用比被试通管道标称直径小6毫米900毫米的拉棒试通。
(3)、Φ85mm×300mm拉棒适用于弯管道在曲率半径小于36米时使用。
4、试通管孔的选择(1)、根据“通信管道工程施工及验收技术规范”的规定,两孔以上的水泥管块管道,每块管块任意抽试两孔(四孔、六孔管块以选择对角管孔为宜),两孔以下的管块应试全部管孔。
(2)、钢管等单孔组群的通信管道每五孔抽试一孔,五孔以下抽试二分之一、二孔试一孔,一孔全试。
(3)、双壁波纹塑料管管道,为了保证塑料管管道的施工质量和使用安全,塑料管管道均采用包封加固的措施。
双壁波纹管管道试通,应按照“通信管道工程施工及验收技术规范”的规定条款试通外,为了确保管道的质量,应将靠包封加固的管孔全部试通,防止由于打包封加固出现的塑料管变形,而影响质量。
