建设工程质量监督计划表注:根据工程实际情况,按序号打“√”者为准。
建设单位:监理单位:施工单位:工程质量监督交底一、地基阶段验收要求:1、地基(桩基)工程完工后,建设单位持《建设工程施工许可证》、《报验申请单》以及地质勘察报告或桩基检测报告和全部的桩基施工技术资料申请地基(桩基)工程验收监督,并组织勘察、设计、监理、施工等质量行为主体进行工程地基(桩基)验收。
2、桩基工程每浇注50m3必须有一组试件,小于50m3的桩,每根桩必须有一组试件;单桩单柱工程每根桩必须留置一组试件。
3、深基坑支护工程完工后需建设、支护、监测、施工、监理、设计、勘察各方验收合格,填写《威海市深基坑工程检查情况表》后携带专家委员会审批过的深基坑支护方案方可报验。
4、复合地基的验收需携带施工资料如:强夯方案及现场的施工资料等,填写《报验申请单》方可报验。
5、人工挖孔桩施工队伍需到质监站办理备案,并分两步:(1)成孔后携带地质勘察报告并填写《报验申请单》进行成孔质量验收。
(2)成桩后,需携带施工资料和桩基检测报告进行桩基报验。
6、预应力混凝土管桩施工队伍需到质监站办理备案,施工前应由设计、监理进行静载试验。
需锤击的由建设单位组织设计、监理等进行现场锤试,确定锤击数目,现场鉴定验桩。
沉桩后需带桩基检测报告进行报验。
二、基础阶段验收要求:1、基础工程完工以后,施工单位持基础分部相关资料和《报验申请单》申请基础质量验收监督,并组织勘察、设计、监理、施工等质量行为主体进行工程基础验收。
高层建筑增加底板钢筋验收,地下室完工后需要基础验收,地下室半地下室必须做防水并进行防水工程验收。
2、基础梁轴线、框架柱模板定位线弹墨线标识。
三、标准层首层钢筋阶段验收要求:1、施工企业应在工程进入主体施工标准层时持《报验申请单》申请标准层钢筋验收。
并组织监理、施工等质量行为主体进行工程标准层钢筋验收,并接受不定期工程质量检查。
2、模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇注混凝土的重量、侧压力以及施工荷载。
表5.5.3 编号:A5-5-3建设工程质量监督计划:根据监督注册登记号,由我站对进行质量监督。
为保证质量监督工作的顺利实施,使监督工作的开展有序,根据《建设工程质量管理条例》,特制订如下监督计划:一、工程概况:根据施工图设计文件,该工程为结构,层,建筑面积m²,总造价万。
勘察单位位,设计单位,施工单位,监理单位。
二、计划编制依据:编制计划的依据主要是施工图设计文件及审查报告,施工组织设计、有关施工质量验收规范及有关法律、法规。
三、监督工作内容及要求:1、核查受监工程的建设、勘察、设计、监理、施工等责任主体单位的资质以及参建各方有关人员质量行为及执业资格,检查其执行强制性标准及法律、法规的情况。
2、地基工程验收时(基础验槽、桩基验收),建设单位(监理单位)应协同施工单位提前通知勘察,设计单位及监督站。
3、工程施工中,监督人员对工程质量进行抽查。
房屋建筑物的抽查重点是地基基础、主体结构和影响使用功能的重要部位。
根据本工程的特点,当施工至附表规定的质量控制点部位时,由建设(监理)单位提前通知我站到现场核查(见附表)。
续表4、除对上述质量控制点进行重点监督检查外,监督人员采用抽检及巡查相结合的办法,随机抽查主体施工阶段的砼,砌体、构建安装等施工质量,并对有关各方的质量行为及质量责任制的落实情况进行检查。
我站对该工程的检查次数不少于3次。
5、工程具备验收条件时,由建设单位组织有关各方成立验收组进行验收。
验收前应将验收时间、地点、验收组名单报质量监督机构。
监督站将监督验收的全过程。
6、工程验收合格后15天内,建设单位持有关资料到监督站申请竣工验收备案。
未经验收合格,未经备案的工程不得使用。
五、我站选派监督工程师、、、人为本工程的项目监督工程师请配合工作。
电话号码。
监督站地址。
监督站(章)建设单位签收:监督计划附表续表。
试验室质量监督计划
1.目的
为贯彻质量方针,确保本实验室的质量目标得以实现,制定本计划。
2.适用范围
适用于本中心所有试验检测工作。
3.职责
(1)质量负责人负责组织制定年度质量监督计划,并对质量监督结果进行评价;(2)技术负责人负责组织检测人员的技术考核;
(3)资料管理员负责检测标准、规范等文件的跟踪查新;
(4)质量监督员负责监督质量监督工作的落实。
4.工作要求
⑴实验室内的质量监督
①人员:检测人员必须经过培训并考核合格,每半年对在岗检测人员进行一次技术考核。
②仪器设备和标准物质
a、仪器设备按照规定的要求定期进行检定/校准,在两次检定/校准周期之间至少进行一次核查(一般一年一次),期间核查必须按计划进行,核查方法见各仪器期间核查作业指导书;
b、本实验室使用的检测方法,大多是国家或行业发布的标准方法,资料管理员每半年对标准进行一次跟踪查新,确认使用现行有效的规范;
c、凡有标准样品的项目,每一年至少组织一次标样考核和一次实验室内比对(包括人员比对、检测方法比对等)。
d、每两月对可保留样品进行一次抽检,每次至少抽检一个项目。
4.质量监督的具体过程:
⑴抽查时间:采用不定期的抽查方法;
⑵抽查内容:仪器设备、试验室卫生、检测(试验)过程、原始记录,严格按照绩效考核制度当中要求的条款进行打分;
⑶遇有比较重要的委托时,检测室负责人必须通知质量监督人员进行检测过程监督,以确保检测质量;
⑷质量监督人员必须将抽查监督项目内容详细记录在检测试验质量监督登记表中,并保存。
5.记录表格
试验室质量监督记录表。
试验室质量监督记录表。
工程质量监督计划表建设工程质量监督计划表注:根据工程实际情况,按序号打“?”者为准。
建设单位: 监理单位: 施工单位:1工程质量监督交底一、地基阶段验收要求:1、地基(桩基)工程完工后,建设单位持《建设工程施工许可证》、《报验申请单》以及地质勘察报告或桩基检测报告和全部的桩基施工技术资料申请地基(桩基)工程验收监督,并组织勘察、设计、监理、施工等质量行为主体进行工程地基(桩基)验收。
2、桩基工程每浇注50m必须有一组试件,小于50m的桩,每根桩必须有一组试件;单桩单柱工程每根桩必须留置一组试件。
3、深基坑支护工程完工后需建设、支护、监测、施工、监理、设计、勘察各方验收合格,填写《威海市深基坑工程检查情况表》后携带专家委员会审批过的深基坑支护方案方可报验。
4、复合地基的验收需携带施工资料如:强夯方案及现场的施工资料等,填写《报验申请单》方可报验。
5、人工挖孔桩施工队伍需到质监站办理备案,并分两步:(1)成孔后携带地质勘察报告并填写《报验申请单》进行成孔质量验收。
(2)成桩后,需携带施工资料和桩基检测报告进行桩基报验。
6、预应力混凝土管桩施工队伍需到质监站办理备案,施工前应由设计、监理进行静载试验。
需锤击的由建设单位组织设计、监理等进行现场锤试,确定锤击数目,现场鉴定验桩。
沉桩后需带桩基检测报告进行报验。
33二、基础阶段验收要求:21、基础工程完工以后,施工单位持基础分部相关资料和《报验申请单》申请基础质量验收监督,并组织勘察、设计、监理、施工等质量行为主体进行工程基础验收。
高层建筑增加底板钢筋验收,地下室完工后需要基础验收,地下室半地下室必须做防水并进行防水工程验收。
2、基础梁轴线、框架柱模板定位线弹墨线标识。
三、标准层首层钢筋阶段验收要求:1、施工企业应在工程进入主体施工标准层时持《报验申请单》申请标准层钢筋验收。
并组织监理、施工等质量行为主体进行工程标准层钢筋验收,并接受不定期工程质量检查。
2019年度质量监督计划
为确保实验室内的检测/校准活动满足实验室质量管理体系规定的要求,需定期对实验活动中涉及的人员、设施、环境等影响实验数据的因素进行有效控制,并对相关记录进行分析。
结合我公司的具体情况,现制定本公司2019年质量监督工作计划。
一、监督目的
通过质量监督,使公司各项检验、检测工作更加规范有效的进行。
二、监督内容
1、人员:采样/检测人员必须经过培训并考核合格,每半年对采样/检测人员进行一次技术考核。
2、仪器设备:仪器设备按照要求规定要求定期进行检定/校准,在两次检定/校准之间进行期间核查,期间核查每年至少一次。
3、标准物质:每一年至少组织一次标样考核和实验室内比对(包括人员比对、检测方法比对等)。
4、采样方法:采样人员必须严格按照标准规定的方法要求进行采样,确保样品信息的准确性,包装的完整性。
5、检测方法:实验所使用的检测方法必须是国家发布的标准方法,相关人员每半年对标注进行一次跟踪查新,确保使用现行有效的规范。
6、每两月对可保留样品进行一次抽检,每次至少抽检一个项目。
三、监督方法
根据本公司具体情况,采用不定期抽查未发出的检测报告的方式进行检测工作全过程的监督。
监督比例为每月报告总量的5%。
质量监督人员必须将抽查监督项目内容如实、详细的记录在质量监督检查记录表中,并保存。
河南中测技术检测服务有限公司质量监督计划及实施记录
(2019年度)。
工程质量监督计划表篇一:工程质量监督计划书工程质量监督计划书工程名称监督单位监督工程师冶金工业工程质量监督总站制根据监督登记号,由我站对进行质量监督。
为保证质量监督工作的顺利实施,使监督工作的开展有序,依据《建设工程质量管理条例》,特制定如下监督计划:一、工程概况:根据施工图设计文件,该工程为结构,层,建筑面积m,总造价万元。
勘察单位,设计单位,施工单位,监理单位。
二、计划编制依据:编制计划的依据主要是施工图设计文件及审查意见,施工组织设计、有关施工质量验收规范及有关法律、法规。
三、监督组织:该项目工程监督工作由级监督工程师等人组成监督组。
四、监督工作内容及要求:1.核查受监工程的勘察、设计、监理、施工及预拌砼生产单位的资质以及参建各方质量行为及执行强制性标准的情况。
2.基础验槽时,建设单位(监理单位)应协同施工单位提前通知勘察、设计单位及监督站。
3.工程施工中,监督人员对工程质量进行抽查。
房屋建筑物的抽查重点是地基基础、主体结构和影响使用功能的2重要部位。
根据本工程的特点,当施工至附表规定的质量控制点部位时,由建设(监理)单位提前通知我站到现场核查(见附表)。
4.对上述质量控制点进行重点监督检查外,监督人员采用抽检与巡检相结合的办法,随机抽查主体施工阶段的砼、砌体、构件安装等施工质量,并对各方面的质量行为及质量责任制的落实情况进行检查。
我站对该工程的检查次数不少于次。
五、我站先派一名监督工程师同志为本工程的项目监督工程师,请配合工作。
电话。
监督站地址。
监督站年月日送达单位签收:建设单位:(盖章)监理单位:(盖章)项目负责人:(签字)总监理工程师:(签字)项目负责人:(签字)施工单位:(盖章)项目经理:(签字)监督计划附表监督站:(盖章)项目监督工程师:年月日篇二:工程质量监督工作计划附件:质量监督工作计划一、监督交底事项1、本工程各方建设责任主体应当履行的质量责任和义务参加本工程建设的建设单位、勘察单位、设计单位、施工单位、监理单位等各方责任主体依法对建设工程质量负责。
质量监督计划表一、引言。
质量监督计划表是指对产品或服务的质量进行监督和管理的计划表,通过对质量进行监督和管理,可以确保产品或服务的质量得到有效控制和提升。
本文将从质量监督计划表的编制、执行和总结三个方面进行详细介绍。
二、质量监督计划表的编制。
1.确定监督目标,在编制质量监督计划表时,首先需要明确监督的目标和内容,包括监督的对象、监督的范围、监督的重点等。
2.确定监督方法,根据监督目标的确定,确定监督的具体方法和手段,包括监督的频次、监督的方式、监督的工具等。
3.确定监督责任人,在编制质量监督计划表时,需要确定监督的责任人,明确监督的人员和部门,确保监督工作的有序进行。
4.制定监督流程,编制质量监督计划表时,需要制定监督的具体流程和步骤,包括监督的时间节点、监督的程序和要求等。
三、质量监督计划表的执行。
1.监督目标的落实,执行质量监督计划表时,需要确保监督目标的落实,按照计划表的要求进行监督和检查,确保监督工作的有效进行。
2.监督方法的执行,根据质量监督计划表确定的监督方法和手段,进行监督工作的执行,包括监督的频次、监督的方式、监督的工具等。
3.监督责任人的履职,执行质量监督计划表时,需要确保监督责任人的履职,监督的人员和部门按照计划表的要求进行监督工作,确保监督工作的有序进行。
4.监督流程的执行,执行质量监督计划表时,需要按照监督的具体流程和步骤进行监督工作,包括监督的时间节点、监督的程序和要求等。
四、质量监督计划表的总结。
在执行质量监督计划表后,需要对监督工作进行总结和评估,包括监督的效果、监督的问题、监督的改进等,为下一阶段的监督工作提供经验和参考。
五、结语。
质量监督计划表是保障产品或服务质量的重要工具,编制、执行和总结质量监督计划表是质量管理工作的重要环节,只有不断完善和提升质量监督计划表的质量,才能确保产品或服务的质量得到有效控制和提升。
六、参考文献。
1.《ISO9000质量管理体系》。

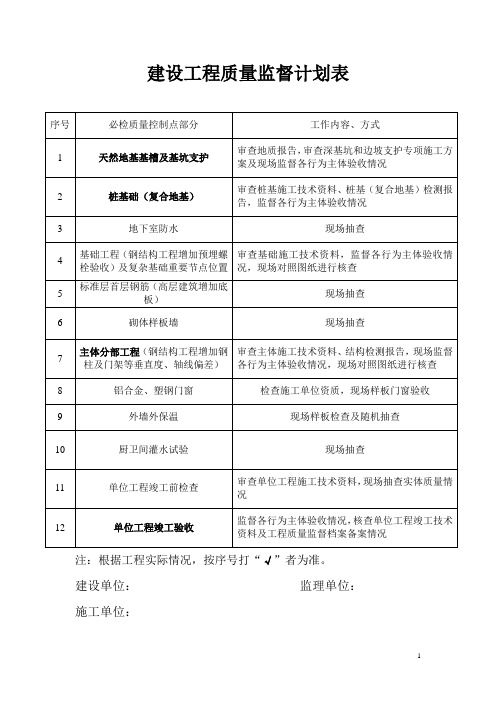

质量监督计划表序号必检质量控制点部位工作要求
一图纸会审核查施工图,查有否施工许可证等手续,审查施工组织设计及监理规划,各责人主体单位人员是否到场,人员是否具备资格填写工程质量体系审查表。
二基础分部
1 地基验槽检查验收程序,执行验收标准规范情况,到现场人员是否有资格,有关资料。
2 基础、结构钢筋隐蔽检查验收程序,执行验收标准规范情况,到现场人员是否有资格,施工
方案及资料。
3 基础砌体(钢筋混凝土)
质量检查
监督抽查砌体(钢筋混凝土)是否存在质量问题或隐患。
4 地基、基础分部验收
(实体质量检测)
检查验收程序,执行标准规范情况检查。
查施工自检及监理的验收情况,
审查主要材料合格证、试验报告,见证取样和有关控制资料情况。
三主体部分
1 底框结构钢筋隐蔽检查验收程序,执行验收标准规范情况,查施工自检及监理的验收情况
和有关资料。
2 第四层砌体(钢筋混凝
土)
质量检查
检查砌体(钢筋混凝土)是否存在明显质量问题或隐患
3 顶层砌体(钢筋混凝土)
质量检查
检查砌体(钢筋混凝土)是否存在明显质量问题或隐患
4 主体验收完成图纸内容,检测报告齐全,实体无质量问题或缺陷
四
装饰工程、屋面防水工程、设备安装及室内环境
检测
1 屋面防水及消防要求部
位
检查验收程序,执行验收标准规范情况,审查分包资质,施工方案及有
关资料。
2 建筑给排水、电气隐蔽检查验收程序,执行验收及标准规范情况,查施工自检及监理的验收情况有关资料。
五竣工验收
1 竣工验收文件审查竣工报告、质量控制资料、结构实体检测资料、室内环境检测等合格证文件及质量问题整改报告(需提前一周报监督站审查)
2 竣工验收检查验收程序,执行验收标准规范情况。
