宁夏吴忠市同心县丁家二沟水库除险加固工程坝基防渗墙设计
- 格式:doc
- 大小:27.50 KB
- 文档页数:4
一、工程概况工程名称:XXXXXX2023年度小(Ⅱ)型水库除险加固(XXX)项目工程,协议编号:YYSSKCXJG2023-JSQ建设地点:XXX XXXXXX镇(铺子嘴村、许家牌村、崇庆村、横山岭村、凉亭村)、XXX镇(肖台村)境内。
工程规模:XXX小(Ⅱ)型水库除险加固工程建设项目重要建设内容:本项目重要完毕坝身防渗工程、上、下游护坡工程、输水工程、溢洪道加固改造、观测设施、房屋建筑工程及防汛公路改造工程。
XXX2023年小型水库除险加固工程重要加固XXX水库、XXX 水库、鸣放水库、龟山水库、金龙水库、红旗水库。
波及到大坝防渗旳有5座水库、波及到坝坡加固旳有6座水库、波及到溢洪除险加固旳有6座、波及到输水工程重建及改造旳有6座水库、波及到测设施及管理用房建设旳有6座水库、波及到金属构造及机电设备安装工程只有XXX水库。
开竣工日期:本工程动工日期2023年1月5日,竣工日期2023年12月12日,总历时704天。
建设单位:XXX小型水库除险加固工程项目管理办公室设计单位:XXX水利水电勘测设计院施工单位:XXX君山水利工程建筑安装企业监理单位:XXX光辉监理有限企业运行管理单位:XXXXXX水利管理站、XXX镇二、质量监督工作XXX小型水库除险加固工程建设项目质量监督工作由XXX水利水电工程质量监督站承担。
XXX水利水电工程质量监督站制定了《XXX 小型水库除险加固工程建设项目质量监督工作计划》,明确了质量监督旳重要职责、任务、监督范围、监督内容等。
质量监督方式以抽查为主,根据工程施工旳详细状况不定期旳派出质量监督人员到施工现场进行监督检查。
本工程旳质量监督重要开展了如下几种方面旳工作:1、工程项目划分进行认定XXX水利水电工程质量监督站根据《水利水电工程施工质量检查与评估规程》SL176-2023旳规定,对XXX小型水库除险加固工程建设项目旳项目划分进行了认定,规定建设各方按以认定旳项目划分为基础,对工程进行施工质量检测、质量检查、质量评估和工程验收。
宁夏回族自治区水利厅关于做好2022年度全区水库除险加固和运行管理工作的通知文章属性•【制定机关】宁夏回族自治区水利厅•【公布日期】2022.02.25•【字号】宁水移发〔2022〕2号•【施行日期】2022.02.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水土保持,防汛抗旱正文宁夏回族自治区水利厅关于做好2022年度全区水库除险加固和运行管理工作的通知宁水移发〔2022〕2号各市、县(区)水务局,宁夏秦汉渠管理处、西干渠管理处,宁东管委会自然资源管理局,宁夏水投集团有限公司:为贯彻落实《自治区人民政府办公厅关于切实加强水库除险加固和运行管护工作的通知》(宁政办发〔2021〕41号,以下简称《通知》),加快推进水库除险加固工作,有效提升水库运行管护水平,现将2022年度全区水库除险加固和运行管理有关工作通知如下:一、病险水库除险加固2022年,全区病险水库除险加固项目共16个,其中:新开工小型8座、中型1座,续建小型7座(具体清单见附件1)。
相关责任县(市、区)要倒排工期、节点控制,确保3月初全部完成初设批复,汛前所有续建项目主体工程完工,11月底所有新建项目主体工程完工,满足蓄水运用,项目完工后要尽快组织竣工验收。
列入《通知》“十四五”期间需实施除险加固的其他病险水库,各相关县(市、区)要加紧项目前期工作,成熟一个安排完成一个,力争提前完成“十四五”期间病险水库除险加固任务。
二、水库安全鉴定各级水行政主管部门要强化属地管理责任,严格按照《水库大坝安全鉴定办法》《坝高小于15米的小(2)型水库大坝安全鉴定办法(试行)》,切实加强安全鉴定工作。
经统计,2022年全区水库安全鉴定已到期21座、接近到期16座(具体清单见附件2),相关单位要将水库安全鉴定作为确保水库安全的重要手段,提高思想认识站位,统筹安排安全鉴定工作,确保年底前所有应鉴定水库全部完成安全鉴定。
三、水库运行管护水库运行管护的重点工作在“三个责任人”“三个重点环节”以及日常维修养护的落实,各级要将责任人的确定、履职作为落实水库管理责任的主要抓手,于3月10日前完成公示和平台信息更新;要加强水库流域预报、预警、预演、预案工作,组织对所属水库逐库进行汛前检查,提升水库安全运行“三个重点环节”的针对性,确保水库安全度汛;要加强水库维修养护资金管理,科学合理安排使用,保证资金使用效益发挥最大化,提升水库维修养护水平。
水利水电建筑工程防渗堵漏的施工要点王恩邦发表时间:2019-05-20T11:20:53.077Z 来源:《防护工程》2019年第1期作者:王恩邦[导读] 防水材料的质量、施工方法是否得当对整个工程的质量以及耐久性都有很大的影响,对工程的顺利完成也会起到一定的阻碍。
海东市东兴水电勘测设计咨询有限责任公司青海海东 810699 摘要:水利水电工程中主要的建筑要点就是对于质量要有完全的把控,使得最终的建筑工程质量能够符合实际的使用标准和规定,因此在水利水电建筑工程的施工过程中,应该注意对于防渗堵漏的控制,从基础的施工质量把控到工程环节的控制中进行,从而逐步的提高工程建设的质量。
此外,对于工程中出现的问题要进行及时的收集和整理,从而做到必要的工程监管,将问题进行及时的解决。
本文对水利水电建筑工程防渗堵漏的施工要点做了详细阐述,旨在解决当前工程中出现的问题,并提出相关解决措施,以供参考。
关键词:水利水电;建筑工程;防渗堵漏施工一、水利水电建筑工程中防渗堵漏施工的主要特点在水利水电建筑防渗堵漏工程的施工中,通常会出现因为建筑防渗堵漏的具体施工顺序不同引起补漏不全面、不稳固,导致施工条件变差的情况。
因此,在水利水电建筑防渗堵漏工程的质量保障措施中,应该着眼于建立完善的施工管理体系,提高施工质量的同时也要培养施工人员的基础专业能力。
管理人员树立良好的工作榜样,严格按照设计要求对工程的进度、质量进行把关。
培养施工人员的团队合作意识,促进团队彼此监督与进步。
完善监察体制,明确责任划分,争取工程建设能够保质保量的完成。
近年来自然灾害频发,要求人们在水利水电建筑工程中,要重视防渗堵漏技术,防止水利水电工程在使用过程中出现危险,避免水患的发生。
首先,在水利水电建筑工程中,防渗堵漏技术要求通常比较高,而且,存在着很多种的防渗补漏以及补强加固材料和方法,防水材料的质量、施工方法是否得当对整个工程的质量以及耐久性都有很大的影响,对工程的顺利完成也会起到一定的阻碍。
水利工程堤坝防渗加固施工技术发布时间:2021-06-17T03:08:41.548Z 来源:《防护工程》2021年5期作者:付振洁[导读] :在水利工程中,堤坝的作用非常明显,也是水利工程建设的重点。
堤坝工程难度较大、工序多、工艺复杂,任何环节出了问题都可能产生险情。
水利工程由于长期在水环境中运行,很容易出现剥蚀、坑槽和剥离等现象。
随着时间的推移,水利工程建设质量出现了亟待解决的问题,一方面不能发挥应有的作用,另一方面还对人们的生产和生活造成不良影响。
付振洁喀左县凌河保护区管理局辽宁朝阳 122300摘要:在水利工程中,堤坝的作用非常明显,也是水利工程建设的重点。
堤坝工程难度较大、工序多、工艺复杂,任何环节出了问题都可能产生险情。
水利工程由于长期在水环境中运行,很容易出现剥蚀、坑槽和剥离等现象。
随着时间的推移,水利工程建设质量出现了亟待解决的问题,一方面不能发挥应有的作用,另一方面还对人们的生产和生活造成不良影响。
堤坝防渗加固关系堤坝的安全运营,堤坝防渗加固技术成为水利工程施工的重要内容之一,也是水利工程运行的核心环节之一。
研究堤坝防渗加固技术的研究具有重要意义。
在水利工程施工中,不断加强堤坝防渗技术的运用,不断优化施工技术,有助于提高工程寿命,减少安全隐患。
关键词:水利工程;堤坝防渗;加固施工;技术1堤坝防渗加固技术含义和要点堤坝防渗加固工程主要是控制渗流,让堤基内和堤身的渗流在可控范围内,不致因渗流破坏而影响堤坝的整体安全性。
一般情况下,渗流控制的原则是保护渗流出口和前堵后排。
堤坝渗流险情表现有脱坡、渗水、堤身的散浸、漏洞和跌窝,以及堤基的泉眼、泡泉、管涌、沙沸和隆起等。
渗流控制的主要表现形式有防渗斜墙、锥探灌浆、铺盖和垂直防渗墙,以及减压井、填塘、淤背、盖重、减压沟和滤层等。
防渗工程要坚持以下原则:一是堤坝工程尽量降低工程施工对水环境的影响;二是堤坝防渗工程应该根据施工现场的不同采用相应的防渗技术和措施;三是保证防渗工程施工安全,使危险事故发生率降到最低;四是尽量采用先进工艺、技术、设备和材料,保证施工质量。
水利工程堤防防渗施工技术发布时间:2021-11-10T02:57:10.901Z 来源:《工程建设标准化》2021年9月17期作者:牛杰[导读] 水资源始终是支撑我国工农业建设的重要技术,在维护我国经济发展中发挥着不可替代的作用牛杰克拉玛依市独山子区天源水务有限责任公司摘要:水资源始终是支撑我国工农业建设的重要技术,在维护我国经济发展中发挥着不可替代的作用。
本文也将以水利工程建设为切入点,分析堤防在我国水利工程中的重要价值,探讨防渗建设中存在的主要问题,列出相应的技术要点,并探讨优化措施和方案,希望能给相关从业人员带来一定的借鉴和启示,进一步提高我国水利工程的稳定性和安全性,增进民生福祉,创造更大的社会效益和经济效益。
关键词:水利工程;堤防防渗;技术应用;关键点分析1堤防防渗建设在水利工程中的重要价值不断推进堤防防渗施工技术的有效应用,不仅可以提高堤防的防渗能力,优化水利工程服务,有效抵御各种自然灾害,还可以支撑农业生产灌溉和区域电力供应,促进人类社会经济结构的有效调整。
具体来说,堤防防渗施工技术的应用可以起到两个作用。
首先,堤防防渗可以进一步提高水利工程的安全性和可靠性。
如上所述,水利工程的建设规模比较大,所以大多建在人比较少的偏远地区。
施工过程非常复杂,难度系数很高。
施工人员在作业过程中会遇到各种各样的挑战,因此他们也必须使用先进的技术来控制潜在的风险和隐患。
值得注意的是,水资源是水利工程最大的安全隐患,会威胁整个工程的经济效益。
堤防防渗施工技术的应用,可以有效调控和管理水资源,实现水资源合理配置,降低安全事故发生的可能性,确保施工安全稳定。
其次,堤防防渗技术也可以使工程的使用价值变得更加突出。
水利工程的主要目的是有效开发和保护水资源,因此除了满足防洪和灌溉的需要外,还需要发挥供水的作用。
也说明水利工程本身的服务目标是非常多样的。
堤防建设主要以堤防建设为主,可以分流水资源,保证水资源的储备,防止洪水泛滥,威胁周边人民的生命财产安全。
六、施工组织设计目录第一章编制说明第一节承诺第二节整体思路与目标第三节编制原那么第四节编制依据第五节编制执行的有关施工技术标准第二章工程概况第一节工程概况第二节工程施工条件第三章工程施工方案及技术方法第一节工程施工方案及技术方法第二节施工质量操纵第四章施工部署第一节项目的质量、进度、本钱及平安总目标第二节拟投入的最高人数和平均人数第三节材料、机械、劳动力整体利用打算第四节项目实施原那么第六节项目治理整体安排第五章施工预备工作打算第一节施工预备组织及时刻安排第二节技术预备第三节施工现场预备第四节施工队伍和施工治理人员的预备第五节机械、物资预备第六节资金预备第六章施工进度打算及保证方法第一节施工进度打算说明第二节施工进度网络打算图及施工进度打算横道图第三节项目要紧工作分解结构图第四节进度保证方法第七章施工质量保证体系及其保证方法第一节工程质量方针与目标第二节组织方法第三节质量保证体系第四节技术方法第五节原材料质量保证方法第八章施工平安保证方法第一节施工平安生产治理组织体系第二节施工平安治理制度第三节保证平安施工的方法第九章本钱目标保证方法第十章环境爱惜方法第十一章文明施工方法第十二章施工平面布置图附表一:拟投入本标段要紧施工设备表附表二:拟配备本标段的实验和检测仪器设备表附表三:劳动力打算表附表四:施工进度打算网络图附表五:施工平面布置图附表六:临时用地一览表第一章编制说明第一节节许诺宁夏清水河防洪治理工程2021年建设项目同心县下段(西河—上周家河湾)4标段:团结1#-河草沟3#护岸工程(桩号217+590-224+594),已由上级主管部门同意新建,项目法人为宁夏水利工程建设中心。
我方完全同意宁夏水利工程建设中心关于《宁夏清水河防洪治理工程2021年建设项目同心县下段(西河—上周家河湾)》4标段工程,对工程提出的各项要求及招标文件中所列各项条款,并和业主、监理及设计在规定工期内建设好工程。
第二节整体思路与目标一、重视“紧”,实现“三个确保”:一是高度重视此项工程的难点—任务重;二是要确保工期、平安和质量,实现工期、平安、质量目标。
水利工程堤坝防渗加固施工技术发布时间:2022-05-27T02:26:40.549Z 来源:《城镇建设》2022年第5卷3期2月(上)作者:高小岗1卜晓军2高平3[导读] 随着水利工程的数量不断增加,部分水利工程的问题也逐渐暴露出来高小岗1卜晓军2高平31,3 陕西省韩城市水利工作队,陕西韩城市 2 陕西省韩城市水利管理站,陕西韩城市摘要:随着水利工程的数量不断增加,部分水利工程的问题也逐渐暴露出来。
为发挥堤坝在防洪除险等方面的突出作用,在建设过程中,要结合工程实际,加强对堤坝的维修管理,选择合理的施工方案和施工技术,做好堤坝防渗加固处理。
基于此,论文结合水利工程堤坝渗漏的原因,重点分析了水利工程项目中的防渗加固技术,对提高堤坝结构稳定性、安全性有着一定的指导价值。
关键词:水利工程;堤坝;防渗加固;施工技术1.水利工程堤坝防渗漏的重要意义水利工程在我国有着极长的发展历史,已有数千年之久,有记载且最有名的工程当属四川的都江堰,其目的是为了治理水灾。
而随着社会的进步,水资源的多种利用方式被不断地发现,并应用于实际。
而随着水利工程的建设,堤坝防渗漏的重要性就越发引起重视。
首先,水坝是整个水库的核心,它能实现枯水期放水,丰水期蓄水,从而满足农业、工业乃至人们的生活用水需求,因此保证堤坝的安全性,防止堤坝出现渗水漏水事件,是水利工程正常运作的基础,有着极其重要的作用[1]。
2.水利工程堤坝防渗特征2.1复杂性水利工程项目具有复杂性,实际施工过程中利用各种不同类型的专业技术和水库的防渗技术,例如涉及建筑学、水文学以及地质学等专业知识,要求工作人员具有较高的工作素质。
2.2隐蔽性水库防渗施工技术具有隐蔽性特征,水利工程项目施工结束后,水压和自重将会影响到大坝基础,将会引发裂缝和沉陷,导致水库发生渗漏。
在堤坝内部通常会出现渗漏,这类问题很难被发现,因为整体工程规模比较大,堤坝和水的接触面积比较大,不利于工作人员确定渗漏点,因此突出了水库渗漏问题的隐蔽性。

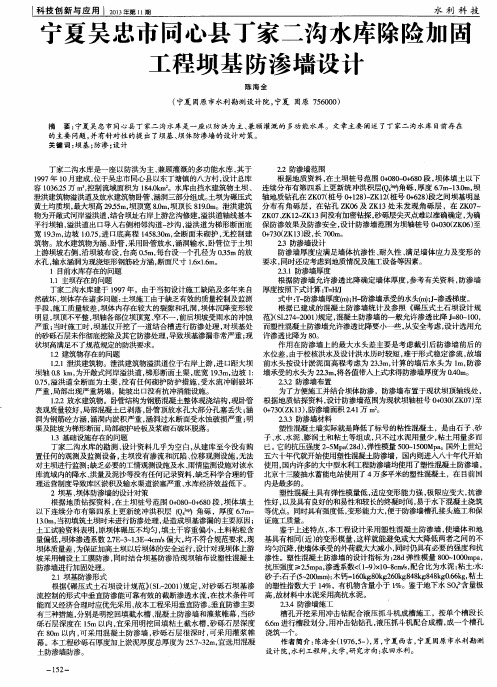

宁夏吴忠市同心县丁家二沟水库除险加固工程坝基防渗墙设计
宁夏吴忠市同心县丁家二沟水库是一座以防洪为主、兼顾灌溉的多功能水库。
文章主要阐述了丁家二沟水库目前存在的主要问题,并有针对性的提出了坝基、坝体防渗墙的设计对策。
标签:坝基;防渗;设计
丁家二沟水库是一座以防洪为主、兼顾灌溉的多功能水库,其于1997年10月建成,位于吴忠市同心县以东丁塘镇的八方村,设计总库容1036.25万m3,控制流域面积为184.0km2。
水库由挡水建筑物土坝、泄洪建筑物溢洪道及放水建筑物卧管、涵洞三部分组成。
土坝为碾压式黄土均质坝,最大坝高29.55m,坝顶宽8.0m,坝顶长819.0m。
泄洪建筑物为开敞式河岸溢洪道,结合坝址右岸上游岔沟修建,溢洪道轴线基本平行坝轴,溢洪道出口导入右侧相邻沟道-沙沟,溢洪道为梯形断面底宽19.3m,边坡1:0.75,进口底高程1458.30m,全断面未砌护,无控制建筑物。
放水建筑物为涵、卧管,采用卧管放水,涵洞输水,卧管位于土坝上游坝坡右侧,沿坝坡布设,台高0.5m,每台设一个孔径为0.35m的放水孔,输水涵洞为现浇矩形钢筋砼方涵,断面尺寸1.6×1.6m。
1 目前水库存在的问题
1.1 主坝存在的问题
丁家二沟水库建于1997年,由于当初设计施工缺陷及多年来自然破坏,坝体存在诸多问题:土坝施工由于缺乏有效的质量控制及监测手段,施工质量较差,坝体内存在较大的裂隙和孔洞,坝体沉降变形较明显,坝顶不平整,坝轴各部位坝顶宽、窄不一,前后坝坡受雨水的冲蚀严重;当时施工时,坝基仅开挖了一道结合槽进行防渗处理,对坝基处的砂砾石层未作彻底挖除及其它防渗处理,导致坝基渗漏非常严重;现状坝高满足不了规范规定的防洪要求。
1.2 建筑物存在的问题
1.2.1 泄洪建筑物。
泄洪建筑物溢洪道位于右岸上游,进口距大坝坝轴0.8 km,为开敞式河岸溢洪道,梯形断面土渠,底宽19.3m,边坡1:0.75,溢洪道全断面为土渠,没有任何砌护防护措施,受水流冲刷破坏严重,局部出现严重坍塌。
陡坡出口没有抗冲消能设施。
1.2.2 放水建筑物。
卧管结构为钢筋混凝土整体现浇结构,现卧管表观质量较好,局部混凝土已剥落,卧管顶放水孔大部分孔塞丢失;涵洞为钢筋砼方涵,涵洞内淤积严重,涵洞过水断面受水蚀破损严重;明渠及陡坡为梯形断面,局部砌护砼板及浆砌石破坏脱落。
1.3 基础设施存在的问题
丁家二沟水库的勘测、设计资料几乎为空白,从建库至今没有购置任何的观测及监测设备,主坝没有渗流和沉陷、位移观测设施,无法对主坝进行监测;缺乏必要的工情观测设施及水、雨情监测设施对该水库流域内的降水、洪量及泥沙等没有任何记录资料,缺乏科学合理的管理运营制度导致库区淤积及输水渠道淤塞严重、水库经济效益低下。
2 坝基、坝体防渗墙的设计对策
根据地质钻探资料,在土坝桩号范围0+080-0+680段,坝体填土以下连续分布有第四系上更新统冲洪积层(Q42apl)角砾,厚度6.7m-13.0m,当初填筑土坝时未进行防渗处理,是造成坝基渗漏的主要原因;土工试验资料表明,原坝体碾压不均匀,填土干容重偏小,土料粘粒含量偏低,坝体渗透系数 2.7E-3~1.3E-4cm/s偏大,均不符合规范要求,现坝体质量差,為保证加高土坝以后坝体的安全运行,设计对现坝体上游坡采用铺设土工膜防渗,同时结合坝基防渗沿现坝轴布设塑性混凝土防渗墙进行加固处理。
2.1 坝基防渗形式
根据《碾压式土石坝设计规范》(SL-2001)规定,对砂砾石坝基渗流控制的形式中垂直防渗能可靠有效的截断渗透水流,在技术条件可能而又经济合理时应优先采用,故本工程采用垂直防渗。
垂直防渗主要有三种措施,分别是明挖回填截水槽、混凝土防渗墙和灌浆帷幕,当砂砾石层深度在15m以内,宜采用明挖回填粘土截水槽,砂砾石层深度在80m以内,可采用混凝土防渗墙,砂砾石层很深时,可采用灌浆帷幕。
本工程砂砾石厚度加上淤泥厚度总厚度为25.7~32m,宜选用混凝土防渗墙防渗。
2.2 防渗墙范围
根据地质资料,在土坝桩号范围0+080-0+680段,坝体填土以下连续分布有第四系上更新统冲洪积层(Q42apl)角砾,厚度 6.7m-13.0m,坝轴地质钻孔在ZK07(桩号0+128)~ZK12(桩号0+628)段之间坝基明显分布有角砾层,在钻孔ZK06及ZK13处未发现角砾层,在ZK07~ZK07、ZK12~ZK13间没有加密钻探,砂砾层尖灭点难以准确确定,为确保防渗效果及防渗安全,设计防渗墙范围为坝轴桩号0+030(ZK06)至0+730(ZK13)段,长700m。
2.3 防渗墙设计
防渗墙厚度应满足墙体抗渗性、耐久性、满足墙体应力及变形的要求,同时还应考虑到地质情况及施工设备等因素。
2.3.1 防渗墙厚度
根据防渗墙允许渗透比降确定墙体厚度,参考有关资料,防渗墙厚度按照下
式计算:T=H/J
式中:T-防渗墙厚度(m);H-防渗墙承受的水头(m);J-渗透梯度。
根据已建成的混凝土防渗墙统计及参照《碾压式土石坝设计规范》(SL274-2001)规定,混凝土防渗墙的一般允许渗透比降J=80~100,而塑性混凝土防渗墙允许渗透比降要小一些,从安全考虑,设计选用允许渗透比降为80。
作用在防渗墙上的最大水头差主要是考虑截引后防渗墙前后的水位差,由于校核洪水及设计洪水历时较短,难于形式稳定渗流,故墙前水头按设计淤泥面高程考虑为23.3m,计算的墙后水头为1m,防渗墙承受的水头为22.3m,将各值带入上式求得防渗墙厚度为0.40m。
2.3.2 防渗墙布置
为了方便施工并结合坝体防渗,防渗墙布置于现状坝顶轴线处,根据地质钻探资料,设计防渗墙范围为现状坝轴桩号0+030(ZK07)至0+730(ZK13),防渗墙面积2.41万m2。
2.3.3 防渗墙材料
塑性混凝土墙实际就是降低了标号的粘性混凝土,是由石子、砂子、水、水泥、膨润土和粘土等组成,只不过水泥用量少,粘土用量多而已。
它的抗压强度2~5Mpa(28d),弹性模量500~1500Mpa。
国外上世纪五六十年代就开始使用塑性混凝土防渗墙,国内则进入八十年代开始使用,国内许多的大中型水利工程防渗墙均使用了塑性混凝土防渗墙,北京十三陵抽水蓄能电站使用了4万多平米的塑性混凝土,在目前国内是最多的。
塑性混凝土具有弹性模量低,适应变形能力强,极限应变大,抗渗性好,以及具有良好的和易性和较长的终凝时间,易于水下混凝土浇筑等优点。
同时具有强度低,变形能力大,便于防渗墙槽孔接头施工和保证施工质量。
鉴于上述特点,本工程设计采用塑性混凝土防渗墙,使墙体和地基具有相同(近)的变形模量,这样就能避免或大大降低两者之间的不均匀沉降,使墙体承受的外荷载大大减小,同时仍具有必要的强度和抗渗性。
塑性混凝土防渗墙的设计指标为:28d弹性模量800~1000mpa,抗压强度≥2.5mpa,渗透系数<(1~9)×10-8cm/s,配合比为水泥:粘土:水:砂子:石子(5~200mm):木钙=160kg:80kg:260kg:848kg:848kg:0.66kg,粘土的塑性指数大于14%,有机物含量小于1%。
鉴于地下水SO42-含量极高,故材料中水泥采用高抗水泥。
2.3.4 防渗墙施工
槽孔开挖采用冲击钻配合液压抓斗机成槽施工,按单个槽段长6.6m进行槽段划分,用冲击钻钻孔,液压抓斗机配合成槽,成一个槽孔浇筑一个。
作者简介:陈海全(1976,5-),男,宁夏西吉,宁夏固原市水利勘测设计院,水利工程师,大学,研究方向:农田水利。
