空心砖砌体专项施工方案本工程室内地坪以下采用实心页岩砖,地坪以上外墙采用200厚烧结页岩空心砌块,内墙采用100或200厚页岩空心砖,M5水泥砂浆砌筑。
一、施工顺序安排本工程以各单元为施工段进行平行流水作业,整栋楼分三节(即2〜7 层为第一节,8〜13层为第二节,14〜18及屋顶层为第三节),前两节为先上后下,第三节为先下后上进行逐层砌筑。
二、施工材料要求1.页岩空心砖砌块:强度不低于MU3.0的页岩空心砖砌块,页岩空心砖砌块的几何尺寸为200哑X190 ^X 115mm。
页岩空心砖砌块进场后,厂家需及时提供产品的出厂合格证、产品检测报告等相关资料。
2.实心页岩配砖:强度不低于MU7.5实心页岩配砖,实心页岩配砖的规格200mmX 100mmX53mm。
应色泽均匀,边角整齐,无弯曲、裂纹,规格基本一致,敲击时声音响亮,并须有出厂合格证、试验报告单。
3.特细砂:不得含有草根等有害杂物,使用前需过5mm筛,特细砂含泥量不得大于5%。
进场后在使用前取样作试验(以同一产地、同一规格、同一进厂时间及每400m3或600t为一验收批)。
试验项项目为:细度模量、含泥量、泥块含量等。
4.水泥:强度不低于42.5级,材料入场时应有生产厂家的出厂质量证明书、试验报告单,内容需包括:厂别、品种、出厂日期、出厂编号和试验数据。
5.水:自来水或不含有害物质的洁净水。
6.其他材料:必须符合设计要求及相关标准规定。
三、砖体一般要求1.砌筑前,应先用钢尺校放线尺寸,允许偏差应符合上表要求。
放线尺寸的允许偏差2.砌体施工,应设置皮数杆,并应根据设计要求,块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。
3.砌筑顺序,应符合下列规定:内外墙应同时砌筑。
当不能同时砌筑时,应按规定留槎处理。
4.基础墙的防潮层,当设计无具体要求,宜用1:2.5的水泥砂浆加适量的防水剂铺设,其厚度宜为20mm。
5.砌筑前应将砌筑部位的砂浆和杂物等清除干净,块材碎渣和杂物等。
空心砖、多孔砖砌体工程施工方案1、作业条件a.在结构墙柱上弹好+100MM 标高水平线。
b.弹好墙身门口位置线,在结构墙柱上和楼板上弹好墙体外边线: c.砌筑前先用细石砼找平后砌三皮标准红砖。
d.砌筑前一天,将墙与原结构相接处清理干净并洒水湿润以保砌体粘结;2、操作工艺a.砌筑前按实地尺寸和砌块规格尺寸进行排列摆块。
最下一层砌砖的水平灰缝大于 20cm 时,应用细石砼找平铺砌,采用 M15 混合砂浆满铺满挤砌筑,上下十字错缝,转角处和互咬搭接处。
外墙多孔砖砌筑,特别对竖缝的砂浆饱满度加以严格控制,必须做到一砖、一掀、一剂的"三一"砌砖法,并在未剂满的缝隙进行原浆灌饱,确保砖砌体竖缝的饱满度。
b.砌块与墙柱的相接处,必须预留拉结筋,竖向间距为 500MM, 压埋 2Ф6 钢筋,两端伸入墙内不小于 1000mm 或窗间墙洞口边,铺砌时将拉结筋理直,铺平且拉接筋必须做弯钩,弯钩往里。
c.框架填充墙梁底应采用斜砖砌筑,且顶紧梁底。
d.门洞采用后塞口,事先预制好埋有木砖的砼块,按洞口高度尺寸根据规范摆放,砼块四周的砂浆要饱满密实。
e.门口过梁严格按图施工。
预留孔洞均应按设计要求预留,不得事后踢凿。
f.构造柱做法,在砌筑前,先根据设计图纸要将构造柱位置进行弹线,并把构造柱插筋处理顺直。
砌成马牙槎,从柱脚开始先退后进, 每一马牙槎沿高度方向的尺寸不宜超过 30CM。
砌体与构造柱之间应按墙高每 50CM 设置 2Ф6 水平拉接钢筋拉结,每边伸入墙内不应少于 1M。
3、成品保护a.门框安装后施工时应将门口框两侧+300-1000MM 高度范围钉木头边料对门框架防护,防止推车撞损。
b.砌块在装运过程,轻装轻放,计算好各房间的用量,分别码放整齐, 且高度竖码不能超过三皮砖。
c.搭拆脚手架不要碰坏已砌墙体和门窗转角。
d.落地砂浆及时清除,以免与地面粘结,影响下道工序施工。

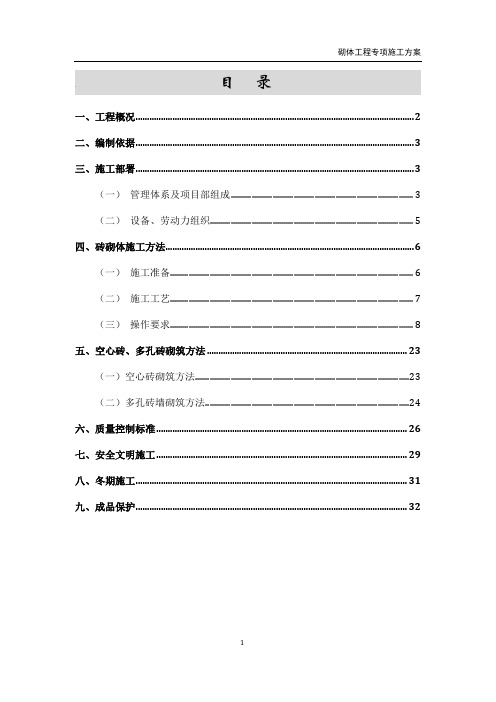

录. 目一、工程概况 (2)二、编制依据 (3)三、施工部署 (3)(一)管理体系及项目部组成 (3)(二)设备、劳动力组织 (5)四、砖砌体施工方法 (6)(一)施工准备 (6)(二)施工工艺 (7)(三)操作要求 (8)五、空心砖、多孔砖砌筑方法 (23)(一)空心砖砌筑方法 (23)(二)多孔砖墙砌筑方法 (24)六、质量控制标准 (26)七、安全文明施工 (29)八、冬期施工 (31)九、成品保护 (32)ΧΧΧ楼工程砌体工程专项施工方案一、工程概况ΧΧΧ工程总建筑面积为29951㎡,其中地上为28986㎡,地下965㎡;剪力墙结构,桩筏基础;地下1层,地上33层,建筑高度96.15m,地下埋深4.80m。
抗震等级为一级,抗震设防烈度为8度。
使用年限50年。
本工程的非承重墙(隔墙及填充墙)为页岩空心砖;±0.000以上除厨房、卫生间及电梯间道为承重页岩实心砖,其余均为非承重内外墙MU5页岩空心砖。
用M5混合砂浆砌筑。
±0.000以下采用页岩实心砖,用M5水泥砂浆砌筑。
本工程页岩空心砖的规格为:240*240*115 ,230*180*115 ;承重多孔砖规格为:180*115*90 ,240*115*90 ,页岩实心砖的规格为:240*115*53 ,180*115*53。
2#楼砌体分布表:该工程的建设主体:建设单位:ΧΧΧ置业有限公司设计单位:ΧΧΧ设计研究院勘察单位:ΧΧΧ勘察设计研究院设监理单位:ΧΧΧ工程监理公司施工单位:ΧΧΧ集团有限公司质监单位:ΧΧΧ质量安全监督站二、编制依据1. ΧΧΧ工程施工图,图纸会审纪要及设计变更联系单;2.《砌体工程施工质量验收规范》(GB50203-2011)3.《中型砌块建筑设计与施工规程》(JGJ5-80)4.《建筑工程质量检验评定标准》GB50205-20015.《建筑工程施工质量验收统一标准》GB50300-20016.《砌体工程现场检测技术标准》GB/T50315-20117.《多孔砖砌体结构技术规范》JGJ137-2001(2002版)8.《建筑工程冬期施工规程》JGJ14-979. 本工程施工组织设计10.本公司的施工工艺标准三、施工部署(一)管理体系及项目部组成1、项目部组成及人员名单本工程建立以施工现场项目经理为首的工程项目部,配备项目部专职施工管理人员,由项目经理统一指挥和调度。

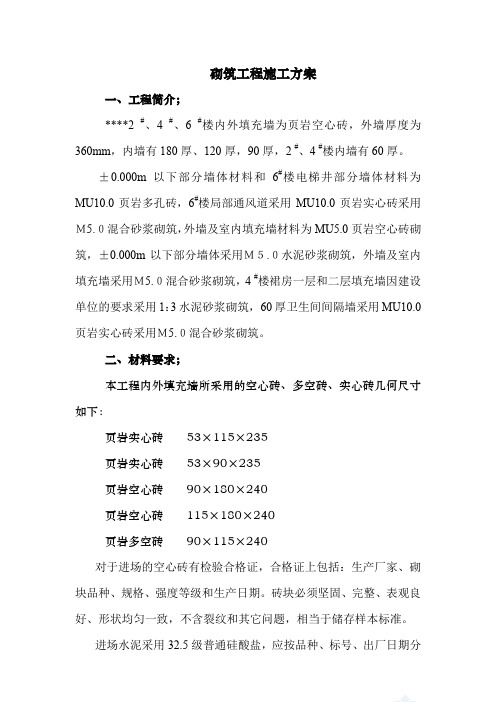

砌筑工程施工方案一、工程简介;****2 #、4 #、6 #楼内外填充墙为页岩空心砖,外墙厚度为360mm,内墙有180厚、120厚,90厚,2 #、4 #楼内墙有60厚。
±0.000m以下部分墙体材料和6#楼电梯井部分墙体材料为MU10.0页岩多孔砖,6#楼局部通风道采用MU10.0页岩实心砖采用M5.0混合砂浆砌筑,外墙及室内填充墙材料为MU5.0页岩空心砖砌筑,±0.000m以下部分墙体采用M5.0水泥砂浆砌筑,外墙及室内填充墙采用M5.0混合砂浆砌筑,4 #楼裙房一层和二层填充墙因建设单位的要求采用1:3水泥砂浆砌筑,60厚卫生间间隔墙采用MU10.0页岩实心砖采用M5.0混合砂浆砌筑。
二、材料要求;本工程内外填充墙所采用的空心砖、多空砖、实心砖几何尺寸如下:页岩实心砖53×115×235页岩实心砖53×90×235页岩空心砖90×180×240页岩空心砖115×180×240页岩多空砖90×115×240对于进场的空心砖有检验合格证,合格证上包括:生产厂家、砌块品种、规格、强度等级和生产日期。
砖块必须坚固、完整、表观良好、形状均匀一致,不含裂纹和其它问题,相当于储存样本标准。
进场水泥采用32.5级普通硅酸盐,应按品种、标号、出厂日期分别堆放,并保持干燥,不同品种的水泥不得混合使用,要求新鲜无结块。
砂采用中砂,拌制前过筛,筛孔为7mm×7mm,筛除其中含有的草根等杂物,砂的含泥量不得超过5%。
水使用自来水。
塑化材料使用SW砂浆王外加剂严格按使用说明及实验室配比单配比。
保温板材料为60厚聚苯板密度18kg/m3,导热系数为0.042w/mk,20厚和30厚挤塑板密度28kg/m3, 导热系数为0.042w/mk。
三、管理目标;1、确定创优质量目标,建立文件化的质量管理体系,根据本工程的特点,编制详细的质量计划,专业队伍必须保证质量计划的100%完成。

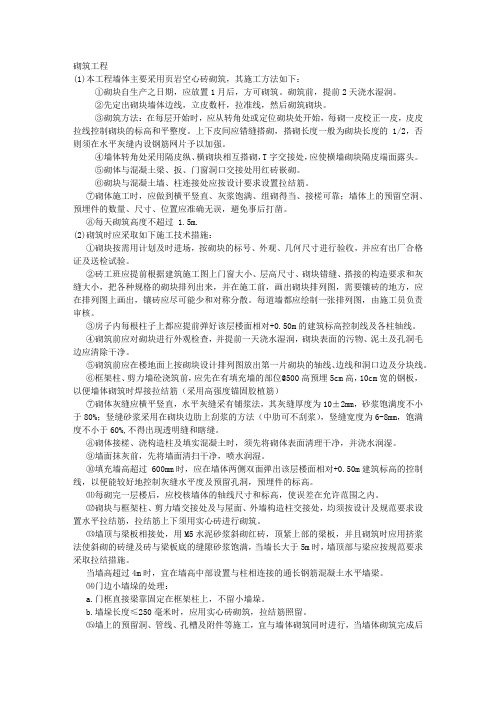

砌筑工程(1)本工程墙体主要采用页岩空心砖砌筑,其施工方法如下:①砌块自生产之日期,应放置1月后,方可砌筑。
砌筑前,提前2天浇水湿润。
②先定出砌块墙体边线,立皮数杆,拉准线,然后砌筑砌块。
③砌筑方法:在每层开始时,应从转角处或定位砌块处开始,每砌一皮校正一皮,皮皮拉线控制砌块的标高和平整度。
上下皮间应错缝搭砌,搭砌长度一般为砌块长度的1/2,否则须在水平灰缝内设钢筋网片予以加强。
④墙体转角处采用隔皮纵、横砌块相互搭砌,T字交接处,应使横墙砌块隔皮端面露头。
⑤砌体与混凝土梁、扳、门窗洞口交接处用红砖嵌砌。
⑥砌块与混凝土墙、柱连接处应按设计要求设置拉结筋。
⑦砌体施工时,应做到横平竖直、灰浆饱满、组砌得当、接槎可靠;墙体上的预留空洞、预埋件的数量、尺寸、位置应准确无误,避免事后打凿。
⑧每天砌筑高度不超过 1.5m.(2)砌筑时应采取如下施工技术措施:①砌块按需用计划及时进场,按砌块的标号、外观、几何尺寸进行验收,并应有出厂合格证及送检试验。
②砖工班应提前根据建筑施工图上门窗大小、层高尺寸、砌块错缝、搭接的构造要求和灰缝大小,把各种规格的砌块排列出来,并在施工前,画出砌块排列图,需要镶砖的地方,应在排列图上画出,镶砖应尽可能少和对称分散。
每道墙都应绘制一张排列图,由施工员负责审核。
③房子内每根柱子上都应提前弹好该层楼面相对+0.50m的建筑标高控制线及各柱轴线。
④砌筑前应对砌块进行外观检查,并提前一天浇水湿润,砌块表面的污物、泥土及孔洞毛边应清除干净。
⑤砌筑前应在楼地面上按砌块设计排列图放出第一片砌块的轴线、边线和洞口边及分块线。
⑥框架柱、剪力墙砼浇筑前,应先在有填充墙的部位@500高预埋5cm高,10cm宽的钢板,以便墙体砌筑时焊接拉结筋(采用高强度锚固胶植筋)⑦砌体灰缝应横平竖直,水平灰缝采有铺浆法,其灰缝厚度为10±2mm,砂浆饱满度不小于80%;竖缝砂浆采用在砌块边肋上刮浆的方法(中肋可不刮浆),竖缝宽度为6-8mm,饱满度不小于60%,不得出现透明缝和瞎缝。
版高层住宅项目砌体工程专项施工方案一、工程概述本工程为一座高层住宅项目的砌体工程施工,总建筑面积为XXXX平方米。
施工内容包括墙体外墙砌筑、墙体内墙砌筑、楼板墙体砌筑等。
二、施工组织2.1施工人员组成及职责分工本工程施工人员包括项目经理、技术负责人、工程监理和砌筑工等。
其中,项目经理负责工程管理和组织协调;技术负责人负责技术指导和质量控制;工程监理负责监督施工过程和质量验收;砌筑工根据施工图纸进行砌筑作业。
2.2施工设备与材料准备砌筑工所需的设备包括搅拌机、砌筑台车、手动搬运工具等。
材料方面包括砂浆、砖瓦、水泥、砌筑用钢筋等。
2.3安全措施为确保施工过程中的安全,必须做好以下措施:1)制定并执行安全操作规程。
2)施工现场设立安全警示牌,划定禁止进入区域。
3)提供工人必需的劳动保护用品,如安全帽、安全鞋等。
4)检查和保养设备的安全状况,确保设备操作稳定可靠。
三、施工程序3.1墙体外墙砌筑1)根据设计图纸,确定砌筑楼层的标高。
2)在施工现场搭建脚手架,并设置临时支撑物。
3)组织工人进行砂浆的配制和搅拌。
4)根据砌筑图纸,按照规范要求进行砌筑作业。
5)每层砌筑完成后,进行验收,确保质量合格。
6)砌筑墙体外墙时,注意防水处理,做好墙体防水层。
3.2墙体内墙砌筑1)根据设计图纸,确定内墙的位置。
2)搭建脚手架和设置临时支撑。
3)进行砂浆的配制和搅拌。
4)按照砌筑图纸要求进行内墙的砌筑。
5)砌筑墙体内墙时,注意铺设电线、水管等设备的预留孔。
6)完成内墙砌筑后,进行验收,确保质量合格。
3.3楼板墙体砌筑1)根据设计要求,确定楼板墙体的位置和标高。
2)搭建脚手架和设置临时支撑。
3)进行砂浆的配制和搅拌。
4)根据楼板墙体的要求砌筑,并做好楼板墙体之间的连接处理。
5)楼板墙体砌筑完成后,进行验收,确保质量合格。
四、质量控制4.1进行现场勘察,确保施工前的准备工作完善。
4.2对施工过程中的砌筑质量进行抽检,及时发现并纠正问题。
1.工程概况重庆**商业广场一期工程xx栋是xxx商业广场有限公司开发的高档商住楼,位于xxxxxxx处。
本工程由下部裙楼和A、C两栋塔楼组成,总建筑面积为50241.98㎡。
本工程砌体结构均为填充墙砌体,砌体工程采用烧结页岩空心砖及其配砖,砌体墙厚为120mm、200mm两种,砌筑砂浆采用M5水泥砂浆砌筑。
2.施工目标2.1质量目标:施工过程中,标准层按每三层划为一个检验批,根据《建筑工程施工质量验收统一标准》(GB50300-2001)、《砌体工程施工质量验收规范》(GB50203-2002)并结合重庆市优质结构工程评选办法的相关要求进行验收,保证填充墙砌体分项工程符合验收规范及评优的要求。
2.2进度目标:按项目部总体进度计划的要求实施。
3.施工准备3.1.主要材料准备3.1.1.砖:烧结页岩空心砖规格为: 190×115×200mm,容重≤8.0KN/m3,12孔;配砖:95×53×200mm。
3.1.2.水泥:大厂生产合格的普通硅酸盐32.5#水泥。
3.1.3.砂:特细砂3.1.4.外加剂:CH型高效砂浆外加剂,掺量为3.5‰。
3.1.5.冷镀锌钢丝网:0.8mm直径。
3.2各种资源准备3.2.1劳动力需用量及进出场计划(详见施工组织设计)。
3.2.2材料需用量及进出场计划:由专项施工员每月23日前提供每月需用计划。
3.2.3机械设备需用量及进出场计划(详见施工组织设计)。
3.3.施工前准备工作3.3.1.所有材料按计划进场并按验收规范的要求取样送检合格。
3.3.2.砌筑砂浆试块的配合比经试验室试配,并取回配合比报告。
3.3.3.施工作业人员按施工进度计划的要求组织进场,专项施工员应详细地向作业人员进行施工技术、安全交底。
3.3.4.对于各栋号均不同程度地存在上、下交叉施工,各作业层必须做好安全防护。
3.3.5.根据建筑施工图纸和结构施工图纸,由项目技术部做好《砌体固化图》。
空心砖砌体专项施工方案
一、概述
空心砖砌体是建筑工程中常用的一种砌筑结构,具有轻质、保温隔热等优点。
本文旨在就空心砖砌体专项施工方案进行详细介绍,确保施工质量和工程进度。
二、施工前准备
1. 材料准备
在施工前,需准备空心砖、水泥、砂浆等所需材料,并对材料进行检查确保符合要求。
### 2. 基础准备施工前需对基础进行检查,确保基础平整、牢固,符合砌体施工要求。
三、施工步骤
1. 基准线的设置
根据设计要求,在墙体上确定好建立砌体的基准线,以保证墙体垂直、水平。
2. 开始砌筑
将预拌好的砂浆涂在砌体底端,逐层摞砌空心砖,注意砖与砖之间的缝隙要均匀并保持垂直度。
3. 砌体处理
砌筑到一定高度后,需及时处理砌体中的门窗洞口等开口部分,确保开口处的抗风压和承重能力。
4. 砌缝处理
完成砌筑后,对砌体缝隙进行涂浆处理,保证砌缝的密实性和牢固度。
5. 防渗处理
对已完成的砌体墙体进行防渗处理,以提高墙体的防水性能。
四、施工注意事项
1.施工人员需熟悉工程图纸,按要求施工。
2.涉及高度超过2米的墙体施工需设置安全防护措施。
3.施工过程中需及时清理现场,保持施工环境整洁。
五、施工质量验收
施工完成后,需对空心砖砌体结构进行验收,确保质量合格。
主要验收内容包
括砌体墙体垂直度、水平度、砌缝均匀性等。
六、结束语
空心砖砌体施工是建筑工程中重要的一环,只有做好专项施工方案的制定和严
格执行,才能确保工程质量和安全。
希望本文所述内容能对相关从业人员有所帮助。
目录编制说明........................................................ - 3 -第一章分项工程概况........................................... - 4 -第二章施工部署............................................... - 5 -2.1分项工程施工目标............................................ - 5 -2.1.1质量目标.................................................. - 5 -2.1.2工期目标.................................................. - 5 -2.1.3职业健康安全施工目标...................................... - 5 -2.1.4 文明施工目标.............................................. - 5 -2.2 施工段的划分................................................ - 5 -2.3 施工准备.................................................... - 5 -2.3.1施工技术准备.............................................. - 6 -2.3.2现场准备.................................................. - 6 -2.3.3各种材料、设备、劳动力等资源的准备........................ - 6 -2.4总体施工部署................................................ - 7 -第三章主要施工技术方法....................................... - 8 -3.1 原材料的进场报验、送检和使用................................ - 8 -3.2 砌筑准入条件................................................ - 9 -3.3操作要点................................................... - 10 -3.3.1砌体工程施工工艺流程图................................... - 11 -3.3.2施工顺序................................................. - 11 -3.3.3施工方法................................................. - 11 -3.3.4多孔砖砌体质量要求....................................... - 19 -3.3.5空心砖砌体质量........................................... - 20 -第四章施工进度计划........................................... - 22 -第五章各项管理及保证措施..................................... - 22 -5.1质量保证措施............................................... - 22 -5.2安全施工保证措施........................................... - 23 -编制说明1编制依据1.1XX分公司设计办公楼项目施工总承包合同;1.2中国建筑西南设计研究院有限公司XX分公司设计办公楼工程设计图(设计号:08039-01);1.3中建五局三公司《技术手册》;1.4工程图纸会审记录及相关的技术核定单;1.5 本方案涉及的有关的国家(地方)行业规范、规程、法规、标准、图集(包括但不限于)。
高层住宅楼砌体工程专项施工方案一、项目概述本项目是一座高层住宅楼的砌体工程,总建筑面积为xxxx平方米,采用xxx工艺,计划施工周期为xx个月。
二、施工组织1.项目组织结构本项目将成立专门的施工组织机构,包括项目经理、施工员、质检员、安全员等,负责工程进度、质量、安全的管理。
2.施工队伍施工队伍应具备相应的资质和经验,由技术骨干组成,确保施工质量和进度的顺利进行。
三、施工准备1.材料准备根据设计要求,及时购买所需的砌体材料,如砖块、砂浆等,并进行验收及储存。
2.施工机具准备根据工程规模,准备必要的施工机械和设备,如搅拌机、砂浆抹灰机等,并对其进行检修和保养。
四、施工工艺1.分层砌筑按照设计要求将建筑结构分层进行砌筑,确保各层之间的垂直度和水平度。
2.砌体材料的使用砖块和砂浆的配比应根据设计要求进行,并采用优质材料,保证砌体的强度和稳定性。
3.砌体的施工方法砌体施工应采用水平法、竖直法和斜法相结合,确保墙体的平整度和垂直度。
4.防水处理在需要进行防水处理的部位,应进行相应的防水工作,如使用防水涂料或防水卷材进行处理。
五、施工安全1.安全教育对施工人员进行安全教育和培训,提高其对施工安全的重视和意识。
2.安全措施施工过程中应设置相应的安全警示标志,并采取安全防护措施,如搭设防护网、设置安全通道等,确保施工人员的安全。
六、施工质量控制1.质量验收对砌体施工过程中的质量进行全面验收,确保施工质量符合设计要求和相关标准。
2.质量检查定期对施工过程进行质量检查,及时发现和纠正施工中存在的质量问题,确保施工质量的稳定和可靠。
七、施工进度管理1.编制施工进度计划根据工程规模和施工工艺,编制详细的施工进度计划,确保施工进度按计划进行。
2.施工进度监控定期对施工进度进行监控和检查,及时发现和解决影响施工进度的问题,并调整施工方法,确保施工进度的顺利推进。
八、竣工验收1.技术交底在施工完成后,对施工技术进行交底,向业主和相关部门展示工程质量和施工工艺。
录. 目一、工程概况 (2)二、编制依据 (3)三、施工部署 (3)(一)管理体系及项目部组成 (3)(二)设备、劳动力组织 (5)四、砖砌体施工方法 (6)(一)施工准备 (6)(二)施工工艺 (8)(三)操作要求 (8)五、空心砖、多孔砖砌筑方法 (23)(一)空心砖砌筑方法 (23)(二)多孔砖墙砌筑方法 (24)六、质量控制标准 (26)七、安全文明施工 (29)八、冬期施工 (31)九、成品保护 (32)ΧΧΧ楼工程砌体工程专项施工方案一、工程概况ΧΧΧ工程总建筑面积为29951㎡,其中地上为28986㎡,地下965㎡;剪力墙结构,桩筏基础;地下1层,地上33层,建筑高度96.15m,地下埋深4.80m。
抗震等级为一级,抗震设防烈度为8度。
使用年限50年。
本工程的非承重墙(隔墙及填充墙)为页岩空心砖;±0.000以上除厨房、卫生间及电梯间道为承重页岩实心砖,其余均为非承重外墙MU5页岩空心砖。
用M5混合砂浆砌筑。
±0.000以下采用页岩实心砖,用M5水泥砂浆砌筑。
本工程页岩空心砖的规格为:240*240*115 ,230*180*115 ;承重多孔砖规格为:180*115*90 ,240*115*90 ,页岩实心砖的规格为:240*115*53 ,180*115*53。
2#楼砌体分布表:该工程的建设主体:建设单位:ΧΧΧ置业设计单位:ΧΧΧ设计研究院勘察单位:ΧΧΧ勘察设计研究院设监理单位:ΧΧΧ工程监理公司施工单位:ΧΧΧ集团质监单位:ΧΧΧ质量安全监督站二、编制依据1. ΧΧΧ工程施工图,图纸会审纪要及设计变更联系单;2.《砌体工程施工质量验收规》(GB50203-2011)3.《中型砌块建筑设计与施工规程》(JGJ5-80)4.《建筑工程质量检验评定标准》GB50205-20015.《建筑工程施工质量验收统一标准》GB50300-20016.《砌体工程现场检测技术标准》GB/T50315-20117.《多孔砖砌体结构技术规》JGJ137-2001(2002版)8.《建筑工程冬期施工规程》JGJ14-979. 本工程施工组织设计10.本公司的施工工艺标准三、施工部署(一)管理体系及项目部组成1、项目部组成及人员本工程建立以施工现场项目经理为首的工程项目部,配备项目部专职施工管理人员,由项目经理统一指挥和调度。
建立以班组为主的施工考核制度和奖罚制度,实施分项管理,落实生产岗位责任制,与经济密切挂钩。
制定切实可行的施工方案和施工计划,加强原材料采购和保管工作,加强施工现场的设备管理。
投入足够的劳动力,选择最优秀的班组,实施动态管理。
项目部管理管理人员组成如下:图一项目部组成项目经理:全面负责项目管理工作,为工程质量、安全第一责任人,落实安全设施投入等,负责资源调配及外围协商事宜;项目副经理:协助项目经理项目管理工作,负责资源调配事宜;技术负责人:组织编制专项施工方案,组织专项方案技术方案交底,并报公司技术发展处组织论证解决相关技术问题,组织模板支架验收;施工员:按本方案的要求、结合实际情况,负责混凝土浇筑及养护的实施组织工作;质量员:负责对混凝土浇筑及养护等环节的质量检查、纠正、复验等工作,把好质量关、提出质量控制及纠偏措施等;安全员(施工员):落实安全交底工作,确保浇筑前各施工因素处于安全受控状态,加强安全巡检,及时纠正或制止不安全行为;项目部:组织编制专项施工方案,并报请公司技术质安部组织论证解决相关技术问题、落实安全措施投入等,负责资源调配及外围协调事宜。
材料员:负责施工周转材料的组织及进行检验验收。
(二)设备、劳动力组织1、设备投入计划表一主要施工机具计划表2、主要操作班组配置情况本工程对该工程所投入劳动力原则:素质好、安全意识较强、有较高的技术素质,并有类似工程施工经验的人员。
表二劳动力配置计划表四、砖砌体施工方法(一)施工准备1、技术准备1.1 施工图纸已会审,砖砌体的施工方案已经编制,并经批准通过。
1.2 黄砂,水泥送实验室检验,做好砌筑砂浆配合比;准备好砂浆试模(6块为一组)1.3 钢筋混凝土主体结构已经完成,楼面已经清理。
1.4 楼面已放好轴线及砖砌体的外边线,弹出门窗洞口位置线,墙面上的水平标高已抄完成;并已经完成技术复核工作。
1.5 组织施工人员进行技术、质量、安全交底。
1.6 放线尺寸的允许偏差值:2、材料准备2.1 砌筑砂浆a)水泥:采用P.C 32.5级硅酸盐水泥。
b)砂:中细砂并不得含有有害物质。
c)水:使用自来水。
2.2 砖的品种、强度等级必须符合设计要求,并应规格一致,有出厂合格证及复试报告单。
2.3 钢筋必须具有出厂合格证,进场后要见证取样送检,经复试合格后方能使用。
3、施工设施准备3.1 施工机械机械设备:砂浆搅拌机及垂直运输机械等。
3.2 工具用具大铲(瓦刀)、铁锨、手锤、钢凿、勾缝刀、灰板、筛子、手推车、砖夹、砖笼等。
3.3 检测装置水准仪、钢卷尺、线锤、水平尺、皮数杆、磅秤、砂浆试模。
4、作业条件准备4.1 对厨房、卫生间的翻坎砼已经浇筑完成。
4.2 按设计标高要求制作皮数杆,皮数杆上标明门窗洞口位置,门窗过梁位置及斜砖高度。
4.3 砂浆、混凝土级配应由试验室做好试配,准备好砂浆、混凝土试模,材料准备到位。
4.4 施工现场安全防护措施已完成,并通过安全员的验收。
4.5 脚手架应随砌随搭设,运输通道通畅,各类机具应准备就绪。
(二)施工工艺1、施工工艺流程本工艺流程见下图。
砌体施工工艺流程图(三)操作要求1、基层清理砖砌体在砌筑前应对墙基层进行清理,将地基垫层(或楼面)上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
2、找平砌筑前应在基础面或楼面上有高低之处进行找平,对砂浆厚度大于20mm时用C15级细石混凝土找平。
3、墙体放线根据楼层中的控制轴线,事先放出每一楼层墙体的轴线和门窗洞口的位置线。
待施工放线完成后,经质量员验收合格后,方可进行墙体砌筑。
4、排砖撂底(摆砖)1)对±0.000以下实心砌体的外墙顶层及最底下一皮砖砌筑时应排丁砖。
根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸。
砌体宜采用一顺一丁、梅花丁砌法。
2)对±0.000以上的空心砌块的最底下三皮砖应页岩实心砖砌筑,砌筑高度为200mm;空心砌块的在砌筑前应进行试摆砖。
图一 200厚墙体底砌大样5、砌筑1) 立皮数杆:砌筑前先在砖砌体的两头立皮数杆。
2)挂垂直立线:在砖墙的二头,较长墙面的中间,及构造柱马牙槎的外角处等部位都应挂垂直立线,垂直立线必须要用线垂吊垂直,如果一道墙上有几根垂直立线时,这几根垂直立线都必须在同一垂直面上。
3) 盘角:砌砖时要先在转角处及砖墙的两头根据垂直立线进行盘角,每次盘角不要超过五层,新盘的角,及时进行吊、靠。
如有偏差要及时修整。
盘角时要仔细对照皮数杆上的砖皮数和标高,控制好灰缝厚度,使水平灰缝均匀一致。
角盘好后要再复查一次,待平整和垂直全部符合要求后,再挂线砌墙。
4)挂线:砌一砖厚混水墙时宜采用外手挂线;砌筑一砖半墙必须双面挂线。
如果墙面较长几个人共使用一根通线,中间应设几个支点,挂线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺。
5)砌砖及放置水平拉墙筋:砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌筑时每隔500mm要放拉结筋:墙体拉结筋的位置、数量、间距均应按设计要求留置,不得错放、漏放。
一般是:120墙放一根Ф6钢筋,200~240墙放二根Ф6钢筋,370墙放三根Ф6钢筋。
由于本工程设计地震烈度为8度,所以拉结筋应随砖墙统长布置末端弯90°弯钩。
每层的拉结筋放置完成后要请监理工程师进行验收后方可上层砌砖。
砌筑时要保证水平灰缝放置的钢筋网片或拉结筋上下至少各有2mm的砂浆保护层厚度,并按规定间距绑扎受力及分布钢筋。
为了保证墙面立缝垂直,当砌完一步架高时,宜每隔2m水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝。
6)留槎:该工程的墙砌体转角处应同时砌筑。
外墙交接处必须留斜槎,斜槎长度不应小于墙体高度的2/3,斜槎必须平直、通顺。
分段位置应在构造柱或门窗洞口处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。
沿墙高按设计要求每50cm预埋φ6钢筋2根,其埋入长度从墙的留槎处算起,一般每边均不小于70cm,未端应加90°弯钩。
6、构造要求①墙体拉结筋墙体与框架柱和剪力墙交接的部位,应留置拉结筋,沿墙高每500mm设2根φ6.5长度≥700mm且≥1/5墙长,末端设90°弯钩。
图三墙体拉筋连接详图②构造柱⑴构造柱截面尺寸为:200×墙厚,在主体结构上构造柱的柱脚准确部位插筋、柱顶准确部位预先植筋,上下钢筋采用绑扎连接,钢筋搭接长度为35d(420㎜),箍筋设置:φ6.5200,箍筋在楼层上下各500处和搭接围100,配筋见大样。
先砌墙,后浇柱,柱的混凝土强度等级±0.00以上采用C20;±0.00以下采用C25。
图四 构造柱配筋大样⑵构造柱设置原则:a.墙端部、L 形、十字形、T 字形交接处;b.>2.1米宽门窗洞口两侧;c.墙长大于5米及墙长超过2倍层高时间距3~4米处;d.带形窗窗下墙高大于500mm 时间距>2.0m 处;e.女儿墙转角和间距>2.0m 处;f.阳台栏板墙转角和间距>2.0m 处;g.砌体电梯井四角;h.女儿墙处的构造柱顶标高到女儿墙顶为止,窗间墙处的构造柱到窗间墙顶为止。
i.局部构造柱处理大样详见下图。
600≥墙长>400的窗间墙长大样墙长>600的窗间墙长大样墙长≤400的窗间墙长大样T型墙处理大样1T型墙处理大样2图五构造柱局部大样⑶构造柱的模板支设与浇筑。
a.构造柱模板用对拉螺杆固定,对拉螺杆间距500mm;现浇门窗过梁、女儿墙压顶等水平构件模板对拉螺杆固定,对拉螺杆间距800mm,并在模板下侧于墙体接触部位贴密封胶条。
b.构造柱的浇筑应采取上下两层分部浇筑的方法,并采取可靠的振捣措施保证振捣密实,避免跑模漏浆。
图六构造柱与水平系梁设置详图③过梁砌块的洞口、窗洞或设备留孔,其洞顶边须设过梁,嵌入式电表箱或消防箱上须放置过梁。
除图上另有注明外,均按照下述处理:钢筋混凝土过梁均选用相应洞口的矩形断面过梁,荷载等级为二级,过梁为现浇或者预制。
墙体留洞(包括砖基础)宽度在<600mm时,且洞顶高度在1000mm围无梁板搁置荷载时,洞顶采用平砌式钢筋砖过梁,构造如图七;配筋数量:当墙厚120mm时,配2φ6.5,当墙厚240mm时,配3φ6.5;钢筋伸入洞边370mm并加弯钩,当洞宽在600mm (含600mm)以上者,均应设置钢筋混凝土过梁,梁宽同墙厚,伸入砌块长度不应小于250mm,过梁两端支承长度要一致,过梁底标高、位置、型号必须符合设计要求,详见下图表。
