图纸会审纪要10.07
- 格式:doc
- 大小:26.50 KB
- 文档页数:2
图纸会审纪要内容今天,小编给大家介绍的是图纸会审纪要内容,供大家阅读参考。
图纸会审纪要内容11、施工图会审的定义:图纸会审是指承担施工阶段监理的监理单位组织施工单位以及建设单位、材料、设备供货等相关单位,在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸的活动。
2、图纸会审的目的:一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。
3、图纸会审的内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。
(2)地质勘探资料是否齐全。
(3)设计图纸与说明是否符合当地要求。
(4)设计地震烈度是否符合当地要求。
(5)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。
(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。
(7)防火、消防是否满足。
(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚。
(9)施工图中所列各种标准图册施工单位是否具备。
(10)材料来源有无保证,能否代换;图中所要求的条件能否满足;新材料、新技术的应用是否有问题。
(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。
(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无矛盾,布置是否合理。
(13)施工安全、环境卫生有无保证。
(14)图纸是否符合监理大纲所提出的要求。
4、会审的程序:图纸会审应开工前进行。
如施工图纸在开工前未全部到齐,可先进行分部工程图纸会审。
4.1图纸会审的一般程序:业主或监理方主持人发言→设计方图纸交底→施工方、监理方代表提问题→逐条研究→形成会审记录文件→签字、盖章后生效。

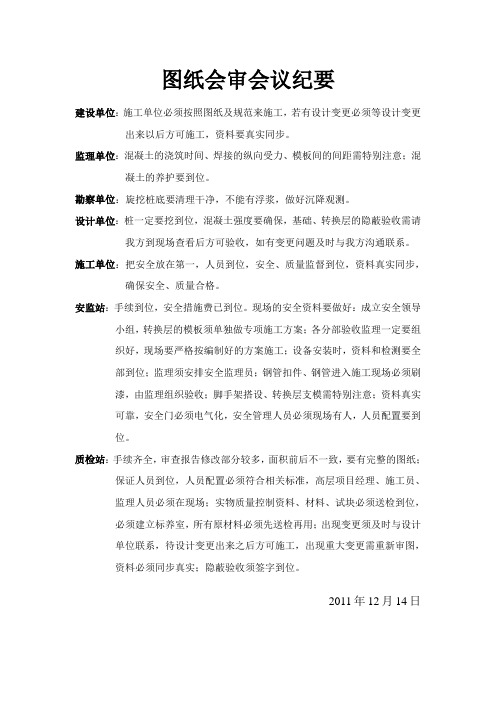

图纸会审会议纪要
建设单位:施工单位必须按照图纸及规范来施工,若有设计变更必须等设计变更出来以后方可施工,资料要真实同步。
监理单位:混凝土的浇筑时间、焊接的纵向受力、模板间的间距需特别注意;混凝土的养护要到位。
勘察单位:旋挖桩底要清理干净,不能有浮浆,做好沉降观测。
设计单位:桩一定要挖到位,混凝土强度要确保,基础、转换层的隐蔽验收需请我方到现场查看后方可验收,如有变更问题及时与我方沟通联系。
施工单位:把安全放在第一,人员到位,安全、质量监督到位,资料真实同步,确保安全、质量合格。
安监站:手续到位,安全措施费已到位。
现场的安全资料要做好:成立安全领导小组,转换层的模板须单独做专项施工方案;各分部验收监理一定要组
织好,现场要严格按编制好的方案施工;设备安装时,资料和检测要全
部到位;监理须安排安全监理员;钢管扣件、钢管进入施工现场必须刷
漆,由监理组织验收;脚手架搭设、转换层支模需特别注意;资料真实
可靠,安全门必须电气化,安全管理人员必须现场有人,人员配置要到
位。
质检站:手续齐全,审查报告修改部分较多,面积前后不一致,要有完整的图纸;
保证人员到位,人员配置必须符合相关标准,高层项目经理、施工员、
监理人员必须在现场;实物质量控制资料、材料、试块必须送检到位,
必须建立标养室,所有原材料必须先送检再用;出现变更须及时与设计
单位联系,待设计变更出来之后方可施工,出现重大变更需重新审图,
资料必须同步真实;隐蔽验收须签字到位。
2011年12月14日。
施工图纸会审、设计技术交底会议纪要会议时间:_____年_____月_____日会议地点:_____会议室参会单位及人员:建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____会议主持:_____会议主题:施工图纸会审及设计技术交底会议内容:一、设计单位进行设计技术交底首先,设计单位的代表对本次工程项目的设计意图、设计要点、施工中应注意的事项等进行了详细的阐述。
1、建筑部分对建筑物的总体布局、功能分区、外立面造型等方面进行了说明,强调了建筑风格与周边环境的协调性。
介绍了建筑材料的选用原则,包括墙体材料、屋面材料、门窗材料等,要求施工单位严格按照设计要求采购和使用。
对建筑的防火、防水、保温等方面的设计要求进行了重点强调,确保建筑物的安全性和舒适性。
2、结构部分详细说明了结构体系的选型、基础形式、梁柱布置等,解释了结构设计的计算依据和主要参数。
强调了施工过程中对结构构件的保护措施,特别是在混凝土浇筑、钢筋绑扎等环节,要确保结构的质量和安全性。
对施工中可能遇到的特殊情况,如地质条件变化等,提出了相应的处理建议。
3、给排水部分介绍了给排水系统的设计方案,包括生活给水、排水、消防给水等系统的布置和管径选型。
强调了管道的敷设方式、坡度要求、防水处理等细节,确保给排水系统的正常运行。
对卫生器具的选型和安装要求进行了说明,要求施工单位按照标准图集进行施工。
4、电气部分阐述了电气系统的设计思路,包括供配电系统、照明系统、弱电系统等的设计方案。
对电气设备的选型、安装位置、线路敷设等提出了具体要求,强调了电气安全和防雷接地的重要性。
提供了电气系统的控制原理图和接线图,方便施工单位进行施工和调试。
二、施工单位提出图纸疑问及建议在设计单位交底结束后,施工单位的技术负责人结合现场施工条件和以往的施工经验,对施工图纸中存在的疑问和不足之处提出了以下问题和建议:1、建筑部分对于某些建筑节点的做法,施工单位认为不够详细,希望设计单位能够提供更详细的节点详图,以指导施工。
图纸会审交底会议纪要图纸会审交底会议纪要时间: X年X月X日地点: XX会议室内容:XX工程施工图图纸会审及设计技术交底会议主持人:建设单位参加单位:XX(建设单位)XX(设计单位)XX(勘察单位)XX(监理单位)XX(施工单位)(参会人员签到表附后)交底内容如下:一、建筑:1、提问回复:2、提问回复:……二、结构专业:1、提问共 4 页,回复:2、提问回复:……三、给排水专业:1、提问回复:2、提问回复:……四、电气专业:1、提问回复:2、提问回复:……五、暖通专业:1、提问回复:2、提问回复:……XX工程施工图图纸会审及设计技术交底会议纪要共 4 页,(以下无正文)建设单位(盖章):XXX设计单位(盖章):勘察单位(盖章):监理单位(盖章):施工单位(盖章):XXX XXX XXX XXX 共 4 页,【附会议签到表】XX公司 XX工程项目部X年X月X日共 4 页,图纸会审交底会议纪要 [篇2]工程名称:宏源国际广场时间:二○一三年十二月二十六日地点:湖南兴鸿源投资开发有限公司会议室主办单位:湖南兴鸿源投资开发有限公司参加单位及人员:建设单位:湖南兴鸿源投资开发有限公司郑登永唐伟杰马伟彪李华平刘达勘察单位:湖南省勘测设计院贺智铭周光余设计单位:湖南省建筑科学研究院李桂莲刘纯钢刘映菲毛泽平曾昭英张义长施工单位:长沙兆鑫建筑工程有限公司章汉其邹鑫邓元明王莎慧陈泽赵星薛兴达无梁楼盖供货单位:长沙巨星轻质建材股份有限公司周时监理单位:长沙升达建设工程项目管理有限公司肖斌李杰黄果谈献章彭建权质监部门:长沙市建设工程质量监督站文工张耀军杨健李浩会议内容:第一部分设计交底(一)建筑部分1、场地排水需满足设计及规范要求。
2、地下室防水等级为一级,按中南地区工程建设标准设计建筑图集《地下室防水》11ZJ311相关要求施工,需特别注意管道穿墙的防水施工。
3、卫生间混凝土防水反边不小于200高。
4、屋面排水找坡需满足设计要求,卷材反边不小于300。
图纸会审会议纪要会议主题:项目名称图纸会审会议时间:具体时间会议地点:详细地点参会单位及人员:1、建设单位:_____、_____2、设计单位:_____、_____3、施工单位:_____、_____4、监理单位:_____、_____会议内容:本次图纸会审旨在对项目名称的施工图纸进行全面审查和讨论,以确保图纸的准确性、完整性和可操作性,为项目的顺利施工提供有力保障。
会议由建设单位主持,各参会单位的专业技术人员对图纸进行了认真细致的审查,并就发现的问题和疑问进行了充分的交流和讨论。
首先,设计单位对项目的设计理念、总体布局、结构形式、建筑功能等方面进行了简要介绍,并对施工单位提出的一些疑问进行了初步解答。
施工单位在仔细研究图纸后,提出了以下主要问题和建议:1、在建筑平面图中,部分房间的尺寸标注不够清晰,导致施工放线存在困难。
建议设计单位进一步明确房间的开间和进深尺寸,并标注出墙体的定位轴线。
2、结构施工图中,某些梁柱节点的钢筋布置较为复杂,施工难度较大。
建议优化钢筋布置,以提高施工效率和质量。
3、给排水系统图中,部分管道的走向和标高与建筑图存在冲突。
建议设计单位进行核对和调整,确保管道安装的合理性。
4、电气施工图中,配电箱的位置设置不够合理,可能影响后期的使用和维护。
建议根据实际使用需求,重新调整配电箱的位置。
建设单位对施工单位提出的问题表示关注,并要求设计单位认真对待,尽快给出解决方案。
同时,建设单位也提出了一些要求和建议:1、设计单位应充分考虑项目的使用功能和美观要求,确保设计方案的合理性和先进性。
2、施工单位在施工过程中要严格按照图纸施工,如发现问题要及时与设计单位沟通,不得擅自变更设计。
3、监理单位要加强对施工过程的监督和管理,确保施工质量和进度符合要求。
设计单位针对施工单位和建设单位提出的问题和建议,进行了详细的记录和分析,并逐一给出了答复和解决方案:1、对于房间尺寸标注不清晰的问题,设计单位将重新核对并完善标注,确保施工放线的准确性。
**工程(施工)图纸会审及技术交底会议纪要工程名称:**工程(施工)参加单位如下:建设单位:代建单位:设计单位:勘察单位:监理单位:施工单位:会议时间:年月日会议地点:**会议室参加人员:详见会议签到表一、图纸会审内容:1、一体化制泵站征地问题,临时施工道路需过农田。
答复:由业主委托征地拆迁公司对临时及永久征地进行征收补偿。
2、村民反映化粪池都在路中污水管道范围内及巷子里面,造成管道无法施工。
是否优化管道位置。
答复:设计阶段已对现状排污口(厨房、洗涤池、化粪池)位置进行勘察,并定位于设计图纸之中,具体情况再根据现场实际联系设计调整。
3、WA33-WA7管道位置总长350米,该巷道路面下原有石砌水沟较宽,井位较多,路面宽度较小,施工难度较大,是否优化管道位置。
答复:设计管道时已根据水沟的沟底标高以及渠宽布置管道,尽量减少对水沟的破坏。
施工单位可根据实际情况优化施工方式,以减少对现有水沟的破坏。
4、WT6-WT21经过农田,总长约270米,征地事宜。
答复:根据现场勘察,该管段位于田埂。
5、水施-04平面图,污水管WA检查井是38座,污水管道检查井表是39座,检查井数量不相符?答复:经复核,污水管WA检查井实际数量为38座。
6、设计说明2,主支干管由于与村庄现状涵洞有交叉之处,为避免破坏现状涵洞。
将交叉处的管道铺设涵洞下方,具体施工方法没有大样图?答复:详见《雨污管渠交叉大样图》。
7、泵站电气图,污水泵电源由市政电源引来,没有明确具体接入位置?答复:用电位置待后期确认。
二、技术交底内容:1、放线时需注意接入点标高。
2、现场摸排,有难点及时做好沟通、协调。
3、做好路面结构设计破路的恢复工作。
4、隐蔽工程要及时拍照留底。
5、管材、管道进场前要报备相关单位审核方能进场施工,品牌需根据招标文件约定,每种材料不能超过3个品牌。
做好闭水试验。
6、需及时做好每家每户入户对接相关手续。
7、做好安全文明施工安全围挡,及时设置安全警示标志(彩带、三角锥、水马等)。
图纸会审纪要编号:001工程名称:温州市安居工程*************地块智能化工程会议时间:2013年10月17日(星期四)会议地点:工地会议室主持人:参会单位:建设单位:***有限公司监理单位:***有限公司施工单位:***有限公司及其他相关施工单位设计单位:温州建筑设计研究院会议内容:一、施工单位提出图纸问题:1、该小区没有门禁管理系统,是否采用门禁管理系统?2、部分一层单元门入口只设置对讲单元主机,并没有设置电磁锁,无法起到管理人员出入的作用,是否可以考虑做相应的调整设计?3、访客可视对讲系统中户内的紧急按钮并未计入工程量清单,是否不用安装?4、访客可视对讲系统中单元门口机位置和门框位置需要确定,以便确定电磁锁线路敷设及出门按钮的位置。
5、各单元一层电梯前室及门厅的摄像机为吸顶安装,该部位是否为吊顶?6、在地下室监控系统中,除各单元电梯前室外,车库部分均无摄像机覆盖小区。
是否增加摄像机点位?7、访客可视对讲系统的楼层设备箱(规格为250mm×200mm×150mm)没有足够空间容纳设备安装,建议变更为250mm×200mm×150mm规格的设备箱。
二、设计单位的意见:1、门禁系统可以考虑增加。
2、部分单元没有设置电磁锁是因为没有单元门,可以调整一下把一层单元可视对讲主机的位置移至一层电梯厅入口大门处,并相应增加电磁锁及出门按钮。
3、招标文件没有将紧急按钮计算在内,看业主需要安装与否。
4、单元可视对讲主机及电磁锁的位置按实际调整。
5、按实际调整摄像机吸顶安装或壁挂安装。
6、监控区域已覆盖小区主要出入口及通道,其它区域按业主实际需求可增加。
7、(规格为250mm×200mm×150mm)没有足够空间容纳设备安装,同意变更为250mm ×200mm×150mm规格的设备箱。
三、其他施工单位提出的与工程图纸不符的实际情况:1、智能化图纸上的单元大门并不存在。
会议纪要安徽省恒信建设工程管理有限公司2017年2月24日安庆经开区两区共建和平东路道路及地下综合管廊工程图纸会审及设计交底会时间:2017年2月24日地点:中铁十局项目部会议室参会单位:安庆皖江高科技投资发展有限公司安徽恒信建设工程管理有限公司中铁十局集团有限公司安徽省交通规划设计总院股份有限公司(参会人员见:会议签到表)会议主持人:何庆会议议程:1、设计单位进行施工图设计交底2、施工、监理单位对施工图纸会审发现的问题进行提问3、设计单位对施工图纸中存在的遗漏或问题进行答复4、建设单位对项目开工准备工作提出要求第一议程:设计单位进行设计交底:1、介绍安庆市和平东路(站前路-皖江大道)道路及地下综合管廊工程的设计意图;2、本工程施工的重点是路基处理和地下综合管廊,难点是地下综合管廊的防水。
(具体内容见:设计交底文件);3、施工过程中要求注意的事项:(1)、对超过一定规模的危险性较大的分部分项工程安全施工专项方案,必须经专家论证,如本工程的综合管廊深基坑等;(2)、供电报装、消防部门备案、验收;(3)、管廊结构工程覆土前必须进行测量,测量资料经业主、监理、设计认可后方可回填;(4)、支架、电机等专项设备的采购提前做好准备,材料供应商需建设、监理、施工及上会协定;(5)、综合管廊的防水工程是本项目的重点,防水材料的使用及保障措施,必须严格把关。
(6)、针对施工现场的地质现状,建议施工单位尽量采用4%灰土进行回填;第二议程:施工、监理单位对施工图纸会审发现的问题及设计单位答复课件课件课件课件第四议程:建设单位对项目开工准备工作提出要求1、施工单位、监理单位提出的问题,请设计单位书面详细答复;2、主要设备和材料的采购,施工单位要提前做好准备。
关键材料的供应商选定,需上会经建设单位、设计单位和监理单位共同商定;3、施工单位抓紧做好人、材、机的筹备,项目管理人员必须提前到场,监理单位督促施工单位及时报审有关方案资料,建议下周召开第一次工地例会,确保工程早日开工,如期完工。
工程项目图纸会审纪要模板
背景
在工程项目实施的过程中,图纸审查是一个重要的环节。
会审过程是监管部门和业主验证施工图纸与设备、产品或服务提供商提供的规范、标准及特殊要求的一种途径。
这个环节的顺利进行,有赖于会审记录的规范和规范详细。
本文旨在提供一个工程项目图纸会审纪要模板,以方便施工单位及监理单位记录会审过程中的信息。
模板
项目基本信息
项目名称项目编号建设单位设计单位监理单位审批单位
会审信息
会审日期地点参会人员会议主持人记录人
会审内容
序号图纸名称编号设计内容描述问题描述解决措施备注
会审结论
序号图纸名称是否通过通过日期备注
序号图纸名称是否通过通过日期备注
使用方法
以上模板为纪要的基本格式,使用时需要根据实际情况进行调整。
•项目基本信息:填写项目的基本信息,比如项目名称、编号、建设单位、设计单位、监理单位等。
•会审信息:填写当前的会审日期、地点、参会人员、会议主持人、记录人等信息。
•会审内容:用表格的形式,对各个图纸的审查内容进行详细的描述。
包括图纸名称、编号、设计内容描述、问题描述及解决措施。
•会审结论:对每个图纸的会审结论进行记录,并填写是否通过、通过日期及备注等内容。
总结
通过规范的会审纪要可以为后续的施工提供良好的技术保障,确保项目的顺利进行。
上述的模板可以根据实际情况进行调整,以便满足各种不同的工程项目需求。
希望本文提供的模板能够为相关人员提供帮助。
北城天籁1#、2#栋图纸会审纪要
时间:2008年10月7日
地点:项目办公室
参加单位及人员:
长沙湘禹房地产开发有限公司:胡建国
望城县规划建筑勘测设计院:李工
长沙展望工程建设监理有限公司:
湖南长沙丁字建筑(集团)有限公司:禹跃平、刘志辉、张文灼、徐钰
会议内容:
1、2#栋桩基平面布置图按2008年8月图纸施工(结施02-a)
2、结施04中电梯井承台大样,承台顶标高由-8.1m改为-6.9m,承台高度由1.5m改为1.2m,中部构造抗裂钢筋取消。
结施04承台大样图中承台梁高1000改为基础梁高。
所有栋号桩顶标高相应提高。
3、地下室桩表中ф800(ZH-1a)主筋为9Φ14,ф800(ZH-1)主筋为9Φ14,ф1000(ZH-2)主筋为14Φ14,ф1000(ZH-3)主筋为21Φ14,ф1000(ZH-4)主筋为21Φ14,ф1000(ZH-5)主筋为14Φ14,ф1200(ZH-6)主筋为20Φ14,加劲筋为Φ16@2000,钢筋笼长度如桩深之下1/3处可隔一断一。
4、地下室外墙结构按结施施工。
5、3-4#楼梯间预留风洞口按1#、2#栋施工,消防示意图另补详图。
6、结施13阴影部分取消。
7、地下室值班室外墙移至轴线上。
8、1#栋JL-31做法同JTL-31,相应的电梯井承台大样取消,底板标高-6.9m。
9、裙楼≤500柱下方承台改为圆承台。
10、结施20中,44-49轴/G~J轴板取消。
11、结施19中,1-L~1-G轴增加300×400梁KL39(1)由300×600改为300×500。
12、结施45中,2#楼梯间按结施施工。
13、结施15中,同一根梁两端标高不一致的按低的标高施工。
14、结施13中,取消“×”的梁。
15、三单元一层梁过后再议。
16、一单元复式上层楼梯处板取消。
17、一单元屋顶层板1-8~1-11和1-15~1-19轴处变动具体见图。
18、一~四号楼梯间在所有裙楼不开门。
19、女儿墙具体做法过后再议。
20、2#栋基础梁与后浇带取消。
21、S24轴与S26轴无伸缩缝。
22、所有电梯井井内剪力墙缩内。
23、电梯井风井剪力墙,取消靠电梯井井道一边的剪力墙。
