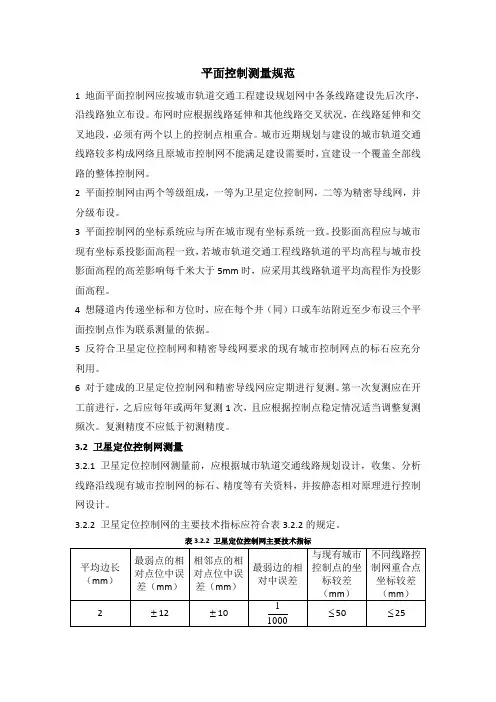

[项目1-2]平面控制网技术设计
- 格式:ppt
- 大小:537.50 KB
- 文档页数:33
平面控制测量规范1 地面平面控制网应按城市轨道交通工程建设规划网中各条线路建设先后次序,沿线路独立布设。
布网时应根据线路延伸和其他线路交叉状况,在线路延伸和交叉地段,必须有两个以上的控制点相重合。
城市近期规划与建设的城市轨道交通线路较多构成网络且原城市控制网不能满足建设需要时,宜建设一个覆盖全部线路的整体控制网。
2 平面控制网由两个等级组成,一等为卫星定位控制网,二等为精密导线网,并分级布设。
3 平面控制网的坐标系统应与所在城市现有坐标系统一致。
投影面高程应与城市现有坐标系投影面高程一致,若城市轨道交通工程线路轨道的平均高程与城市投影面高程的高差影响每千米大于5mm时,应采用其线路轨道平均高程作为投影面高程。
4 想隧道内传递坐标和方位时,应在每个井(同)口或车站附近至少布设三个平面控制点作为联系测量的依据。
5 反符合卫星定位控制网和精密导线网要求的现有城市控制网点的标石应充分利用。
6 对于建成的卫星定位控制网和精密导线网应定期进行复测。
第一次复测应在开工前进行,之后应每年或两年复测1次,且应根据控制点稳定情况适当调整复测频次。
复测精度不应低于初测精度。
3.2 卫星定位控制网测量3.2.1 卫星定位控制网测量前,应根据城市轨道交通线路规划设计,收集、分析线路沿线现有城市控制网的标石、精度等有关资料,并按静态相对原理进行控制网设计。
3.2.2 卫星定位控制网的主要技术指标应符合表3.2.2的规定。
表3.2.2 卫星定位控制网主要技术指标3.2.3 卫星定位控制网相邻点间基线精度3.2.3式计算。
σ= (3.2.3)式中σ——标准差,即基线向量的弦长中误差(mm);a——固定误差(mm);b——比例误差系数(1x10-6);c——相邻点间的距离(km)。
3.2.4 卫星定位控制网的布设应遵守以下原则:1 卫星定位控制网内应重合3—5个现有城市一、二等控制点,控制点应均匀布设;在不同线路交叉有联络线处或同一线路前后期工程衔接处布设2个以上的重合点,重合点坐标较差应满足表3.2.2的相关要求;2 卫星定位控制网应沿线路两侧布设,控制点宜布设在隧道出入口、竖井或车站附近,车辆段附近布设3—5个控制点,相邻控制点应满足通视要求;3 卫星定位控制网非同步独立观测时,必须构成闭合环或复合路线。
编写:韩国卿校核:肖坤审核:陈勇京沪高速铁路工程三标段六工区测量队二00八年四月四日六工区八局加密控制网DK534+436.85~DK541+581.15一、工程概况:京沪高铁济南至徐州段DK534+436.85~DK541+581.15铁路线位于山东省济宁地区,全长7144.3m,沿线包括辽河1号特大桥、韦庄大桥、韦庄特大桥三座大桥和DK537+955.96~DK538+809.39、DK539+174.67~DK539+949.50、DK540+804.96~DK541+581.15三段路基。
DK534+436.85~DK541+581.15铁路线附近分布有大片杨树林、果园和麦地,测量通视条件极差,铁三院用GPS做的CPⅠ和CPⅡ级控制网,其大部分控制点之间不能互相通视。
因此,为有效保障桥梁整体结构施工测量的控制精度及放样方便,施工的顺利进行,对CPⅠ和CPⅡ级GPS控制网点进行加密。
目前DK534+436.85~DK541+581.15铁路线附近设计院提供的CPⅠ和CPⅡ级控制点有:CPⅠ5003、CPⅠ5004、CPⅠ5005、CPⅠ5006、CPⅠ5007、CPⅠ5008、CPⅡ5003、CPⅡ5004、CPⅡ5005、CPⅡ5006、CPⅡ5007、CPⅡ5008、CPⅡ5009、CPⅡ5010。
二、技术要求及方案:本次对CPⅠ和CPⅡ级GPS控制网点进行加密,采用GPS控制加密网,采用WGS84坐标系,中央子午线经度:117度18分,投影面大地高程:70m ,高程异常:0m ,X0=1234km,Y0=500km。
布测方法按照《客运专线无砟轨道铁路工程测量暂行规定》(铁建设[2006]189号)、《新建铁路工程测量规范》(TB10101)进行。
加密GPS控制点均布设于路线外两侧,距线路中线50~200m处,在方便施工定位的原则下,尽量采用长边,点间距控制在400~700m,在无法避免使用短边时,观测时更加谨慎。

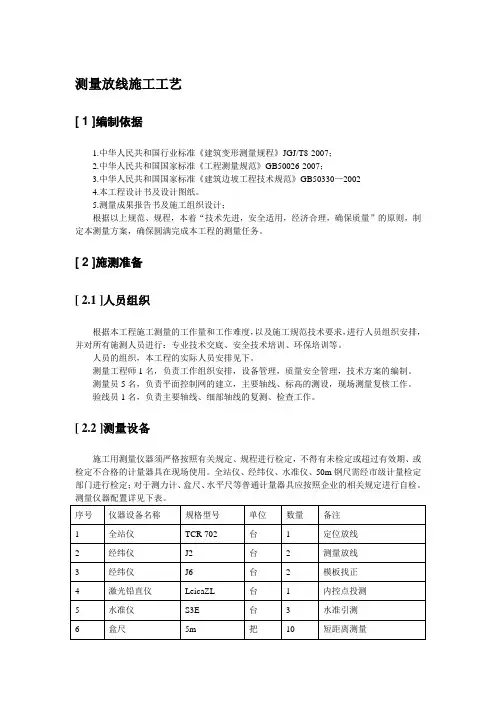

测量放线施工工艺[ 1 ]编制依据1.中华人民共和国行业标准《建筑变形测量规程》JGJ/T8-2007;2.中华人民共和国国家标准《工程测量规范》GB50026-2007;3.中华人民共和国国家标准《建筑边坡工程技术规范》GB50330—20024.本工程设计书及设计图纸。
5.测量成果报告书及施工组织设计;根据以上规范、规程,本着“技术先进,安全适用,经济合理,确保质量”的原则,制定本测量方案,确保圆满完成本工程的测量任务。
[ 2 ]施测准备[ 2.1 ]人员组织根据本工程施工测量的工作量和工作难度,以及施工规范技术要求,进行人员组织安排,并对所有施测人员进行:专业技术交底、安全技术培训、环保培训等。
人员的组织,本工程的实际人员安排见下。
测量工程师1名,负责工作组织安排,设备管理,质量安全管理,技术方案的编制。
测量员5名,负责平面控制网的建立,主要轴线、标高的测设,现场测量复核工作。
验线员1名,负责主要轴线、细部轴线的复测、检查工作。
[ 2.2 ]测量设备施工用测量仪器须严格按照有关规定、规程进行检定,不得有未检定或超过有效期、或检定不合格的计量器具在现场使用。
全站仪、经纬仪、水准仪、50m钢尺需经市级计量检定部门进行检定;对于测力计、盒尺、水平尺等普通计量器具应按照企业的相关规定进行自检。
测量仪器配置详见下表。
定的合格证书,测量设备的管理执行ISO10012管理体系标准。
[ 2.3 ]会审图纸、学习规范组织测量人员会审图纸,了解建筑物总体布局,掌握结构特点及工艺流程,对重要点位的坐标,轴线尺寸,标高关系进行验核。
学习《工程测量规范》、《建筑变形测量规范》相关章节,掌握施测技术要求及限差要求。
[ 2.4 ]现场勘查交接桩位:与建设单位进行平面控制点和水准点的交接工作。
要求所有桩位必须现场确认,索取点之记和成果表,填写交接桩记录。
[ 2.5 ]复核测量对起始的平面控制桩和水准点进行复核测量,测量方法及精度与原等级测量的技术要求相同。
E级GPS平面控制网技术设计书1、概述本次gps平面控制测量任务和作业容是位于北部松花江主航道北侧,为配合本次控制测量课程设计任务,需在江心岛开发区约4.2平方公里的测区围建立E级GPS平面控制网。
2、测区自然地理概况和已有资料2.1、测区自然地理概况测区位于省市北部松花江主航道北侧,是松花江泛洪区自然形成的梭形岛,为河漫滩湿地。
该岛地理位置优越,南北与市区相望,西隔宾洲铁路桥与太阳岛相望。
测区东西长约4.5公里,南北最宽约1.3公里,面积达4.2平方公里,平均海拔115米,位于松花江中游,属中温带大陆性季风气候,冬长夏短,全年平均降水量569.1毫米,降水主要集中在6-9月,夏季占全年降水量的60%。
四季分明,冬季1月平均气温约零下19度;夏季7月的平均气温约23度。
测区围:测区地理坐标为东经:126度37分—126度40分北纬:45度48分实测围呈不规则形状,围面积约4.2平方公里。
2.2、测区已有资料成果情况测区有google earth卫星遥感图一幅,该图可供图上选点。
此外,测区有校区控制三角点2个,其数据如下:3、测量技术设计依据(1)GB-T-18314-2009《全球定位系统(GPS)测量规》(2)CJJ 73-97《全球定位系统城市测量技术规程》(3)CH 1002-95《测绘产品检查验收规定》(4)CH 1003-95《测绘产品质量评定标准》(5)CH / T1004《测绘技术设计规定》(5)CJJ -8-99《城市测量规》4、使用仪器本次测量采用的GPS接收机型号是南方北极星GPS 9600,该GPS仪接受的信号是L1-C/A码。
其平面精度:5mm+1ppm ,高程精度:10mm+2ppm 。
5、布网方案5.1、布网要求GPS 网相邻点间基线中误差按下式计算:式中(mm)为固定误差;(ppm)为比例误差系数;(km)为相邻点间的距离。
GPS-E 级网的主要技术要求应符合表1规定。
测绘类工程项目技术设计书编写要求,提供缩写提纲。
测绘技术设计书编写要求个人交流学习使用目录目录11.技术设计书名称 (2)2.任务概述 (2)2.1....................................................................... 目标22.2................................................................... 区域概况22.3................................................................... 资料情况23.技术设计方案 (3)3.1...................................................... 编写技术设计书的依据33.2............................................................. 级平面控制测量33.3.......................................................... 等级高程控制测量33.4................................................................... 地形测量33.4.1.航空摄影测绘 (3)3.4.2.野外数字测绘 (4)3.5................................................................... 工程测量43.6............................................................... 沉降变形测量43.7............................................................... 专题地图编绘44.新技术、新仪器的要求 (5)4.1............................................................. 各工序作业要求54.2................................................................. 建议和措施55.提交资料 (5)6.测绘技术总结报告编写提纲 (5)6.1................................................................... 控制测量56.1.1.概况 (5)6.1.2.施测执行规范 (6)6.1.3.已有高等级控制资料 (6)6.2................................................................... 地形测图86.2.1.执行规范 (8)6.2.2.参考规范 (9)6.2.3.地形测图 (9)6.3................................................................... 工程测量91.技术设计书名称2.任务概述2.1.目标说明任务名称,来源,委托方单位全称,作业区范围、地理位置,行政隶属,工程项目内容,工程量,产品种类及形式,要求达到何种规范要求及何种特殊要求,完成期限和产品接收单位等。

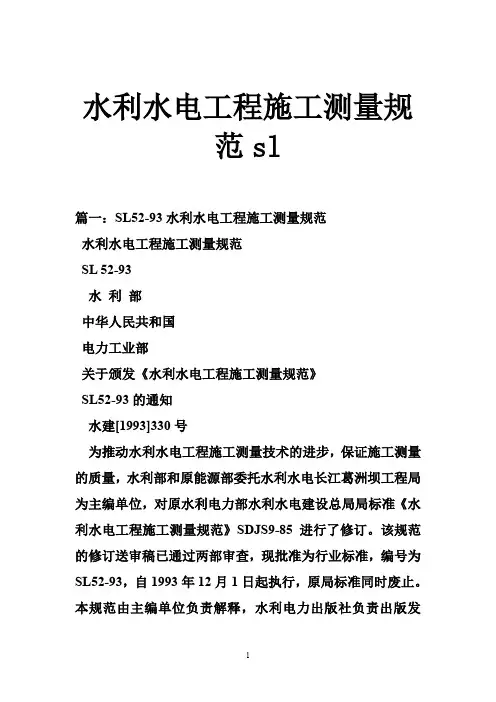

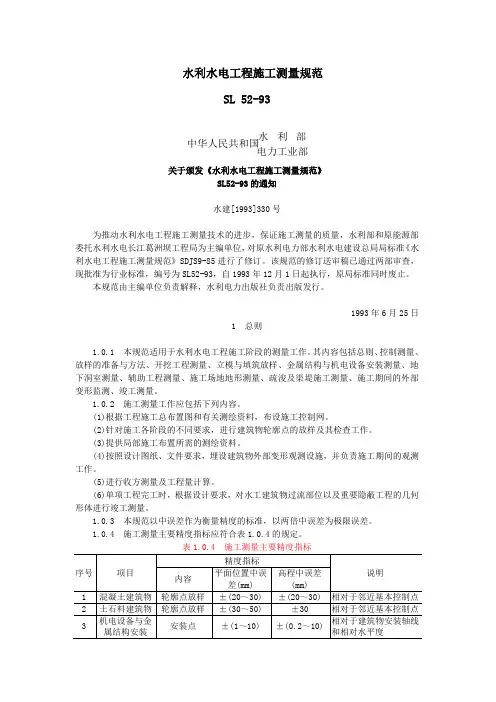

水利水电工程施工测量规范SL 52-93电力工业部部利水中华人民共和国关于颁发《水利水电工程施工测量规范》SL52-93的通知水建[1993]330号为推动水利水电工程施工测量技术的进步,保证施工测量的质量,水利部和原能源部委托水利水电长江葛洲坝工程局为主编单位,对原水利电力部水利水电建设总局局标准《水利水电工程施工测量规范》SDJS9-85进行了修订。
该规范的修订送审稿已通过两部审查,现批准为行业标准,编号为SL52-93,自1993年12月1日起执行,原局标准同时废止。
本规范由主编单位负责解释,水利电力出版社负责出版发行。
1993年6月25日1 总则1.0.1 本规范适用于水利水电工程施工阶段的测量工作。
其内容包括总则、控制测量、放样的准备与方法、开挖工程测量、立模与填筑放样、金属结构与机电设备安装测量、地下洞室测量、辅助工程测量、施工场地地形测量、疏浚及渠堤施工测量、施工期间的外部变形监测、竣工测量。
1.0.2 施工测量工作应包括下列内容。
(1)根据工程施工总布置图和有关测绘资料,布设施工控制网。
(2)针对施工各阶段的不同要求,进行建筑物轮廓点的放样及其检查工作。
(3)提供局部施工布置所需的测绘资料。
(4)按照设计图纸、文件要求,埋设建筑物外部变形观测设施,并负责施工期间的观测工作。
(5)进行收方测量及工程量计算。
(6)单项工程完工时,根据设计要求,对水工建筑物过流部位以及重要隐蔽工程的几何形体进行竣工测量。
1.0.3 本规范以中误差作为衡量精度的标准,以两倍中误差为极限误差。
1.0.4 施工测量主要精度指标应符合表1.0.4的规定。
表1.0.4 施工测量主要精度指标1.0.5 施工平面控制网坐标系统,宜与规划设计阶段的坐标系统一致,也可根据需要建立与规划设计阶段的坐标系统有换算关系的施工坐标系统。
施工高程系统,必须与规划设计阶段的高程系统相一致,并应根据需要就近与国家水准点进行联测,其联测精度不宜低于本工程首级高程控制的要求。
水利水电工程施工测量规范SL 52-93电力工业部部利水中华人民共和国关于颁发《水利水电工程施工测量规范》SL52-93的通知水建[1993]330号为推动水利水电工程施工测量技术的进步,保证施工测量的质量,水利部和原能源部委托水利水电长江葛洲坝工程局为主编单位,对原水利电力部水利水电建设总局局标准《水利水电工程施工测量规范》SDJS9-85进行了修订。
该规范的修订送审稿已通过两部审查,现批准为行业标准,编号为SL52-93,自1993年12月1日起执行,原局标准同时废止。
本规范由主编单位负责解释,水利电力出版社负责出版发行。
1993年6月25日1 总则1.0.1 本规范适用于水利水电工程施工阶段的测量工作。
其内容包括总则、控制测量、放样的准备与方法、开挖工程测量、立模与填筑放样、金属结构与机电设备安装测量、地下洞室测量、辅助工程测量、施工场地地形测量、疏浚及渠堤施工测量、施工期间的外部变形监测、竣工测量。
1.0.2 施工测量工作应包括下列内容。
(1)根据工程施工总布置图和有关测绘资料,布设施工控制网。
(2)针对施工各阶段的不同要求,进行建筑物轮廓点的放样及其检查工作。
(3)提供局部施工布置所需的测绘资料。
(4)按照设计图纸、文件要求,埋设建筑物外部变形观测设施,并负责施工期间的观测工作。
(5)进行收方测量及工程量计算。
(6)单项工程完工时,根据设计要求,对水工建筑物过流部位以及重要隐蔽工程的几何形体进行竣工测量。
1.0.3 本规范以中误差作为衡量精度的标准,以两倍中误差为极限误差。
1.0.4 施工测量主要精度指标应符合表1.0.4的规定。
表1.0.4 施工测量主要精度指标1.0.5 施工平面控制网坐标系统,宜与规划设计阶段的坐标系统一致,也可根据需要建立与规划设计阶段的坐标系统有换算关系的施工坐标系统。
施工高程系统,必须与规划设计阶段的高程系统相一致,并应根据需要就近与国家水准点进行联测,其联测精度不宜低于本工程首级高程控制的要求。
水利水电工程施工测量规范sl篇一:SL52-93水利水电工程施工测量规范水利水电工程施工测量规范SL 52-93水利部中华人民共和国电力工业部关于颁发《水利水电工程施工测量规范》SL52-93的通知水建[1993]330号为推动水利水电工程施工测量技术的进步,保证施工测量的质量,水利部和原能源部委托水利水电长江葛洲坝工程局为主编单位,对原水利电力部水利水电建设总局局标准《水利水电工程施工测量规范》SDJS9-85进行了修订。
该规范的修订送审稿已通过两部审查,现批准为行业标准,编号为SL52-93,自1993年12月1日起执行,原局标准同时废止。
本规范由主编单位负责解释,水利电力出版社负责出版发行。
1993年6月25日1 总则1.0.1 本规范适用于水利水电工程施工阶段的测量工作。
其内容包括总则、控制测量、放样的准备与方法、开挖工程测量、立模与填筑放样、金属结构与机电设备安装测量、地下洞室测量、辅助工程测量、施工场地地形测量、疏浚及渠堤施工测量、施工期间的外部变形监测、竣工测量。
1.0.2 施工测量工作应包括下列内容。
(1)根据工程施工总布置图和有关测绘资料,布设施工控制网。
(2)针对施工各阶段的不同要求,进行建筑物轮廓点的放样及其检查工作。
(3)提供局部施工布置所需的测绘资料。
(4)按照设计图纸、文件要求,埋设建筑物外部变形观测设施,并负责施工期间的观测工作。
(5)进行收方测量及工程量计算。
(6)单项工程完工时,根据设计要求,对水工建筑物过流部位以及重要隐蔽工程的几何形体进行竣工测量。
1.0.3 本规范以中误差作为衡量精度的标准,以两倍中误差为极限误差。
1.0.4 施工测量主要精度指标应符合表1.0.4的规定。
表1.0.4 施工测量主要精度指标1.0.5 施工平面控制网坐标系统,宜与规划设计阶段的坐标系统一致,也可根据需要建立与规划设计阶段的坐标系统有换算关系的施工坐标系统。
施工高程系统,必须与规划设计阶段的高程系统相一致,并应根据需要就近与国家水准点进行联测,其联测精度不宜低于本工程首级高程控制的要求。

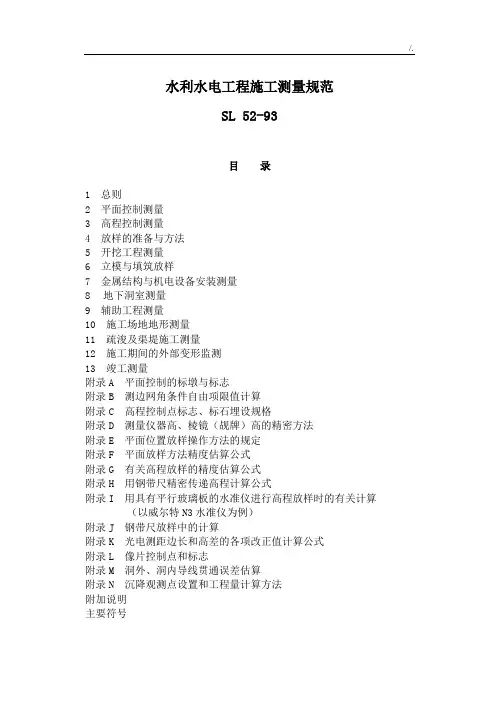

水利水电工程施工测量规范SL 52-93目录1 总则2 平面控制测量3 高程控制测量4 放样的准备与方法5 开挖工程测量6 立模与填筑放样7 金属结构与机电设备安装测量8地下洞室测量9 辅助工程测量10 施工场地地形测量11 疏浚及渠堤施工测量12 施工期间的外部变形监测13 竣工测量附录A 平面控制的标墩与标志附录B 测边网角条件自由项限值计算附录C 高程控制点标志、标石埋设规格附录D 测量仪器高、棱镜(觇牌)高的精密方法附录E 平面位置放样操作方法的规定附录F 平面放样方法精度估算公式附录G 有关高程放样的精度估算公式附录H 用钢带尺精密传递高程计算公式附录I 用具有平行玻璃板的水准仪进行高程放样时的有关计算(以威尔特N3水准仪为例)附录J 钢带尺放样中的计算附录K 光电测距边长和高差的各项改正值计算公式附录L 像片控制点和标志附录M 洞外、洞内导线贯通误差估算附录N 沉降观测点设置和工程量计算方法附加说明主要符号中华人民共和国水利部电力工业部关于颁发《水利水电工程施工测量规范》SL52-93的通知水建[1993]330号为推动水利水电工程施工测量技术的进步,保证施工测量的质量,水利部和原能源部委托水利水电长江葛洲坝工程局为主编单位,对原水利电力部水利水电建设总局局标准《水利水电工程施工测量规范》SDJS 9-85进行了修订。
该规范的修订送审稿已通过两部审查,现批准为行业标准,编号为SL52-93,自1993年12月1日起执行,原局标准同时废止。
本规范由主编单位负责解释,水利电力出版社负责出版发行。
1993年6月25日对于特大型的水利水电工程,也可布设一等平面控制网,其技术指标应专门设计。
各种等级(二、三、四、五)、各种类型(测角网、测边网、边角网或导线网)的平面控制网、均可选为首级网。
2.1.3 平面控制网的布设梯级,可根据地形条件及放样需要决定,以1~2级为宜。
但无论采用何种梯级布网,其最末级平面控制点相对于同级起始点或邻近高一级控制点的点位中误差不应大于±10mm。
国家土地管理局关于印发《建设项目用地勘测定界技术规程(试行)》的通知文章属性•【制定机关】国家土地管理局(已撤销)•【公布日期】1996.12.30•【文号】国土[建]字第204号•【施行日期】1997.10.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】土地资源正文国家土地管理局关于印发《建设项目用地勘测定界技术规程(试行)》的通知(1996年12月30日国土[建]字第204号)各省、自治区、直辖市及计划单列市土地(国土)管理局(厅),新疆生产建设兵团土地管理局,解放军土地管理局:为了加强建设用地管理,严格项目用地的依法报批,实行用地审批工作的科学化、规范化、制度化,现将《建设项目用地勘测定界技术规程(试行)》(以下简称《规程》)印发给你们,请认真贯彻执行。
各级土地管理部门的用地和地籍等各业务单位要加强协作,密切配合,按照《规程》的要求做好建设项目用地的勘测定界工作。
一、建设项目用地的勘测定界资料是建设项目用地审批和变更土地登记(或预登记)、统计的依据。
要做好业务衔接,建立必要的工作制度。
二、建设项目用地勘测成果上报前,需经当地地籍管理业务机构对有关内容进行复核,确保项目用地界址点与相邻宗地的地籍资料相协调,并使用地范围、界址、地类面积等能满足变更调查的需要。
三、建设项目用地审批后,地籍管理业务机构依据建设用地勘测定界的图件、数据资料及时做好变更土地登记(或预登记)、年度统计等日常地籍管理工作。
本《规程》从1997年10月1日起施行。
实施中的有关问题和意见望及时函告我局。
附件:建设项目用地勘测定界技术规程(试行)1.总则1.1目的和依据为实施建设项目用地审批工作科学化、制度化、规范化、加强土地管理,根据《中华人民共和国土地管理法》有关规定,特制定本规程。
1.2工作性质建设项目用地勘测定界(以下简称勘测定界)系指对采用征用、划拨、使用等方式提供用地的各类建设项目,实地划定土地使用范围、测定界桩位置、标定用地界线、调绘土地利用现状,计算用地面积以供土地管理部门审查报批建设项目用地的测绘技术工作。
东山煤矿控制网技术设计说明书一、基本说明1、建控制网的目的为东山煤矿地形测量和工程测量提供控制点。
2、作业范围东山煤矿位于山西省太原市东面,北到牛驼寨、太钢东矿,南到到煤院、南坪头,东到石人梁、东家凹,西到建设南路、建设北路。
东西约7公里,南北约12公里,面积约84平方公里。
3、测区概况测区属城市近郊,村庄较多,通视条件差,东部为高山区,西部较平坦,交通便利。
4、坐标系、中央子午线经度及高程系坐标系采用1980西安坐标系,中央子午线经度为114°。
高程系采用1985年黄海高程系。
5、执行《规范》GB/T 50026-2007《工程测量规范》二、水准网说明(一)网形说明1、等级及原因东山煤矿为中型煤矿,水准网等级确定为四等。
2、所用已知点及数据测区西部有三个已知水准点,其数据为:点名等级高程高程系太铁公安局二815.8321985黄海高程系火车站二807.834制镜厂二807.471经实地踏勘,标石保存完好,可以利用。
3、网型画上网型第一条四等水准附合路线长度约为20公里,第二条长度四等水准附合路线长度约为35公里,均不超过150KM ,符合要求。
4、点数1)已知点3个,已知点数量能够满足要求,分布合理。
2)未知点16个5、联测平面点个数6个(二)水准点标石说明(三)水准仪、水准尺、尺垫说明1、水准仪、水准尺选择说明水准网为四等水准网,选用DS3光学水准管式水准仪,配合区格式木质水准标尺,以及配套尺垫。
2、水准仪检校的项目与限差1)检视①仪器外表、制、微动机构的检视查看仪器有无锈蚀、螺钉是否松动、缺失。
各螺旋转动是否平稳、均匀,松紧是否适当。
②望远镜、水准器的检视查看望远镜视场亮度、成像清晰度、水汽、霉污、划痕等,查看十字丝分划板位置是否正确、线条粗细、均匀情况、调焦透镜滑动是否平稳、目镜调焦是否晃动。
查看水准器是否松动、气泡扩大;水准器格线颜色有否脱落等情况。
③读数系统的检视查看读数显微镜内亮度是否均匀、成像是否清晰;查看光学零件有无水汽、霉污等情况。
新建铁路沪昆客专贵州段CKGZTJ-5标段隧道控制测量技术方案一、工程概况新建铁路沪昆客运专线贵州段CKGZTJ-5标段起讫里程为DK593+466.41~DK623+941,全长30.474km,沿线自东向西经过贵州省麻江县、福泉市两个县市。
主要工程量:路基4068m,(含涵洞8座),桥梁20座,5762m,其中特大桥4座,大桥11座,中桥5座;主跨64米连续梁2联,隧道12.5座,20618m,其中长度大于4km隧道一座(7708m),长度2~3km隧道2.5座(含高瓦斯隧道1座),长度1~2km隧道2座,长度小于1km隧道7座;预制箱梁212孔(梁场1座);预制轨枕201km 共31.155万块轨枕(预制场1处)。
二、编制依据(1)《客运专线无碴轨道铺设条件评估技术指南》(铁建[2006]158号);(2)《客运专线无碴轨道铁路工程测量技术暂行规定》;(3)《国家一、二等水准测量规范》(4)《高速铁路工程测量规范》(4)《工程测量规范》(5)《全球定位系统(GPS)铁路测量规程》三、主要人员及仪器设备1、人员配置、质量管理中铁十七局集团有限公司沪昆客运专线CKGZTJ-5标段测量队实施。
质量管理组织机构框图2、项目部仪器设备Leica全站仪4台套,标称精度:5mm+1ppm;天宝DINI03数字水准仪3台套,所有仪器均已检定,检定证书见附件。
四、控制测量方案1、洞外控制测量洞外控制测量采用CPII GPS测量方法,测量由中铁十七局集团有限公司沪昆客运专线CKGZTJ-5标段精测队进行加密测量,在隧道进出口、横洞口分别布设三个GPS控制加密点和两个二等水准点。
1.1、洞外控制点布设1)、控制点布设在视野开阔、通视良好、土质坚实、不易破坏的地方。
2)、视线高离开旁遮障碍物1m以上,通过水田、沙滩时,增加视线高度。
3)、每个隧道进出口、横洞洞口布设平面控制点3个,二等水准点2个。
4)、用于向洞内传递方向的洞外联系边不短于300m。
一、实施方案介绍4。
1、项目概况XX县2016年高标准基本农田建设项目涉及XX县3个乡镇,建设规模约3。
5万亩。
XX县属长江中下游平原,地势呈南北略高,渐向中间腹地姑溪河倾斜。
东北和中部有部分丘陵山地,境内以平原为主,主要有冲积平原、冲积湖积平原、湖积平原等,平原圩区占总面积65%。
项目区农村道路、沟渠分布众多,田块权属分割凌乱,农业生产成本高.项目实施后,可以改变现有田块局部格局,使项目区成为田块规整、路网相通、水利设施完备的高产稳产区。
项目实施后预计生产能力可提高15%左右,生产成本降低10%—15%。
项目区将按照“田规整、路成框、林成网、旱能浇、涝能排”的要求进行高标准建设。
通过项目的实施,提高耕地质量,增加耕地面积,以达到提高改善农业生产条件,提高农业生产能力,增加粮食产量的目的。
项目目的是通过完善项目区内交通设施,便于农田耕作;通过完善田间灌溉设施,使现有骨干水利工程发挥更大效益,提高项目区内耕地抵御干旱的能力;通过完善田间排水沟,使项目区内的田间排水系统与骨干排水沟合理衔接。
项目立足于提高农业综合生产能力,促进补充耕地数量、质量和生态协调统一,资金和资源合理配置,项目的实施进一步在改善农业生产条件和生态环境,提高土地利用效率,增强农业综合生产能力,建设高标准基本农田,促进农村发展和农民增收等方面作出巨大贡献。
项目区通过土地整治,水源工程的实施,提高了植被覆盖率,农田生态景观和生态屏障功能进一步发挥,当地生态环境得到改善.XX县2016年高标准基本农田建设项目建设将充分发挥项目区特色,充分利用现有的资源条件,改善项目区水源环境,发展节约、集约灌溉模式,为水资源的可持续利用打下基础。
土地整治已成为深受广大农民欢迎的“惠民工程”。
通过土地整治项目实施,不仅提高土地的生产能力,而且可以直接给农民带来经济收入,如项目建设期间,农民投工投劳,可以直接增加收入。
其次通过项目实施,为农民提供了接触新技术、新农业的机会,提高了农民的耕作水平。
水利水电工程施工测量规范SL 52-93目录1 总则2 平面控制测量3 高程控制测量4 放样的准备与方法5 开挖工程测量6 立模与填筑放样7 金属结构与机电设备安装测量8地下洞室测量9 辅助工程测量10 施工场地地形测量11 疏浚及渠堤施工测量12 施工期间的外部变形监测13 竣工测量附录A 平面控制的标墩与标志附录B 测边网角条件自由项限值计算附录C 高程控制点标志、标石埋设规格附录D 测量仪器高、棱镜(觇牌)高的精密方法附录E 平面位置放样操作方法的规定附录F 平面放样方法精度估算公式附录G 有关高程放样的精度估算公式附录H 用钢带尺精密传递高程计算公式附录I 用具有平行玻璃板的水准仪进行高程放样时的有关计算(以威尔特N3水准仪为例)附录J 钢带尺放样中的计算附录K 光电测距边长和高差的各项改正值计算公式附录L 像片控制点和标志附录M 洞外、洞内导线贯通误差估算附录N 沉降观测点设置和工程量计算方法附加说明主要符号中华人民共和国水利部电力工业部关于颁发《水利水电工程施工测量规范》SL52-93的通知水建[1993]330号为推动水利水电工程施工测量技术的进步,保证施工测量的质量,水利部和原能源部委托水利水电长江葛洲坝工程局为主编单位,对原水利电力部水利水电建设总局局标准《水利水电工程施工测量规范》SDJS 9-85进行了修订。
该规范的修订送审稿已通过两部审查,现批准为行业标准,编号为SL52-93,自1993年12月1日起执行,原局标准同时废止。
本规范由主编单位负责解释,水利电力出版社负责出版发行。
1993年6月25日对于特大型的水利水电工程,也可布设一等平面控制网,其技术指标应专门设计。
各种等级(二、三、四、五)、各种类型(测角网、测边网、边角网或导线网)的平面控制网、均可选为首级网。
2.1.3 平面控制网的布设梯级,可根据地形条件及放样需要决定,以1~2级为宜。
但无论采用何种梯级布网,其最末级平面控制点相对于同级起始点或邻近高一级控制点的点位中误差不应大于±10mm。
竭诚为您提供优质文档/双击可除水工隧洞测量施工规范篇一:水工隧洞工程施工实施细则水工隧洞工程施工实施细则1总则(1)本细则编制依据:1)dl/t5099-1999《水工建筑物地下开挖工程施工技术规范》。
2)gb50086-20xx《锚杆喷射混凝土支护技术规范》。
2)gb6722-20xx《水工建筑物水泥灌浆施工技术规范》。
4)sl52—93《水利水电工程施工测量规范》。
5)dl/t5135-20xx《水利水电工程爆破施工技术规范》。
6)工程施工合同文件、质量监理合同文件。
(2)本细则适用于xxx引水隧洞及洞室工程的开挖、支护、灌浆等工程项目。
水工隧洞永久混泥土衬砌工程及灌浆工程,还应依据其他相关规定执行。
2施工准备工作(1)施工单位应在现场施工测量施测14天前,将有关施工测量技术方案报监理部批准,其内容应包括:1)贯通测量技术设计书(应包括:技术设计方案、施测要求、汁算方法和操作规程)。
2)观测仪器、设备的配置及技术参数。
3)测量专业人员设置及其资历。
(2)隧洞平面与高程控制网完成后,施工单位应向监理部报送以下成果和资料。
1)测量仪器率定校正资料。
2)施工控制网与勘测设计阶段控制网连接图。
3)洞口与地面控制点联测的平差资料及进洞关系平面图。
4)控制网测量平差计算成果。
5)技术总结报告。
(3)隧洞工程开工14天前,施工单位应根据设计图纸、合同技术规范和有关施工规程规范,结合地形、地质资料和施工条件编制施工组织设计报送监理部批准。
施工组织设计应包括下述主要内容:1)工程概况。
2)施工开挖布置图。
3)施工进度计划。
4)劳动力、材料和设备(包括辅助工程设备与设施)配置计划。
5)开挖爆破技术和方法。
6)出渣和弃渣措施。
7)灌浆施工措施。
8)通风、散烟和除尘措施。
9)供电、照明和通讯、信号措施。
10)通风、供水与排水措施。
11)安全防护与环境保护措施。
12)可能遇到的特殊地层开挖和其他特殊施工方法。
(4)隧洞工程开工7天前,施工单位应根据设计文件、地质条件、施工水平,完成必须的钻爆试验和设计,并将开挖爆破设计报送监理部批准。
