双壁钢围堰封底施工技术总结
- 格式:pdf
- 大小:964.93 KB
- 文档页数:18

大型双壁钢围堰封底混凝土施工技术【摘要】通过东水门长江大桥P1主塔基础施工,介绍大面积、大高差的封底混凝土灌注施工技术。
【关键词】大面积;大高差;封底混凝土1.工程概况大桥P1主塔基础为深水低桩承台基础,采用双壁钢围堰法施工,其顶标高为+185.50m,底标高+158.0m,高27.5m。
钢围堰平面尺寸为内径φ31m,外径φ34m,壁厚1.5m,首节段钢围堰刃角高度为1.5m。
封底混凝土采用添加絮凝剂的C20水下混凝土,因封底面积较大,达754.4m2,高度达4m,混凝土灌注量大,属于大面积摊铺、大高差输送混凝土施工。
综合钢围堰内外水位差等现场条件考虑,分两层进行灌注,第一层灌注1.5m,第二次灌注2.5m。
2.施工总体思路根据钢围堰拼装采用砂石筑岛的方法进行施工,再进行抽砂下沉,下沉到位后,由于基底高差在±50cm范围,外侧沙受水压作用涌进围堰内,因此浇筑内外混凝土环带,以阻隔大部分江水和河砂的作用,长江水位不高的情况下通过射流泵配以潜水员进行基底清理,待基底清理完毕后进行封底混凝土施工。
封底混凝土施工采用添加了絮凝剂的水下不离散混凝土进行施工,采用分层施工的方法进行,先浇筑第一层1.5m厚封底混凝土,再在混凝土表面进行钢护筒的支立、连接和安装,最后浇筑第二层2.5m厚封底混凝土。
3.封底混凝土灌注准备工作封底工作是基础工程施工中一个重要的环节,所动用的机械、材料、人员都是大量的,持续的时间较长。
因此,封底之前要做好各方面的准备工作。
(1)收集整理好有关的技术资料,以作为封底工作能否进行的依据。
(2)参加封底工作的机械设备均应经过检查处于良好状态常用的备品应有充分的准备。
(3)作好水下封混凝土所需用的各种记录表格。
(4)水封的支架、设备都应提前安装就绪,并经检查处于良好状态。
(5)测量工作人员,应作好充分准备,并了解各有关方面的情况。
(6)了解前后三天的气象预报情况。
(7)航道的使用情况通知港监、航道部门并征得同意。

双壁钢围堰施工技术近年来,随着我国经济的发展,我国公路和铁路桥梁深水施工都采用了双壁钢围堰结构,在实际施工中双壁钢围堰结构作为临时的挡水措施,也不参与主体结构的承重受力等,如何将双壁钢围堰快速下沉到位是一个亟待解决的问题,本文就此分析双壁钢围堰施工中的一些特点以及技术措施。
关键词:双壁钢围堰;施工技术;技术措施一、钢围堰加工根据施工计划、场地、运输条件等采用在工厂或工地现场加工。
对主要焊缝采用探伤检查并作煤油渗透试验。
适用条件:适用于大型河流水深流急的深水基础,能承受较大水压,保证基础全年施工安全。
特别是覆盖层较薄的平坦岩石河床。
既是围水挡土的临时构筑物,同时其顶部又是水中施工的平台。
具有良好的刚度和水密性能,因此在深水施工中得到了应用。
二、双壁钢围堰主要优点:1、能承受较大水压,基本上能全年施工;2、双壁钢围堰结构刚性大,能承受较大的压力;3、双壁钢围堰结构简单,工序单一,施工简便,围堰在水中以灌水下沉,主要工作是拼装;4、双壁钢围堰顶部的施工平台,能承受较大的施工荷载,可为后期施工提供较大的便捷;5、钢围堰上部能重复利用。
三、准备工作1、技术准备施工图设计中地形、地质构造、河床构造、覆盖层构造、厚度,基础形式、基础埋深、承台尺寸,礅身(柱)截面尺寸,施工期间水位、流速、涌浪变化情况,通航河流船只运行情况、封航时间等情况调查。
设计说明中关于水中施工的要求,施工组织设计中水中施工方案,施工组织设计总说明、施工方法与相应的技术组织措施、施工进度计划、施工现场平面布置、各种资源需要量及其供应情况。
尤其对于水上运输船只设备的检查,双壁钢围堰下水坡道地点的选择(下游)、确定、加固、检查。
结合平面布置图选择、确定双壁钢围堰制作场地,清理与加固。
2、施工准备人员组织、材料、设备、工具、零件准备:根据施工设计,计算所需各种规格材料数量、下料长度、焊接工艺,焊接设备是否满足需要、起重设备、零配件是否满足需要、工作是否正常。
钢围堰施工技术实践总结。
1.钢围堰在施工过程中存在的问题(1)钢围堰的设置位置。
有时候因为房屋拓建或者底层成因,我们无法按照设计图纸设置钢围堰,而且土质状况也会对钢围堰的设置位置有较大的影响。
(2)钢围堰的尺寸选定。
施工过程中我们会发现,钢围堰的尺寸和实际需要不符合,导致施工的效率低下。
(3)钢围堰的质量控制。
由于钢围堰在施工过程中,大部分时间都处在坚硬土层内,使得我们难以有效监控钢围堰的质量。
2.如何解决钢围堰在施工过程中存在的问题(1)钢围堰的设置位置。
我们要在实际施工过程中因地制宜,通过对地形地物、建筑物等实地勘测,提前研究并制定可行的施工方案,将钢围堰的位置设置在最有利于施工的位置。
(2)钢围堰的尺寸选定。
我们必须对施工环境的情况进行全面的分析,对钢围堰的高度和直径进行科学合理的计算,以避免不必要的浪费,为开展施工提供更加便捷有利的条件。
(3)钢围堰的质量控制。
在施工过程中,我们要严格按照相关的质量控制标准和要求,对钢围堰的质量进行监控,及时发现并处理质量问题,以确保施工的顺利进行和安全。
3.钢围堰施工技术实践总结(1)对施工过程中出现问题的快速响应能力。
我们需要在实际的施工过程中,学习和运用新的施工技术,不断提高自己的应变能力,能够在不同的工地地形地貌、土层情况下迅速对钢围堰施工进行相应和调整,从而提高钢围堰的施工质量和效率。
(2)强化质量控制。
在进行钢围堰施工的过程中,我们要强化质量监测和检验,确保施工过程的质符合国家标准和施工方案的要求,从而保障工程的实施安全和稳定性。
(3)增强团队合作意识。
在钢围堰施工项目中,我们要注重团队的力量和作用。
通过加强沟通和协作,发挥各自的优势和特长,达成协作共赢的目标,提高施工效率和品质。
本次钢围堰施工技术实践总结活动是一次有益的经验交流和知识分享的机会,对于提升公司工质量和效率具有极好的推动作用。
我们相信,在今后的施工实践中,会有更多的先进技术得到应用,更多的施工难点被攻克,让我们共同为实现工程建设水平的持续提升而不懈努力。

双壁钢围堰施工要点最近在整理双壁钢围堰施工要点的笔记,有些心得要跟大家分享。
我理解双壁钢围堰施工啊,第一个要点就是设计呢。
这个设计得根据实际的施工环境来,比如说施工地的水深啊,水流速度啥的。
就像咱们盖房子,你得先看看这块地的情况才能设计好房子户型一样。
我之前老搞混这个双壁钢围堰的尺寸设计因素,后来我就想啊,这和给猫咪做笼子差不多,你得先看看猫咪多大、它活动的空间特点,然后才能决定笼子的大小尺寸那种感觉。
那它的设计不光要考虑水里的环境,还得想到以后施工的方便性,这是一个整体,不能只看一点。
我总结啊,可以把这些设计因素列个单子,就像咱们去超市列购物清单一样,一项一项地去核对,这样就不容易忘。
再说说制作方面的要点吧。
这个材料质量一定要有保证。
你想啊,质量不好就像我们穿了薄衣服在大冬天,肯定是熬不过去的。
材料选好了还要注意加工精度,这就好比我以前做手工模型的时候,如果零件裁剪或者拼接不准,整个模型就七扭八歪的。
双壁钢围堰也是,加工精度差了,安装起来就会有大麻烦。
还有焊接工作,必须严格按照焊接工艺去做。
我记得我之前看到一个工程案例,就是因为焊接的时候没按标准来,结果在水里的时候出现渗漏问题,那可就糟了。
所以这焊接啊,得认真,要不停地检查。
还有运输和下沉这个环节也是难点重重啊。
运输的时候怎么保证围堰不变形呢?这时候就得用一些辅助的工具来固定,就像咱搬家的时候,那些易碎品要用泡沫啥的固定好一个道理。
下沉的时候呢,这得控制好速度呢。
我理解速度快了或者慢了都不好,快了可能会造成不均匀下沉,慢了可能会受水流影响位置偏移。
我有个疑问啊,到底这个速度根据什么来调整呢?我分析可能还是取决于当时的水文条件,但是具体怎么个量化法我还在摸索。
对了还有个要点,就是下沉过程中的定位,像我们找东西要用指南针一样,在这个过程中必须要有精确的定位手段,确保围堰准确地落在预定位置。
学习双壁钢围堰施工要点真不是一时半会儿就能完全掌握的事儿,我还在不断地探索学习中。

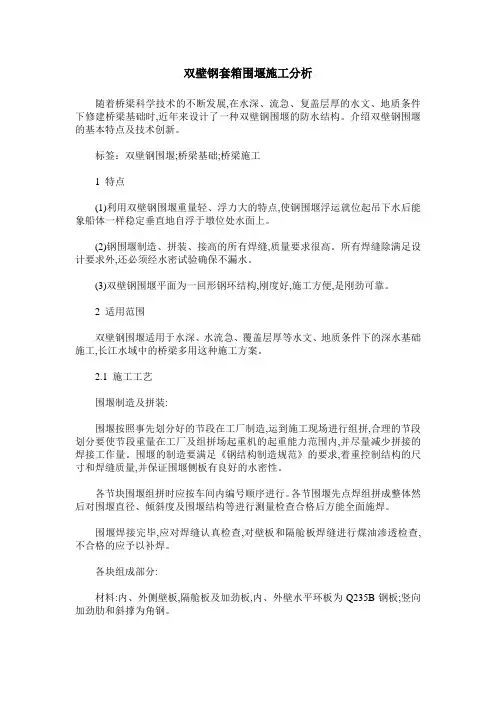

双壁钢套箱围堰施工分析随着桥梁科学技术的不断发展,在水深、流急、复盖层厚的水文、地质条件下修建桥梁基础时,近年来设计了一种双壁钢围堰的防水结构。
介绍双壁钢围堰的基本特点及技术创新。
标签:双壁钢围堰;桥梁基础;桥梁施工1 特点(1)利用双壁钢围堰重量轻、浮力大的特点,使钢围堰浮运就位起吊下水后能象船体一样稳定垂直地自浮于墩位处水面上。
(2)钢围堰制造、拼装、接高的所有焊缝,质量要求很高。
所有焊缝除满足设计要求外,还必须经水密试验确保不漏水。
(3)双壁钢围堰平面为一回形钢环结构,刚度好,施工方便,是刚劲可靠。
2 适用范围双壁钢围堰适用于水深、水流急、覆盖层厚等水文、地质条件下的深水基础施工,长江水域中的桥梁多用这种施工方案。
2.1 施工工艺围堰制造及拼装:围堰按照事先划分好的节段在工厂制造,运到施工现场进行组拼,合理的节段划分要使节段重量在工厂及组拼场起重机的起重能力范围内,并尽量减少拼接的焊接工作量。
围堰的制造要满足《钢结构制造规范》的要求,着重控制结构的尺寸和焊缝质量,并保证围堰侧板有良好的水密性。
各节块围堰组拼时应按车间内编号顺序进行。
各节围堰先点焊组拼成整体然后对围堰直径、倾斜度及围堰结构等进行测量检查合格后方能全面施焊。
围堰焊接完毕,应对焊缝认真检查,对壁板和隔舱板焊缝进行煤油渗透检查,不合格的应予以补焊。
各块组成部分:材料:内、外侧壁板,隔舱板及加劲板,内、外壁水平环板为Q235B钢板;竖向加劲肋和斜撑为角钢。
要求:①施工前,必须按有关标准规定对原材料的性能和各项技术指标进行抽样复检,合格后方可进行生产。
②型钢必须预先进行校正。
③壁板采用自动切割机下料,型钢用气割下料。
④下料时考虑焊接收缩余量。
⑤需对边缘加工的零件,单边预留2mm的加工余量。
2.2 各节块组拼轮廓及平面尺寸的控制:拼装过程中必须严格控制侧板接缝位置平顺,块与块拼装时必须保证水平环板对接平顺,顶端拼接板平面平整。
围堰焊接要求:焊接要求:①水平环板与隔舱板开坡口等强焊接。
6、双壁钢围堰施工工艺工法全解前言双壁钢围堰是一种新型的、高效的深基坑支护工法。
它能够有效地保证基坑的稳定性,同时还能使施工效率得到提升,缩短工期。
本文将介绍双壁钢围堰的施工工艺和技术要点,有助于工程师和施工人员更好地掌握这种支护工法的实际应用。
工法介绍双壁钢围堰是由内壁和外壁组成的,内壁和外壁之间填充混凝土,形成一个整体稳定的支护结构,保证基坑不塌方,并且不会影响周边建筑物和设施的安全。
施工步骤大致的施工步骤如下:第一步:测量和布线在施工前,需要对基坑进行测量。
根据测量结果,确定钢板的尺寸和长度等参数,以便后面的制作和安装工作。
第二步:钢板制作和加固钢板需要制作成合适的尺寸,然后根据不同地质条件,进行必要的加固处理,以保证钢板的承载能力和稳定性。
第三步:基坑开挖在进行基坑开挖时,需要依据预先制定的开挖方案进行施工。
开挖前,要对周边建筑物和设施进行保护,避免因振动而产生的损失。
第四步:钢板安装在基坑开挖到一定深度后,需要进行钢板的安装。
安装前需打造安装平台,按照预先制定的位置和方位要求,进行精确的定位和布置。
钢板需要进行垂直度和平面度的检查和调整,以确保其与设计要求相符合。
第五步:钢板之间混凝土灌注钢板之间需要进行混凝土灌注,灌注时要求混凝土的质量满足相关要求,确保构造的压实度和强度达到预期的设计目标。
第六步:内商道、卫生间和管线施工在混凝土灌注完成后,需要对基坑内的卫生间、内商道和管线进行施工,其中内商道和卫生间的施工需要保证施工质量和安全性。
第七步:基坑回填和总体验收在所有施工结束后,需要进行基坑的回填。
回填前需要进行严格的检查,如检查排水、地下水位、稳定岩层厚度等相关因素。
总体验收需要包括基坑和支护结构的各项指标和参数的检查和评估。
验收合格后,可以进行后续工序的施工。
注意事项•属于土方开挖支护结构,必须从稳定开始,先按一定的坡度进行开挖,确保基坑墙面无塌方现象。
•在施工过程中要严格按照设计和规范要求进行施工。

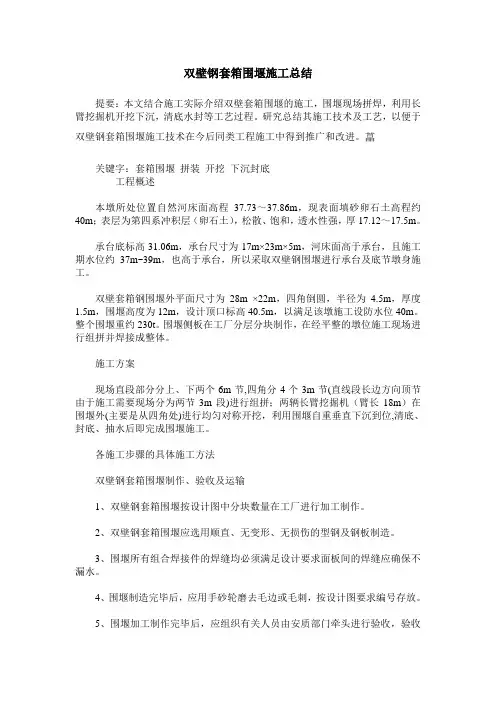

双壁钢套箱围堰施工总结提要:本文结合施工实际介绍双壁套箱围堰的施工,围堰现场拼焊,利用长臂挖掘机开挖下沉,清底水封等工艺过程。
研究总结其施工技术及工艺,以便于双壁钢套箱围堰施工技术在今后同类工程施工中得到推广和改进。
关键字:套箱围堰拼装开挖下沉封底工程概述本墩所处位置自然河床面高程37.73~37.86m,现表面填砂卵石土高程约40m;表层为第四系冲积层(卵石土),松散、饱和,透水性强,厚17.12~17.5m。
承台底标高31.06m,承台尺寸为17m×23m×5m,河床面高于承台,且施工期水位约37m~39m,也高于承台,所以采取双壁钢围堰进行承台及底节墩身施工。
双壁套箱钢围堰外平面尺寸为28m ×22m,四角倒圆,半径为4.5m,厚度1.5m,围堰高度为12m,设计顶口标高40.5m,以满足该墩施工设防水位40m。
整个围堰重约230t。
围堰侧板在工厂分层分块制作,在经平整的墩位施工现场进行组拼并焊接成整体。
施工方案现场直段部分分上、下两个6m节,四角分4个3m节(直线段长边方向顶节由于施工需要现场分为两节3m段)进行组拼;两辆长臂挖掘机(臂长18m)在围堰外(主要是从四角处)进行均匀对称开挖,利用围堰自重垂直下沉到位,清底、封底、抽水后即完成围堰施工。
各施工步骤的具体施工方法双壁钢套箱围堰制作、验收及运输1、双壁钢套箱围堰按设计图中分块数量在工厂进行加工制作。
2、双壁钢套箱围堰应选用顺直、无变形、无损伤的型钢及钢板制造。
3、围堰所有组合焊接件的焊缝均必须满足设计要求面板间的焊缝应确保不漏水。
4、围堰制造完毕后,应用手砂轮磨去毛边或毛刺,按设计图要求编号存放。
5、围堰加工制作完毕后,应组织有关人员由安质部门牵头进行验收,验收合格后方能出厂。
7、围堰侧板分块运输:制作、验收完成后用运输车运抵北岸码头,采用码头吊机吊至运输船上运至拼装现场,为保证运输过程中的安全,派专人进行了望、指引。
桥墩双壁钢壳围堰封底混凝土施工工艺一、工程概况:五号墩双壁钢壳围堰,内径φ17m,外径φ19.8m相当高低刃脚高程处水平投影面积为227至255m2,因钻孔需要,在灌注封底混凝土前,预先在基底以上设置直径φ3.0m的八只钢护筒,作为钻孔孔道。
相邻的护筒中心距为4.0m。
其顶面高程-11.0m,扣除护筒后的净灌注面积为170 m2,依据地质资料,岩面高程最低处-23.30m(在南稍偏上游侧)最高处-19.70m(在北稍偏上侧)封底混凝土的顶面高程可灌注到-12.0±0.5m,灌注封底混凝土数量待清基后以实测岩面高程另算。
目前可按2050m3备料,预计42小时灌完。
二、清基要求:1.基底残存物(风化岩碎块、卵石、浮泥等),应基本上清除干净。
潜水工详细检查并作好记录,某些个别地点存有极少量残存物时,不得已时可比照三号墩允限办理。
2.清基后的有效面积,不得小于设计要求:直径φ17m(面积227 m2)。
自四角位置钢护筒边算起至双壁钢壳间约1m左右的岩面清理作业,应特别注意,将残存物取去。
3.双壁钢壳刃脚周圈,测量16个测点处的刃脚踏面埋入深度,并摸清刃尖与岩面相贴或悬空或埋入泥砂的情况。
4.测量队在清基完毕后,测量基底岩石标高,不得少于200点(可测1m见方网点),以查明岩面实际倾斜与走向。
5.在双壁钢壳吸泥下沉过程中,所补入堰内的水为含有泥污的浑浊江水,引起基底上的沉淀物厚度应尽量减小,要求在安装平台前再吸一遍浮泥,并取样测试沉淀物厚度。
6.安装钻孔钢筒前,要做好各钢筒位置岩石高程的测量工作,使护筒下口形状尽可能与岩石高差相似,保证处于悬垂状态,要求钢护筒群中心与钻孔桩群中心的纵横向偏差,以小于10cm,扭角小于1°为宜,为防止水下混凝土推动钢护筒,就位后应予撑牢。
三、施工方案:采用垂直导管法灌注水下混凝土。
1.在围堰内布置6根φ250mm导管,长度45m至48m,具体位置见图02-05-07,混凝土的流量半径R约5.0m左右。
核,确定质量符合要求。
与此同时处理好材料的归置问题,避免在使用前期发生损伤,影响之后的施工。
然后,确认主体结构质量。
在构建主体之时要严格要求有关技术,提高主体结构的质量,为整体质量的提高打好基础。
最后,确保关键环节技术质量,做好装饰细节。
对于关键部位的施工,比如地下室、卫生间等地方,要严格落实技术要求,提高整体质量。
在进行装饰之时,处理好细节问题,提高技术水准。
不断促进在装饰之上的创新工作,体现建筑特色。
2.4完善技术管理工作针对建筑工程施工技术之上存在的问题,要求必须完善各方面的技术管理工作,不断的提高和吸收各项新技术,显著提高施工技术水平。
第一,监理技术。
提高监理技术,完善监理工作。
注重监理技术的创新工作,立足于实际工作,合理运用监理技术,提高监理水准。
第二,信息技术。
随着科技的发展,建筑行业也引入了各种先进技术,尤其是如今已经迈入信息时代,应该充分利用信息技术。
建筑行业的不断发展,要求不能仅仅在传统建筑施工技术的基础之上进行发展,要顺应发展潮流,实现创新技术转型。
而在这个过程当中信息技术的使用是必不可少的,通过该技术的使用将能够有效的提高信息共享的及时性和有效性,及时了解市场状况和最新技术资料,以便快速更新施工技术。
第三,节能技术。
科学发展观和可持续发展,要求建筑行业在发展当中利用节能技术,实现节能需求,促进绿色施工的转变。
首先是隔热技术,尤其是针对建筑工程当中的屋顶和墙壁,良好的使用隔热技术将有效的提高人们生活质量,确保建筑技术水平。
其次是采暖节能技术。
第四,环保技术。
在提高施工技术的过程当中必须注意环保问题,注重经济效益、社会效益和环保效益的有机统一。
充分实现施工企业的社会责任和环保职责,树立良好形象,增加其市场竞争力。
3结束语综上所述,在建筑工程的施工当中针对施工技术存在的问题应该要不断的提高技术水平,充分利用信息化技术、监理技术、环保技术等。
及时吸收各项新技术,严格按照国家相关规定标准等落实技术要求,提高施工人员的综合素质和专业技能,不断的强化企业的技术水准,确保建筑的整体质量。
肇明高速杨梅西江特大桥主墩双壁钢围堰施工关键技术摘要:肇明高速杨梅西江特大桥是肇庆至高明高速公路跨越西江的一座特大型桥梁,其主桥基础均位于西江水域中,7#~9#主墩处的水深20m~23m,承台宽17m,长38.91~44.65m,高度均为5m,其底部距河床6~9m。
根据现场实际情况,采用双壁钢围堰与部分回填相结构的方式进行水下基础施工,通过对本项目双壁钢围堰施工技术的总结,为类似项目的高桩承台施工提供方案决择和技术参考。
关键词:双壁钢围堰;部分回填;高桩承台;避免;施工;关键技术1工程概况杨梅西江特大桥是肇庆至高明高速公路跨越西江的一座特大型桥梁,主桥为110+2×190+110m预应力混凝土连续钢构桥,其6#~10#主墩均在水,施工期的常水位标高为2.0m。
其中7#~9#主墩处的最大水深为20m~23m,承台底部距河床面的高度6.0m~8.8m,采用双壁钢套箱围堰(以下称双壁钢围堰)施工水下基础。
2双壁钢围堰设计2.1方案设计在施工水位为2.0m的条件下,计算封底混凝土厚度3.5m~4.0,封底混凝土底部距河床面的距离为2m~4.8m,介于封底混凝土底面距河床的高度不大,采用双壁钢围堰直接着床而不嵌入河床,然后用隧道洞渣在围堰内回填至封底混凝土底面,将其作为封底混凝土的地基,直接在回填层上浇筑封底混凝土,避免了采用钢吊箱围堰所设置的底板及提吊系统;另外,有望在桩基施工的同时进行钢围堰拼装并下沉,可实现桩基施工完成后立即准备封底混凝土施工,可缩短水下基础的施工周期。
2.2构造设计总体设计根据水文资料及规范要求,将围堰的顶标高按4.5m设计,底部标高为围堰着床位置河床较高处的标高,采用Q235b级钢材制作。
经计算确定堰壁厚度为1.5m,内撑采用φ609×16mm钢管布置2~3层(7#墩2层,8#和9#墩布置3层),封底混凝土为3.5m厚的C30水下混凝土。
考虑到施工误差,钢围堰平面尺寸比承台每边拓宽10cm。
第二篇双壁钢围堰施工概述一、双壁钢围堰的结构与特点双壁钢围堰为圆形围堰,其堰壁钢壳是由有加劲肋的内外壁板和若干层水平桁架所组成,水平桁架的间距根据围堰灌水下沉和围堰内抽水各阶段的水头压力计算,为1.0~1.4m不等。
堰壁底端设刃脚,以利于下沉入土。
在堰壁内腔,用隔舱板等分为若干个密封的隔舱,借助向密闭隔舱注水或抽水来控制双壁钢围堰在下沉时的倾斜。
双壁钢围堰一般用以配合深水中的大直径钻孔群桩基础施工,双壁钢围堰法修筑基础即为浮式(着床型与非着床型)沉井加钻孔基础,钢沉井只起施工围堰的作用,不参与主体结构受力、其基底不采取大面积清理基底淤泥方式,而是钻孔嵌入岩石。
浮式钢沉井浮运就位时,不是在沉井内加设钢气筒压气排水来增加浮力,而是将中空的井壁向上延伸来增加浮力。
同时不设隔墙,由于从下至上均为双壁结构,且中空的双壁较厚,空舱内壁有水平桁架支撑,其刚度较大、强度较高,能够抵抗很大的水头差,一般在30米以上,钢板桩在20米以下。
能够承受较大的压力,能够承受洪水冲击。
围堰内无支撑体系,工作面开阔,吸泥下沉、清基钻孔、灌注水下混凝土均很方便。
由于钢围堰在施工中仅仅起临时围堰作用,工程完成到一定阶段后,要进行水下切割拆除回收,可以进行重复利用。
下部不能切除部分可以对钻孔桩基础起到保护作用,可以防止因河床变迁引起的基础冲刷和对风化岩的破坏。
二、双壁钢围堰钻孔基础施工工序制作底节沉井围堰,浮运至墩位处定位,通过水上起重设备起吊,放入水中浮起,并用导向船和缆绳将其在流水中定位,在向空壁中注水压重下沉并逐层接高压重,同时吸泥下沉。
当围堰下沉至岩面时,可以将刃脚与岩面空隙填实,再向空壁中注水压重使其不再悬浮。
双壁钢围堰下沉稳定后,可在其顶部搭设施工平台,安装固定钻孔护筒,灌注水下混凝土封底,安放钻孔设备进行钻孔桩施工。
完成钻孔桩水下混凝土灌注后,可将围堰内的水抽干,修筑承台和礅身,礅身出水后,适时切除钢壳围堰,进入下一个施工循环。
