汽轮机本体及辅助设备安装方案
- 格式:docx
- 大小:146.45 KB
- 文档页数:29
汽轮机安装施工方案第一节:引言汽轮机是一种重要的能源转换设备,广泛应用于发电、石化和工业生产等领域。
为确保汽轮机安装过程的安全和高效,本文将详细介绍汽轮机的安装施工方案。
第二节:前期准备1. 设计方案评审:在正式施工前,对汽轮机的设计方案进行全面评审,确保各项工程参数和技术要求能够满足安装要求。
2. 材料采购:根据设计方案,采购所需的汽轮机设备和附件,并进行质量检查和验收。
第三节:基础施工1. 地基处理:对汽轮机设备的安装场地进行地质勘察,确保地基稳固。
根据勘察结果,进行地基处理,如加固、排水等。
2. 基础施工:按照设计要求对汽轮机的基础进行施工,包括基础桩的打设、钢筋的布置和混凝土的浇筑。
第四节:设备安装1. 主机安装:进行汽轮机主机的吊装、定位和固定。
在吊装过程中,严格按照安全操作规程,确保吊装过程的稳定和安全。
2. 辅助设备安装:对汽轮机的辅助设备进行安装,如冷却水系统、油系统、通风系统等。
确保设备之间的连接紧密可靠。
第五节:管道连接1. 蒸汽管道连接:按照设计要求对汽轮机的蒸汽进出口管道进行连接。
采用合适的材料和焊接工艺,确保连接的密封性和耐压性。
2. 冷却水管道连接:对汽轮机的冷却水进出口管道进行连接,确保冷却系统正常运行。
第六节:电气布线1. 电气设备安装:按照设计要求对汽轮机的各类电气设备进行安装,如发电机、控制柜等。
2. 电气布线:进行汽轮机电气系统的布线工作,包括电缆敷设、接线盒安装等。
确保电气系统的可靠性和安全性。
第七节:调试运行1. 系统调试:对汽轮机的各个系统进行调试,确保其正常工作。
包括燃气系统、水系统、润滑系统等。
2. 运行试验:进行汽轮机的运行试验,监测其运行参数和性能指标。
根据试验结果,对必要的调整和优化进行处理。
第八节:验收交接1. 安装验收:进行汽轮机的安装验收,检查各项工程是否符合设计要求和技术标准。
2. 资料编制:完成汽轮机安装施工的相关资料编制,包括技术图纸、操作手册等。
火力发电厂设备安装指南1. 概述火力发电厂是利用燃料燃烧产生的热量,转化为动能和电能的一种发电方式。
火力发电厂主要包括锅炉、汽轮机、发电机、辅助设备等。
本指南将为您详细介绍火力发电厂设备的安装流程和注意事项。
2. 锅炉安装锅炉是火力发电厂的核心设备,负责燃烧燃料产生蒸汽。
锅炉的安装主要包括以下几个步骤:1. 锅炉基础验收:检查锅炉基础是否符合设计要求,表面应平整、坚实。
2. 锅炉本体安装:按照厂家提供的安装图纸和说明书,进行锅炉本体的安装。
注意对锅炉本体进行找平和固定。
3. 附件安装:包括锅炉的膨胀节、烟风道、燃烧器等附件的安装,应严格按照厂家要求进行。
4. 管道连接:锅炉的汽水管道应按照图纸进行连接,注意管道对接、焊接等工艺。
5. 调试与验收:安装完成后,进行锅炉的调试和验收,确保锅炉运行稳定、安全。
3. 汽轮机安装汽轮机是将高温高压蒸汽的动能转化为机械能的设备。
汽轮机的安装主要包括以下几个步骤:1. 汽轮机基础验收:检查汽轮机基础是否符合设计要求,表面应平整、坚实。
2. 汽轮机本体安装:按照厂家提供的安装图纸和说明书,进行汽轮机本体的安装。
注意对汽轮机本体进行找平和固定。
3. 附件安装:包括汽轮机的喷嘴、叶轮、轴承等附件的安装,应严格按照厂家要求进行。
4. 管道连接:汽轮机的进排汽管道应按照图纸进行连接,注意管道对接、焊接等工艺。
5. 调试与验收:安装完成后,进行汽轮机的调试和验收,确保汽轮机运行稳定、安全。
4. 发电机安装发电机是将机械能转化为电能的设备。
发电机的安装主要包括以下几个步骤:1. 发电机基础验收:检查发电机基础是否符合设计要求,表面应平整、坚实。
2. 发电机本体安装:按照厂家提供的安装图纸和说明书,进行发电机本体的安装。
注意对发电机本体进行找平和固定。
3. 转子安装:将转子安装到发电机本体内,注意对转子进行平衡和定位。
4. 定子安装:将定子安装到发电机本体内,注意对定子进行找平和固定。

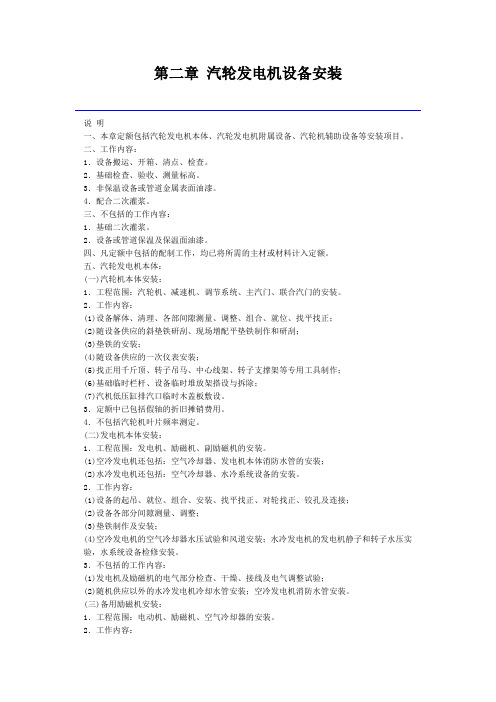

第二章汽轮发电机设备安装说明一、本章定额包括汽轮发电机本体、汽轮发电机附属设备、汽轮机辅助设备等安装项目。
二、工作内容:1.设备搬运、开箱、清点、检查。
2.基础检查、验收、测量标高。
3.非保温设备或管道金属表面油漆。
4.配合二次灌浆。
三、不包括的工作内容:1.基础二次灌浆。
2.设备或管道保温及保温面油漆。
四、凡定额中包括的配制工作,均已将所需的主材或材料计入定额。
五、汽轮发电机本体:(一)汽轮机本体安装:1.工程范围:汽轮机、减速机、调节系统、主汽门、联合汽门的安装。
2.工作内容:(1)设备解体、清理、各部间隙测量、调整、组合、就位、找平找正;(2)随设备供应的斜垫铁研刮、现场增配平垫铁制作和研刮;(3)垫铁的安装;(4)随设备供应的一次仪表安装;(5)找正用千斤顶、转子吊马、中心线架、转子支撑架等专用工具制作;(6)基础临时栏杆、设备临时堆放架搭设与拆除;(7)汽机低压缸排汽口临时木盖板敷设。
3.定额中已包括假轴的折旧摊销费用。
4.不包括汽轮机叶片频率测定。
(二)发电机本体安装:1.工程范围:发电机、励磁机、副励磁机的安装。
(1)空冷发电机还包括:空气冷却器、发电机本体消防水管的安装;(2)水冷发电机还包括:空气冷却器、水冷系统设备的安装。
2.工作内容:(1)设备的起吊、就位、组合、安装、找平找正、对轮找正、铰孔及连接;(2)设备各部分间隙测量、调整;(3)垫铁制作及安装;(4)空冷发电机的空气冷却器水压试验和风道安装;水冷发电机的发电机静子和转子水压实验,水系统设备检修安装。
3.不包括的工作内容:(1)发电机及励磁机的电气部分检查、干燥、接线及电气调整试验;(2)随机供应以外的水冷发电机冷却水管安装;空冷发电机消防水管安装。
(三)备用励磁机安装:1.工程范围:电动机、励磁机、空气冷却器的安装。
2.工作内容:(1)设备的安装、找平找正、对轮找正及连接等;(2)垫铁制作及安装;(3)空气冷却器水压试验及风道安装;(4)分部试运转;(5)对轮罩制作及安装。
汽轮机的安装一、台版安装汽轮机基础尺寸检查:检查地脚螺栓及埋件的位置、数量及预埋质量。
基础表面台板水泥垫块位置按要求打磨,铲毛。
台板就位及水平标调整。
制作水泥垫块模盒并浇筑水泥垫块。
台板与水泥垫块接受检查,台板水平度及标高检查调整。
二、低压缸安装A低压外缸下缸组合,清理下半汽缸各法兰面,依次吊入各段,并检查垂直法兰面张口情况。
调整各段段差与水平。
正式组合时,在垂直中分面上图上密封汁(胶),连接后,点焊垂直法兰面的偏心销与螺栓。
A低压外缸上半组合,清理上半汽缸各法兰面,依次吊入各段,检查水平中分面间隙及垂直法兰面张口情况。
正式组合时,在垂直法兰面涂密封胶,装入水平中分面销子,拧紧低压外缸上半垂直结合面螺栓,割取外缸上半(这话我也没懂),防变形拉芯。
水平中分面螺栓临时拧紧。
测量、记录仅1/3螺栓状态下水品中分面间隙。
B低压外缸下半组合(无音,和A的组合一样)B低压外缸上半组合(无音,和A的组合一样)低压外缸初步找正:拉钢丝,检查低压外缸纵横中心线与接触中心线重合,检查记录汽缸水平。
低压内缸安装:低压内缸下半安装:低压内缸水平调整,低压静气室(静叶片)安装。
低压内缸上半安装:低压内外缸同心度检查与调整:低压内缸猫爪垂弧实验:三、轴承箱安装:中间轴承箱安装就位;前轴承箱安装就位;盘车箱安装就位;检查并调整轴承箱的轴向位置,标高及水平:以A低压缸中心为基准,调整各轴承箱中心;依次安装各支持轴承及推力轴承。
检查各轴承垫块的接触情况;确认各轴承的进口及排油口位置正确。
四、高中压缸安装:高中压外缸下半就位:调整高中压外缸与前、中轴承箱的开档距离。
以A低压缸中心为基准,对高中压缸两端的汽封洼窝找中,并调整中分面水平。
安装高中压外缸与轴承相间的定位键调整垫片。
高中压内缸下半安装:五、高中压缸合缸找中:扣合高中压内外缸上半,检查并记录水平中分面间隙。
紧水平中分面1/3螺栓,测量记录水平中分面间隙,以1号和2号轴承外油档洼窝中心为基准拉钢丝。
汽轮机本体及主要辅助设备的安装1. 引言汽轮机是一种利用高温高压蒸汽推动汽轮机转子旋转从而产生功的装置。
其安装过程涉及到汽轮机本体以及与之配套的主要辅助设备。
本文将详细介绍汽轮机本体和主要辅助设备的安装过程。
2. 汽轮机本体安装汽轮机本体是汽轮机的核心部分,主要由轴系装置、热力系统、控制系统等组成。
安装汽轮机本体一般需要经过以下步骤:2.1 预安装准备在安装汽轮机本体之前,需要进行预安装准备工作。
首先,要进行场地勘察,确认安装区域的基础条件和空间是否满足要求。
同时,需要准备好所需的安装设备和工具。
2.2 场地准备在确认安装区域符合要求后,需要进行场地准备工作。
首先,要清理安装区域,并保持其干净整洁。
然后,根据汽轮机本体的尺寸和要求,进行测量和标志,以确定汽轮机本体的安装位置。
2.3 安装基础安装汽轮机本体需要有坚固的基础支撑。
根据设计要求,在安装区域上进行基础施工,包括地基开挖、基础混凝土浇筑、加固等工作。
确保基础的垂直度、平整度和强度满足要求。
2.4 安装轴系装置安装轴系装置是安装汽轮机本体中的重要一步。
根据设计要求和标志,将轴系装置放置到预定位置,并进行对中和检查。
然后,按照要求进行轴系装置的钢结构固定和焊接。
2.5 安装热力系统安装热力系统是安装汽轮机本体的关键环节。
根据设计要求和标志,安装热力系统的主要组件,如汽缸、高压管道、低压管道等。
在安装过程中,要确保管路的连接紧密、无泄漏,并进行必要的固定和绝缘。
2.6 安装控制系统安装控制系统是确保汽轮机正常运行的重要一环。
根据设计要求和标志,安装控制系统的主要设备,如仪表、调节阀、传感器等。
在安装过程中,要进行布线、接线,并进行必要的调试和校验。
3. 主要辅助设备的安装除了汽轮机本体,还有许多辅助设备需要安装,以保证汽轮机的正常运行。
主要辅助设备包括给水系统、除尘系统、燃气系统等。
3.1 给水系统安装给水系统主要包括给水泵、给水加热器、水处理设备等。
一.目的和范围1.目的:为使施工人员对本次施工任务有一个完好的认识,并掌握正确的施工方法与各个施工环节的工艺与质量要求,在保证“安全第一”的基础上,按质、如期达成施工任务特编写本作业指导书。
2.范围:2.1工程量DN150滤水器 2 台,DN250虑水器 2 台,水环式真空泵 4 台,循环水排污泵 4 台,低加疏水泵 2 台,胶球冲洗收球网 2 台,胶球冲洗装球室 2 台,凝固水泵 4 台, 电动给水泵 3 台,胶球冲洗泵 2 台,轴封冷却器 2 台,#1、#2 高压加热器各 2 台,#4、#5、#6 低压加热器各 2 台,汽机本体疏水扩容器 2 台,汽轮机冷油器 4 台,汽轮机主油箱 2 个,汽轮机主汽门 2 个,发电机空冷器 2 台,顶轴装置 2 个,连续排污扩容器 1 台,循环水排污泵 4 台,给水泵润滑油冷却器 3 台,给水泵工作油冷却器 3 台。
2.2主要设备技术参数电动给水泵: Q=266.2 m3/h,n=2895 r/min,H=1450m,N=1500KW,V=6000v3汽机本体疏水扩容器: Q=16 m/h , P=0.6Mpa3低加疏水器: Q=31 m/h , H=143 mH2O3凝汽水泵:流量 Q=190 m/h ,扬程 H=130m,N=110KW,V=380v,n=1480r/min3胶球冲洗泵: Q=60m/h ,H=12mHO轴封冷却器:换热面积250m,汽侧工作压力 0.6MPa(绝对),水侧工作压力 2.5 Mpa设备名称型号加热面积壳侧压力管侧压力净重制造厂#1 高压加热器JG-180-I 180 ㎡ 2.869Mpa 17.15Mpa 14300 ㎏南汽厂#2 高压加热器JG-200-II 200 ㎡ 1.572Mpa 1715Mpa 13800 ㎏南汽厂#4 低压加热器JD-120-I 120 ㎡0.352Mpa 1.274Mpa 4500 ㎏南汽厂#5 低压加热器JD-120-II 120 ㎡0.154Mpa 1.274Mpa 4500 ㎏南汽厂#6 低压加热器JD-120-III 120 ㎡0.045Mpa 1.274Mpa 4600 ㎏南汽厂二.编制依照1.广西电力工业勘探设计研究院供给的图纸:45-F219S-J0301 汽机部分第3卷第1册汽机房隶属机械及辅助设备安装图2.设备生产厂家供给的设备安装图3.《电力建设备工及查收技术规范》(汽轮机机组篇)4.《火电施工质量查验及评定标准》(汽机篇)5.《电力建设备工及查收技术规范》(焊接篇)6.《电力建设安全工作规程》三.施工条件和准备工作1.施工准备工作1.1 主要资料设备准备1.1.1 耗费性资料(如棉纱、白布、板锉等)及工器具(如上表)准备。
前言超临界600MW汽轮发电机组是我国目前生产的火电设备中单机容量最大的机组。
我公司自2001年开始同日本三菱重工业公司合作制造CLN600-24.2/566/566型电站汽轮机,其首台及第二台安装在河南省济源市五龙口镇,即华能沁北电厂一期工程。
CLN600-24.2/566/566型汽轮机为单轴、三缸、四排汽、反动凝汽式、带中间再热型式,具有高效率、大功率、自动化水平高等优点。
本说明书主要阐述了CLN600-24.2/566/566型汽轮机现场安装的主要程序、工艺手段、技术要求及技术规范,其内容如有与本公司提供的图样及技术文件相矛盾之处,以本公司提供的图样及技术文件为准。
由于我们的技术水平及现场安装经验有限,在编写过程中难免有不当或错误之处,希望使用单位及广大读者给予谅解,并指正。
编者2003年10月实用文档目录1 设备验收及保管 (4)1.1 开箱验收和检查 (4)1.2 交接前后设备在现场的保管和维护 (4)2 CLN600-24.2/566/566型汽轮机本体安装 (6)2.1 CLN600-24.2/566/566型汽轮机本体安装程序 (6)2.2 轴系找中说明 (7)2.3 基础验收及垫铁布置 (8)2.4 滑销系统检查及调整 (10)2.5 低压外缸(Ⅰ)安装 (13)2.6 低压外缸(Ⅱ)安装 (14)2.7 调整3、4、5、6号轴承标高及低压外缸(Ⅰ、Ⅱ)纵向扬度 (16)2.8 前轴承箱安装 (18)2.9 3、4、5、6号支持轴承安装 (19)2.10 1、2号支持轴承安装 (20)2.11 试放转子检查联轴器张口及位移 (21)2.12 低压2内缸安装 (22)2.13 低压1 内缸安装 (23)2.14 低压1号内缸与低压2号内缸进汽口法兰面处的联接 (25)实用文档2.16 低压进汽导流环安装 (26)2.17 低压排汽导流环安装 (27)2.18 低压缸端部汽封的安装 (28)2.19 低压1号内缸与低压外缸中部进汽口法兰处的联接 (28)2.20 高中压外缸安装 (29)2.21 高压内缸安装 (31)2.22 高压隔板套安装 (32)2.23 中压1号隔板套安装 (33)2.24 中压2号隔板套安装 (35)2.25 高中压进汽平衡环安装 (36)2.26 高中压排汽平衡环安装 (37)2.27 高中压外缸端部汽封(调)安装 (38)2.28 高中压外缸端部汽封(电)安装 (39)2.29 挡油环安装 (39)2.30 主油泵安装 (40)2.31 通流间隙的测量及调整 (40)2.32 转子轴向位移试验 (42)2.33 推力轴承安装 (43)2.34 盘车装置安装 (43)2.35 汽缸正式扣缸 (45)2.36 高压主汽调节联合阀(左、右)及高压调节阀安装 (46)2.37 再热主汽阀及再热调节阀安装 (46)2.38 导汽管安装 (47)实用文档2.40 本体保温 (48)2.41 基础二次灌浆 (48)附录: (49)1 设备验收及保管1.1 开箱验收和检查在每批设备到达现场两个月内,由用户通知本公司,本公司保证及时派人到现场进行清点交接。
目录1 编制依据 (2)2工程概述 (2)3 主要工程量 (4)4 作业条件 (5)5 作业方案 (7)6 QA检查单 (34)7 安全与文明施工及环境管理 (35)8、绿色施工控制措施: (41)9强制性条文及创优措施 (41)10 反馈单 (44)11变更单 (45)1 编制依据1.设计院施工图纸2.厂家设备图纸及技术资料3.《电力建设工程施工技术管理制度》4.《XXXX(2×1000MW级)工程施工组织总设计》5.《电力建设工程施工技术管理导则》国电工(2003)153号6.《火力发电厂金属技术监督规程》(DL438-2000)7.《电力建设施工质量验收及评价规程》第3部分:汽轮发电机组DL/T5210.3--20098.《电力建设施工质量验收及评价规程》第5部分:管道及系统DL/T5210.5—2009 9.《电力建设施工质量验收及评价规程》第8部分:加工配制DL/T5210.8-200910.《电力建设施工及验收技术规范》;(管道及系统DL/T 5190.5-2012)11.《电力建设施工及验收技术规范》;(汽轮发电机组DL/T 5190.3-2012)12.《国家电网公司基建安全管理规定》13.《电力建设安全工作规程》第1部分火力发电厂DL5009.1—200214.《工程建设标准强制性条文》—电力工程部分2011版15.《建筑节能工程施工质量验收规范》GB50411-200716.《绿色施工导则》建质[2007]223号17.《绿色施工管理规程》DB11/513-20082工程概述XXXX工程建设规模为2 600MW超临界直接空冷机组。
汽轮机由东方汽轮机厂提供,分为高中压缸,低压A缸,低压B缸,均为散件供货,到场后现场组合.汽轮机型式:型号NZK-24.2/566/566型,额定功率600MW,超临界、一次中间再热、单轴三缸四排汽、直接空冷凝汽式汽轮机。
技术参数3 主要工程量4 作业条件工器具附表(1)常用工具工器具附表(2)常用量具5 作业方案5.1施工工序流程图5.2施工工序卡基础检查及几何尺寸校核工序卡编号:001高中压缸安装工序卡编号:007汽缸找中(半空缸)工序卡编号:009隔板找中及调整工序卡编号:011推力间隙调整工序卡编号:013灌浆工序卡编号:015联轴器联接工序卡编号:017辅助及保安设备安装工序卡编号:0186 QA检查单F:工作负责人;E:单项工程师;A:专业工程师;O :业主代表;S:监理代表7 安全与文明施工及环境管理7.1文明施工措施7.1.1工作人员进入施工现场后应严格遵守施工现场各项管理规定。
汽轮发电机组设备安装施工技术发布时间:2022-11-14T07:53:37.906Z 来源:《建筑实践》2022年14期作者:马占宝[导读] 设备的运行状态影响生产运行成本和工程操作,马占宝中国能源建设集团天津电力建设有限公司天津市 300171摘要:设备的运行状态影响生产运行成本和工程操作,机组的安装效果影响工程的进度和机组的使用经济安全性,为了保证设备的长期稳定运行,需要从机组的安装流程展开要点分析,综合工程安装经验,规范设备安装流程。
基于此,本文分析了汽轮发电机组设备安装施工技术,为提升安装技术效果,提出几点建议。
关键词:汽轮发电机组;设备安装;施工技术引言汽轮发电机组是发电厂运行的基础设施,作为发电厂的核心结构,为了避免后续发电机组产生运行故障,需要加强机组的设备安装意识,高效的将机械能转化成电能,避免由于设备安装产生故障隐患,造成发电机组内部损伤,使发电机过早老化,做好施工安装,掌握工程概况,遵守施工规范。
1掌握设备安装结构分析工程概况,掌握相关设备安装参数,从主机和辅助设备两个部分展开安装工艺操作,注意质量控制点,确定质量检验项目,按照汽轮机发电机组的工作原理,制定整个施工安装流程,与安装工艺图纸校验,及时调整安装工艺手段。
在汽轮发电机组设备安装施工中,可以重点分析设备安装结构,机组由发电机、背压汽轮机、锅炉等主机和保安系统、空气冷却器等其他辅助设备组成,形成整套的发电设备,采用小岛式双层布置,利于下层空间安装蒸汽管道。
气轮发电机组的流通部分由双列复速级和压力级构成,转子使用了柔性转子,汽轮机的叶轮之间,用汽封套筒隔离开来,喷嘴组的内环中央采用了圆柱销定位,拧紧螺栓固定在汽缸上。
注意气缸隔板的密封性,可以采取围带焊接方式,使上下格板的安装位置更加科学,同时隔板之间留好相应的缝隙,为隔板的受热膨胀提供条件。
刚性连轴器和电机转子连接形成了汽轮机转子体系,将盘车装置设在座盖上,手柄带动拔叉,联动主动齿轮。
汽轮机本体及辅助设备安装方案
1.1.1.编制依据
1)《电力建设施工及验收技术规范》汽轮机组篇 DL-5190-2012。
2)《火电施工质量检验及评定标准》汽机篇。
3)《电力建设安全工作规范》火力发电厂部分DL-5009-2004
4)汽轮机厂提供的施工图纸和技术文件。
5)设计院相关的技术资料。
1.1.
2.工程概况
本工程配备2台中温次高压凝汽式单缸单排汽高转速汽轮机,汽轮机布置在汽轮发电车间内,安装与+7.0m运转平台,采用独立岛式基础。
回热系统及润滑油系统布置于加热器平台中间夹层,并在运转层设置检修孔。
1.1.3.施工作业必须具备的条件
1.1.3.1.现场条件
1)车间门窗安装完毕,保证不漏雨水、遮蔽风砂。
2)桥式起重机投入使用。
3)汽轮发电机组基础验收合格,验收手续齐全。
4)施工用水、电、压缩空气已接至现场。
5)现场有足够的照明,道路通畅。
6)现场有防火措施,并配备消防用具。
1.1.3.
2.技术条件
1)施工用相关图纸,规范齐全。
2)各种记录表格齐备。
3)施工人员熟悉图纸和规范。
4)各种工、量具齐全。
1.1.3.3.主要施工仪器、工具及材料
主要施工仪器
常用工具及材料
1)32T千斤顶2个,铲刀、锉刀、刮刀、板手、锒头、倒链等常用工具。
2)黑铅粉、红丹粉、精炼亚麻仁油、油墨、胶布、透平油、汽油、白布、
面粉等,消耗材料均应为合格产品。
1.1.3.4.人员配置
为了保证按期、优质完成本合同工程的施工任务,成立汽机安装专班。
选派精兵强将,配备精良机具,从人力、物力、机具设备等方面提供可靠保证。
人员分工情况如下:
1.1.4.汽轮机发电机安装
1.1.4.1.安装程序方框图。
