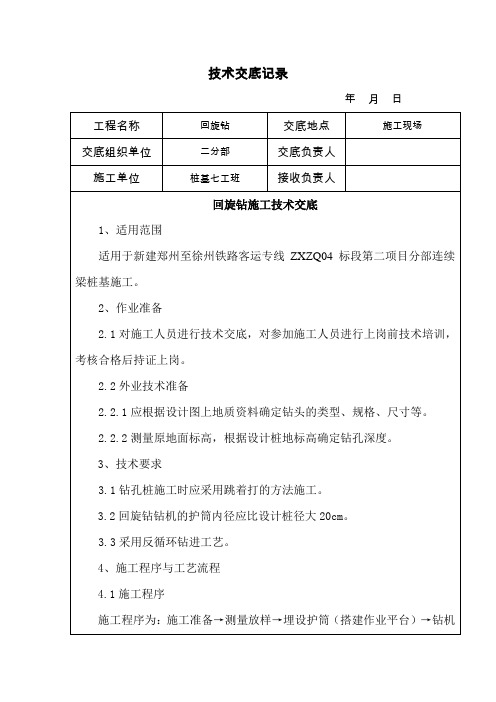

回旋钻(正循环)技术交底
- 格式:pdf
- 大小:1.42 MB
- 文档页数:7
钻孔灌注桩技术交底工程名称交底单位交底地点现场施工单位交底时间名称交底内容:一、施工准备1、进场材料、人员、设备须通过工程部和设备物资部审核,并经过报验,监理同意后方可使用或进场;2、施工前达到三通一平的要求,道路符合临时道路标准,设置一定坡度,雨天应排水顺畅,电线通过便道时须埋置在地下,外套钢管以保护电线外皮不被磨损;3、施工过程中每道工序必须检验合格监理同意后,方可进行下步施工工序。
二、钻孔灌注桩施工流程1、场地平整:将施工场地平整压实,保证场地内无杂物、施工排水顺畅、无积水。
场地回填压实标高尽量高于桩顶设计标高,避免接桩。
2、桩位放样:测定桩位和地面标高。
桩位放样时,桩的纵横向允许偏差满足验标要求,并在桩的前后左右一定距离处分别设置引桩,以供随时检测桩中心偏位。
桩径桩位允许偏差为100mm,定位合格经监理同意后方可进行下步工序。
3、护筒埋设:护筒用8-10mm厚钢板制成,内径比桩径大20~40cm。
四周夯填三合土(用粘土配),护筒顶要高出地面30~50cm,护筒长度不小于2m;护筒固定后在其上标出顶标高以供随时检查使用。
护筒埋设偏差不大于5㎝,倾斜度不大于1%。
4、钻孔泥浆:泥浆造浆材料选用优质粘土,必要时再掺入适量CMC羧基纤维素或Na2CO3纯碱等外加剂,保证泥浆自始至终达到性能稳定、沉淀极少、护壁效果好和成孔质量高的要求。
试验工程师负责泥浆配合比试验,对全部桩基的泥浆进行合理配备。
泥浆池的位置需满足钻机布置、吊装钢筋笼、导管安装等施工需要。
泥浆池需定期清掏,确保其容量满足灌注砼时排浆需要。
泥浆池周围应加强围护,并做好警示标志。
钻孔桩泥浆性能指标见下表:性质一般地质比重 1.2~1.4粘度16~22s胶体率>98%含砂率<4%5、钻孔施工:A.先启动泥浆泵和转盘,使之空转一段时间,待泥浆输入钻孔中一定数量后,方可开始钻进。
开始钻进时,应低档慢速钻进,使护筒下口处有坚固的泥皮护壁。
钻至护筒下口1m后,才可按正常速度钻进。
钻孔灌注桩工程施工方案(一)、施工准备1、测量定位施工前必须根据设计图纸,按照坐标逐个的放出钻孔桩的具体孔位,并做好明确标识。
2、场地清理在施工前应平整场地、清除杂物,换除软土,夯打密实。
钻机的底座不能置于不坚实的填土上,以免产生不均匀沉陷。
钻孔桩场地的平面尺寸应按桩基设计的平面尺寸、钻机数量和钻机底座平面尺寸、钻机移位要求、施工方法以及其它配合施工机具设施布置等情况决定。
(二)、施工工艺1、钻机选择本工程钻孔桩施工采用GW-50、TS-15、TS-20循环钻机成孔。
2、护筒的制作与埋设护筒采用6mm厚的钢板制作,其直径大于桩径0.2~0.4m,每节高2m,埋设时护筒应高出地面0.3m。
护筒平面位置与墩台中心线偏差不大于5cm,竖直倾斜度不大于1%。
为便于泥浆循环,在护筒顶端留有高30cm,宽20cm有浆口。
3、泥浆制备及泥浆池布置泥浆在钻孔中的作用是:(1)在孔内产生较大的悬浮液压力,可防止坍孔;(2)泥浆向孔外土层渗漏,在钻进过程中,由于钻头的活动,孔壁表面形成一层胶泥,具有护壁作用,同时将孔内外水流切断,能稳定孔内水位;(3)泥浆比重大,具有浮渣作用,利于钻渣的排出,因此在钻孔过程中,孔内应保持一定稠度的泥浆,比重以1.1-1.3为宜,在冲击钻进入大卵石层时可用1.4以上,粘度为16—20Pa-S,含砂率小于4%。
泥浆循环系统布置:泥浆循环系统布置根据现场和周围环境统筹安排,两墩(台)钻孔设一套泥浆循环系统,泥浆循环池设在两墩之间,泥浆循环池由沉淀池和泥浆池组成,沉淀池深2m,泥浆池深1.5~2.0m,池四周及泥浆槽均用砖砌筑,泥浆槽和池内侧用水泥砂浆抹面。
钻孔泥浆采用的优质粘土在泥浆池内制备,泥浆池、沉淀池串联并用。
造浆用的粘土应符合下列技术要求:①采用水化快、造浆能力强的优质粘土。
②胶体率不低于95%③含砂率不大于4%④造浆率不低于0.006m3/kg—0.008m3/kg⑤比重:粘土为1.0~1.25;砂粘土为L25~1.4⑥粘度:粘土、粘质砂土为16〜22Pa-S,砂层为19〜28PaS。
工程名称新建连云港至镇江铁路扬州南站站房、雨棚及相关工程交底部位泥浆护壁钻孔灌注桩施工单位中国建筑一局(集团)有限公司编制日期2018年12月26日交底内容钻进、水下混凝土浇筑安全技术交底内容:1、施工准备:1、桩基钻孔前将场地整平,清除杂物。
在夯填密实土层上横向铺设枕木,然后在枕木上铺设废旧钢轨或型钢,构成钻机平台。
2、场地的大小要满足钻机的放置、泥浆循环系统及混凝土运输车等协调工作的要求。
3、现场临水、临电已布置到位,满足桩基施工要求。
二、护筒制作及埋设要求1、护筒用4mm的钢板制作,直径1000mm,护筒高度根据地质条件选择高度为1.5m。
为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋,埋设护筒时采用十字定位法埋设,即在距桩中心1.0--1.2m处,呈垂直方向埋设四个控制桩,控制桩埋深不少于0.5m。
用回交的方法确定桩中心,埋设护筒顶口高出地面50cm,底部埋置在地表下1m,护筒周围用粘土捣实,确保护筒埋设牢固。
护筒埋设采用挖埋法,护筒就位后在护筒口上焊上十字钢筋架,在十字架中心挂吊一线锤,自然下放,检查是否与桩中心重合一致,以此来校核护筒的准确安设位置。
钻机导杆中心线、循环盘中心线、护筒中心线保持在同一直线。
护筒中心与设计桩位中心的偏差不得大于50mm,钢护筒垂直度偏差不大于10cm,保证钻机沿着桩位垂直方向顺利工作。
三、正循环钻机施工1、工艺流程图徐下放,不宜左右旋转,严禁摆动碰撞孔壁。
若遇阻碍应停止下放,查明原因进行处理。
严禁高提猛落和强制下放。
(2)钢筋笼定位后,在2h内浇注混凝土,防止塌孔。
12、声测管安装(1)声测管接长采用套管连接,连接时首先检查声测管是否有杂物,如有杂物要清除干净再连接,连接时两声测管要对正,且要保持顺直,并确保其密封性能良好。
每节连接好后必须进行点焊,防止滑丝或脱节。
(2)在每节钢筋笼上安装相应长度的声测管,声测管采用φ6的钢筋抱箍的方式固定在在钢筋笼的内侧,均匀布置,管间互相平行,不平行度控制在0.1%以下。
回旋钻机施工安全技术交底一、前言回旋钻机是建筑施工现场必需的机械设备之一。
它的使用可以提高工程效率,但同时也存在很多安全隐患。
因此,对回旋钻机的操作人员进行安全技术交底,提高其安全意识和技能水平,对保障施工安全和保证工程质量具有重要意义。
本文档主要介绍回旋钻机的施工安全技术交底内容,包括操作前的检查和准备工作、操作时的注意事项、维护保养等方面。
二、操作前的检查和准备工作1. 确认工作地点和施工环境在使用回旋钻机前,必须确认工作地点是否符合安全要求,以及周围环境是否允许进行作业。
除此之外,还需要了解地下管线、电缆等情况,避免在钻孔过程中发生事故。
2. 检查设备状况在开始使用回旋钻机之前,必须进行设备的检查,包括:•确认设备各部位的螺栓、螺母是否紧固;•检查钻杆、钻头是否损坏或变形;•确认设备的润滑情况是否良好,加注必要的润滑油;•检查各类仪表是否正常工作,并调整合适的参数。
3. 进行安全防护措施在使用回旋钻机前,必须进行相应的安全防护措施,包括:•穿戴适当的安全防护装备,如安全帽、防护鞋、护目镜、口罩等;•禁止站在设备下方,以免发生意外;•确保周围区域的栅栏、管道等与设备存在一定的距离,避免设备损坏或发生意外事故。
三、操作时的注意事项1. 安全操作在回旋钻机使用过程中,必须遵守以下操作规程:•操作前,必须向操作人员进行安全技术交底,明确安全操作规程和注意事项,提高其安全意识;•操作人员应全神贯注,专注于作业,在作业过程中不能被无关事物干扰;•严格按照操作规程和程序操作,避免违章操作,以免导致设备损坏或人员受伤;•在操作过程中,必须保持机器的干净、整洁,时刻注意机器的运行状态和安全性能,如有问题及时停机进行检查和处理。
2. 施工环境的保护在回旋钻机操作过程中,必须加强施工环境的保护,包括:•避免钻孔过程中发生松散地面坍塌,引起意外事故;•保护好周围建筑和地下管线,避免损坏;•禁止在施工现场吸烟,以免引起安全事故。
一、交底项目:循环钻施工二、交底日期:____年__月__日三、施工单位:____施工单位四、分项工程名称:循环钻施工五、交底提要:为确保循环钻施工过程中的安全,现将循环钻施工的安全技术操作规程及注意事项进行交底,请各施工人员认真学习并严格执行。
六、交底内容:1. 施工前的准备工作:(1)熟悉施工图纸,了解工程地质条件,掌握循环钻施工工艺流程。
(2)检查设备、工具、材料等是否符合施工要求,确保安全可靠。
(3)制定循环钻施工方案,明确施工顺序、安全措施和应急预案。
2. 施工过程中的安全注意事项:(1)循环钻机操作人员必须持证上岗,熟悉操作规程,确保操作安全。
(2)循环钻机周围应设置警戒线,禁止无关人员进入施工区域。
(3)循环钻机应固定牢固,防止因震动、倾斜等原因导致设备损坏。
(4)循环钻施工过程中,应注意检查钻杆、钻头、钻具等是否完好,发现问题及时更换。
(5)施工过程中,应密切关注钻进速度、钻压、扭矩等参数,确保钻进稳定。
(6)循环钻施工过程中,应加强通风,降低有害气体浓度,确保作业人员呼吸安全。
(7)循环钻施工过程中,应定期检查电气设备,防止漏电事故发生。
(8)施工过程中,应注意观察地层变化,发现异常情况及时上报并采取措施。
3. 事故应急处理:(1)发生机械伤害事故时,立即切断电源,关闭设备,防止事故扩大。
(2)发生火灾事故时,立即使用灭火器进行灭火,并迅速撤离现场。
(3)发生触电事故时,立即切断电源,进行人工呼吸、心肺复苏等急救措施。
(4)发生人员伤亡事故时,立即组织救援,同时上报相关部门。
七、检查执行情况:施工过程中,项目部安全管理人员应定期检查循环钻施工安全措施的落实情况,确保各项安全措施得到有效执行。
八、接受人:项目部管理人员、施工负责人、施工班组等。
九、备注:本安全技术交底适用于循环钻施工全过程,各施工人员应认真学习并严格执行。
如遇特殊情况,应及时上报并采取相应措施。
