水井工程预算书
HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】
供水井工程预算书
编制说明(内容包括:编制依据,编制说明)
一、本预算是按国家计委、建设部关于发布《工程勘察设计收
费管理规定》的通知,计价格【2002】10号文有关收费
标准进行收费,本规定是按现行市场价格进行编制。
二、材料价格是按现行市场价格进行编制。
三、供水井结构:初步设计成井深度为80米,0m—10m孔径
为直径450mm,10m—30m孔径为直径325mm,30-80米孔径为直径273mm,管材:0m—80m为219mm铸铁管,含水
层下入相应的滤水管。
注:计算过程简要说明(计算公式)

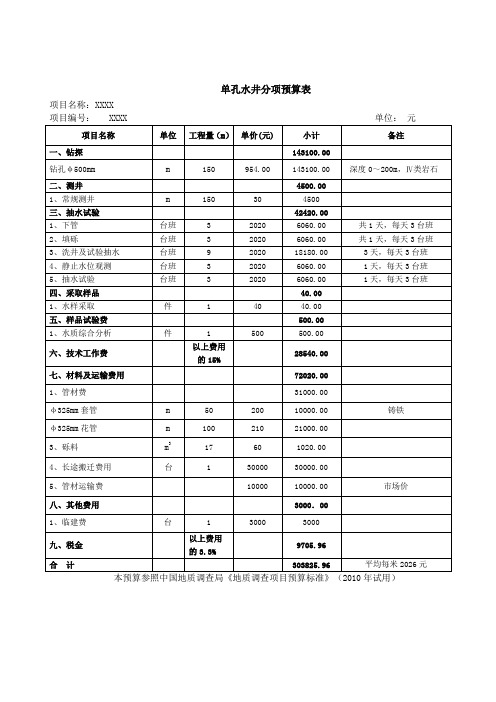

单井预算造价为:元元/米
该井预算不包括施工用水、用电、泥浆排放等费用。
供水井总造价为:元/眼×2眼=元
该钻井工程总造价为:壹拾肆万柒仟柒佰捌拾叁元伍角肆分
小写:¥元整。
关于新增水源井的申请
一、项目背景
随着城市的发展和人口的增长,现有水源已经无法满足日益增长的需
求。
为了保障居民的用水安全和供水稳定,现提出新增水源井的申请。
二、地质勘察
在申请新增水源井之前,我们已经进行了详细的地质勘察。
勘察结果表明,该区域地质条件良好,地下水位较高,适合打井取水。
三、水量评估
根据地质勘察结果,预计新水源井的出水量能够满足城市用水需求。
同时,我们已经制定了科学的水量评估方案,确保水源的可持续利用。
四、环境影响
在打井过程中,我们将采取环保措施,尽量减少对周边环境的影响。
止匕外,我们还将进行环境监测,确保水源地的生态安全。
五、经费预算
新水源井的建设预计需要投入一定的经费。
我们将严格按照预算进行经费管理,确保项目的顺利实施。
六、经济效益
新增水源井的建设将带来显著的经济效益。
一方面,可以保障城市供水的稳定性和安全性,减少因缺水导致的经济损失。
另一方面,可以为当地
经济发展带来新的增长点。
七、社会效益
新增水源井的建设将带来广泛的社会效益。
首先,可以为居民提供更加稳定和安全的饮用水。
其次,可以增加就业机会,促进社会稳定。
最后,
可以提升城市的形象和品质。
八、风险评估
在申请新增水源井的过程中,我们也进行了全面的风险评估。
评估结果显示,项目实施过程中可能面临一些风险和挑战,例如施工难度大、工期长等。
针对这些风险,我们已经制定了应对措施,确保项目的顺利进行。
村庄打井预算方案近年来,随着城市化的加速,越来越多的农民逐渐离乡背井,前往城市谋求更好的生活。
然而,在农村中依然存在着许多基础设施不足的问题,其中包括旱季缺少水源。
为了解决这一问题,很多农村选择打井来解决缺水问题。
本文将为大家介绍村庄打井预算方案。
打井前的准备在农村打井前,需要进行充分的准备。
首先,需要确定打井的具体位置。
由于地下水都在一定的水平面上汇聚,因此找准水平面也就能够找准地下水的存在位置。
其次,需要向当地政府或者水务局进行申请,以获取相应的许可证。
最后,需要选择技术娴熟的工人或团队进行打井。
预算方案水源调查费用在农村打井之前,需要进行水源调查以了解地下水情况,预算费用并确定打井的位置。
水源调查费用包括人工费和设备费用,具体预算如下:•人工费用:500元/天•设备费用:500元/天水源调查时间一般需要2-3天,因此,水源调查总预算为:(500+500)元/天× 3天 = 3000元。
打井费用在确认打井位置后,需要进行打井工作。
打井费用包括材料费和人工费用,具体预算如下:•材料费用:15000元/口•人工费用:800元/米打井深度一般为30-50米,因此,打井总预算为:15000元/口 + 800元/米× 50米 = 55000元。
设备费用在打井时需要使用一些设备,具体预算如下:•井套管费用:200元/米•抽水机费用:2000元/台一口井一般需要20米的井套管,因此,井套管预算为:200元/米× 20米 = 4000元。
另外,需要购买一台抽水机,抽水机费用为2000元/台。
其他费用在打井过程中还需要考虑一些其他费用,包括送水费、水质检测费用和差旅费用等。
具体预算如下:•送水费用:200元/吨•水质检测费用:200元/次•差旅费:500元/人。
农村家用水井工程预算方案一、项目概述农村家用水井工程是为了解决农村地区居民饮水问题而展开的一项基础设施建设工程。
该工程旨在为农村居民提供清洁、安全的饮用水,改善农村居民生活条件,促进农村经济社会发展。
本工程分为筹备阶段、设计阶段、施工阶段、验收阶段和运营维护阶段五个阶段。
预算方案主要围绕设计和施工阶段展开,包括勘察测量、设计图纸编制、施工材料采购、施工人工费用等各项费用。
二、预算内容1. 勘察测量费用勘察测量是水井工程的第一步,根据所在地质条件,确定取水点、井深等重要参数。
勘察测量费用主要包括人工费、设备租赁费和办公费。
2. 设计图纸编制费用设计图纸的编制是水井工程的重要环节,需要专业的设计人员和工程师参与。
设计图纸编制费用主要包括设计人员的人工费、办公费和图纸印刷费等。
3. 施工材料采购费用施工材料是水井工程的重要组成部分,包括井筒、井壁、井盖、泵等各种建材和设备。
施工材料采购费用主要包括建材的采购成本、运输费用和仓储费用等。
4. 施工人工费用施工人工费用是水井工程的主要支出之一,包括挖井人员、搬运工人和施工监理人员等的薪酬。
施工人工费用还包括食宿费、交通费和劳保费等。
5. 治理工程费用水井工程施工完成后,需要进行一定的治理工程,包括清理施工遗留物、整理施工场地和安装防护设施等。
治理工程费用主要包括人工费、机械费和材料费等。
6. 管理费用管理费用是水井工程的日常支出之一,包括项目管理人员的薪酬、办公费用、差旅费和宣传费用等。
管理费用还包括项目验收和运营维护的费用。
三、预算总额通过对上述各项费用的综合预算,得出水井工程的总预算为X万元。
四、财务来源水井工程的财务来源主要包括政府拨款、农户自筹和其他社会捐助等多种途径。
其中,政府拨款是水井工程的主要财务来源之一,以支持农村家用水井工程的顺利实施。
农户自筹是水井工程的另一种财务来源,可以通过农户自愿捐资或者以低息贷款形式筹措部分工程资金。
同时,还可以通过其他社会捐助的方式筹措一部分资金,促进水井工程的顺利实施。
水源井及井房建造方案1. 引言本文档旨在提供水源井及井房的建造方案。
水源井作为水资源的重要来源,在农村和偏远地区尤为关键。
通过设计合理的井房结构,可以延长井水的使用寿命,并提供保护井水的安全环境。
2. 水源井设计要点- 选择合适的地点:水源井应选在地势较高、水质较好的地段,避免受到污染。
- 井深度:根据地下水位和用水需求,合理确定井深度。
- 井径尺寸:井径应根据使用人口和用水量确定,以满足供水需求。
- 井壁结构:选择坚固耐用的井壁材料,确保井壁的稳定性和密封性。
3. 井房设计要点- 井房位置:井房应建在离水源井较近的地方,方便管理和维护。
- 结构设计:井房结构应简单耐用,采用防水材料,确保井水的干净和安全。
- 排水系统:井房内应设计合理的排水系统,防止雨水和污水进入井房。
- 通风系统:井房内应配置通风设备,保持良好的气流,减少湿度和异味。
4. 施工和维护- 施工阶段:在施工过程中,应按照相关规范和标准进行施工,确保工程质量。
- 维护管理:建成后的水源井和井房需要定期进行维护和清洁,确保水质和供水安全。
5. 资金和时间预算- 资金预算:根据规模和所在地区,进行详细的资金预算,包括井房和水源井本身的建造费用。
- 时间预算:根据工程规模和当地施工条件,估算建造过程所需的时间。
以上是水源井及井房建造方案的基本要点和注意事项。
在实际建造过程中,还需根据具体情况进行详细设计和施工方案的制定。
建议在此基础上与专业水利工程师进行进一步的讨论和咨询,以确保项目顺利实施。
报告目录:第一章序言第一节目的与任务第二节交通位置及经济概况第三节地下水资源开发利用现状第四节水文地质研究程度第五节完成工作量及质量概述第二章自然地理与地质概况第一节地形地貌第二节水文气象第三节地层第四节构造第三章区域水文地质条件第一节岩溶地下水系统边界条件第二节岩溶发育规律、含水岩组的划分及富水性第三节岩溶地下水补给、径流及排泄条件第四节岩溶地下水动态第五节水化学及同位素特征第四章水源地水文地质条件第一节含水岩组埋藏条件及含水岩组的关系第二节岩溶地下水富水特点第三节岩溶地下水的补给、径流及排泄条件第四节岩溶地下水动态及水化学特征第五章岩溶地下水资源计算与评价第一节区域岩溶地下水资源计算与评价第二节抽水试验第三节水文地质参数计算第四节水源地开采资源评价第五节水质评价第六章岩溶地下水资源保护第七章结论与建议第一节结论第二节建议附图1、延河XX岩溶地下水水文地质图1:1000002、延河XX岩溶地下水水文地质剖面图1:1000003、延河XX岩溶地下水等水位线图(08年4月)1:1000004、延河XX岩溶地下水水化学图1:1000005、省XX市A泉水源地地质地貌图1:50006、省XX市A泉水源地综合水文地质图1:50007、省XX市A泉水源地综合水文地质剖面图1:50008、省XX市A泉水源地群井抽水前期等水位线图1:500009、省XX市A泉水源地群井抽水后期等水位线及漏斗图1:5000010、省XX市A泉水源地多孔抽水Q与S历时曲线图11、省XX市A泉水源地群井抽水Q与S历时曲线图12、省XX市A泉水源地综合地层柱状图1:1000附表1、井(孔)调查统计表2、泉水调查统计表3、抽水试验观测记录表4、水质分析成果表5、动态观测成果表一、前言受XX市水资源管理委员会的委托,我院于XX年8月提交了《XX 省XX市A泉水源地水资源评价及开发利用勘察设计》,并于同年10月提交了《XX省XX市A泉水源地八甲口一期水文物探勘察报告》,XX年5月接受了XX市XX水资源开发有限公司的委托,对A泉水源地河头供水区进行勘察开发,并于XX年7月提交了《XX省XX 市A泉水源地沁河流域二期水文物探勘察报告》,同年12月进行了补充勘察,提交了二期物探勘察报告的补充报告。
