大陈岛:第五章施工条件、方法和工期5.1 施工条件1、施工现场条件及避台措施避风港所处位置,目前电网与供电网相连,并有相对独立的供水网,因此在开工前,可从附近高压线及水网引电、引水;同时按照总平面布置,在合理位置布置施工场地。
避风港位置水域开阔,水深较浅,各向掩护条件较好,风浪小,能满足各类施工船舶作业要求,但在8~10月份是台风的多发时段,需注意预报、预防,保证施工安全。
1) 船舶避风措施:大型工程船舶的避风,服从船舶调度的统一安排。
得到台风警报时,根据台风路径,如可能袭击本地区时应及时安排船舶按预定方案撤离现场,并保持密切联系。
打桩船应到指定的锚地避风。
2) 接到台风消息时,对已沉桩要及时夹设钢围囹或加固围囹。
对嵌岩桩钻机平台做好加固;对水上工程结构进行一次全面检查,对已安装未浇注砼的梁、靠船构件进行临时加固;抓紧施工上部结构,墩台、横梁等底标高较低的部位要确保在强热带风暴或台风侵袭前完成砼浇筑,必要时对未完结构进行拆除。
2、对外交通、通讯条件防波堤施工现场对外交通依赖水路到椒江,防波堤建设期间所需设备、材料可经水路直接进场。
工地对外联系通讯条件较好,大陈镇拥有电信、邮政直属支局,具有程控电话设备以及无线电话业务。
3、建筑材料采运供条件建筑用三材(钢材、木材、水泥)和其它建筑材料及燃料等可在椒江市场采购。
防波堤建设所需堤心石料可在大陈岛开采,护面大石料需从外地购买,再经水路运到现场。
5.2 施工方法(一)实体堤施工方法:实体斜坡堤为传统而简单的堤型,在港口工程中广泛应用,其堤身结构主要由块石堆筑,并采用抗浪能力强的护面层,同时波浪可在斜坡面上破碎、消耗其能量。
斜坡堤施工简便,无技术难度。
地基处理:根据实体堤段地基条件分为两段,淤泥较浅段采用抛石挤淤直接施工,淤泥较深段采用塑料排水板法:先利用低潮水位时人工铺设30kN/m有纺土工布,边铺边打木桩和铺袋装碎石把土工布压牢以防潮浪卷走;基础碎石垫层采用分层密实的方法,分层铺设厚度可取20cm;塑料排水板采用插板机低潮水位露滩时陆上施工或船上施工,施工时要注意控制排水板桩平面桩位、深度及垂直度;人工铺设120kN/m有纺土工布到塑料排水板和碎石垫层顶面上,并用大块石或袋装碎石压牢。

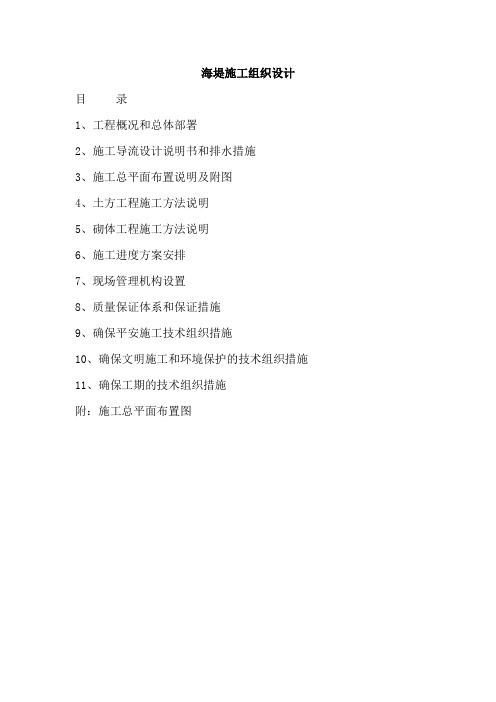

海堤施工组织设计目录1、工程概况和总体部署2、施工导流设计说明书和排水措施3、施工总平面布置说明及附图4、土方工程施工方法说明5、砌体工程施工方法说明6、施工进度方案安排7、现场管理机构设置8、质量保证体系和保证措施9、确保平安施工技术组织措施10、确保文明施工和环境保护的技术组织措施11、确保工期的技术组织措施附:施工总平面布置图1、工程概况和总体部署1.1工程概况工程概况本次招标的是惠安县山霞盐场海堤强化加固工程,工程位于惠安县东南部崇武镇和青山湾旅游度假区两地的北侧,现为山霞镇区的外围。
施工总长度1912米。
工程内容主要是防洪工程。
建设内容包括:土方开挖及回填、浆砌干砌石体等工程。
1.1.2对外交通条件本工程施工交通相当方便,有惠崇公路从山霞镇区通过,可满足工程施工需要。
1.2工程工作内容1.2.1本合同承包的工程工程和工作内容海堤强化加固施工段全长1912m,工程主要工作内容:土方开挖、土方填筑、挡墙砌筑、防浪墙砌筑等工作。
具体工程工程及数量详见招标文件。
1.3施工总体部署1.3.1施工总体设想(1)施工工作面划分①本工程全长1912m,施工工作面平面上相互无影响;可分别组织队伍施工。
②根据本工程沿线长工期紧的特点,拟分4个工作面同时施工,但应注意保持施工均衡。
(2)施工布置根据现场情况和本工程特点,本工程生产区及生活区拟布置在海堤北侧,局部租用附近民房,施工用水那么利用水车供应,并设2个小水池。
用电那么利用业主提供的电源接用,并配备一部30kvA发电机组作为备用电源。
(3)主要方案①考虑本工程场址地质为砂性土,施工降排水应进行挖设深沟排水。
②土方采用反铲挖掘机开挖,结合人工修整成型,土方施工应注意土方平衡,并应包括场地平整和堤填土的土方。
③土方回填采用推土机推平,振动压路机碾压打夯机夯实。
④砂浆采用现场自拌。
⑤护砌拟分段同时施工,采用平行流水作业。
1.3.2总体施工程序(1)海堤施工程序根据本工程的工程特点和现场地质地形情况,并针对各道工序利用网络方案技术加强施工组织协调,采用提早插入、交叉作业、相互搭接等综合措施。
滨海县翻身河闸除险加固工程钢闸门制作施工管理工作报告江苏蔚联水利机械有限公司二○○八年一月滨海县翻身河闸除险加固工程钢闸门制作施工管理工作报告滨海县翻身河闸除险加固工程钢闸门制作由我公司中标承建,在省、市各级部门的关心和海堤达标工程建设处、市质监站、工程监理部以及市水建处各位领导的支持帮助下,该工程已顺利完工,并取得了理想的效果。
现将本工程施工情况总结如下:1、工程概况翻身河闸建成于1983年,位于滨海县滨海港镇六合村黄庄附近、翻身河与海堤交汇处,东临黄海约2000m。
工程具有挡潮、排涝、蓄淡、通航等功能。
全闸共11孔,其中10孔为排水孔,北侧边孔为通航孔,每孔净宽4米,均为平面钢闸门(通航孔设上、下扉直升钢闸门),采用卷扬式启闭机控制。
该闸经过23年运行,虽经多次局部维修加固,仍存在不少影响运行安全的问题。
本次加固工程金属结构部分的施工项目为12扇钢闸门的制造及防腐,以及与上述项目有关的运输、安装、储存、重新整理、质量检查、验收,直至工程竣工移交前的维护和服务等全部工作。
本工程合计有1个分部工程,12个单元工程。
2、工程投标翻身河闸加固工程金属结构制作工程项目于2006年11月发布招标公告后,我公司即购买了该项目招标文件。
按招标文件的要求,我们认真研究了招标文件的内容,本着经济、合理的原则编制了投标文件。
2006年12月5日9时在盐城市建设工程交易中心开标。
经过评标,我公司以829406.00元的报价中标。
2006年12月8日,收到中标通知书,2006年12月10日,我公司与盐城市海堤达标工程建设处签订了“滨海县翻身河闸除险加固工程钢闸门制作合同书”。
3、施工布置、施工进度和完成的主要工程量3.1施工总布置本金属结构工程包括钢闸门厂内制作和防腐两步进行施工作业。
厂内制作分排水孔、通航孔上扉门和通航孔下扉门两个产品类型进行生产加工。
闸门门叶构件在钣焊车间加工制作后,在专用组装平台上组装焊接,厂内加工共使用了三块拼装平台(总面积160㎡)进行闸门加工制作。
第一章工程概况一、工程概述本闸位于泉州市xx区xx下游,毗邻xx盐场,新建的xx道从本闸下游即本闸南面经过。
本闸建设的原则是:全面规划,远近结合。
全面考虑满足xx盐场纳潮及xx防洪、排涝等方面的要求,妥善处理好需要和可能、近期与远期、局部与整体的关系。
结合工程现状和相关工程建设情况,按总体效益最优的原则确定工程建设的规模。
二、编制原则1、遵循招投标标文件及承包合同条款的原则。
在编制施工组织设计时,做到统一标准,规范编制。
2、遵循设计、规范、验评的原则。
在编写主要项目施工方法时,严格按设计要求,执行现行施工规范和验评标准,正确组织施工,坚持工程质量高标准,创优质工程。
3、坚持实事求是的原则。
在制定施工方案中,根据我公司施工能力,结合现场的施工条件,本工程的施工难度以及工程的技术特点,统筹安排、科学组织、均衡生产,确保高效益完成全部工程的施工任务。
4、坚持施工全过程严格管理的原则。
根据我公司的质量保证程序文件,建立健全本项目质量保证体系,制定创优规划和质量保证措施,在施工关键技术的应用上,借鉴我单位类似工程施工的先进经验和技术,应用企业管理最新成果,做到工程管理与国际标准接轨。
5、坚持专业化作业和综合管理的原则。
在施工组织方面,以专业队伍为基本组织形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,按网络计划控制、突出关键线路施工,注意平衡作业和工序衔接、合理调配施工力量,以达到整体优化和确保工期的目的。
6、积极与业主、监理、设计配合的原则。
施工中尊重监理工程师的意见,执行监理工程师的指令,与设计单位共创优质工程。
第二章施工总平面布置根据业主的要求,为加快xx水闸工程的实施进度和安全,采用分期导流方式施工,一期由新开挖港道通过旧五孔闸导流,二期由施工完成后的水闸进行导流,确保在一个枯水期内完成水下工程的施工任务。
一、施工平面总布置1、生活办公区:租用当地民房及现场搭建移动房设施。
2、现场生活区:在主坝以北、xx道内侧建活动板房一座,作为现场生活区。

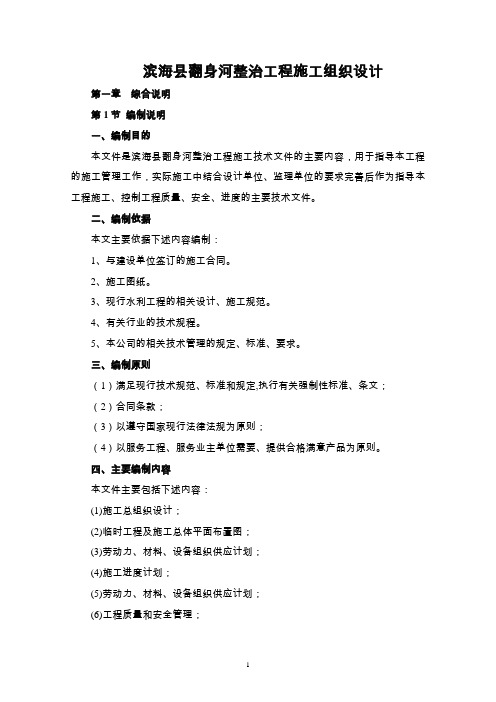

滨海县翻身河整治工程施工组织设计第一章综合说明第1节编制说明一、编制目的本文件是滨海县翻身河整治工程施工技术文件的主要内容,用于指导本工程的施工管理工作,实际施工中结合设计单位、监理单位的要求完善后作为指导本工程施工、控制工程质量、安全、进度的主要技术文件。
二、编制依据本文主要依据下述内容编制:1、与建设单位签订的施工合同。
2、施工图纸。
3、现行水利工程的相关设计、施工规范。
4、有关行业的技术规程。
5、本公司的相关技术管理的规定、标准、要求。
三、编制原则(1)满足现行技术规范、标准和规定,执行有关强制性标准、条文;(2)合同条款;(3)以遵守国家现行法律法规为原则;(4)以服务工程、服务业主单位需要、提供合格满意产品为原则。
四、主要编制内容本文件主要包括下述内容:(1)施工总组织设计;(2)临时工程及施工总体平面布臵图;(3)劳动力、材料、设备组织供应计划;(4)施工进度计划;(5)劳动力、材料、设备组织供应计划;(6)工程质量和安全管理;(7)文明工地建设、治安保卫、环境保护计划;(8)其它提交的有关图表、附件等。
第2节工程概况翻身河是滨海县境内单独排水入海的骨干河道之一,河道西起樊集乡陆塘村,向东依次流经樊集乡、滨淮镇、省属滨淮农场和滨海港镇,至翻身河口入海,全长35.38km。
主要功能为排泄中山河以东、南干渠以北、北干渠以南地区的涝水,干旱期间蓄水灌溉,流域面积238km2,防洪保护面积110.85km2,保护耕地16.62万亩,受益人口15.42万人。
翻身河整治工程计划对上段29.2km的河道工程进行疏浚,并配套建设沿线的23座建筑物工程,设计排涝标准5年一遇。
河道工程疏浚标准为:底宽3~40m,底高程▽-0.5~-3.4m,边坡1:3。
拆建圩口闸、生产桥、箱涵等3种类型23座建筑物,工程设计等级为4级,其中封闭闸有3m、4m两种规模,分别有3座、6座;箱涵规模均为2*2m,计9座;桥梁有3*6m、3*13m和5*10m三种规模,分别有3座、1座、1座,各桥桥面总宽均为4.5m(净宽4.0m),汽车荷载等级统一为公路IV级。
防洪堤施工组织设计第一章施工总布置、说明书及附图第一节工程概况福安市位于福建省东北部,赛江横穿福安城区,赛江在福安城区河段分为富春溪和龟湖溪,龟湖溪下游纳入支溪秦溪。
整个城区的防洪方案为,在龟湖溪入口建拦洪坝,坝底预留涵闸引水冲污,将洪水归入主流富春溪,沿富春溪两岸和秦溪两岸修建防洪堤,同时将富春溪阳头狭窄河段拓宽,拓宽宽度为75m。
整个主体建筑物包括:防洪堤长15.605米km;拦洪坝一座,坝高12.7m,坝顶长144m;排涝水闸两座,总净宽10.0 m;河道拓宽380m,以及通往河边的旱闸和交通台阶。
本次招标段FAFH/C8标,其桩号为0+000~1+175.446M,此标段的防洪堤,分别位于富春溪左岸和龟湖溪右岸岸边,位于富春溪岸边长约900m,位于龟湖岸边约为275.466M。
此标段防洪堤防洪标准按二十年一遇洪水设防,防洪堤按4级堤防工程设计。
在本标段中,防洪堤的结构型式有三种型式,堤段面高度在4~6 m左右。
在0+000~0+500m段,其结构型式为重力式的砌石挡墙,背后和堤基回填土夯实,在0+500~0+800m段,其结构型式为堤身砂质粘土和粘土斜墙回填,靠溪边迎水面做1:2.5干砌块石护坡,背后1:2回填土压实削坡。
在0+800~1+175.446m段,其结构型式为堤身粘土斜墙和砂质粘土回填靠溪边迎水面采用单皮护坡,背后亦为1:2回填土压实削坡。
第二节水文气象和工程地质福安城区属中亚热带,夏长冬短,温暖湿之润,年平均气温19.3℃。
一月平均气温9.4℃,七月平均气温30.0℃,极端最高气温43.2℃,极端最底气温-5.2℃。
城区多年平均降雨量1547.9MM,通常十一、十二月份雨量最少,不大于1OOMM,六月份最为充足,平均月降雨量达253.6MM。
一年中雨水多集中于3—9月份。
全年日照时数达1905.8小时,无霜期250—280天。
风向以东南风主为,静风频率达37%,多年平均风速1.5M/s,多年平均最大风速12M /s。
施工组织设计目录一、编制依据 (1)二、工程概况 (1)三、工期安排方案 (5)1工期 (5)2影响工程工期的主要因素分析 (5)3施工进度计划安排 (6)4保证工期的措施 (6)四、工序衔接措施 (13)1本标段工程施工总顺序 (13)2工序衔接措施 (13)五、进度控制点设置 (16)1编制原则和依据 (16)2总工期及主要节点工期目标 (16)3主要分项工程施工进度时间安排 (16)4施工进度计划关键线路 (17)六、施工方案 (17)1总体施工部署 (17)2施工测量控制 (22)3临时围堰施工 (27)4海堤基槽土方开挖施工 (32)5海堤基础处理强夯施工 (35)6海堤堤脚混凝土管沉井预制安装及混凝土蹬脚块现浇施工 .. 38 7海堤堤心开山石渣、护底大块石、二片石找平层、碎石垫层、碎石及中粗砂反滤层抛理施工 (41)8海堤护坡干砌条石、大块石护坡施工 (44)9浆砌料石、块石施工 (45)10海堤排水涵洞施工 (47)11海堤背海侧回填土施工 (50)12石质铺装面层施工 (51)13木栈道施工 (51)14栏杆施工 (52)15海堤慢行道路施工 (52)七、施工平面布置、机械设备配置计划及机械设备满足工程保证措施 (64)1施工现场总体平面布置 (64)2主要施工设备及试验检测设备配置计划 (65)3机械设备满足工程保证措施 (67)八、劳动力组织体系及劳动力调配安排 (69)1施工现场组织机构及人员准备 (69)2劳动力计划调配安排 (72)九、施工质量管理体系及保证措施 (75)1施工质量管理体系 (75)2施工质量管理措施 (81)3主要分项工程质量保证措施 (83)十、安全管理体系与保证措施 (93)1施工安全管理体系 (93)2主要危险源辩识清单 (95)3安全措施 (99)4施工专项安全措施 (101)十一、施工现场标准化管理及现场安全文明施工安排措施 (108)1文明施工管理目标 (109)2文明施工组织机构 (109)十二、附图 (117)附图一:施工进度计划横道图 (118)附图二:施工总平面布置图 (119)一、编制依据1 XXX海堤整修加固工程二标段施工招标文件及补充文件。
XX市西竹海堤加固整治工程Ⅰ标段(桩号:3+587∽4+087)施工组织设计********XX公司20__年12月18日审核:**** 校核:**** 编写:****目录一、工程概况-----------------------------------5(一)地理位置----------------------------------5(二)水文气象----------------------------------5(三)地质条件----------------------------------6(四)对外交通条件及施工用水电------------------7二、质量保证措施------------------------------8(一)工程施工质量目标--------------------------8(二)工程质量保证体系--------------------------8(三)投入本工程的质量检测仪器和设备-----------16(四)工程质量保证措施------------------------17三、安全保证体系和安全施工保障措施-------------21(一)建立健全安全保证体系---------------------21(二)建立安全管理机构并落实人员---------------22(三)安全施工保障措施------------------------24四、工期保证措施-------------------------------28(一)总工期和控制性工期-----------------------28(二)单位、分部工程工期-----------------------28(三)工期保证措施----------------------------29五、施工组织设计-------------------------------32(一)施工总体平面布置和施工道路布置-----------32(二)施工总进度和单位工程进度计划-------------33(三)主体工程施工方案-------------------------34(四)主要施工机械、劳动力、材料进场计划-------40(五)施工过程中和移交前工程保护措施-----------44六、文明施工方案-------------------------------44(一)文明施工目标-----------------------------44(二)建立文明施工组织机构---------------------44(三)文明施工管理办法-------------------------45(四)文明施工措施-----------------------------45(五)其他管理措施-----------------------------46(六)做好工地的治安保卫及安全防范工作---------47(七)环境保护措施-----------------------------47七、工程保修承诺和措施-------------------------48(一)保修承诺---------------------------------49(二)保修办法和措施---------------------------49(三)工程回访---------------------------------49一、工程概况(一)地理位置西竹围海堤位于广西XX市银海区福成镇南侧的沿海处,距北海27Km,流域属低丘地带,地势由北向南逐渐降低,流域内有三条小河沟直接流入排洪渠,经东,西排洪闸排入大海,主河道为石羔江,河长7.9Km,坡降为 1.9‰,竹林江河长 5.3Km,坡降 2.7‰,漏沟江长3.1Km,坡降2.5‰,排洪闸控制的流域面积为23.2 Km,流域内地形平缓,多为耕地及林地,植被一般。
新建连云港至盐城铁路滨海县站及相关工程雨季施工方案编制:审核:审批:中铁十局集团有限公司连盐站房工程项目经理部2017年5月目录1编制依据 (1)2工程概况 (1)3雨季施工期限及气象资料 (1)4雨季施工计划及原则 (1)5雨季施工准备工作 (2)5.1组织准备 (2)5.2技术准备 (2)5.3施工现场准备 (2)5.4机械设备防护 (3)5.5原材料及半成品的保护 (3)5.6防雨物资准备 (3)5.7大、小型设施检修及维护 (4)6主要工序施工注意事项 (4)6.1钢筋工程 (4)6.2模板工程 (5)6.3混凝土工程 (5)6.4脚手架工程 (6)6.5回填土工程 (6)6.6砌筑工程 (6)6.7屋面工程 (7)6.8装修工程 (7)6.9临电安全措施 (8)6.10塔吊基础及吊装安全措施 (8)7雨季施工管理措施 (8)7.1雨期期间现场平面布置 (8)7.2雨期施工前检查 (9)7.3质量保证措施 (9)7.4文明施工、安全措施 (9)8安全项目管理 (10)8.1职工安全教育 (10)8.2安全检查制度 (10)8.3安全措施 (10)1编制依据(1)本工程施工图纸(2)施工现场平面布置图(3)《建筑机械使用安全技术规范》(JGJ33-2012)(4)本工程施工组织设计2工程概况新建连云港至盐城铁路北起连云港市赣榆北,南至盐城市盐城北站。
滨海县站及附属房屋位于江苏省盐城市滨海县会农村。
站房中心里程为DK165+580,±0.000绝对高程为11.37m,滨海县站站房建筑面积为10061㎡,1-4轴及11-14轴层数为3层,主体结构总高度为16.57米,5-10轴层数为1层,屋面网架结构主体最高处为17.55米。
结构形式为钢筋混凝土框架结构,候车大厅屋面为钢网架结构,基础形式为柱下承台+钻孔灌注桩(泥浆护壁),桩径800mm。
风雨棚采用钢筋混凝土雨棚柱双悬挑钢筋混凝土屋面板形式,建筑面积为9225㎡,基础形式为柱下承台+钻孔灌注桩(泥浆护壁),桩径600mm。
施工组织设计(一).工程说明1、工程概况滨海县翻身河北扬水站两侧和王庄至振东闸段海堤防护工程.Ⅷ标段为海堤桩号42+000—42+600段桩式离岸堤和原护坡工程坡脚前滩面抛石防护.Ⅷ标段,砼1763m3,抛石1788 m3,钢筋2T,土工布16200m2,管桩6354m。
Ⅷ标段: 在堤脚下70米处施打桩径50厘米,壁厚10厘米C60予应力钢筋砼管桩,桩顶高程2.0米,桩底高程-7.0米,桩透空间距为35厘米,桩顶设砼桩帽.工程计划2005年6月8日开工,2005年10月8日前完成全部工程。
2、水文气象和工程地质(1)水文气象本工程濒临黄海,位于亚热带北缘,具有典型的海洋气候特征,年均降水量1000mm左右,多集中在6-9月份,7-10月份台风.风暴雨频发,年平均气温14摄市度,极端最高气温39.6摄市度,极端最低气温-17摄市度,夏季多偏东南风,天热而潮湿,冬季多偏北风,天晴而寒冷。
(2)工程地质工场内以粉质粘土和淤泥质粉质粘土为主。
(3)对外交通条件工程所在地与海堤公路相通,均直抵滨海县城,进而可达各大中城市和地区,工程毗临有滨海港,材料可从海上或陆上运输。
本工程所需物资通过水陆两路均可解决。
(4)合同项目和工作范围Ⅷ标段为主海堤桩号42+000~42+600相应滩面上管桩工程,长600米。
1(二)、施工方案及计划一施工管理机构的设置本工程项目较单一,仅有临时道路、挡潮子堰、管桩施打、桩帽浇筑四个项目,便于组织施工和管理,但质量控制较难。
如我处中标,我处将调集精兵强将,组成工程项目部,调遣专业化施工队伍,承担分项工程的作业施工,建立、健全质量、安全保证体系,确保整个工程优化、快速、高效的运行。
项目部下设:工程科、质安科、后勤科,全面管理下属的临时道路、挡潮子堰施工队、管桩施工队。
各科室及施工职责任务如下:工程科:负责编制工程施工方案以及工程的计划统计工作,抓好全工程的现场管理工作,对关键部位制定切实可行的技术措施,控制好工程进度,并负责搞好工程的测量工作。
质安科:负责全工程的质量安全检查,按设计和规范要求,对工程质量实行全方位、全过程监控,确保最终达到优良工程,并做好质检资料的填报收集工作。
后勤科:负责全工程的财务工作,监督资金的使用;负责全工程所需物资的组织和供应;做好全工程的后勤工作。
临时道路、挡潮子堰施工队:负责场地的平整,土方开挖、回填、泥结碎石铺筑、土袋土工布铺设等。
管桩施工队:负责桩位位置的地质复钻,试验桩的施工,管桩正式施打,桩帽钢筋砼浇筑。
施工现场组织机构图二主要分项工程施工计划安排2005年6月8日前完成开工前的准备工作,完成试验桩的施打,6 月10日开始管桩的正式施工,2005年10月底前完成全部工程。
三临时设施的布置本标段主要材料是管桩。
砂、石、水泥用量不大,砂石料均边拖边用,管桩从陆路运输,运到施工现场的主要海堤上,用16T汽车吊卸车转运到滩面上,沿施工线堆放。
临时生活设施布置在主海堤内侧的滩面上,施工用电架一台100KV A 变压器作为正常施工电源,另配一台75KW发电机组作为备用电源,施工通信在现场配两部移动电话作为对外通信工具;生产用水均直接利用堤内复河内的水,生活用水从附近自来水厂拖运另砌两只10立方米水池存贮生活用水;施工排水主要是雨季的积水,施工现场挖一条纵向的排水沟,每隔50米左右设一个机塘,抽排积水。
临时设施的数量如下表:四临时道路临时道路的施工先用挖掘机开挖基槽,开好后用压路机碾压1~2遍,基层、中层、面层泥结碎石,用小型车辆运输材料,施工中采取人工摊铺和翻拌,必要时采用机械,对于基层、中层、和面层的处理分别用压路机碾压。
施工期间注意养护,保持一定的湿度。
五施工测量接中标通知后立即组织施工前的测量控制工作。
对监理部门提供的基准点、基准线和水准点的有关数据资料与监理部门共同校测复核,确定准确无误后在此基础上进行施工控制点的布设工作。
控制点要布置在通视良好、不易破坏的位置上,并采取有效的保护措施。
水准点沿施工线路每100米布置一个,因为线路较长,水准点测量时要用附合线路校合。
施工对各控制点要经常性检查。
六管桩施打工场范围内以粉质粘土、壤土为主,沉桩设备选用轨道式柴油打桩机,锤头不小于4T。
施工前应先对桩位进行一定密度的试钻,确定地下是否有障碍物,然后再正式打桩,其工艺流程如下:打桩顺序:桩机由42+000向42+600方向循序退打,先用经纬仪定出桩线,根据桩的间距,逐个定出桩中心,并以管桩外经画圆,用石灰水标出,确保管桩准确就位。
工场范围内地基较软,而且桩位很密,为减少桩的位移,要采取适当的排水措施,控制好打桩速度。
施工前桩架的垂直度要用经纬仪校正。
机架的垫木要有足够的密度,保证机架在施工中不下沉、倾斜,桩起吊时速度要均匀,严禁沿地面拖拉桩体,桩体插入土中的垂直偏差不超过0.5%,打桩时桩顶要设圆形的钢质桩帽,桩帽与桩周边的间隙控制在5-10mm,桩锤与桩帽,桩帽与桩之间要加弹性衬垫,施工时锤击不得偏心,刚开始打桩时落距应小,待入土达一定深度且稳定后,方可施打,施工中以高程控制为主,一定要将桩顶至设计高程。
对打桩时出现的异常情况应及时判断和处理。
1、打桩过程中发生沉降量突然增大,可能是桩尖穿过硬土层进入软弱土层,或桩已被打断,遇此情况应对照地质资料进行检查,若桩尖进入软土层应继续施打,若桩身被打断,应通过设计等单位研究处理。
2、桩打到一定深度打不下去,或桩锤和桩突然回弹,原因可能是桩尖碰到弧石或已到硬土层,应根据地质资料核对桩尖入土深度处的土质情况,会同有关单位研究解决。
3、施打过程中桩头已严重损坏,应采取措施后方可施打。
七封头砼施工管桩打至设计高程后,浇封头砼。
模具要用钢板加工,做成两个半圆型,用螺栓连结,模板固定好后放入钢筋网片,倒入C20细石砼,用捣钎捣实。
(八)挡潮子堰防潮子堰的施工先用推土机将场地平整至+3.20米,多余的土方推至子堰位置,并分层碾压,若子堰土方不够时再沿子堰内侧挖土补充,、压路机压实的方法施工。
子堰土方填筑完成后立即铺防渗土工布,随即进行用袋装土压护。
在施工期间周围挖好排水沟,配备抽水泵,随时抽排雨水和渗水,保证场地无积水。
(三)、质量保证措施1、质量目标:创优良工程。
2、质量保证措施(1)建立健全质量保证体系在组织上,工地成立以项目经理牵头,总工负责的质量保证体系,做到层层有人负责,道道工序有人把关。
确保每道工序都处于有效的质量监控之中。
质量保证体系图如下:(2)加强原材料管理及试验管桩一定要采购合格的产品,进场前向监理提供产品合格证和厂家有关质量检验成果,商品桩有效尺寸和砼强度等级符合设计要求,其外观要求平整、密实,不得有蜂窝、麻面、裂缝等缺陷。
砂石、水泥、土工布、钢筋等材料均按有关规定要求进行检测、检验,不合格的材料严禁进场。
(3)坚持图纸会审、技术交底制度施工前请设计单位对工程技术管理人员进行技术交底,使工程技术人员充分理解设计部门的设计意图。
项目部技术负责人要向所有技术人员和施工班组长交底,让他们明确全工程的施工过程及质量要求,自觉执行有关质量管理条例。
每个施工班组在各分项工程开工前开班前会议,明确该分项工程的质量要求,使每个施工人员都树立“质量第一”的思想。
(4)严格执行“三检制”,加强工序质量控制施工过程中严格执行“三检制”,即班组初检、工种队复检和专职质检员终检,终检签字后再报请监理工程师确认签字后才可进入下道工序。
各道工序施工严格按技术规范要求和设计规范要求进行。
(5)工地配齐、配足质量检测设备,加强施工过程中的检测、观测确保过程质量随时处在有效的监控之下。
(6)加强对成品桩的检查和沉桩质量的检查。
(a)成品桩规格和技术指标的检查和验收。
(b)成品桩使用前的外观检查和验收。
(c)沉桩桩位的查验。
(d)沉桩贯入度标准检验。
(四)、主要施工方法及技术措施本工程是将原挡潮、排涝的病闸从Ⅲ级水工建筑物除险加固成Ⅱ级水工建筑物。
我公司根据招标文件和踏勘现场。
考虑到该工程施工要做到加固工程快速优质又要确保原建筑物安全稳定,万无一失。
做到筑坝与拆除上部结构和降低下游第一节翼墙后土方同步,闸室降水先减载;闸塘排水与降低墙后地下水同步,施工中管理好排渗井,始终保持井内水位在▽-4.5m-5.0m;观测建筑物变化、稳定不松懈,防汛保坝、安全生产要如履薄冰;备足配好材料、配备足够的完好机械、周转材料、精干的施工队伍保证快速优质地完成全部施工任务。
根据本工程的特点,确定本工程总体施工程序为:一、土方工程1、施工坝筑拆该工程施工坝设计为上游三道(南八滩渠一道、复堆河两道)、下游一道。
(1)上游坝共三道,南八滩渠一道、复堆河两道,标准:顶高程均为▽1.6m、复堆河两道坝的顶宽为6m、迎水坡1:3、背水坡1:5。
南八滩渠上坝顶宽为8m,迎水坡1:3、背水坡1:5。
因上游坝附近无土源,均需用机械外调土方,我公司将按业主和监理工程师指定的取土位置,用挖掘机挖土、自卸车运土、推土机进土、压实的方法进行先筑复堆河上的两道坝,进土从东向西推进。
两坝完成后,筑南八滩渠上坝,运土机械从复堆河打的坝上通过,由坝的两头用推土机向中间推进,加快筑坝进度。
(2)下游坝填筑:下游坝的标准为顶高程▽3.5m、顶宽15m、边坡1:5。
按业主和监理工程师指定的取土位置用铲运机运土、推土机分层进土,由两端同时向河中进行进土,推土机分层压实。
(3)筑坝前对取土区、坝址范围内先清杂后取、进土,确保土源纯洁和新老土的结合。
(4)下游施工坝的防护设施按设计图中的标准实施。
用土工布覆盖然后在其上面用编制袋装土,依次叠放,达到设计要求后进行抛石施工,施工期间公司项目部组织专人巡视、检查、维护。
(5)施工坝拆除:水上方用铲运机和水力挖塘机组进行,水下方用绞吸式挖泥船开挖。
水力挖塘机组和绞吸式挖泥船管道接口连接牢固,确保施工土方不弃入河床和沿途任何地方全部输送到排泥场。
水下方开挖过程中防止欠挖和超深、宽,从而危及堤防边坡的安全,边坡按设计断面开挖,严格控制其断面,超欠面积执行<<江苏省水利工程施工质量评定标准>>的规定。
弃土区和排泥场由业主指定,排泥场围堰按堤防标准设计,采用推土机取仓内土分层填筑、压实。
在施工时派专人看护围堰,确保安全,同时严格控制尾水外排的含泥量,以防引起沟河淤积、周边田地受渍被淹等事故。
在排泥场吹填结束后,采用人工平整外堰超高部分以及堆土区顶面部分,排除堆土区的积水。
2、下游第一节翼墙后8m范围内减载土方挖填:开挖方法为人工挖运,开挖时间为闸室抽水前,弃土区离建筑物50m以外。
恢复填土时间为拆坝放水后,方法为人工分层(每层进土小于30厘米)进土,蛙式打夯机夯实。
3、下游引河清淤:用水力冲塘机组施工,排泥场、围堰填筑及防护工作同拆坝水下方。
