围垦施工方案1. 需求描述本方案针对围垦工程设计施工方面的需求进行描述。
2. 施工范围本施工方案包括以下范围:- 确定围垦区域边界- 清理围垦区域内的杂草和障碍物- 进行土地开垦和平整化处理- 符合环境保护要求的大规模土地填充3. 施工步骤3.1 确定围垦区域边界在施工前,使用地理信息系统(GIS)等工具确定围垦区域的边界,确保施工范围准确无误。
3.2 清理围垦区域清理围垦区域内的杂草、障碍物和垃圾,确保施工过程的顺利进行。
3.3 土地开垦和平整化处理使用适当的土地开垦工具对施工区域进行开垦和平整化处理,确保地块的表面平整。
3.4 土地填充处理根据工程设计要求,进行土地填充处理。
填充材料应符合环境保护要求,并经过合理的压实处理。
4. 环境保护措施4.1 施工噪音控制采取措施减少施工过程中产生的噪音,避免对周边居民和野生动物造成干扰。
4.2 土壤保护在施工过程中,采取措施保护土壤,避免土壤侵蚀和污染。
4.3 水资源保护严格控制用水量,合理利用水资源,防止对周边水体造成污染。
5. 安全管理5.1 现场安全制定安全操作规程,确保施工现场的安全。
5.2 设备安全保证施工设备的安全运行,定期进行检查和维护。
5.3 人员安全培训施工人员,提高其安全意识,确保施工过程中人员的安全。
6. 施工期限完工时间:根据实际工程量和施工条件,制定合理的施工计划,确保工程按时完成。
以上是针对围垦施工方案的描述,该方案旨在确保施工过程安全、高效,并符合环境保护要求。
具体施工步骤和措施根据实际情况进行调整和优化。

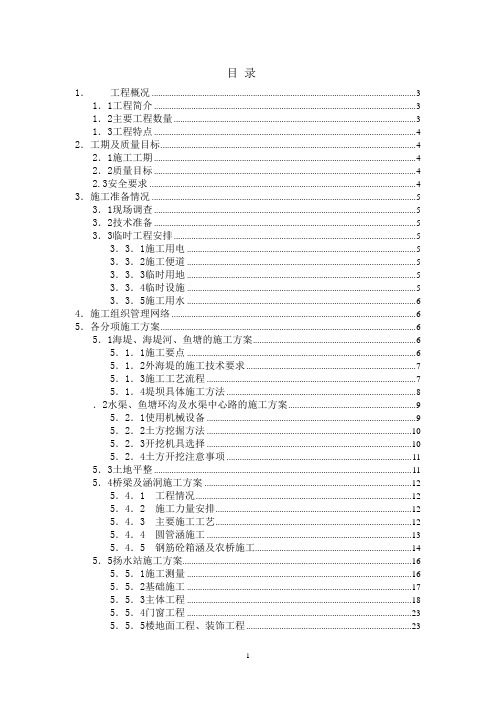

目录1.工程概况 (3)1.1工程简介 (3)1.2主要工程数量 (3)1.3工程特点 (4)2.工期及质量目标 (4)2.1施工工期 (4)2.2质量目标 (4)2.3安全要求 (4)3.施工准备情况 (5)3.1现场调查 (5)3.2技术准备 (5)3.3临时工程安排 (5)3.3.1施工用电 (5)3.3.2施工便道 (5)3.3.3临时用地 (5)3.3.4临时设施 (5)3.3.5施工用水 (6)4.施工组织管理网络 (6)5.各分项施工方案 (6)5.1海堤、海堤河、鱼塘的施工方案 (6)5.1.1施工要点 (6)5.1.2外海堤的施工技术要求 (7)5.1.3施工工艺流程 (7)5.1.4堤坝具体施工方法 (8).2水渠、鱼塘环沟及水渠中心路的施工方案 (9)5.2.1使用机械设备 (9)5.2.2土方挖掘方法 (10)5.2.3开挖机具选择 (10)5.2.4土方开挖注意事项 (11)5.3土地平整 (11)5.4桥梁及涵洞施工方案 (12)5.4.1 工程情况 (12)5.4.2 施工力量安排 (12)5.4.3 主要施工工艺 (12)5.4.4 圆管涵施工 (13)5.4.5 钢筋砼箱涵及农桥施工 (14)5.5扬水站施工方案 (16)5.5.1施工测量 (16)5.5.2基础施工 (17)5.5.3主体工程 (18)5.5.4门窗工程 (23)5.5.5楼地面工程、装饰工程 (23)6.交叉配合施工措施 (24)7.雨季施工措施 (25)8.政府部门关系协调 (25)9.突发事件应急措施 (25)10.质量保证体系 (25)11.工期保证措施 (25)12.安全生产和文明施工措施 (30)13.降低成本、提高经济效益措施 (33)14.主要施工机械和工具、主要周转材料、劳动力安排一览表 (33)15.针对本工程的具体企业管理制度 (34)大丰市兴龙垦区围垦工程施工组织设计1.工程概况1.1工程简介兴龙垦区围垦工程位于海堤公路以东,斗龙港以北,三里港以南,黄海以西。
堤防施工工艺指南
一、用工要点
1. 根据设计图纸确定堤防线型、条形、尺寸等要素。
检查地质情况与设计是否吻合。
2. 挖土坑准备、河床防护设施等准备工作应提前进行。
3. 挖土运土采用挖土机进行土方工作,运输采用汽车或专用运土机辆进行。
注意安全施工。
4. 填土应按层压实,每层压实达到设计要求后方可继续填土。
采取合理的压实机械进行。
二、基础处理
1. 不稳定江底冲刷段段一般采用混料桩或软基桩进行基础加固。
2. 软基段采取扎帷或注浆进行地基处理。
3. 原有堤防翻修段,要清除旧堤及其脚部淤泥,重新进行基础加固。
四、围护结构
1. 江岸段采用水泥砌块、混凝土或石块进行堤坛环护。
2. 江中段采用混凝土块砌筑或铺设钢结构围护。
3. 全部采取合理的连接手段,保证结构整体性。
五、完工保护
1. 完工后及时进行植草植土,防止风化。
2. 结合防汛规划,及时整治渠道排水口,保证正常运河功能。
3. 定期检查和维护,防止出现新问题。
以上为堤防施工的一些基本工艺要点,施工中需要详细部署和优化。
海堤坝的施工工艺流程与注意事项下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 海堤坝施工工艺概述。
海堤坝的建设是一项复杂而关键的工程,其施工过程需要严密的计划和精确的执行。
水利工程堤防工程施工工序水利工程堤防是保护人民生命和财产安全的重要工程,其施工工序复杂,需要严格遵循一定的程序。
下面将介绍水利工程堤防工程的施工工序。
一、前期准备工作1.方案设计:根据实际情况制定合理的工程方案设计,包括工程的布置、尺寸和结构等。
2.环境保护:在施工前做好周边环境的保护工作,确保施工过程中不会对周围环境造成污染。
3.现场勘测:对施工现场进行详细勘测,确定地质条件、地形地貌等情况。
二、基础工程施工1.地面清理:清除掉地面上的障碍物,为后续的施工做准备。
2.基础开挖:按照设计要求对堤坝基础进行开挖,确保基础平整牢固。
3.基础铺石:在基础上铺设石子或碎石,增加基础的稳定性。
4.基础封闭:用土石料封闭基础,形成基础坝体,确保不会发生破坏。
三、主体工程施工1.堤坝构筑:根据设计要求,将适当的土石料逐层堆积,逐步将堤坝构筑起来。
2.排水系统:在堤坝内设置排水系统,确保堤坝不会发生渗漏。
3.堤面铺装:对堤坝的表面进行铺装,保护堤坝表面不受侵蚀。
4.草皮种植:对堤坝表面进行草皮种植,增加堤坝的稳定性。
四、收尾工作及验收1.清理现场:清理施工现场,保持环境整洁。
2.验收工作:对已完成的工程进行验收,确保符合相关标准和要求。
3.移交使用:完成验收合格后,将工程移交相关部门或使用单位,投入使用。
通过以上的工序,水利工程堤防工程能够按照规定程序有序进行,确保工程的质量和安全。
在实际施工中,还需要根据具体情况进行适当调整,保证整个施工过程顺利进行。
愿水利工程堤防工程能够为我们的生活和生产提供更加稳定的支撑。
随着我国经济的快速发展,沿海地区城市化进程加快,海岸线资源日益紧张。
为了保护沿海地区的人民生命财产安全,促进沿海地区的经济发展,海堤护堤工程施工成为一项重要任务。
本文针对海堤护堤工程施工方案设计进行阐述。
二、工程概况1. 工程名称:XX海堤护堤工程2. 工程地点:XX市XX县XX镇3. 工程规模:全长XX公里,设计标准为XX级海堤4. 工程内容:海堤主体工程、防波堤、排水设施、观测设施等5. 工程投资:XX亿元三、施工方案设计1. 施工组织设计(1)成立项目组织机构,明确各级管理人员职责。
(2)编制施工进度计划,确保工程按期完成。
(3)制定施工方案,明确施工工艺、施工方法、施工顺序等。
(4)加强施工现场管理,确保工程质量、安全、文明施工。
2. 施工工艺(1)海堤主体工程采用现浇混凝土结构,混凝土强度等级为C30。
施工时,先进行基础处理,再进行混凝土浇筑。
混凝土浇筑采用泵送工艺,确保混凝土质量。
(2)防波堤防波堤采用重力式结构,采用天然砂石材料。
施工时,先进行基础处理,再进行砂石填充。
砂石填充采用分层碾压,确保防波堤稳定性。
(3)排水设施排水设施包括排水沟、排水孔等。
排水沟采用现浇混凝土结构,排水孔采用预埋管道。
施工时,先进行基础处理,再进行混凝土浇筑和管道安装。
(4)观测设施观测设施包括观测井、观测平台等。
观测井采用现浇混凝土结构,观测平台采用预制混凝土结构。
施工时,先进行基础处理,再进行混凝土浇筑和预制构件安装。
3. 施工顺序(1)先进行海堤主体工程施工,包括基础处理、混凝土浇筑等。
(2)接着进行防波堤施工,包括基础处理、砂石填充等。
(3)然后进行排水设施施工,包括排水沟、排水孔等。
(4)最后进行观测设施施工,包括观测井、观测平台等。
4. 施工质量控制(1)严格控制原材料质量,确保工程质量。
(2)加强施工过程控制,确保施工质量。
(3)严格执行验收制度,确保工程质量合格。
5. 施工安全措施(1)加强施工现场安全管理,确保施工安全。
堤防工程施工工程主要工序
一、前期准备工作
1.方案设计:在开始施工之前,需要进行方案设计,确定堤防的设计方案和施工方案。
2.选址勘测:在确定方案后,需要对选址进行勘测,确定施工的具体位置和范围。
3.材料准备:根据设计方案和施工方案,准备所需的材料和设备。
二、基础工程
1.清理场地:在开始施工之前,需要对施工场地进行清理,保证施工的顺利进行。
2.基础开挖:根据设计方案,进行堤防基础的开挖工作。
3.基础浇筑:在开挖完成后,进行基础的浇筑工作,确保堤防的稳固性。
三、主体工程
1.堤防填筑:在基础工程完成后,进行堤防的填筑工作,根据设计方案选择合适的填筑材料。
2.防渗处理:对堤防进行防渗处理,确保堤防的密实性和防渗性。
3.护坡工程:对堤防进行护坡处理,确保堤防的稳定性和安全性。
4.护岸工程:对堤防进行护岸处理,防止水流冲击对堤防造成破坏。
四、配套设施
1.排水系统:对堤防进行排水系统设计和施工,确保堤防在遇到洪水等情况下能够及时排水。
2.绿化工程:对堤防进行绿化工程,美化环境,提高堤防的生态效益。
3.防洪标志:设置防洪标志,提醒人们注意堤防的重要性和安全性。
五、收尾工作
1.验收:在工程完成后,进行堤防工程的验收工作,确保工程质量符合设计要求。
2.保养维护:对已完成的堤防工程进行定期保养和维护,保证堤防的长久使用和安全性。
通过以上主要工序的介绍,可以看出堤防工程施工是一项十分细致和复杂的工程,需要各个环节的紧密配合才能完成。
希望我们可以在堤防工程施工中做好每一个环节,确保工程的顺利进行和质量的保证。
第五章主要分项工程施工工艺第一节测量工程1测量总体规划本工程平面坐标采用北京54坐标系,高程系统采用1985国家高程基准。
砂被、排水板、充填袋、水下抛石等分项工程属于海上作业,采用GPS测量定位控制,在开阔处建立基站,根据选定的三个国家控制点和自设的参考站及水准点进行联测,形成GPS控制网,铺设船、排水板插设船、驳船配备GPS接收器和控制电脑等。
图5-1-1 GPS测量控制原理示意图2平面控制测量体系的建立以业主给定的控制点为基点,采用双频GPS、全站仪,在本工程施工区域选择地势较高、根基牢固并至少有一个方向通视的地方进行选点,增设附加基点,建立三角网或闭合导线网,同一时段四台GPS接收机进行同步观测,与相邻时段进行边连接观测(即相邻时段观测移动两台GPS接收机),最后把野外测量数据直接下载到软件里,经过快速处理得到基线解,再按网平差得到毫米级的定位结果,建立本工程首级平面测量控制体系。
3高程控制测量体系的建立以业主给定的高等级水准点为基点,采用双频GPS、全站仪施测,在本工程施工区域选择地基稳固、便于观测和埋设标石的地点增设附加高程控制基点,高程控制基点应尽可能设在二级平面控制点上,建立高程导线网,并采用软件处理得到毫米级的高程控制结果,建立本工程的高程测量控制体系。
4GPS基准站的设立在施工区域附近地势较高的地方设置GPS基准站,并与平面及高程系统进行联测,确定基准站的坐标和坐标转换参数,为各流动站提供差分信息。
5施工测量控制和测量检验工程施工测量包括塑料排水板定位测量控制、充填砂被位置测量检验、水下抛理护底块石、水下块石坡面抛理及验收、护面扭王块体安装、水面以上轴线工程控制等,步骤和方法如下:5.1施工网格系统的建立水下抛石、排水板、砂被等施工前,根据施工图纸,建立以促淤堤堤轴线为竖轴,垂直方向为横轴的GPS自定义坐标系,并分别绘制砂被、排水板、抛石范围内的纵、横排列定位网格,在施工船或定位船适当位置安装两台双频GPS接收机,并测出GPS接收机的平面位置与平面船型的相对关系,通过软件的支持,将船体与定位网格位置关系形象地显示在电脑屏幕上。
围填海工程施工工艺一、围填海工程的施工工艺1.前期准备工作确定围填海工程的设计方案,包括填海区域、填筑高度、填筑材料等。
进行水文地质勘察,评估填海区域的地质条件,确定填筑方案。
制定详细的施工计划,包括施工工序、材料配送、机械设备等。
获得必要的施工许可证和环保手续。
2.围堤建设围堤是围填海工程的核心部分,围堤的建设要结合填海区域的地质条件和设计方案来确定。
一般采用直线或曲线形式,通过挖土、填石、挤压等方式建设。
围堤的稳定性和密实度是围填海工程的关键,需要在施工过程中进行实时监测和调整。
3.填海过程填海是围填海工程的关键环节,需要通过挖掘土石、运输填料、平整堆积等步骤来完成。
填海过程中需要注意填筑层数、坡度、荷载等参数,以保证填海区域的稳定性和承载能力。
填海完毕后进行必要的水工结构加固和排水处理。
4.围堤封围围堤封围是围填海工程的最后一个工序,通过铺设防渗隔水层、加固围堤顶部等方式来保障围堤的完整性和稳定性。
封围工作要严格按照设计要求进行,确保围海工程的安全性和可靠性。
5.岸线治理围填海工程完成后需要进行岸线治理工作,包括绿化美化、环境保护等环节。
要保持填海区域的生态平衡和环境可持续性,避免对海岸生态系统造成不利影响。
二、围填海工程的施工注意事项1.严格遵守设计要求和施工规范,确保围填海工程的施工质量符合标准。
2.重视围堤的稳定性和密实度,避免因围堤倒塌或滑坡等问题导致围填海工程失败。
3.注意填海过程中的排水处理和水工结构加固,确保填海区域的排水畅通和承载能力。
4.严格控制填海过程中的坡度和荷载,避免因填筑不均匀或过重导致围堤变形或沉降。
5.定期进行围填海工程的监测和维护,及时发现和处理问题,保障围填海工程的安全性和可靠性。
围填海工程是一项复杂的工程,需要全面考虑设计、施工、监测和维护等诸多方面的因素。
只有通过科学的施工工艺和严格的管理措施,才能确保围填海工程的顺利实施和持续发展。
愿这篇文章对围填海工程感兴趣的读者有所帮助。
第五章主要分项工程施工工艺第一节测量工程1测量总体规划本工程平面坐标采用北京54坐标系,高程系统采用1985国家高程基准。
砂被、排水板、充填袋、水下抛石等分项工程属于海上作业,采用GPS测量定位控制,在开阔处建立基站,根据选定的三个国家控制点和自设的参考站及水准点进行联测,形成GPS控制网,铺设船、排水板插设船、驳船配备GPS接收器和控制电脑等。
图5-1-1 GPS测量控制原理示意图2平面控制测量体系的建立以业主给定的控制点为基点,采用双频GPS、全站仪,在本工程施工区域选择地势较高、根基牢固并至少有一个方向通视的地方进行选点,增设附加基点,建立三角网或闭合导线网,同一时段四台GPS接收机进行同步观测,与相邻时段进行边连接观测(即相邻时段观测移动两台GPS接收机),最后把野外测量数据直接下载到软件里,经过快速处理得到基线解,再按网平差得到毫米级的定位结果,建立本工程首级平面测量控制体系。
3高程控制测量体系的建立以业主给定的高等级水准点为基点,采用双频GPS、全站仪施测,在本工程施工区域选择地基稳固、便于观测和埋设标石的地点增设附加高程控制基点,高程控制基点应尽可能设在二级平面控制点上,建立高程导线网,并采用软件处理得到毫米级的高程控制结果,建立本工程的高程测量控制体系。
4GPS基准站的设立在施工区域附近地势较高的地方设置GPS基准站,并与平面及高程系统进行联测,确定基准站的坐标和坐标转换参数,为各流动站提供差分信息。
5施工测量控制和测量检验工程施工测量包括塑料排水板定位测量控制、充填砂被位置测量检验、水下抛理护底块石、水下块石坡面抛理及验收、护面扭王块体安装、水面以上轴线工程控制等,步骤和方法如下:5.1施工网格系统的建立水下抛石、排水板、砂被等施工前,根据施工图纸,建立以促淤堤堤轴线为竖轴,垂直方向为横轴的GPS自定义坐标系,并分别绘制砂被、排水板、抛石范围内的纵、横排列定位网格,在施工船或定位船适当位置安装两台双频GPS接收机,并测出GPS接收机的平面位置与平面船型的相对关系,通过软件的支持,将船体与定位网格位置关系形象地显示在电脑屏幕上。
5.2水深测量原始地形水下断面测量,采用交通艇作测量船,由GPS与数字化自动回声测深系统相结合进行测量,并采用软件实现高精度的数据同步,即用GPS确定平面坐标、验测潮位,水深由测深仪测量,利用GPS及软件可实时测得测量船平面位置及航行方向,测深断面航迹线与设计航迹线的偏离应不大于规范规定值。
测深线间距及水深点采样间距按规范要求确定,平面精度为10mm+1ppm,测深精度为<10cm。
测量数据通过专用软件进行处理,绘制平面图。
5.3测量精度保证措施本工程的工程量大,工期较紧,常规测量方法施工难度很大,施工精度难以保证,因此必须采用先进的测量设备及手段。
在平面测量控制体系中,采用GPS接收机与测量软件相结合,其精度(静态,快速静态):平面5mm+0.5ppm, 高程5mm+1ppm。
在铺设砂被、抛石筑堤、排水板打插、石渣垫层测量控制中,每条船安装双频GP S接收机,并通过软件对数据分析处理。
工程施工及竣工阶段记录和积累,施工期在以下阶段组织测量:(1)石渣垫层铺设完成之后。
(2)抛石筑堤完成之后。
(3)水下砂被完成之后。
(4)水下冲砂管袋完成之后。
(5)抛理大块石完成之后。
交工阶段进行断面测量,水下采用水砣测量,完成后施工成图作为交工验收资料7测量和检测的仪器设备及配件在控制网系统一致,精度符合要求的前提下,测量定位工作的准确性则是保证工程施工位置正确的首要因素。
实际工作中,主要从以下几个方面来保证:8.1测量施工组织要根据设计文件、有关规范和施工计划要求,编制详细的测量施工组织设计,测量施工组织设计对人员要求、仪器设备要求、测量方法及质量、安全保障措施等提出详细说明。
8.2首级控制点的布设和复测首级控制点布设在安全稳定的地方,并定期进行检查和复测。
确保首级控制点(特别是参考站点)的正确性。
8.3测量仪器要选用精度指标符合要求且工作稳定性较好的测量仪器,仪器按要求做好日常的保养工作,同时注意做好测量工具的日常保养工作。
8.4测量过程测量过程要保证方法正确,并要有校核措施。
原则上,在有条件时,校核方法要避免采用与原测量过程相同的方法。
无条件时,可使用同一方法进行重复测量。
在使用同一方法进行重复测量时,要保证测量方法和计算数据的正确。
使用正确和规范的计算方法,并有校核手段。
原则上,校核工作要有两人按不同方法进行计算,并在计算书上签字。
8.5测量人员选派具有较高管理能力和业务水平的持证测量管理及技术人员,和操作熟练的现场测量作业人员参加本工程的施工测量工作。
测量管理及技术人员要掌握有关规范和设计技术要求,了解施工进度计划,合理安排工作,绝对避免因测量差错或工作不到位而影响工程施工质量和进度的情况出现。
第二节基础处理1扫海工程为了保证施工船舶的安全、砂被、土工布的铺设质量以及排水板打设的效果,护底工程施工前需在堤轴线范围内先进行扫测,扫测面积大于护底面积,两侧各加宽20m。
根据扫测情况潜水清理,必要时配备施工起重船机,将铺设范围内滩地表面的块石、大面积的贝类堆积物、杂物以及渔网障碍物等清除干净。
1.1扫海技术要求1、采用软式拖底扫海;2、底索提高不小于0.3m;3、扫海时船速≤4km;4、扫海重叠带宽度应不小于规范要求(30~40m);5、成图比例为1:10000;6、障碍物扫测要求:明确障碍物性质、最浅深度和范围。
1.2船机配置根据本工程的自然条件和扫海面积及作业要求,拟选择交通艇作为测量船和扫海的工作船。
图5-2-1 扫海交通艇1.3障碍物的处理水下障碍物的扫海按规范进行,对于小型障碍物在扫海中及时清除,对于较大的障碍物在测定其范围、顶部水深及障碍物的性质之后,绘制草图,在拟出解决方案之后,会同监理共同处理。
无法确定障碍物性质时,安排潜水员探摸测定。
对于沉没物体,测定其长度、宽度和出泥高度,并采取一定的措施及时地加以清除,以保证工程顺利进行。
1.4资料提交外业原始资料经监理签认并复印交监理备查,测量数据文件按规定的格式当场拷贝交与监理。
内业资料在现场测量完成后5天内整理完毕,并提交监理工程师审核。
2土工合成材料加工及铺设2.1概述土工布铺设一层于涂面上,采用GPS定位、铺设。
机织布缝制好后,采用卷扬机卷到滚筒上,然后采用专用铺设用船运输至铺设区域。
大幅土工布之间采用搭接,水下铺设时搭接宽度不小于1m。
基面30KN/m裂膜丝机织布铺设后在两端压碎石包,中部每隔一定距离也适当压一些碎石包,以防潮浪顶浮飘走。
水下铺设机织布时可先在两端缝入钢管,以便于水下铺设平整。
土工布铺设工程量统计如下表所示:本工程中水工合成材料铺设项目采用的土工布包括160g/m2裂膜丝机织布、200g/m2丙纶长丝机织布和300g/m2短纤针刺非织造土工布。
其中200g/m2丙纶长丝机织布和300 g/m2短纤针刺非织造土工布用于合成500g/m2复合土工布。
各个规格土工布规格和性能指标如下表所示。
土工布单幅宽通常为4m或6m,为方便铺设施工,通常需要较大的幅宽,为了满足本工程施工需求,需采用工业缝纫机在厂房内制作。
网寮鼻生产营地拥有工业缝纫机15台可用于本工程土工合成材料铺设、水下砂被、水下冲砂管袋等土工织物加工。
铺设前,可先将检验合格的5~6块机织布先缝接形成大幅土工布,用涤纶线缝制,缝制方法可以是丁缝或包缝,每条接缝为两道线缝制,每道线每10cm不少于13针,机织布缝接强度不应小于母材强度的50%。
袋体缝制采用35支三股绵纶线缝制。
图5-2-2 土工织物加工图图6-2-3 丁缝大样图图5-2-4包缝大样图2.4土工布铺设土工布铺设施工工艺流程图如图5-2-5所示。
图5-2-5土工布铺设施工工艺流程图2.4.1铺设船准备本工程采用600t钢质自航式双体作业船作为复合土工材料铺设作业船。
土工布铺设装置由铺设滚桶、吊索、臂架、提升卷扬机等组成。
铺设滚桶一般比布幅每侧宽0.5米,铺设滚桶依靠摊铺辊(滚轴)在水底滚动,要有一定的抗弯曲强度以防止摊铺辊变形,保证铺设顺利进行,铺设滚桶可采用φ20cm~φ30cm钢管;吊索为起吊滚桶的绳索,由于在铺设时的拉力较大,因此吊索必须具有足够的抗拉强度。
臂架为滚桶的悬臂支承架。
提升卷扬机主要提供提升滚桶的动力,在铺设时用以调节滚桶的深度,以防止滚桶过分的压紧泥涂面,使土工布滚桶因阻力过大而滚动困难,造成土工布不能连续张开。
铺设船有四台50KN绞锚机分别位于船四角,用来船舶定位和移位。
2.4.2卷布土工布经检测合格后,进行拼接工作。
首先将5~6块机织布先缝接形成大幅土工布,然后用卷扬机将大布卷在滚桶上。
考虑有纺土工布遇水、摊铺过程中会皱缩,及两端锚固、压载需要,每卷长度为基底设计铺设宽度+2m。
一般情况下都是边缝制边卷绕同时两边用人工拉直以防土工布在卷绕过程中的弯曲皱折,并在土工布的外露端头缝上一根φ48钢管,以保证土工布铺设后不浮起,同时也有利于卷入滚筒时顺直以及铺设起始端的锚固。
2.4.3装船土工布卷设完成后吊入铺设船堆放,堆放方向应垂直于铺设方向,以方便铺设。
土工布卷堆放与臂架间应预留石料(袋装碎石)堆放空间,宽度应大于挖掘机作业宽度。
石料(袋装碎石)铺设时用来压住土工布,防止土工布飘浮,土工布卷堆放数量与石料堆放数量应匹配。
然后铺设船靠在装料码头装载石料(袋装碎石),装料完毕自行行驶到施工区域,在计划实施的铺布位置抛锚定位。
2.4.4船只定位使用GPS定位系统。
首先测量人员根据基底铺设图纸画出施工放样图,并导入到施工定位软件,定位作业时只要在电脑内输入铺设方向、船体的尺寸、土工布平面尺寸以及施工平面区域位置,电脑可自动划分出土工布铺设单元格轨迹,即可进行定位作业。
现场施工人员根据电脑桌面上实时显示的施工船位置,使用罗盘调整方向,指挥铺设船进行定位。
船只根据GPS的导航到达预定铺设区域,用四支锚四角八字抛锚固定。
利用计算机对船位进行监控,通过调整船头、船尾设置的4台铰锚机移动船舶,至其施工空间与划分的船位重合时,说明船舶已准确就位,实现可视化铺设,该系统的定位精度达到50mm,施工时还应根据潮水变化及时调整锚缆,保证船位的准确。
2.4.5土工布铺设船体定位准确以后,将滚轴穿入土工布卷,将臂架钢丝绳分别拴在滚轴两端,松开土工布卷的起始边, 在土工布的露头钢管上安装好土工布锚固小锚并预留一定的长度,将土工布卷悬吊在臂架上。
用绞锚机反向移动铺设船相当于预留长度(约10m)的距离,抛下土工布锚固小锚,然后将船移至铺设起始位置。
开动卷扬机将土工布从吊臂上垂直下沉(注意调整好土工布卷的方向位置)直至涂面上,如有高差必须以较高点为准,只要观察一下滚桶吊绳的张紧度就可确定滚桶有无着地,并根据两端吊绳下放的长度确定出涂面有无高差。
