钢结构厂房的安装施工方法
- 格式:doc
- 大小:29.00 KB
- 文档页数:6
一、工程概况本工程为某钢结构厂房的安装施工,厂房占地面积为8000平方米,建筑面积为6000平方米,层数为2层,建筑高度为15米。
厂房主要用于生产加工,结构形式为钢框架结构,主要材料为Q235-B钢材。
施工周期为3个月。
二、施工准备1. 人员准备(1)组建一支专业施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等;(2)对施工人员进行专业技能培训和安全教育。
2. 材料准备(1)钢材:Q235-B钢材,确保符合国家标准;(2)焊接材料:焊条、焊丝等,选用优质品牌;(3)紧固件:螺栓、螺母等,选用高强度材料;(4)涂装材料:防腐漆、防火漆等,选用环保型产品。
3. 施工设备准备(1)焊接设备:焊机、切割机、气割机等;(2)起重设备:汽车吊、履带吊、卷扬机等;(3)测量设备:全站仪、水准仪、经纬仪等;(4)辅助设备:切割平台、焊接平台、安全防护用品等。
三、施工工艺1. 施工顺序(1)基础施工:先进行基础混凝土浇筑,确保基础平整、坚实;(2)钢结构安装:先安装柱子,再安装梁、板,最后安装屋面;(3)连接节点焊接:先焊接柱与梁、板之间的连接节点,再焊接屋面钢结构;(4)涂装施工:先进行防腐漆施工,再进行防火漆施工;(5)屋面防水施工:在屋面钢结构施工完成后,进行屋面防水施工。
2. 施工要点(1)柱子安装:柱子安装前,需检查基础位置和标高,确保柱子安装准确;(2)梁、板安装:梁、板安装时,注意安装顺序,确保结构稳定性;(3)连接节点焊接:焊接过程中,注意控制焊接质量和焊接变形;(4)涂装施工:涂装前,确保钢结构表面清洁、干燥,涂装均匀;(5)屋面防水施工:采用防水卷材或防水涂料,确保屋面防水效果。
四、质量控制1. 材料质量控制:严格按照国家标准选购材料,确保材料质量;2. 施工过程控制:加强对施工过程的监督检查,确保施工质量;3. 质量验收:在施工过程中,定期进行质量验收,确保工程质量。
五、安全措施1. 人员安全:加强对施工人员的安全教育培训,提高安全意识;2. 设备安全:定期对施工设备进行检查、保养,确保设备安全;3. 施工现场安全:设置安全警示标志,加强施工现场安全管理;4. 焊接安全:在焊接过程中,采取防风、防雨、防尘等措施,确保焊接安全。
钢结构厂房工程屋面、墙面安装施工方案一、项目概况本文档介绍了钢结构厂房工程屋面、墙面安装的施工方案。
本项目施工范围包括A、B、C三个区域,其中A区域为厂房屋面安装,B、C区域为厂房墙面安装。
本施工方案旨在确保施工质量,保证施工期间安全、顺利进行。
二、施工前准备1. 施工前勘测在施工前,施工方应进行现场勘测并制定详细的施工方案。
勘测内容包括:•建筑结构图纸•现场标高、坡度等数据•现场环境与道路交通状况•施工现场周围环境(如道路,恶劣天气等)2. 材料准备施工方需要提前准备好施工所需的材料。
准备的材料包括:•钢结构房屋骨架材料•屋面与墙面板材料•螺栓、膨胀螺栓、锚栓等材料•电动工具与手动工具•安全防护用具等。
3. 施工现场准备施工方应预先到施工现场,安排好施工的场地基本设施,包括:•供电及配电设施•施工现场的临时设施,如生活区、施工设备存放区等•现场清理三、施工流程1. 屋面施工流程屋面安装流程包括以下四个步骤:1.1 准备工作•确认并标注安装位置。
•安装螺栓及固定件。
1.2 导线布置•确认布线位置•安装搭扣和导线•安装弯曲导线1.3 屋面板安装•安装屋面板前,必须清理施工面的油污、灰尘等杂物,保持施工面干燥、平整。
•安装屋面板前,需要将板材的表面进行清理,将板材按照进行编号,并根据设计方案将板材逐一安装。
•固定屋面板1.4 完工验收•检查施工面是否平整光滑,板材间缝是否平直、美观。
•检查屋面板的压强是否符合设计要求。
•屋顶漏水测试。
2. 墙面施工流程墙面安装流程包括以下五个步骤:2.1 准备工作•确认并标注安装位置;•安装膨胀螺栓及固定件;2.2 导线布置•确认布线位置;•安装搭扣和导线;2.3 墙板安装•按照设计方案逐一安装墙板;•固定墙板2.4 构件安装•安装门窗及其构件;•安装防水带等构件;2.5 完工验收•检查施工面是否平整光滑,板材间缝是否平直、美观;•检查墙面板的垂直度是否符合要求;•壁面漏水测试。
第1篇一、工程概况1. 工程名称:某钢结构厂房安装工程2. 工程地点:XX市XX区XX路3. 工程规模:占地面积约20000平方米,总建筑面积约15000平方米4. 结构形式:单层钢结构厂房,柱网布置为6m×12m,屋面采用钢结构,墙面采用彩钢板5. 施工周期:预计施工工期为6个月二、施工组织与管理1. 施工单位:XX建筑工程有限公司2. 施工队伍:由具备相关资质的专业施工队伍组成,包括钢结构安装队伍、焊接队伍、吊装队伍等3. 施工现场管理:设立项目经理部,负责施工现场的全面管理工作,包括施工组织、进度控制、质量控制、安全管理和文明施工等三、施工准备1. 技术准备:组织施工技术人员进行图纸会审和技术交底,明确施工工艺、技术要求和质量标准2. 材料准备:根据设计图纸和施工方案,采购所需钢材、焊接材料、连接件、密封材料等,确保材料质量符合国家标准3. 机械设备准备:准备足够的施工机械设备,包括吊车、切割机、焊接机、电钻、水平仪、卷尺等4. 施工场地准备:平整施工场地,搭建临时设施,如办公室、宿舍、仓库等,确保施工顺利进行四、施工工艺及方法1. 钢结构构件制作(1)钢材下料:根据设计图纸,利用切割机进行钢材下料,确保尺寸精度(2)构件加工:对下料后的钢材进行焊接、切割、钻孔等加工,制作成所需的构件(3)构件检验:对加工完成的构件进行尺寸、形状、焊接质量等检验,确保符合设计要求2. 钢结构构件运输与堆放(1)运输:采用平板车、吊车等运输工具,将构件运输至施工现场(2)堆放:将构件整齐堆放在指定区域,避免损坏和变形3. 钢结构基础施工(1)基础开挖:按照设计图纸要求,开挖基坑,确保基础尺寸和标高符合要求(2)垫层铺设:在基坑底部铺设垫层,确保基础平整(3)混凝土浇筑:浇筑混凝土基础,确保混凝土强度和密实度4. 钢结构主体安装(1)柱安装:按照设计图纸,将柱构件吊装至基础,调整柱的位置和垂直度,采用螺栓连接(2)梁安装:将梁构件吊装至柱上,调整梁的位置和标高,采用螺栓连接(3)屋面钢架安装:将屋面钢架吊装至梁上,调整钢架的位置和标高,采用螺栓连接(4)屋面檩条安装:将檩条吊装至屋面钢架上,调整檩条的位置和标高,采用螺栓连接5. 钢结构屋面及墙面施工(1)屋面防水:在屋面钢架上铺设防水层,确保屋面防水效果(2)屋面保温:在屋面防水层上铺设保温层,提高屋面保温性能(3)屋面面层:在保温层上铺设屋面板,确保屋面美观和耐用(4)墙面施工:在钢架上安装彩钢板,确保墙面平整、美观五、施工质量控制1. 材料质量控制:严格控制材料质量,确保材料符合国家标准2. 施工过程控制:严格执行施工工艺和质量标准,加强施工过程中的质量检查和验收3. 验收控制:对施工完成的构件、基础、主体结构等进行验收,确保工程质量符合设计要求六、施工安全措施1. 施工现场安全防护:设置安全警示标志,确保施工人员安全2. 机械设备安全操作:对机械设备进行定期检查和维护,确保设备安全运行3. 高空作业安全:对高空作业人员进行安全培训,配备安全防护设施,确保高空作业安全4. 焊接作业安全:对焊接作业人员进行安全培训,采取防毒、防尘、防辐射等措施,确保焊接作业安全七、施工进度计划1. 施工准备阶段:1个月2. 钢结构构件制作:1个月3. 钢结构构件运输与堆放:1个月4. 钢结构基础施工:1个月5. 钢结构主体安装:2个月6. 钢结构屋面及墙面施工:1个月7. 工程验收与交付:1个月八、工程验收1. 施工单位按照设计要求和施工规范进行自检,确保工程质量2. 工程验收由建设单位组织,邀请相关部门进行验收3. 验收合格后,办理工程交付手续九、施工总结1. 总结施工过程中的经验教训,为今后类似工程提供借鉴2. 对施工过程中存在的问题进行整改,提高施工质量3. 不断提高施工技术水平,提升施工效率,确保工程质量本施工方案仅供参考,具体施工过程中应根据实际情况进行调整。
钢结构厂房施工方案(附详图)钢结构厂房施工方案一、钢结构现场安装一)现场安装方案概述本工程采用综合安装方法进行钢结构现场安装。
钢结构吊装采用NK250型25t汽车吊吊装吊就位。
钢结构吊装顺序采用“先中间、后外侧,先柱后梁,先下后上”的原则。
在厂房的中间部位最先形成一稳定得框架体系,然后向两端进行推进、对称安装其余的钢柱、钢梁构件。
二)主要安装构件情况分析本工程的主要构件为钢柱、钢梁、檩条、斜撑等构件。
钢材材质为Q345 B。
重量都不太重。
三)起重设备选择和布置现场配置NK250型25t汽车吊4台。
主要使用区域及用途为钢构件安装。
四)钢结构安装工艺安装工艺整体流程如下:地脚螺栓复测→钢构件卸车→构件进场检验→汽车吊直接吊装就位→地脚螺栓临时紧固→缆风绳临时拉结稳固→钢柱轴线位置、垂直度调整→钢柱螺栓和柱脚压板紧固、焊接→下一钢柱安装→钢柱间系杆安装→形成首个稳定的格构体系→钢屋架地面拼装成整体并双机抬吊就位,组成首个钢屋架→两侧对称安装柱、屋架体系→安装完成,结构验收。
二、钢结构安装区域划分本工程共分为五个区域,具体划分区域如下图所示。
按照工程总体部署,计划同时安排两个施工队进行施工,五个区域的施工顺序为:一区、二区、三区、四区、五区。
对于同一厂房,采用“从中间向两端”方式安装钢构件,以减少误差。
针对冷冻库的钢结构安装顺序如下:首先安装第一排钢柱,然后安装第二排钢柱,并在钢柱之间安装连梁或系杆。
接着使用双机抬吊安装第一榀钢屋架和第二榀钢屋架,再安装两榀屋架之间的檩条,形成稳定的框架体系。
随后,继续安装下一榀刚架的钢柱、连梁、屋架和檩条,按照上述顺序依次继续安装屋架,柱间支撑也穿插着进行安装,最终完成屋架的安装。
柱间支撑与钢柱采用节点板螺栓连接和焊接连接相结合的方式,制作及钢柱安装偏差可能会对其安装造成较大的影响。
柱间支撑在工厂内整榀拼装完后整体运输到现场进行安装,重量较轻可以利用25吨汽车吊进行吊装。
钢结构厂房安装方案
目录
1.1 钢结构厂房安装方案
1.1.1 方案一:钢梁搭设
1.1.2 方案二:预制构件安装
1.1 钢结构厂房安装方案
钢结构厂房是许多企业常用的建筑形式,因其具有轻、强、美的特点,可以提高建筑物的使用寿命和稳定性。
在安装钢结构厂房时,一般有两种常见的方案。
1.1.1 方案一:钢梁搭设
钢梁搭设是一种常见的钢结构厂房安装方式,需要经验丰富的施工队伍进行操作。
首先需要对建筑地基进行加固和铺设基础梁,然后根据设计图纸精确确定钢梁的位置和尺寸。
施工人员在地面组装好钢梁后,通过吊装设备将其吊装到指定位置,最后进行固定和连接。
1.1.2 方案二:预制构件安装
预制构件安装是一种快速、高效的钢结构厂房安装方式,适用于厂房规模较大的情况。
在此方案中,预制构件在工厂内提前加工好,包括梁柱、墙板等构件。
施工现场只需要将预制构件按照设计图纸进行组装和连接,可以大大缩短安装周期,提高施工效率。
综上所述,钢结构厂房安装方案有多种选择,可以根据建筑规模、施工周期和预算等因素来选择最适合的方案。
在施工过程中,要严格按照设计要求和施工标准进行操作,确保安装质量和安全性。
厂房钢结构施工方案一、项目概况现代工业建筑中,厂房钢结构逐渐成为主流选择。
它具有短工期、耐久性强、成本低廉等优势,因此得到了广泛应用。
本文将介绍厂房钢结构施工方案,包括前期准备、施工步骤、安全措施等内容,旨在为相关工程提供参考。
二、前期准备1.设计方案在确定施工方案之前,需先编制完善的设计方案。
设计方案包括建筑布局、结构设计、材料选择等。
应根据具体工程要求进行设计,确保结构稳定性、安全性和经济性。
2.资料准备在施工前,需要准备相关资料,包括土地使用证、土地规划许可证、建设工程规划许可证等。
这些资料将在施工中起到指导作用,确保工程合法合规。
三、施工步骤1.基础施工厂房钢结构施工的第一步是进行基础施工。
首先需要进行土地平整,确保基础施工的稳定性。
然后根据设计方案进行基础布置,包括打桩、浇筑混凝土等。
2.主体结构施工主体结构施工是厂房钢结构施工的重要环节。
主体结构由钢柱、钢梁和钢柱相连的钢框架组成。
首先,应进行钢柱的制作和安装。
然后,在钢柱上安装钢梁和钢框架。
最后,根据设计方案,进行焊接和固定。
3.屋面施工屋面施工是厂房钢结构施工的最后一步。
在屋面施工中,首先需要安装屋面材料,如金属瓦和轻质复合板等。
然后,进行屋面防水和保温处理。
最后,进行屋面的收尾工作。
四、安全措施1.施工现场安全在进行厂房钢结构施工时,必须严格遵守施工现场安全规定。
施工现场应设立明显的警示标识,并设置专人负责安全工作。
工人应穿戴符合要求的安全防护用品,并接受相关安全培训。
2.施工设备安全施工设备的使用也需要注意安全。
设备操作人员应具备相关资质,并严格按照操作规程进行操作。
设备应定期检查维护,确保安全可靠。
3.施工过程安全在厂房钢结构施工过程中,需要进行合理的施工安排,并严格按照施工方案进行操作。
尤其是在高空施工时,应采取有效的防护措施,确保工人安全。
五、总结厂房钢结构施工方案涉及到前期准备、施工步骤和安全措施等多个方面。
只有在充分准备的情况下,合理安排施工流程,并且重视安全措施,才能确保顺利完成工程。

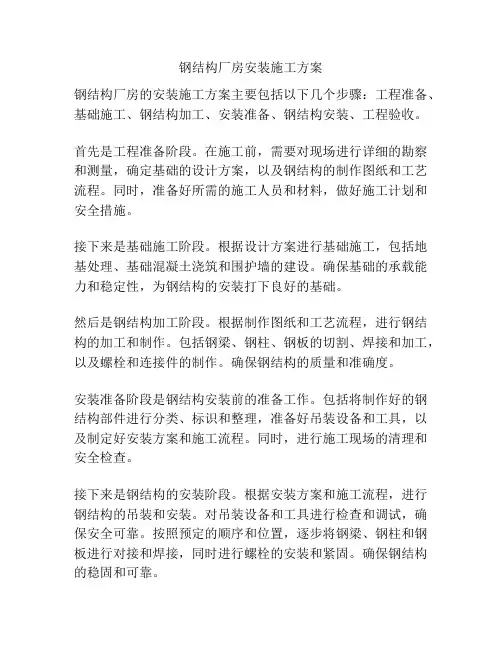

钢结构厂房安装施工方案钢结构厂房的安装施工方案主要包括以下几个步骤:工程准备、基础施工、钢结构加工、安装准备、钢结构安装、工程验收。
首先是工程准备阶段。
在施工前,需要对现场进行详细的勘察和测量,确定基础的设计方案,以及钢结构的制作图纸和工艺流程。
同时,准备好所需的施工人员和材料,做好施工计划和安全措施。
接下来是基础施工阶段。
根据设计方案进行基础施工,包括地基处理、基础混凝土浇筑和围护墙的建设。
确保基础的承载能力和稳定性,为钢结构的安装打下良好的基础。
然后是钢结构加工阶段。
根据制作图纸和工艺流程,进行钢结构的加工和制作。
包括钢梁、钢柱、钢板的切割、焊接和加工,以及螺栓和连接件的制作。
确保钢结构的质量和准确度。
安装准备阶段是钢结构安装前的准备工作。
包括将制作好的钢结构部件进行分类、标识和整理,准备好吊装设备和工具,以及制定好安装方案和施工流程。
同时,进行施工现场的清理和安全检查。
接下来是钢结构的安装阶段。
根据安装方案和施工流程,进行钢结构的吊装和安装。
对吊装设备和工具进行检查和调试,确保安全可靠。
按照预定的顺序和位置,逐步将钢梁、钢柱和钢板进行对接和焊接,同时进行螺栓的安装和紧固。
确保钢结构的稳固和可靠。
最后是工程验收阶段。
对安装完成的钢结构进行验收和检测,确保符合设计要求和施工标准。
包括钢结构的尺寸、位置、水平度和竖直度的检查,以及焊接和连接的质量检测。
同时,对施工过程中的安全措施和质量管理进行评估和总结。
综上所述,钢结构厂房的安装施工方案需要在工程准备、基础施工、钢结构加工、安装准备、钢结构安装和工程验收等多个阶段进行细致的计划和管理,以确保施工质量和安全。
钢结构的安装需要严格按照设计要求和施工标准进行,确保结构的稳固和可靠。
一、工程概况本工程为一座现代化钢结构厂房,总建筑面积为10000平方米,建筑高度为24米。
钢结构厂房主要用于生产加工,具备良好的抗震性能和耐久性。
本工程主要包括钢结构基础、钢结构主体、屋面系统、围护结构、电气系统、消防系统等施工内容。
二、施工组织与管理1. 施工组织(1)项目经理部负责整个工程的施工组织与管理,下设各专业工程师、施工员、质量员、安全员等。
(2)各专业工程师负责本专业的施工方案编制、技术交底、施工监督等工作。
(3)施工员负责现场施工组织、协调、指挥等工作。
(4)质量员负责现场质量监督、检验、验收等工作。
(5)安全员负责现场安全监督、巡查、整改等工作。
2. 施工管理(1)严格按照国家有关法律法规、标准规范进行施工。
(2)加强施工过程中的质量控制、进度控制、成本控制、安全控制。
(3)建立健全施工现场管理制度,确保施工顺利进行。
三、施工方案1. 钢结构基础施工(1)施工准备:根据设计图纸,准备好施工材料、设备、人员等。
(2)施工工艺:采用现场浇筑混凝土基础,先进行垫层处理,再进行混凝土浇筑。
(3)质量控制:确保混凝土强度、平整度、垂直度等符合设计要求。
2. 钢结构主体施工(1)施工准备:根据设计图纸,准备好施工材料、设备、人员等。
(2)施工工艺:采用现场拼装、焊接、安装、校正、焊接等工艺。
(3)质量控制:确保钢结构焊接质量、安装精度、尺寸偏差等符合设计要求。
3. 屋面系统施工(1)施工准备:根据设计图纸,准备好施工材料、设备、人员等。
(2)施工工艺:采用现场拼装、焊接、安装、校正、防水等工艺。
(3)质量控制:确保屋面系统防水、排水、保温、隔热等性能符合设计要求。
4. 围护结构施工(1)施工准备:根据设计图纸,准备好施工材料、设备、人员等。
(2)施工工艺:采用现场拼装、安装、校正、焊接等工艺。
(3)质量控制:确保围护结构密封性、保温、隔热等性能符合设计要求。
5. 电气系统施工(1)施工准备:根据设计图纸,准备好施工材料、设备、人员等。
钢结构厂房钢结构安装施工方案一、项目背景钢结构厂房建设越来越受到人们的关注和青睐,它具有轻质、高强度、耐久性好等优点,因此在许多领域得到广泛应用。
本文将介绍钢结构厂房的安装施工方案,确保项目的质量和进度。
二、工程概述本工程位于xxx地区,总建筑面积约xxx平方米,主要包括厂房主体结构、屋面结构和外围配套设施。
厂房主体结构采用钢柱、钢梁和钢框架组成,屋面结构采用轻型钢构件,外围配套设施包括消防系统、通风系统和排水系统等。
三、施工方案1. 前期准备工作在施工前,必须进行详细的工程测量和材料清单编制,以及制定施工计划和安全预案。
同时,购买所需的钢材和钢构件,并对施工现场进行准备工作,如平整土地、搭建施工临时设施等。
2. 钢结构主体安装(1)基础施工:根据设计要求,对基础进行开挖和浇筑混凝土,确保基础的稳定和承重能力。
(2)安装钢柱:根据结构图纸,按照预定位置将钢柱竖立,并采用临时支撑进行固定,确保垂直度和稳定性。
(3)安装钢梁:根据设计图纸,将钢梁安装在已经固定的钢柱上,并根据连接要求进行连接,同时进行水平调整和检查。
(4)安装钢框架:按照设计要求,将钢框架的零部件依次安装并进行连接,确保整个结构的稳定和完整性。
3. 屋面结构安装(1)安装屋面桁架:将预制的轻型钢梁和钢柱根据设计图纸进行组装,通过焊接或螺栓连接固定。
(2)铺设屋面材料:根据设计要求,将屋面材料(如彩钢板)铺设在屋面桁架上,并进行固定,确保屋面的密封性和耐久性。
4. 外围配套施工(1)消防系统:依据相关规定和设计图纸,在厂房内部和外部安装消防设备,包括灭火器、喷淋系统等。
(2)通风系统:根据厂房的布局和使用要求,安装通风设备和管道,确保厂房内部的空气流通和质量。
(3)排水系统:设计和安装厂房的排水系统,包括排水管道、雨水收集设施等。
四、质量控制在施工过程中,严格按照设计要求和相关规范进行施工,确保各个环节的质量控制。
定期组织工程验收和质量检查,及时发现和解决问题。

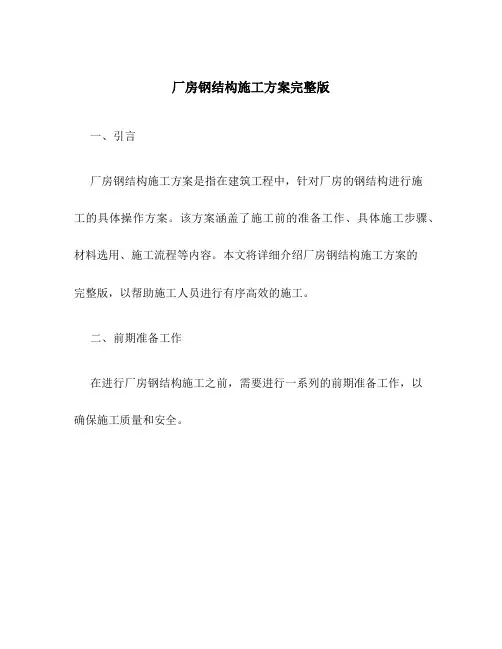

厂房钢结构施工方案完整版一、引言厂房钢结构施工方案是指在建筑工程中,针对厂房的钢结构进行施工的具体操作方案。
该方案涵盖了施工前的准备工作、具体施工步骤、材料选用、施工流程等内容。
本文将详细介绍厂房钢结构施工方案的完整版,以帮助施工人员进行有序高效的施工。
二、前期准备工作在进行厂房钢结构施工之前,需要进行一系列的前期准备工作,以确保施工质量和安全。
1. 施工图纸审核在施工前,需要对施工图纸进行仔细审核。
审核切勿遗漏任何细节,确保施工图纸的准确性和完整性。
特别要注意对结构节点和连接细部的审查,以确保施工的可行性和安全性。
2. 施工现场准备施工现场应做好平整、无障碍的准备工作,确保施工设备和人员的安全。
同时,根据施工需求,在施工现场搭建临时工地设施,如办公室、宿舍等。
3. 材料准备根据施工图纸要求,准备好所需的钢材、焊接材料、螺栓等各类施工材料,并对其进行质量检查,确保材料的质量和规格达标。
4. 施工机械准备根据施工计划,准备好所需的施工机械设备,如塔吊、施工电梯、焊接设备等。
确保所有施工机械设备的正常运行,并安排相应的人员负责操作和维护。
5. 人员组织根据施工计划,组织好施工人员,并进行相应的培训和指导,确保施工人员具备相关施工技能和安全知识。
三、施工步骤在前期准备工作完成后,可以按照以下步骤进行厂房钢结构的施工。
1. 基础施工首先进行厂房钢结构的基础施工,包括地面平整、基坑开挖、地基灌注等。
确保基础的牢固和稳定,为后续钢结构的安装提供支撑。
根据施工图纸的要求,进行钢柱的安装。
先将钢柱按照标高和位置进行临时支撑,然后使用起重设备将钢柱一根根吊装到相应位置。
在安装过程中,要进行垂直度和位置的调整,确保钢柱的准确安装。
3. 钢梁安装在钢柱安装完成后,进行钢梁的安装。
根据施工图纸的要求,将钢梁一根根吊装到相应位置,并与钢柱进行连接。
在安装过程中,要进行水平度和位置的调整,确保钢梁的准确安装。
4. 墙体安装在钢柱和钢梁安装完成后,进行厂房的墙体安装。
单层钢结构厂房的施工顺序与方法
单层钢结构厂房是一种经济实用的建筑形式,具有轻质、高强、耐久、易拆卸等特点,因而广泛应用于工厂、仓库、商场等场所的建设。
以下是单层钢结构厂房施工的基本顺序与方法。
一、地基施工
地基是整个单层钢结构厂房的基础,必须坚实可靠。
地基施工应先清理场地,然后进行土方开挖,按设计要求进行基坑支护和排水,然后进行基础混凝土浇筑。
地基施工完毕后,要进行地面整平和压实。
二、立柱和梁的安装
单层钢结构厂房的立柱和梁是承受建筑荷载的主要构件,安装必须精确,安全可靠。
立柱和梁的安装顺序是先安装立柱,再安装横梁和竖向支撑,最后安装屋面梁和墙面梁。
三、屋面和墙面的安装
屋面和墙面是单层钢结构厂房的关键部分,直接影响建筑的防水、保温和美观性能。
屋面和墙面的安装顺序是先安装屋面骨架和钢板,再安装屋面保温和防水层,最后安装屋面饰面板。
墙面的安装也是相似的,先安装墙面骨架和钢板,再安装墙面保温和防水层,最后安装墙面饰面板。
四、内部装修和设备安装
单层钢结构厂房的内部装修和设备安装也是必不可少的工作,包括电气、照明、通风、空调、消防等设备的安装,以及内部隔墙、吊顶、地面铺装等装修工作。
内部装修和设备安装的顺序应根据具体情
况而定,一般要在外部施工完成后进行。
五、收尾工作
单层钢结构厂房的收尾工作包括安装门窗、清理场地、检查验收等。
安装门窗应选择符合设计要求的门窗,严格按照安装工艺进行安装。
清理场地应清除施工垃圾和材料,使场地整洁有序。
验收工作是最后一道关口,必须严谨认真,确保建筑的质量和安全。
第1篇本项目为一座现代化的钢结构厂房,占地面积约为10000平方米,总建筑面积约为8000平方米。
建筑高度为24米,共5层。
钢结构厂房主要用于生产加工,具有良好的采光、通风、隔热、保温性能。
为确保工程质量和施工进度,特制定本施工方案。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解建筑物的结构、构件、节点、连接方式等。
(2)了解施工规范、质量标准和操作规程。
(3)对施工人员进行技术交底,确保施工人员掌握施工技术要求。
2. 材料准备(1)钢材:Q235B、Q345B等,确保质量符合国家标准。
(2)焊条、焊剂:应符合国家标准,并根据焊接要求选用。
(3)连接件:高强度螺栓、焊接节点板、锚栓等,确保质量符合国家标准。
(4)其他材料:防火涂料、密封胶、油漆等。
3. 机械设备准备(1)起重机械:吊车、塔吊等,确保满足施工需求。
(2)焊接设备:焊接机、切割机、气割机等,确保焊接质量。
(3)检测设备:超声波探伤仪、磁粉探伤仪等,确保质量检测。
(4)测量设备:全站仪、水准仪、经纬仪等,确保施工精度。
4. 施工人员准备(1)组织施工队伍,明确施工负责人、技术负责人、质量负责人等。
(2)对施工人员进行培训,提高施工技能和安全意识。
(3)配备足够的施工人员,确保施工进度。
三、施工工艺1. 钢结构构件加工(1)下料:根据设计图纸,对钢材进行下料。
(2)切割:采用等离子切割、激光切割等先进切割技术,确保切割精度。
(3)弯曲:采用数控弯曲机,对型钢进行弯曲加工。
(4)焊接:采用CO2气体保护焊、手工电弧焊等焊接技术,确保焊接质量。
2. 钢结构构件运输与堆放(1)运输:采用吊车、平板车等运输工具,确保运输安全。
(2)堆放:在施工现场设立构件堆场,按构件类型、规格进行分类堆放,便于施工。
3. 钢结构构件安装(1)基础验收:确保基础验收合格,满足钢结构安装要求。
(2)构件吊装:采用塔吊进行构件吊装,确保吊装安全。
(3)构件校正:安装过程中,对构件进行校正,确保安装精度。
一、工程概况本工程为某公司新建的钢构厂房,建筑面积约为10000平方米,采用轻钢结构体系,建筑高度为12米,建筑长度为120米,宽度为80米。
结构形式为门式刚架,屋面采用彩色钢板夹芯板,墙面采用彩钢板。
本工程包括基础施工、钢结构制作、安装、屋面及墙面施工、屋面防水、地面施工等工序。
二、施工组织设计1. 施工单位:某钢结构工程有限公司2. 施工现场管理人员:项目经理、施工员、质量员、安全员、材料员等。
3. 施工进度安排:根据工程进度计划,确保工程按期完成。
4. 施工资源配置:根据工程量及施工进度,合理配置施工机械设备、材料、劳动力等资源。
三、施工方案1. 施工顺序(1)基础施工:土方开挖、基础垫层、基础钢筋绑扎、基础混凝土浇筑。
(2)钢结构制作:钢构件下料、切割、焊接、组装、防腐涂装。
(3)钢结构安装:基础验收、钢构件运输、吊装、校正、连接、防腐涂装。
(4)屋面及墙面施工:屋面防水、屋面板安装、墙面彩钢板安装。
(5)屋面防水施工:屋面防水层施工、屋面排水系统安装。
(6)地面施工:地面垫层、混凝土浇筑、地面找平。
2. 施工方法及工艺(1)基础施工基础开挖:采用机械开挖,确保基础尺寸符合设计要求。
基础垫层:采用C15混凝土垫层,厚度为100mm。
基础钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距及保护层厚度。
基础混凝土浇筑:采用泵送混凝土,确保混凝土质量。
(2)钢结构制作钢构件下料:按照设计图纸及施工要求进行钢构件下料,确保尺寸准确。
切割:采用数控切割机进行切割,确保切割质量。
焊接:采用自动焊接机进行焊接,确保焊接质量。
组装:按照设计要求进行钢构件组装,确保组装质量。
防腐涂装:采用静电喷漆,确保防腐涂装质量。
(3)钢结构安装基础验收:确保基础验收合格后进行钢结构安装。
钢构件运输:采用平板车运输,确保钢构件安全到达现场。
吊装:采用起重机进行吊装,确保吊装安全。
校正:按照设计要求进行钢构件校正,确保钢构件垂直度及水平度。
钢结构厂房钢结构安装施工方案一、工程概述本次施工的钢结构厂房位于_____,总建筑面积为_____平方米。
厂房主体结构采用钢结构,包括钢梁、钢柱、钢屋架等主要构件。
该厂房的设计旨在满足生产需求,具备较高的强度和稳定性。
二、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,提出并解决图纸中存在的问题。
2、编制施工组织设计及专项施工方案,并向施工人员进行技术交底。
(二)材料准备1、根据施工图纸,计算所需钢材的种类、规格和数量,并进行采购。
2、对进场的钢材进行质量检验,包括外观检查、化学成分分析和力学性能试验等,确保钢材质量符合设计要求。
(三)施工机具准备1、准备吊车、电焊机、切割机等主要施工机具,并对其进行性能检查和调试。
2、配备必要的量具,如钢尺、水准仪、经纬仪等,确保施工测量的准确性。
(四)现场准备1、清理施工现场,平整场地,修筑施工道路。
2、搭建临时设施,如办公室、仓库、休息室等。
三、钢结构构件的制作(一)钢柱的制作1、按照设计图纸的要求,选用合适的钢材进行切割、焊接和拼装。
2、对钢柱的焊缝进行无损检测,确保焊缝质量符合规范要求。
(二)钢梁的制作1、制作钢梁时,要注意控制其尺寸精度和形状偏差。
2、钢梁的翼缘和腹板的拼接应符合设计和规范要求。
(三)钢屋架的制作1、钢屋架的杆件应在工厂内进行预制,然后在现场进行拼装。
2、对钢屋架进行预拼装,检查其几何尺寸和连接节点的准确性。
四、钢结构的运输和堆放(一)运输1、根据构件的尺寸和重量,选择合适的运输车辆和运输路线。
2、在运输过程中,要采取有效的固定措施,防止构件变形和损坏。
(二)堆放1、构件堆放场地应平整坚实,排水良好。
2、构件应按种类、规格和安装顺序分区堆放,并设置明显的标识。
五、钢结构的安装(一)基础复测1、安装前,对基础的轴线、标高和地脚螺栓的位置进行复测,确保基础符合设计要求。
2、对偏差超过规范允许值的基础,应及时进行处理。
(二)钢柱的安装1、采用吊车将钢柱吊起,缓慢就位。
钢结构厂房安装施工方案随着社会的发展,厂房建设成为了一个重要的领域。
传统的厂房建设往往需要大量的时间和费用,但是现代的钢结构厂房建设得到了广泛的应用。
作为一个新兴的行业,钢结构厂房建设的技术水平和施工方案一直在不断的发展和创新。
钢结构厂房的安装施工方案就是其中的一个重要部分。
1. 钢结构厂房的搭建钢结构厂房的搭建是一个重要的环节,也是保证厂房质量的关键。
钢结构厂房搭建的过程涉及到厂房的设计、材料选择、制造和施工等方面。
首先,钢结构厂房的搭建需要进行详尽的设计,包括草图、结构设计、构件设计、安装设计等多个环节。
设计上需要考虑厂房所承受的荷载、风荷载、地震荷载等因素,同时还要满足工艺的要求,保持厂房的经济性和实用性。
其次,材料的选择也是十分重要的。
钢结构厂房材料的选择要根据设计要求来进行,同时要考虑到安全和经济性等多个因素,确保材料的质量和可靠性。
最后,制造和施工是整个搭建过程中的重要部分。
制造上需要严格执行制造工艺要求,施工上则需要井然有序地进行,确保建设的效率和质量。
在整个施工的过程中,施工人员需要随时关注材料的安装和连接情况,确保厂房的质量和可靠性。
2. 钢结构厂房的安装细节钢结构厂房的安装细节是搭建过程中的关键,也是整个工程的成败决定因素。
因此,在施工预备工作中,需要充分考虑安装的细节问题。
首先,关注厂房的安装场地。
在施工前,需要对厂房所在的地形、环境等进行详尽的调查和分析,以免施工过程中出现安全隐患。
其次,关注安装的工艺细节。
不同的工艺细节需要采用不同的工具和方法,因此,在施工前,施工人员需要对工艺细节进行充分的准备,包括测量、切割、安装等方面的工程。
最后,关注施工人员的安全。
在整个搭建的过程中,需要关注施工人员的安全,确保他们的工作不受到任何威胁。
3. 钢结构厂房的验收和保养钢结构厂房的验收和保养是钢结构厂房建设不可少的环节。
验收包括验收工程和验收材料两个方面,验收工程需要根据设计方案进行,保证工程质量,验收材料则需要对材料进行检测和监控,确保材料的质量。
厂房钢结构安装工程专项施工方案一、项目概述本项目为厂房钢结构安装工程,总面积XXX平方米,主要包括XXX部分。
本施工方案旨在确保安装质量、保证施工进度,并遵守相关安全规定。
二、工程准备1.施工前准备工作(1)组建专业安装队伍,确保人员素质和技术水平。
(2)检查并修复钢结构件的表面缺陷,确保安装质量。
(3)准备必要的施工机械设备,如吊车、塔吊等。
(4)制定详细的施工计划,确保施工进度。
2.施工材料准备(1)检查及验收钢材、焊条、螺栓等安装材料的合格证明和检测报告。
(2)采购质量可靠的焊接材料和螺栓,确保施工质量。
三、安装工艺1.先期准备工作(1)清理施工现场的杂物和障碍物。
(2)确定主要设备安装位置,标记位置线。
(3)搭建安装施工平台,确保安全施工。
(4)确定主要梁柱的支撑方式,并进行有效固定。
2.梁柱安装(1)按照设计要求,遵循坡口焊接工艺进行焊接。
(2)选用合适的焊接材料,确保焊接质量。
(3)测量和校验梁柱的位置和尺寸,确保安装准确。
3.屋面安装(1)根据设计要求,安装檩条和钢板。
(2)合理调整和排列檩条,确保均匀分布荷载。
(3)进行现场质量验收及复验,确保屋面材料质量和安装质量。
4.墙体安装(1)根据设计要求,采用预制墙体进行安装。
(2)按照设计要求进行预制墙体的连接和固定。
(3)进行现场质量验收及复验,确保墙体安装质量。
5.检测与验收(1)参照相关国家标准,进行安装工程的质量检测。
(2)进行结构的稳定性检验,确保安全可靠。
(3)对已完成的工程进行验收,确保符合设计要求。
四、安全与保障1.施工期间,严格遵守安全操作规程,做好个人及施工人员的安全保护措施。
2.施工现场设置警戒线,并安排专人进行现场管控,确保安全。
3.工具、设备、材料要检查合格,做好防止坠落及场地灭火设备的配备。
4.每天安排专人值班,负责安全保障工作,定期组织现场安全教育培训。
五、质量控制1.对施工中的钢结构进行监控和监督,确保焊接质量。
钢结构厂房安装施工及方案1.工程准备阶段:在进行钢结构厂房的安装施工之前,需要进行相关的工程准备,包括:-确定施工范围和进度,制定详细的施工方案和施工计划;-对施工现场进行勘测和分析,确保施工安全;-与相关设计单位、施工单位和监理单位进行沟通和协调,明确各自的责任和任务;-确定所需的主要材料和设备,并进行采购和配备。
2.钢结构制作:-根据设计图纸和要求,进行钢结构的制作,包括型钢切割、焊接、矫正等工艺;-对制作好的钢结构进行质量检验,确保符合相关规范和要求;-对钢结构进行防腐处理,以延长使用寿命。
3.施工准备:-根据施工图纸和方案,确定临时设施和场地准备工作,包括场地平整、搭建临时工棚、设置施工标志等;-调配所需的施工机械和设备,包括吊装设备、起重机、钢梁焊接机等;-制定作业票和严格执行安全规章制度,确保施工过程中的安全。
4.钢结构安装:-按照设计要求和施工图纸,进行钢结构的吊装、定位和调整,确保结构的垂直度、水平度和整体稳定性;-对吊装的钢结构进行临时固定,并进行终身固定;-进行接缝焊接和连接件的加固,确保连接的牢固性和完整性;-安装天窗、门窗等设备,进行必要的密封处理。
5.系统安装:-根据设计要求和施工图纸,进行电气、给排水、暖通等系统的安装和调试;-进行系统的运行测试和调整,确保各项功能正常和安全。
6.竣工验收:-进行钢结构厂房的竣工验收,对安装工程进行全面检查和测试,包括安全性、功能性和良好运行性的检验;-整理并提交竣工报告和相关资料,进行交接和验收手续。
总结:钢结构厂房的安装施工及方案是一项综合性的工作,需要全面考虑各个环节的协调和执行。
只有在合理安排好工程准备、钢结构制作、施工准备和安装等阶段的工作,才能保证钢结构厂房的安全、稳定和良好使用效果。
同时,施工过程要注意保护环境、保障工人安全,并与相关单位进行及时沟通和协调,以确保工程的顺利进行。
厂房钢结构制作与安装施工方案一、工程概况本工程为一座厂房的钢结构制作与安装施工工程。
厂房总建筑面积为XXXX平方米,高度为X米,地处于XXXX地区。
本工程采用X型钢柱与H型钢梁搭配,钢柱间距为X米,钢梁间距为X米。
二、施工流程:1.获得施工许可和工程图纸2.准备施工材料与设备:购买所需的钢材、螺栓、焊机、吊车等设备,并检查其规格与数量的符合要求。
3.进行钢结构的制作:根据工程图纸和设计要求,将钢材进行预先切割、焊接和钻孔处理,并进行质量检查。
4.运输钢结构:将已制作好的钢结构部件运输至工地,并妥善保护以防止损坏。
5.安装钢柱:首先确定钢柱的位置和垂直度,然后进行基础的浇筑固定,接着使用吊车将钢柱吊装至基础上,并进行水平校正。
6.安装钢梁:根据工程图纸和设计要求,将钢梁进行吊装安装,并进行水平校正和螺栓固定。
7.安装次梁与侧墙梁:根据工程图纸和设计要求,将次梁和侧墙梁进行吊装安装,并进行水平校正和螺栓固定。
8.安装屋面和墙面:根据工程图纸和设计要求,进行屋面与墙面的安装固定,并进行防水处理。
9.检验与验收:完成钢结构的安装后,进行质量检验与验收,确保质量符合要求。
10.清理与交付:清理施工现场,完成交付手续。
三、施工要求1.符合相关国家和行业的施工标准和规范要求。
2.做好施工环境的保护措施,防止对周边环境造成污染。
3.对所有参与施工作业人员进行安全培训,并提供必要的安全防护设备。
4.施工过程中,要定期检查和维护施工现场的秩序和安全,确保施工进程顺利进行。
5.按照工程图纸和设计要求进行材料的选用、制作与安装。
6.保证施工现场的安全和质量,严禁使用劣质材料和设备。
7.严格按照施工计划进行施工,确保工期的控制和进度的落实。
四、安全管理措施1.建立安全管理责任体系,明确各级管理人员的职责,并定期开展安全检查与隐患排查。
2.组织培训,提高员工的安全意识和安全技能。
3.配备必要的安全设施,如警示标语、安全带、安全网等,并确保其正常使用。
二层钢结构厂房安装施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!二层钢结构厂房安装施工工艺流程详解钢结构厂房因其高效、灵活和耐用的特性,被广泛应用在工业建筑中,尤其是二层钢结构厂房。
钢结构厂房的安装施工方法钢结构厂房的安装施工方法提要:屋面梁出厂时是分段出厂的,每跨屋面梁一般分为三段,每段屋面梁间为高强螺栓连接。
现场跨内设置可移动式拼装台架,安装前在地面拼装成整体,然后整体吊装更多精品地产学堂
钢结构厂房的安装施工方法
1.安装前的准备工作
构件检验:构件进场后必须认真按照图纸要求对构件的编号、外形尺寸、连接螺孔位置及直径等进行全面复核,符合设计图纸和规范要求后方可进入安装作业。
按照安装图纸的要求认真核查构件的数量,并对构件在安装位置就近放置,以便于吊装。
基础复测及放线
钢结构安装前根据土建专业工序交接单及施工图纸对基础的定位轴线、柱基础标高、杯口几何尺寸等项目进行复测与放线,确定安装基准,做好测量记录。
基础复测应符合如下要求:
序号项目允许偏差
1 支承面标高+ 水平度L/1000
2 建筑物定位轴线L/20000 且不大于
2.钢柱安装
钢柱的安装应先从有柱间支撑的柱子开始安装,先安装两个钢柱及柱间撑,使其形成体系,然后再安装其间的吊车梁及屋面梁。
吊装前的准备工作:
确定安装基准,在基础上做出柱子安装十字中心线,以便于柱子对位检查。
在柱身上做好安装标记,主要包括十字中心线、垂直度检测线、标高检测线等。
垂直度检测线应标记两个相互垂直的柱面,标高检测线应以牛腿上表面为基准,在柱身上+的位置标记测量点,便于安装时进行复测。
基础垫板安装
根据基础复测及柱外形检测记录,确定基础垫板的厚度及垫板上表面标高。
使得基础标高+垫板厚度+柱底至牛腿上表面高度=牛腿上表面标高,确保安装后牛腿上表面标高,以保证吊车梁的安装精度。
基础垫板应由一对斜垫铁及数块方垫铁制成,每摞最多不可超过五块。
垫板应设置在靠近柱脚底板加劲板或柱肢下,垫板与基础面的接触应平整紧密。
垫板安装前必须认真清理基础,用水准将垫板标高找平后,将垫铁临时固定,以防滑动。
使用成对斜垫板时,两块垫板斜度应相同,且重合长度不应少于垫板长度的2/3。
安装前在柱身上绑扎作业用爬梯、吊框、吊索具、拖拉绳等,以便于安装。
柱子吊装:选用适当的吊车性能参数,采用旋转法缓慢起吊钢柱,
然后使柱子缓缓就位。
柱子的校正:首先应将柱子十字中心线与基础中心线对正,用楔块初步固定,然后复测调整柱子标高,再调整柱子垂直度。
在柱子校正时,各项指标应综合调整,直至各项指标调整合格为止。
调整完成后,将垫板与柱底板焊接,将柱子用拖拉绳及楔块固定。
再复测各项指标应合格。
柱子的测量:
钢柱测量时应排除阳光侧面照射所引起的偏差。
应根据气温控制垂直度偏差并应符合如下规定:
I当气温接近年平均气温时,柱垂直度应控制在0附近。
II当气温高于或低于年平均气温时,应以每个伸缩段设柱间撑的柱子为基准,垂直度校正至接近0。
当气温高于平均气温时,其他柱应倾向基准点相反方向;当气温低于平均气温时,其他柱应倾向基准点方向。
柱子安装允许偏差如下:
序号项目允许偏差(mm)
1 柱子垂直度e≤H/1000;e≤10
2 定位轴线位移e≤3
3 柱基准点标高+3-5
4 柱弯曲失高H/1200且不大于15
第一根钢柱安装完成后,应随即安装相邻钢柱,然后安装柱间支撑使之形成稳定体。
二次灌浆:柱子调整固定合格后,交土建单位进行二次灌浆。
二次灌浆的振捣要求平缓且不能碰撞钢柱。
二次灌浆后要复测柱子垂直度,如有问题必须及时进行处理。
提交检测记录:所有以上工作完成后,复测钢柱允许偏差项目,提交钢柱安装检测记录。
3.吊车梁的安装
支座板安装:安装前复测牛腿上表面标高合格,在钢牛腿上放出支座板的定位线,在定位线上安装支座板,在支座板上放出吊车梁的定位线。
吊车梁安装:吊车梁的安装应从有柱间支撑的跨间开始,吊装后的吊车梁要进行临时固定。
吊车梁吊装时两头需用溜绳控制,以防碰撞柱子,就位时要缓慢落钩,以便对线。
在纵轴方向不得用撬杠撬动吊车梁,以防因柱子轴线方向刚度差使柱子弯曲产生垂直偏差。
吊车梁吊装时应基本对位吊装,与柱子做临时拉结,不可做最终固定,以免影响屋面结构的安装质量。
吊车梁调整:
屋面结构安装完成后对吊车梁进行调整固定,吊车梁调整时应从有柱间撑的节间开始,逐步向外扩散固定,调整一个固定一个。
吊车梁的校正的主要项目为顶面标高、垂直度、和平面位置等。
吊车梁安装允许偏差如下表:
序号检测项目允许偏差
1 梁跨中垂直度h/500
2 挠曲侧向L/1000,垂直方向+;0
3 两端支座中心位移
4 同跨间内同一横截面吊车梁顶面高差支座处其它处
5 同列相邻两柱吊车梁顶面高差L/1500,
6 同跨间任一截面的吊车梁中心跨距+
7 轨道中心对吊车梁腹板轴线偏移
4.屋面结构的安装
屋面梁出厂时是分段出厂的,每跨屋面梁一般分为三段,每段屋面梁间为高强螺栓连接。
现场跨内设置可移动式拼装台架,安装前在地面拼装成整体,然后整体吊装。
4
钢结构厂房的安装施工方法提要:屋面梁出厂时是分段出厂的,每跨屋面梁一般分为三段,每段屋面梁间为高强螺栓连接。
现场跨内设置可移动式拼装台架,安装前在地面拼装成整体,然后整体吊装
更多精品地产学堂
.1屋面梁的地面拼装
屋面梁地面拼装时,应在地面搭设拼装平台,拼装平台的基础要坚实,拼装平台的不平度应小于5mm。
在拼装平台上放出构件大样,大样对角线偏差:≤2mm,设定定位基准点,然后设置挡铁。
拼装:
A.在拼装平台上依次摆放各段屋面梁并调整至符合设计要求,然后临时固定。
B.拼装完毕,检查屋面梁几何尺寸,合格后进行高强螺栓连接。
屋面梁的高空安装
屋面梁吊点位置的确定既要保证方便就位又要考虑到钢梁的稳定性,防止因钢梁稳定性差吊点位置集中而产生弯曲变形。
由于屋面梁较长,吊装采宜取4点吊装,以防止吊装过程平面内挠曲。
拼装好的屋面梁整体吊装,缓慢就位。
就位时用临时螺栓过眼冲子将屋面梁校正固定,经检查合格后,进行高强螺栓连接。
屋面次梁的安装
每榀屋面梁安装完成后,随即安装屋面次梁及其它次结构,使之形成稳定体。
这样依次按顺序安装屋面结构至完毕。
