“全可控涡”节能离心压缩机项目一期工程施工组织设计编制:审核:批准:二〇〇四年一月十日目录1.综合说明1.1.工程施工目标1.1.1.工程质量目标1.1.2.施工工期目标1.1.3.施工安全目标1.1.4.文明施工目标1.1.5.治安保卫目标1.2.编制依据1.3.编制说明2.工程概况2.1.概述2.1.1.工程名称2.1.2.工程地点2.2.工程设计2.2.1.建筑结构设计2.2.2.钢结构设计2.2.3. 水电安装设计2.3.工程特点及对策3.施工部署3.1.指导思想3.2.部署原则3.2.1.目标管理原则3.2.2.程序管理原则3.2.3.过程控制原则3.2.4.均衡施工原则3.3. 组织部署3.3.1.管理机构组织部署3.3.2.技术组织部署3.3.3.劳动力组织部署3.4.物资部署3.4.1.材料采购3.4.2.主要周转材料配置3.4.3.主要施工机械设备配置3.5.关键工期控制节点部署3.6.关键质量控制节点部署3.7.安全文明施工控制点部署4.施工准备4.1.技术准备4.2.现场准备5.施工总平面布置5.1.布置原则5.2.施工用水、用电线路布置5.3.施工道路5.4.施工临设5.5.主要机械设备和周转材料布置5.6.施工现场排水5.7.施工现场平面布置图6.主要分部、分项工程施工方法6.1.测量工程6.1.1.校正所用测量仪器6.1.2.轴线坐标测定6.1.3.标高控制6.1.4.沉降观测6.2.土方工程6.3.钢筋6.2.1.施工工艺流程6.4.模板6.5.混凝土6.6.砌体6.7.窗安装6.8.楼地面6.9.钢结构工程6.10.电气工程6.11.给排水工程7.季节性施工措施7.1.雨季施工7.2.夏季施工8.施工工期保证措施8.1.施工总进度计划网络图8.2.确保工期主要措施8.2.1.组织保证措施8.2.2.技术保证措施8.2.3.材料、设备及资金保证措施8.2.4.目标计划保证措施8.2.5.经济手段保证措施8.2.6.准备工作保证措施9.工程质量9.1.质量方针9.2.质量目标9.3.质量计划9.4.质量保证体系9.4.1.贯彻质量保证体系标准9.4.2.质量管理结构9.4.3.质量管理网络体系9.4.4.项目职责范围内的质量体系要素分配9.5.质量保证措施9.5.1.质量控制程序9.5.2.质量管理措施9.5.3.原材料质量控制9.5.4.重要分部分项工程、重点部位的具体质保技术措施9.5.5.技术资料整理、收集、归档9.5.6.施工质量检测方法10.安全生产保证措施10.1.安全施工目标10.2.安全生产管理体系10.3.安全生产管理措施10.3.1.安全责任制度10.3.2.安全教育、交底制度10.3.3.安全设施验收制度10.3.4.安全生产检查制度10.4.安全生产技术措施10.4.1.填土安全技术措施10.4.2.高空作业安全技术措施10.4.3.脚手架搭设、拆除安全技术措施10.4.4.模板安装、拆除安全技术措施10.4.5. 安全用电主要技术措施10.4.6. 交叉作业安全防护措施10.4.7.钢结构制作安装安全保证措施11.文明施工保证措施11.1.文明施工目标11.2.确保文明施工主要措施11.2.1.确保文明施工主要管理措施11.2.2.消防保卫防盗主要措施11.2.3.对工地人员管理的各项措施12.施工现场标准化管理12.1安全标准化管理12.2文明施工标准化管理12.3施工用电标准化管理12.4现场计量标准化管理13.处理噪声、粉尘等环境污染的保证措施13.1.依据13.2.目标13.3.保证措施14.工程施工中的配合协调措施14.1.与建设单位的配合14.2.与设计单位的配合14.3.与监理单位的配合14.4.与水电安装单位的配合14.5.与钢结构安装单位的配合15.保修服务和承诺措施15.1.保修期限15.2.承诺措施附图一:施工进度网络计划附图二:施工现场平面布置图1.编制综合说明我公司认真、仔细地阅读了车间工程招标文件及相关资料,针对工程的施工特点,依据我公司在工业厂房和钢结构施工中所积累的丰富施工经验,提出如下施工目标:1.1.工程施工目标1.1.1.工程施工质量目标:1.1.1.1.工程质量等级为合格。
年产10万吨钢结构基地建设项目水电安装施工专项方案建设单位:福建省中城建设工程有限公司云南分公司施工单位:江安克建设(北京)有限公司编制:审核:批准:日期:年月日目录一、工程概况............................................................................................................................................................. …1.工程建设概况 ............................................................................................................................................................2 工期要求....................................................................................................................................................................3.编制施工组织设计的依据 .........................................................................................................................................二、施工方案设计 ........................................................................................................................................................1.开工前的准备阶段:.................................................................................................................................................2.施工进度计划 ............................................................................................................................................................3.制定设备材料需用计划 .............................................................................................................................................4.安排工程劳动力 ........................................................................................................................................................5.施工机具计划 ............................................................................................................................................................6. 施工方案6.1 电气动力施工方案......................................................................................................................................................6.2 厂房照明工程方案......................................................................................................................................................7.给排水施工方案..............................................................................................................................................................三、进度保证计划 ........................................................................................................................................................四、质量保证措施 ........................................................................................................................................................五、安全管理措施 ........................................................................................................................................................六、文明施工组织措施.................................................................................................................................................七、施工现场环保措施.................................................................................................................................................八、施工现场维护措施.................................................................................................................................................施工方案一.工程概况1.工程建设概况(1) 工程名称:新建组装车间、废弃物保管场及变电所扩建工程项目(2) 工程概要a. 建设单位: 无锡摩比斯汽车零部件有限公司b. 施工单位: 安克建设(北京)有限公司c. 设计单位:常州同创建筑设计有限公司d. 监理单位:无锡华诚建设监理有限公司e. 规模:23116.84平米f. 工程用途:生产车间2 工期要求开工日期:2015年1月5日;竣工日期:2015年8月31日;3编制施工组织设计的依据新建组装车间、废弃物保管场及变电所扩建工程方案设计图;建筑安装施工验收规范;有关建筑法律法规;建筑安装预算定额;我公司企业标准及积累的相关经验。

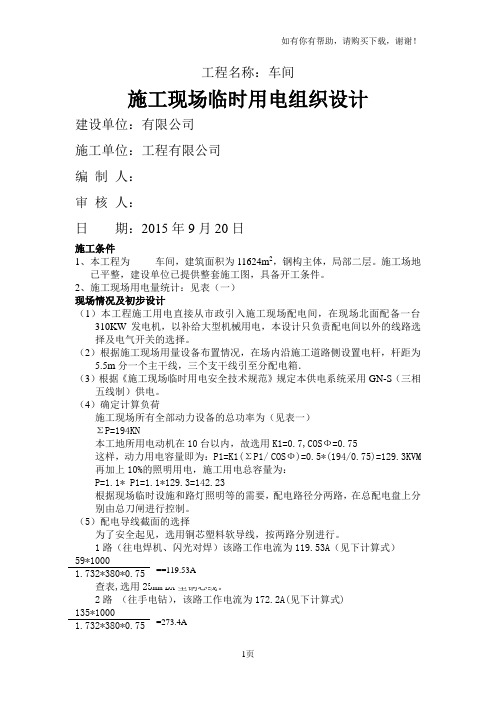

工程名称:车间施工现场临时用电组织设计建设单位:有限公司施工单位:工程有限公司编制人:审核人:日期:2015年9月20日施工条件1、本工程为车间,建筑面积为11624m2,钢构主体,局部二层。
施工场地已平整,建设单位已提供整套施工图,具备开工条件。
2、施工现场用电量统计:见表(一)现场情况及初步设计(1)本工程施工用电直接从市政引入施工现场配电间,在现场北面配备一台310KW发电机,以补给大型机械用电,本设计只负责配电间以外的线路选择及电气开关的选择。
(2)根据施工现场用量设备布置情况,在场内沿施工道路侧设置电杆,杆距为5.5m分一个主干线,三个支干线引至分配电箱.(3)根据《施工现场临时用电安全技术规范》规定本供电系统采用GN-S(三相五线制)供电。
(4)确定计算负荷施工现场所有全部动力设备的总功率为(见表一)ΣP=194KN本工地所用电动机在10台以内,故选用K1=0.7,COSФ=0.75这样,动力用电容量即为:P1=K1(ΣP1/ COSФ)=0.5*(194/0.75)=129.3KVM 再加上10%的照明用电,施工用电总容量为:P=1.1* P1=1.1*129.3=142.23根据现场临时设施和路灯照明等的需要,配电路径分两路,在总配电盘上分别由总刀闸进行控制。
(5)配电导线截面的选择为了安全起见,选用铜芯塑料软导线,按两路分别进行。
1路(往电焊机、闪光对焊)该路工作电流为119.53A(见下计算式)2路(往手电钻),该路工作电流为172.2A(见下计算式)查表,选用50mm2BX型铜芯线。
(6)按地保护采用10 mm2,各主干线截面见平面图,各导线到分电箱的敷设均穿PVC管保护,各分电箱内均配备漏电保护器,其漏电动作电流不大于30MA,额定漏电动作时间小于0.IS楼上各层使用,均用4 mm2电缆穿管引上各开关箱。
安全用电交底施工现场用电人员应加强自我防护意识,特别是电动建筑机械的操作人员必须掌握安全用电的基本知识,以减少触电事故的发生。
钢结构厂房施工组织设计编制日期:年月日编制单位:目录第一卷概况 (4)第一章 1.1编制依据 (4)第二章 1.2工程概况 (4)第三章 1.3主要技术规范、规程 (4)第四章 1.4施工条件 (5)第五章 1.5工程特点 (5)第二卷主要工程数量 (7)第三卷施工组织及进度安排 (10)第一章 3.1施工组织机构框图及主要施工管理人员表 (10)第二章 3.2施工队伍部署及任务划分 (11)第三章 3.3主要施工机具及劳动力配备 (11)第四章 3.4工程总体进度安排 (14)第四卷临时工程 (17)第一章 4.1安排原则 (17)第二章 4.2现场协调 (17)第三章 4.3临时水电及通讯 (17)第五卷主要工程施工方案和施工技术措施 (18)第一章 5.1 施工准备 (18)第二章 5.2 土建工程施工 (19)第三章 5.3钢结构及围护施工 (31)第一节 5.3.1主构件制作 (31)第二节 5.3.2屋面檩条、墙面檩条制作 (38)第三节 5.3.3其它附件制作 (40)第四节 5.3.4彩板的选型、加工 (41)第五节 5.3.5钢结构、围护门窗安装 (42)第四章 5.4水、电、暖施工 (49)第一节 5.4.1电力工程 (49)第二节 5.4.2给排水、采暖、动力管道施工方案及技术措施 (59)第六卷工程创优规划和工程质量保证措施 (65)第一章 6.1 工程质量创优目标 (65)第二章 6.2 质量创优制度 (65)第三章 6.3 质量保证体系 (66)第四章 6.4 保证质量主要施工技术措施 (67)第一节 6.4.1 土建工程 (67)第二节 6.4.2钢结构工程 (68)第三节 6.4.3水、电、暖及动力管道工程 (69)第七卷工期、安全保证措施 (70)第一章 7.1 保证工期的主要措施 (70)第一节 7.1.1 组织措施 (70)第二节 7.1.2 技术措施 (71)第二章 7.2 安全保证措施 (71)第一节 7.2.1 指导思想 (71)第二节 7.2.3 安全生产责任制 (72)第三节 7.2.4 安全生产教育 (72)第四节 7.2.5主要安全技术措施和保证制度 (73)第五节 7.2.6 消防、治安措施 (75)第六节 7.2.7安全技术检查制度 (75)第八卷环境保护及文明施工 (77)第一卷概况1.1编制依据1.1.1* * * * *铝合金车体及总装厂房工程施工招标文件、设计图纸、工程量清单;1.1.2现行建安工程施工及验收规范、工程质量检验评定标准;1.1.3现场调查资料;1.1.4相关工程施工经验。
五、施工组织设计**建设工程有限公司目录第一章概况1。
1编制依据1。
2主要技术规范1。
3工程概况1。
4工程特点第二章施工组织与资源配备2。
1施工队伍部署及任务划分2.2主要施工机具及劳动力配备第三章工程进度计划与措施3。
1施工进度策划3。
2工期保证措施3.2.1组织保证措施第四章临时工程4.1安排原则4.2现场协调4.3临时水电及通讯第五章工程施工方案与施工技术措施5.1 施工准备5.2 土建工程施工5.3钢结构及围护施工5.4水、电、暖施工第六章工程质量管理与保证措施6.1 工程质量创优目标6.2 质量创优制度6。
3 质量保证体系6.4 保证质量主要施工技术措施第七章安全管理体系与保证措施7.1安全管理目标及体系7.2工程难点与危险源分析7.3工程重点部位7.4周边建筑物、地下管线等民用及公共设施加固保护措施7.5组织管理措施第八章环境保护及文明施工8.1文明施工8。
2环境保护措施第九章季节性施工9.1雨季施工措施9。
2夏季高温季节施工措施9。
3夜间施工措施第十章其它需采取的措施10。
1成品保护措施10。
2现场管理体系第十一章紧急情况预案11。
1实施细则11。
2 救援队伍的组建11.3 培训和演练11。
4应急准备11.5应急响应级别11。
6应急响应11。
7应急恢复11.8现场急救措施11。
9 善后工作11.10 事故报告第十二章工程回访及保修12。
1 质量保修阶段的组织措施12.2使用后的回访及维修12。
3工程交付及培训服务第十三章与项目所在地各方的协调措施13。
1与业主单位协调配合措施13。
2与监理单位协调配合措施13。
3 与设计单位的协调配合措施13。
4 与地下管线管理单位配合第十四章附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的实验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图(或横道图)附表五:施工总平面图附表六:临时用地表第一章概况1。
1编制依据1.1。
钢结构工程水电施工方案1. 引言在现代建筑中,钢结构工程广泛应用于大型工程和高层建筑中,其具有高强度、轻质、耐久性好等优势。
然而,在进行钢结构工程施工过程中,水电施工是一个重要的环节。
本文将介绍钢结构工程水电施工方案,包括施工前准备、施工过程和施工后整理等内容。
2. 施工前准备2.1 施工图纸与技术交底在进行钢结构工程水电施工前,施工单位应仔细研究施工图纸,并与设计单位进行技术交底,确保对设计意图的准确理解。
同时,还需要审核设计文件、施工方案等相关文件,以确保施工的可行性和安全性。
水电施工需要用到一系列的设备和材料,包括电缆、电线、开关、水管、泵等。
施工单位应提前计划并采购所需的水电设备和材料,确保项目顺利进行。
2.3 施工队伍组建与培训施工单位需要合理组建施工队伍,包括电工、水工、工程师等。
对于施工队伍中缺乏相关经验或技术不足的成员,应进行培训,提高他们的水电施工能力。
3. 施工过程3.1 钢结构安装在进行钢结构安装时,施工单位应按照设计图纸的要求,采取安全、高效的安装方法。
在安装过程中,应注意保护钢结构的表面,避免划伤或损坏。
3.2 水电线路敷设水电线路敷设是施工过程中的重要环节,包括电缆、电线和水管的敷设。
施工单位应按照规范要求进行线路的敷设,同时注意线路之间的隔离和交叉防止干扰。
在敷设完水电线路后,需要进行水电设备的安装和调试工作。
施工人员应根据设备的要求,进行正确的安装和连接,并进行设备的测试和调试,确保设备正常运行。
3.4 施工质量控制施工过程中,施工单位应加强对施工质量的控制,包括材料的使用、工艺的执行、施工过程的记录等。
通过检测和检验,可以及时发现和解决问题,确保施工质量符合设计要求。
4. 施工后整理4.1 清理施工现场水电施工完成后,施工单位应进行施工现场的清理工作。
清理现场垃圾、残留物和废弃材料,保持施工现场的整洁和安全。
4.2 完善施工记录和档案施工单位应完善施工记录和档案,包括施工过程中的检测、验收记录,以及施工图纸、资料等的整理和归档。
年产10万吨钢结构基地建设工程水电安装施工专项方案建设单位:福建省中城建设工程有限公司云南分公司施工单位:江安克建设(北京)有限公司编制:审核:批准:日期:年月日目录一、工程简况…1.工程建设简况2 工期要求3.编制施工组织设计的依据二、施工方案设计1.开工前的准备阶段:2.施工进度计划3.制定设备材料需用计划4.安排工程劳动力5.施工机具计划6.施工方案6.1 电气动力施工方案6.2 厂房照明工程方案7.给排水施工方案三、进度保证计划四、质量保证措施五、安全管理措施六、文明施工组织措施七、施工现场环保措施八、施工现场维护措施施工方案一.工程简况1.工程建设简况(1) 工程名称:新建组装车间、废弃物保管场及变电所扩建工程工程(2) 工程概要a. 建设单位: 无锡摩比斯汽车零部件有限公司b. 施工单位: 安克建设(北京)有限公司c. 设计单位:常州同创建筑设计有限公司d. 监理单位:无锡华诚建设监理有限公司e. 规模:23116.84平Mf. 工程用途:生产车间2 工期要求开工日期:2015年1月5日;竣工日期:2015年8月31日;3编制施工组织设计的依据●新建组装车间、废弃物保管场及变电所扩建工程方案设计图;●建筑安装施工验收规范;●有关建筑法律法规;●建筑安装预算定额;●我公司企业标准及积累的相关经验。
二.施工方案的设计1.开工前施工准备(1)施工策划及准备做好施工准备工作,可以减少施工中的混乱,保证施工安排有序、顺利进行,对实现均衡施工缩短工期,确保工程质量和安全生产,减少浪费和降低工程成本都将起到重要作用。
建立工程组织机构(见附件1)。
a、工程经理在开工之前组织各专业工程师进行工程策划,确定各分部工程质量、安全、进度控制的计划和目标,并编制该工程的“质量计划”及关键工程、特殊工程作业指导书。
b、施工技术准备及图纸会审熟悉施工验收技术规范,然后在了解设计意图和熟悉施工图纸的基础上,由工程经理组织对施工图纸集中会审。
钢结构厂房的施工组织设计第一部分编制说明本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1、安徽理工大学颁发的金工车库工程招标文件。
2、XXXXXX设计的金工车库建筑施工图。
3、安徽省定额及有关规范、标准和规程。
4、安徽省及淮南市有关文件及规定。
5、现场实际情况。
第二部分工程施工的特点和难点一、在施工中:土方开挖、外墙砖墙、柱梁、屋面钢结构、门窗、水电、消防等分项工程较多,在施工各个阶段都要有专业施工技术上和管理上的协调配合措施。
二、基础承台为大体积混凝土施工须采取行之有效的施工方法和措施,以防混凝土出现施工冷缝和温度裂缝。
三、本工程为单层建筑面积较大的建筑物,垂直度及轴线控制也是测量放线的一个重点。
四、工期比较紧,施工对整个工程的施工进度做好统筹规划,并应认真做好各种预留、预埋工作,同时还应会同甲方与监理单位,加强对现场的管理和调度。
八、本工程总工期为160天。
第三部分施工部署安徽理工大学淮南化校金工车库工程,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司拟将其列为重点工程,公司给予高度重视,决心在以往建筑施工经验的基础上,巩固成绩,克服缺点,坚持公司的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。
在施工过程中,同建设单位、监理单位、设计单位和质检单位密切合作,继续推行项目法施工,实施ISO9002质量保证体系。
责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产。
为此我公司制定以下各项目标:一、工期:确保160天内完成招标规定的全部工程项目。
威茨曼金属制品(江阴)有限公司新建年产800万件金属柔性管路系统项目水电安装施工组织设计编制单位:江阴市滨江建筑安装工程有限公司编制:审核:审批:编制日期:2016年6月10日目录一、工程概况................................................................................................................ …1.工程建设概况...............................................................................................................2 工期要求.....................................................................................................................3.编制施工组织设计的依据...........................................................................................二、施工方案设计............................................................................................................1.开工前的准备阶段:...................................................................................................2.施工进度计划...............................................................................................................3.制定设备材料需用计划...............................................................................................4.安排工程劳动力...........................................................................................................5.施工机具计划...............................................................................................................6. 施工方案6.1 电气动力施工方案.....................................................................................................6.2 厂房照明工程方案.....................................................................................................7.给排水施工方案..............................................................................................................三、进度保证计划............................................................................................................四、质量保证措施............................................................................................................五、安全管理措施............................................................................................................六、文明施工组织措施....................................................................................................七、施工现场环保措施....................................................................................................八、施工现场维护措施....................................................................................................一.工程概况1.工程建设概况本工程为威茨曼金属制品(江阴)有限公司新建年产800万件金属柔性管路系统项目,由江阴市滨江建筑安装工程有限公司组织建设,安装内容,电气部分有:动力照明、应急照明及防雷接地等设施。
五、施工组织设计编制人:审核人:审批人:**建设工程有限公司目录第一章概况1.1编制依据1.2主要技术规范1。
3工程概况1。
4工程特点第二章施工组织与资源配备2。
1施工队伍部署及任务划分2。
2主要施工机具及劳动力配备第三章工程进度计划与措施3.1施工进度策划3.2工期保证措施3。
2。
1组织保证措施第四章临时工程4.1安排原则4.2现场协调4。
3临时水电及通讯第五章工程施工方案与施工技术措施5。
1 施工准备5。
2 土建工程施工5.3钢结构及围护施工5。
4水、电、暖施工第六章工程质量管理与保证措施6。
1 工程质量创优目标6。
2 质量创优制度6。
3 质量保证体系6。
4 保证质量主要施工技术措施第七章安全管理体系与保证措施7。
1安全管理目标及体系7。
2工程难点与危险源分析7。
3工程重点部位7.4周边建筑物、地下管线等民用及公共设施加固保护措施7.5组织管理措施第八章环境保护及文明施工8。
1文明施工8。
2环境保护措施第九章季节性施工9.1雨季施工措施9.2夏季高温季节施工措施9.3夜间施工措施第十章其它需采取的措施10.1成品保护措施10。
2现场管理体系第十一章紧急情况预案11.1实施细则11。
2 救援队伍的组建11.3 培训和演练11。
4应急准备11。
5应急响应级别11.6应急响应11。
7应急恢复11.8现场急救措施11.9 善后工作11。
10 事故报告第十二章工程回访及保修12。
1 质量保修阶段的组织措施12.2使用后的回访及维修12。
3工程交付及培训服务第十三章与项目所在地各方的协调措施13.1与业主单位协调配合措施13。
2与监理单位协调配合措施13.3 与设计单位的协调配合措施13。
4 与地下管线管理单位配合第十四章附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的实验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图(或横道图)附表五:施工总平面图附表六:临时用地表第一章概况1.1编制依据1.1.1***市经济技术开发区南区2013(工)-3号地块一期(中钢***矿山研究院有限公司4万吨/年空心玻璃微珠项目一期工程)生产厂房工程施工招标文件、设计图纸、工程量清单;1。
年产10万吨钢结构基地建设项目水电安装施工专项方案建设单位:福建省中城建设工程有限公司云南分公司施工单位:江安克建设(北京)有限公司编制:审核:批准:日期:年月日目录2 施工进度计划 (3)3.制定设备材料需用计划 (3)4.安排工程劳动力 (4)5. 施工机具计划 (4)6.施工方案 (4)6.2厂房照明工程方案 (9)四质量保证措施 (13)五。
安全管理措施 (14)六.文明施工组织措施 (15)八.施工现场维护措施 (15)施工方案一.工程概况1.工程建设概况(1) 工程名称:新建组装车间、废弃物保管场及变电所扩建工程项目(2) 工程概要a. 建设单位: 无锡摩比斯汽车零部件有限公司b. 施工单位: 安克建设(北京)有限公司c. 设计单位:常州同创建筑设计有限公司d. 监理单位:无锡华诚建设监理有限公司e. 规模:23116.84平米f. 工程用途:生产车间2 工期要求开工日期:2015年1月5日;竣工日期:2015年8月31日;3编制施工组织设计的依据新建组装车间、废弃物保管场及变电所扩建工程方案设计图;建筑安装施工验收规范;有关建筑法律法规;建筑安装预算定额;我公司企业标准及积累的相关经验。
二.施工方案的设计1.开工前施工准备(1)施工策划及准备做好施工准备工作,可以减少施工中的混乱,保证施工安排有序、顺利进行,对实现均衡施工缩短工期,确保工程质量和安全生产,减少浪费和降低工程成本都将起到重要作用。
建立项目组织机构(见附件1)。
a、项目经理在开工之前组织各专业工程师进行项目策划,确定各分部工程质量、安全、进度控制的计划和目标,并编制该工程的“质量计划”及关键工程、特殊工程作业指导书。
b、施工技术准备及图纸会审熟悉施工验收技术规范,然后在了解设计意图和熟悉施工图纸的基础上,由项目经理组织对施工图纸集中会审。
通过会审对图纸上存在的各种问题在施工前以书面形式提出,请业主、监理、设计单位解决,并有正常的签证和审批手续。
施工过程中出现设计变更时,将原图已完成部分请监理部门认可后再行拆改,必要时请业主参加。
(2)施工规范、图集及公司作业指导书a.施工采用的技术规范《建筑防腐蚀工程施工及验收规范》GB 50212-2002《自动化仪表工程施工及验收规范》GB 50093-2002《建筑施工现场环境与卫生标准》JGJ 146-2004《建筑施工高处作业安全技术规范》JGJ 80-91《电气装置安装工程施工验收规范》《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB50300-2001《钢筋焊接及验收规范》JGJ18-2003《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑电气工程施工质量验收规范》《施工现场临时用电安全技术规范》JGJ-46-2005《建筑给水排水及采暖工程施工及质量验收规范》GB50242-2002《给水排水构筑物施工及验收规范》GB50141-2002《建筑防腐蚀工程质量检验评定标准》GB 50224-95《建筑装饰工程质量验收规范》GB 50210-2001《建筑施工安全检查标准》JGJ 59-99《等电位联结安装规范》GD501-2及国家和地方相关规定、法规及建设单位提供的设计图纸其他设计要求参照图集(3)根据总平面图,实量、实测临建搭设位置,进行施工现场布置。
(4)根据施工总进度安排计划各工种的进厂时间和劳动力的组织,做到“干一、想二、谋划三”杜绝施工倒置和无章作业;(5)根据工程结构和建筑特点,组织精兵强将合理安排劳动力,工序衔接合理,减少窝工现象,必要时日夜施工,见缝插针,确保工程质量及进度安排。
(6)提前作好对所有施工人员进行施工进度安排、安全技术要求、施工质量、技术要求规范、验收标准以及施工图纸的技术交底计划。
保证在施工前所有参与施工人员明确相关的施工组织要求。
(7)施工前根据验收规范的要求及ISO9001质量体系运行的要求,做好各项原始记录的准备工作。
(8)确定劳动组织,选择技术过硬的施工队伍,下达施工任务,进行技术交底,熟悉图纸。
(9)现场生活及生产用水,由项目经理部统一安排。
(10)编制施工预算,根据本工程特点,将单位工程先分部位、分系统计算出工程量,依据国家颁发的统一施工劳动定额,计算出各分项工程工程量及工日,汇总出各工种所需总工日,为劳动力安排及时提供依据。
2 施工进度计划施工进度计划严格按照合同竣工日期进行合理安排,各工种严密协调配合,每周、每月做好下步进度计划安排表,实时跟进,确保按质按量完成施工任务。
3.制定设备材料需用计划根据总的施工进度计划要求确定各专业施工用设备和材料的到货时间。
对于由建设单位提供或指定的设备和材料以书面形式报请建设单位落实解决;各专业分包单位范围内的设备和材料必须服从项目部统一调配,按期到达现场,不能影响工程进度。
4.安排工程劳动力根据业主工期要求及计划进度安排,指定设备、材料到货时间,编制安装工程进度表和施工过程劳动力计划表;根据工程特点组织具有相应工作经验、技术能力的劳动力进场,熟悉施工图纸,进行技术安全交底,下达施工任务。
详见人力资源配置计划表(附件2)。
5. 施工机具计划施工机具的选用以提高机械化施工程度,减轻劳动强度,加快工程进度为前提,选用功能适用、效率高的施工机具。
详见主要施工机具设备配置表(附件3)。
6.施工方案本工程涉及的分项工程有电气动力工程、照明工程、施工临时配电工程,项目部在施工中对各专业施工队伍的协调至关重要。
在施工过程中先施工的专业要严格按设计图纸位置及标高进行施工,为后续施工创造条件,后施工的专业不得破坏或移动已完工的成品,做好成品保护工作,如因设计问题相互干涉,应及时与设计单位取得联系或请设计现场解决。
如需返工的应办理变更手续,请设计及监理部门认可。
各分项工程本着以局部让大局的原则,确定和调整本工程的施工顺序,以便给其他专业创造施工条件。
在施工中甲方、监理对工程用材料、设备的质量、施工质量、工程进度进行监督,施工单位尊重甲方、监理提出的意见。
6.1 电气动力施工方案6.1.1配电柜(箱、操作台)安装I.开箱验收(1)配电柜(箱、操作台)运至安装现场,应同建设单位专业代表一同开箱检查,根据装箱单,填写配电柜(箱、操作台)开箱检查验收记录。
(2)箱号、箱数包装情况(3)附件、规格、数量、配电柜(箱、操作台)出厂编号。
(4)配电柜(箱、操作台)外观、内部完好率。
(5)对不合格件的处理结果。
II.配电柜(箱、操作台)安装(1)配电柜(操作台)型钢底座的制作尺寸,应与配电柜(操作台)相符,其直线度允许偏差为每米1mm,当型钢底座总长超过5米时全长允许偏差5mm。
(2)配电柜(操作台)的型钢底座应在二次抹面前安装找正,其上表面应高出地面。
型钢底座应进行防腐处理。
(3)单独配电柜安装应符合下列规定:a.垂直、平正、牢固b .垂直度允许偏差为每米1.5毫米c.水平度允许偏差为每米1毫米(4) 成排的配电柜(操作台)的安装,还应符合下列规定a.相邻两柜(操作台)顶部高度允许偏差为2毫米b.柜间的连接处超过2处以上时,顶部高度允许偏差为5毫米c.相邻两柜(操作台)接缝处正面的平面度允许偏差为1毫米d.当柜间连接处超过5处时,盘柜正面的平面度最大允许偏差为5毫米e.相邻两柜(操作台)间接缝的间隙不大于2毫米f.配电柜(箱、操作台)在搬运安装过程中,应防止变形和表面油漆损伤。
安装及加工中严禁使用气焊。
(5) 盘柜安装完毕应满足下列要求:a.盘、柜的固定及接地应可靠,盘、柜漆层应完好,清洁整齐。
b.盘、柜内所装元件应齐全完好,安装位置正确,固定牢固。
c.设计要求的抽屉式开关柜在推入和拉出时应灵活,机械闭锁可靠,照明装置齐全。
d.操作及联动试验正确,符合设计要求。
6.1.2干式变压器安装I.基础验收变压器就位前,要先对变压器室和基础进行验收,验收合格后方可进行安装。
II.开箱检查重点检查下列内容,并填写“开箱检查记录”。
设备出厂合格证明及产品技术文件应齐全;设备应有铭牌,型号规格应和设计相符,附件、备件核对装箱单应齐全;外形无损伤、变形,油漆是否脱落,带油运输的变压器有无漏油现象;变压器瓷绝缘子有无损伤、裂痕。
III.变压器的安装(1)变压器的安装应按已批准的设计进行施工。
(2)与变压器的安装有关的建筑工程质量达到要求,屋顶地面施工完毕,不得有渗漏。
(3)验收检查应配合监理工程师共同进行,验收检查应做好记录,并经过监理工程师的确认。
(4)变压器的固定,应按设计要求进行固定,当设计没有要求时,宜采用螺栓与基础连接。
(5)变压器安装时,室内配电装置安全净距应符合下列规定:a.不同相间及带电部分与墙壁之间为125mmb.无遮栏裸导体至地面之间为2425mm(6)变压器安装完毕,在调试运行前,应按设计要求做好室内变压器的保护网、栏杆等安全保护设施,当设计没有要求时,应在距变压器外侧1.5m处安装保护网门,以确保在正常情况下能与触及到的变压器非带电金属部分等隔开。
6.1.3电缆桥架的敷设(1) 电缆桥架的组装要完整,配件齐全。
支架安装横平竖直,连接牢固。
(2) 支柱、托臂固定应牢固,梯架连接板的螺栓应紧固,螺母应位于梯架的外侧。
(3) 直线段电缆桥架超过30m,应留有伸缩缝,连接采用伸缩缝连接板。
跨越建筑物伸缩缝时应设置伸缩缝。
桥架沿墙敷设时,可采用托臂支撑。
(4) 电缆托盘、梯架不易敷设在腐蚀性气体管道和热力管道的上方及腐蚀性液体的下方,否则应采取防腐隔热措施。
(5) 电缆梯架(托盘)、支吊跨距、防腐类型应符合设计要求。
(6) 电缆桥架,各区段安装高度按图纸给定尺寸施工。
电力电缆和控制电缆应分层敷设,控制电缆走下层,电力电缆走上层。
仪表控制电缆应与电力控制电缆分层敷设,当有困难时,应用金属档板隔开。
(7) 当桥架远离建筑物立柱敷设时,应根据设计图纸给定方案施工,同时要保证桥架用吊架和托臂固定间距为1m。
6.1.4电缆保护管的敷设(1) 安装的保护管不应有穿孔、变形、裂缝和显著的凹凸不平,内壁应光滑(2) 保护管的加工制作应符合下列规定:a.管口应无毛刺和尖锐棱角。
b.保护管弯制角度不应小于90度;c.保护管的弯曲半径;明敷设电缆不应小于保护管外径的6倍,铠装电缆不应小于保护管外径的10倍;d.保护管弯曲处不应有凹陷,裂缝和明显的弯扁;e.单根保护管直角弯不宜超过两个。
f.金属电缆管应在外表涂防腐漆或涂沥青,镀锌管锌层剥落处应涂以防腐漆,埋入混凝土的保护管,管外不宜涂漆。
(3) 切断保护管时可用钢锯切断和割刀及无齿锯切割钢管不应有折扁和裂缝,管内无铁屑及毛刺,切割口应锉平,管口应刮光。
(4) 套丝一般使用园丝板或管子铰板铰制。
