10千伏及以下架空配电线路施工及验收规范
- 格式:docx
- 大小:75.66 KB
- 文档页数:21
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第条架空电力线路的安装应按已批准的设计进行施工。
第条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第条为特殊目的使用的线材,除满足第条规定外,还应符合设计的特殊要求。
第条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。
第条金属附件及镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。
电气装置安装工程10千伏及以下架空配电线路施工及验收规范电气装置安装工程10千伏及以下架空配电线路施工及验收规范第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110,500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定: 一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
1第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。

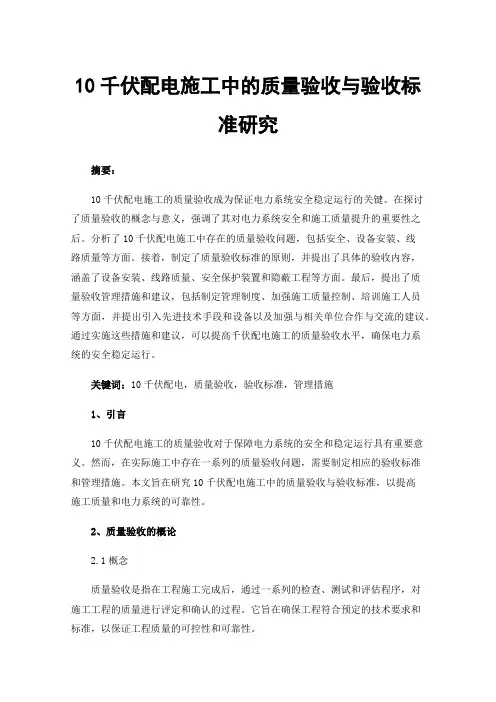

10千伏配电施工中的质量验收与验收标准研究摘要:10千伏配电施工的质量验收成为保证电力系统安全稳定运行的关键。
在探讨了质量验收的概念与意义,强调了其对电力系统安全和施工质量提升的重要性之后。
分析了10千伏配电施工中存在的质量验收问题,包括安全、设备安装、线路质量等方面。
接着,制定了质量验收标准的原则,并提出了具体的验收内容,涵盖了设备安装、线路质量、安全保护装置和隐蔽工程等方面。
最后,提出了质量验收管理措施和建议,包括制定管理制度、加强施工质量控制、培训施工人员等方面,并提出引入先进技术手段和设备以及加强与相关单位合作与交流的建议。
通过实施这些措施和建议,可以提高千伏配电施工的质量验收水平,确保电力系统的安全稳定运行。
关键词:10千伏配电,质量验收,验收标准,管理措施1、引言10千伏配电施工的质量验收对于保障电力系统的安全和稳定运行具有重要意义。
然而,在实际施工中存在一系列的质量验收问题,需要制定相应的验收标准和管理措施。
本文旨在研究10千伏配电施工中的质量验收与验收标准,以提高施工质量和电力系统的可靠性。
2、质量验收的概论2.1概念质量验收是指在工程施工完成后,通过一系列的检查、测试和评估程序,对施工工程的质量进行评定和确认的过程。
它旨在确保工程符合预定的技术要求和标准,以保证工程质量的可控性和可靠性。
2.2意义质量验收有助于保证电力系统的安全稳定运行。
10千伏配电系统是电力供应的重要环节,直接关系到用户的正常用电和电网的可靠性。
通过质量验收,可以检测和排除施工过程中存在的质量问题,减少故障发生的概率,提高配电系统的可靠性和安全性。
其次,质量验收有利于提高施工工程的质量水平。
通过严格的验收程序,可以对施工工程进行全面的检查和评估,发现并纠正施工中的缺陷和不足之处。
及时发现和解决问题,有助于提高施工工程的质量水平,减少维修和改进的成本。
此外,质量验收还能够加强工程质量管理和监督。
在质量验收过程中,需要进行相关记录和文件的归档,包括施工图纸、材料采购清单、检测报告等。
10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检查第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。

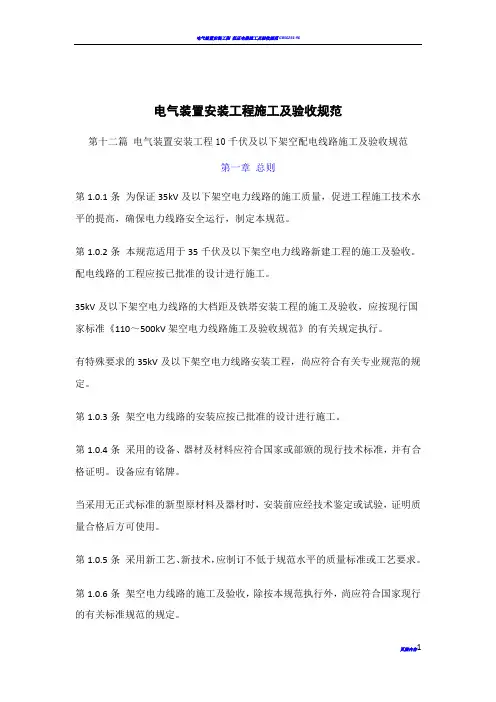

电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
10kV架空线路施工及验收技术规范韶关市第二批农网改造建设工程10kV架空配电线路施工技术规范批准:审核:编写:韶关供电分公司两网办二零零二年六月10kV架空配电线路施工技术规范一、基本技术原则:1、 10KV架空配电线路(以下简称线路)设计的气象条件,应根据当地的气象资料(采用10年一遇的数值)和附近已有线路的运行经验确定.2、线路设计应考虑农村规划和便于施工和日后运行.3、线路工程杆型设计要求套用韶关电力设计室10kV线路杆型图,采用标准化设计。
4、施工技术要求按粤电用[1999]12号文《广东省10千伏以下农村配网建设与改造技术原则》及建标[1992]912号文《35千伏以下架空电力线路施工及验收规范》。
5、 10kV线路供电半径不宜大于15千米,特殊情况供电半径可以适当延长,但要注意保证电压质量适度控制线损。
6、线路宜装设六氟化硫(SF6)或真空柱上开关:一般主干线长度超过5公里宜装设分段开关,支线超过2公里在支线首端宜装设支线开关,不超过2公里宜装设隔离开关或跌落保险开关。
7、导线选择应满足未来10年负荷发展需要.原则上主干线选用不小于LGJ—-95型导线,分支线选用LGJ—50型导线。
8、变压器安装必须采用台架设计,电杆安装户外低压刀闸、配电箱。
原则上不新建低压配电房。
9、经过乡镇线路的档距不宜大于50米,一般采用15米电杆;郊区不宜大于80米,一般采用10~12米电杆;郊区居民区一般采用12米1电杆。
特殊跨越档距另行设计.耐张段长度不宜大于1千米.10、绝缘子:悬式绝缘子选用XP—4.5型,针式绝缘子选用PQ-20型,瓷横担选用CD—10型.对于一般地区:LGJ—50~95型导线优先选用瓷横担(双担)、悬式绝缘子,LGJ-120型导线优先选用针式绝缘子、悬式绝缘子。
对于重污区、履冰区另行设计.11、对于经过高山、旷野等雷电活跃地区的线路,设计上考虑安装氧化锌型线路避雷器。
12、所有配套使用的横担、金具、卡具、拉棒、地网等,除地脚螺丝外均需热镀锌。
10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑第一条基坑施工前的定位应符合下列规定:1、直线杆:顺线路方向位移不应超过设计档距的5%垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。

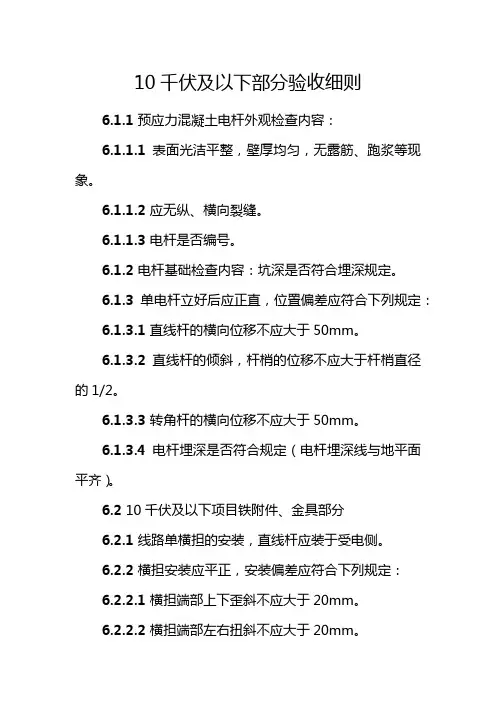

10千伏及以下部分验收细则6.1.1预应力混凝土电杆外观检查内容:6.1.1.1表面光洁平整,壁厚均匀,无露筋、跑浆等现象。
6.1.1.2应无纵、横向裂缝。
6.1.1.3 电杆是否编号。
6.1.2 电杆基础检查内容:坑深是否符合埋深规定。
6.1.3 单电杆立好后应正直,位臵偏差应符合下列规定:6.1.3.1直线杆的横向位移不应大于50mm。
6.1.3.2 直线杆的倾斜,杆梢的位移不应大于杆梢直径的1/2。
6.1.3.3 转角杆的横向位移不应大于50mm。
6.1.3.4电杆埋深是否符合规定(电杆埋深线与地平面平齐)。
6.2 10千伏及以下项目铁附件、金具部分6.2.1线路单横担的安装,直线杆应装于受电侧。
6.2.2 横担安装应平正,安装偏差应符合下列规定:6.2.2.1 横担端部上下歪斜不应大于20mm。
6.2.2.2 横担端部左右扭斜不应大于20mm。
6.2.2.3 双杆的横担,横担与电杆连接处的高差不应大于连接距离的5/1000;左右扭斜不应大于横担总长度的1/100。
6.2.3 绝缘子安装应符合下列规定:6.2.3.1安装应牢固,连接可靠,防止积水。
6.2.3.2绝缘子表面应无灰垢、附着物及不应有的涂料。
6.2.3.3 悬式绝缘子安装,尚应符合下列规定:6.2.3.3.1 与电杆、导线金具连接处,无卡压现象。
6.2.3.3.2耐张串上的弹簧销子、螺栓及穿钉应由上向下穿。
当有特殊困难时可由内向外或由左向右穿入。
6.2.3.3.3 悬垂串上的弹簧销子、螺栓及穿钉应向受电侧穿入。
两边线应由内向外,中线应由左向右穿入。
6.2.3.3.4 绝缘子裙边与带电部位的间隙不应小于50mm。
6.2.4 采用的闭口销或开口销不应有折断、裂纹等现象。
当采用开口销时应对称开口,开口角度应为30°-60°。
严禁用线材或其它材料代替闭口销、开口销。
6.3 10千伏及以下项目拉线部分6.3.1拉线棒外露地面部分的长度应为500~700mm。
竭诚为您提供优质文档/双击可除10kv以下架空线路验收规范篇一:10kV及以下架空线路施工及验收规范篇二:10kV及以下架空配电线路工程施工及验收规范10kV及以下架空配电线路工程施工及自验规范10kV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装臵,采用的防松装臵应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放臵检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑第一条基坑施工前的定位应符合下列规定:1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。
电气装置安装工程10千伏及以下架空配电线路施工及验收规范电气装置安装工程10千伏及以下架空配电线路施工及验收规范第1.0。
1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1。
0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110,500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定. 第1。
0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第2.0。
1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验: 一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2。
0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定: 一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定.绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0。
3条为特殊目的使用的线材,除满足第2。
0。
2条规定外,还应符合设计的特殊要求。
1第2。
0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第一章总则有关大跨越及铁塔安装工程的施工及验收可参照《送电线路施工及验收规范》(GBJ233—81)进行。
“电力变压器、互感器篇”、“高压电器篇”、“接地装置篇”、“电气设备交接试验标准篇”等的有关规定。
一、竣工的工程是否符合设计;二、工程质量是否符合规定;三、调整、试验项目及其结果是否符合本规范规定;四、按本篇规定提出的技术资料和文件是否齐全。
第二章器材检验一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑。
一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、裸铝绞线不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
一、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;二、线夹船体压板与导线接触面应光滑;三、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
一、瓷件与铁件应结合紧密,铁件镀锌良好;二、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;三、严禁使用硫磺浇灌的绝缘子。
一、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;二、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;三、杆身弯曲不应超过杆长的2/1000。
第三章电杆基坑一、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;二、转角杆:位移不应超过50毫米。
一、双杆两底盘中心的根开误差不应超过30毫米;二、双杆的两杆坑探度高差不应超过20毫米。
电杆埋设深度表表3.0.3注:遇有土质松软、流沙、地下水位较高等情况时,应做特殊处理。
一、卡盘上口距地面不应小于0.5米;二、直线杆:卡盘应与线路平行并应在线路电杆左、右侧交替埋设;三、承力杆:卡盘埋设在承力侧。
—81)进行。
第四章电杆组立一、应由经过焊接专业培训并经考试合格的焊工操作,焊完后的电杆经自检合格后,在规定部位打上焊工的代号钢印;二、钢圈焊口上的油脂、铁锈、泥垢等物应清除干净;三、应按钢圈对齐找正,中间留2~5毫米的焊口缝隙。
中华人民共和国电力行业标准Erection and acceptance regulationsfor overhead distribution lines with insulated conductors中华人民共和国电力工业部1范围本规程规定了架空绝缘配电线路器材检查、施工技术规定、工程验收规则。
本规程合用于新建和改建的额定电压6~10kV(中压)和额定电压1kV及以下(低压)架空绝缘配电线路的施工及验收。
2引用标准下列标准包含的条文,通过在本标准中的引用而构成为本标准的条文。
在标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的也许性。
中华人民共和国电力行业标准GB396—84环形钢筋混凝土电杆GB772—97高压电瓷瓷件技术条件GB1200—75镀锌钢绞线GB2694—81输电线路铁塔制造技术条件GB4623—84环形预应力混凝土电杆GB12527—90额定电压1kV及以下架空绝缘电缆GB14049—92额定电压10kV、35kV架空绝缘电缆DL/T464.1~5—92额定电压1kV及以下架空绝缘电线金具和绝缘部件3器材检查3.1一般规定3.1.1器材应符合现行国家标准,无国家标准时,应符合现行行业标准,无正式标准的新型器材,须经有关部门鉴定合格后方可采用。
3.1.2器材须有出厂实验报告、产品合格证。
3.1.3器材须进行下列检查,且符合:a)外观检查无损坏或变形;b)型号、规格对的;c)技术文献齐全。
3.1.4发现器材有下列情况之一者,应重做实验:a)超过规定保管期限;b)损伤或变形;c)对产品质量有怀疑。
3.2架空绝缘线(或称架空绝缘电缆)3.2.1中压架空绝缘线必须符合GB14049的规定。
3.2.2低压架空绝缘线必须符合GB12527的规定。
3.2.3安装导线前,应先进行外观检查,且符合下列规定:a)导体紧压,无腐蚀;b)绝缘线端部应有密封措施;c)绝缘层紧密挤包,表面平整圆滑,色泽均匀,无尖角、颗粒,无烧焦痕迹。
10KV及以下架空配电线路工程施工及自验规范工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
1、超过规定保管期限;2、因保管、运输不良等缘故而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破旧等缺陷;2、裸铝绞线不应有严峻腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为专门目的使用的线材,除满足第二条规定外,还应符合设计的专门要求。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第七条金具上的各种联结螺栓应有防松装置,采纳的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条一般钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平坦,内外壁厚度平均,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应显现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。
第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定:1、双杆两底盘中心的根开误差不应超过30毫米;2、双杆的两杆坑探度高差不应超过20毫米。
10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工.第一章器材检验第一条配电线路所采用的器材、设备或原材料具有以下情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑.第二条线路使用的线材,施工前应进行外观检查,且应满足以下要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀.第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求.第四条采用黑色金属制造的金具零件应热镀锌.第五条金具在使用前应进行外观检查、且应满足以下要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆.第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好.第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定.第八条绝缘子安装前应进行外观检查且应满足以下要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子.第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料.第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足以下要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000.第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求.第二章电杆基坑第一条基坑施工前的定位应符合以下规定:1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米.第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合以下规定:1、双杆两底盘中心的根开误差不应超过30毫米;2、双杆的两杆坑探度高差不应超过20毫米.第三条电杆埋设深度在设计未作规定时,应按下表所列数值埋设:电杆埋设深度表注:遇有土质松软、流沙、地下水位较高等情况时,应做特殊处理.第四条杆上变压器台的电杆在设计未作规定时,其埋设深度不宜小于2.0米.第五条电杆基础采用卡盘时,应符合以下规定:1、卡盘上口距地面不应小于0.5米;2、直线杆:卡盘应与线路平行并应在线路电杆左、右侧交替埋设;3、承力杆:卡盘埋设在承力侧.第六条电杆组立后,回填土时应将土块打碎,每回填500毫米应夯实一次.第七条回填土后的电杆坑应有防沉土台,其培设高度应超出地面300毫米.沥青路面或砌有水泥花砖的路面不留防沉土台.第八条采用杆立杆,电杆坑留有滑坡时,滑坡长度不应小于坑深,滑坡回填土时必须夯实,并留有防沉土台.第九条采用现浇基础、岩石基础的工程,应参照《送电线路施工及验收规范》〕GBJ233—81〔进行.第三章电杆组立第一条电杆起立前顶端应封堵良好.第二条钢圈连接的钢筋混凝土电杆,焊接时应符合以下规定:1、应由经过焊接专业培训并经考试合格的焊工操作,焊完后的电杆经自检合格后,在规定部位打上焊工的代号钢印;2、钢圈焊口上的油脂、铁锈、泥垢等物应清除干净;3、应按钢圈对齐找正,中间留2~5毫米的焊口缝隙.如钢圈有偏心,其错口不应大于2毫米;4、焊口符合要求后,先点焊3~4处,然后对称交叉施焊.点焊所用焊条应与正式焊接用的焊条相同;5、钢圈厚度大于6毫米时,应采用V型剖口多层焊接,焊接中应特别注意焊缝接头和收口的质量.多层焊缝的接头应错开,收口时将熔池填满.焊缝中严禁堵塞焊条或其它金属;6、焊缝应有一定的加强面,其高度和遮盖度不应小于下表所列规定:7、焊缝表面应以平滑的细鳞形与基本金属平缓连接、无拆皱、间断、漏焊及未焊满的陷槽,并不应有裂纹.基本金属的咬边深度不应大于0.5毫米,当钢材厚度超过10毫米时,不应大于1.0毫米,仅允许有个别表面气孔;8、雨、雪、大风时应采取妥善措施后,方可施焊.施焊中杆内不应有穿堂风.当气温低于-20℃时,应采取预热措施,预热温度100~120℃,焊后应使温度缓慢下降;9、焊完后的电杆其分段弯曲度及整杆弯曲度均不得超过对应长度的2/1000,超过时,应辖断重新焊接.第三条电杆的钢圈焊接头应按设计要求进行防腐处理.设计无规定时,可将钢圈表面铁锈和焊缝的焊渣与氧化层除净,先涂刷一层红樟丹,干燥后再涂刷一层防锈漆处理.第四条电杆立好后,应符合以下规定:1、直线杆的横向位移不应大于50毫米;电杆的倾斜不应使杆稍的位移大于关个杆梢;2、转角杆应向外角予偏,紧线后不应向内角倾斜,向外角的倾斜不应使杆梢位移大于一个杆梢;3、终端杆应向拉线侧予偏,紧线后不应向拉线反方向倾斜,向拉线侧倾斜不应使杆梢位移大于一个杆梢.第五条双杆立好后应正直,位置偏差不应超过以下规定数值:1、双杆中心与中心桩之间的横向位移:50毫米;2、迈步:30毫米;3、两杆高低差:20毫米;4、根开:±30毫米.第六条线路横担的安装:直线杆单横担应装于受电侧;90度转角杆及终端杆当采用单横担时,应装于拉线侧.第七条横担安装应平整,安装偏差不应超过以下规定数值:1、横担端部上下歪斜:20毫米;2、磺担端部左右扭斜:20毫米.第八条带叉梁的双杆组立后,杆身和叉梁均不应有鼓肚现象.叉梁铁板、箍与主杆的连接牢固、局部间隙不大于50毫米.第九条导线为水平排列时,上层横担距杆顶距离不宜小于200毫米.第十条以螺栓连接的构件应符合以下规定:1、螺杆应与构件面垂直,螺头平面与构件间不应有空隙;2、螺栓紧好后,螺杆丝扣露出的长度:单螺母不应少于2扣;双螺母可平扣.3、必须加垫圈者,每端垫圈不应超过2个.第十一条螺栓的穿入方向应符合以下规定:1、立体结构:1)、水平方向者由内向外;2)、垂直方向者由下向上.2、平面结构:1)顺线路方向者:双面构件由内向外,单面构件由送电侧向受电侧或按统一方向;2)横线路方向者:两侧由内向外,中间由左向右〕面向受电侧〔或按统一方向.3)垂直方向者:由下向上.第十二条瓷横担安装应符合以下规定:1、垂直安装时,顶端顺线路歪斜不应大于10毫米;2、水平安装时,顶端应向上翘起5~10度,顶端顺线路歪斜不应大于20毫米;3、全瓷式瓷横担的固定处应加软垫.第十三条同杆架设的双回路或多回路线路,横担间的垂直距离,不应小于表<一>所列数值:10千伏线路与35千伏线路同杆架设时,两线路导线之间垂直距离不应小于2米.同杆架设线路横担间的最小垂直距离〕毫米〔表<一>第四章拉线安装第一条拉线安装应符合以下规定:1、拉线与电杆的夹角不宜小于45度,当受地形限制时,不应小于30度;2、终端杆的拉线及耐胀杆承力拉线应与线路方向对正,分角拉线与线路分角线方向对正,防风拉线与线路方向垂直;3、拉线穿过公路时,对路面中心的垂直距离不应小于6米;4、采用绑扎固定的拉线安装时:1)拉线两端应设置心形环;2).钢绞线拉线可采用直径不小于3.2毫米的镀锌铁线绑扎固定.绑扎应整齐、紧密,缠绕长度不应小于表<二>所列数值;3).合股组成的镀锌铁线拉线可采用直径不小于3.2毫米镀锌铁线绑扎固定,绑扎应整齐紧密,缠绕长度为:五股及以下者,下缠150毫米,花缠250毫米,上缠100毫米.缠绕长度最小值表<二>4>合股组成的镀锌铁线拉线采用自身缠绕固定时,缠绕应紧密,缠绕长度:三股线不应小于80毫米,五股线不应小于150毫米.5、采用VT型线夹及楔形线夹固定的拉线安装时:1)安装前丝扣上应涂润滑剂;2).线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹的凸肚应在尾线侧,安装时不得损伤导线;3).拉线弯曲部分不应有明显松股,拉线断头处与拉线主线应有可靠固定.线夹处露出的尾线长度不宜超过400毫米;4).同一组拉线使用双线夹时,其尾线端的方向作统一规定;5).UT型线夹或花蓝螺栓的螺杆应露扣,并应有不小于1/2螺杆丝扣长度可供调紧.调整后,UT型线夹的双螺母应并紧,花蓝螺栓应封固.第二条采用拉桩杆拉线的安装应符合以下规定:1、拉桩杆埋设深度不应小于杆长的1/6;2、拉桩杆应向张力反方向倾斜15~20度;3、拉桩坠线与拉桩杆夹角不应小于30度;4、拉桩坠线上端固定点的位置距拉桩杆顶应为0.25米、距地面不应小于4.5米;5、拉桩坠线采用镀锌铁线绑扎固定时,缠绕长度可参照表<一>所列数值.第三条合股组成的镀锌铁线用作拉线时股数不应少于三股,其单股直径不应小于4.0毫米,绞合应均匀、受力相等,不应出现抽筋现象.第四条当一基电杆上装设多条拉线时,拉线不应有过松、过紧、受力不均匀等现象.第五条埋设拉线盘的拉线坑应有滑坡〕马道〔,回填土应有防沉土台,拉线棒与拉线盘的连接应使用双螺母.第六条居民区、厂矿内,混凝土电杆的拉线从导线之间穿过时,应装设拉线绝缘子.在断线情况下,拉线绝缘子距地面不应小于2.5米第五章导线架设第一条导线在展放过程中,应防止发生导线磨伤、断股、扭、弯等现象.第二条导线损伤有以下情况之一者,应据断重接:1、同一截面内,损坏面积超过导线的导电部分截面积17%;2、钢芯铝绞线的钢芯断一般;3、导线出灯笼,直径超过1.5倍导线直径而又无法修复;4、金钩破股已形成无法修复的永久变形.第三条导线截面损坏不超过导电部分截面积17%时,可敷线补修,敷线长度应超出缺陷部分,两端各缠绕长度不于100毫米.第四条铝绞线磨损的截面在导电部分截面积的6%以内,损坏深度在单股线直径的1/3之内,应用同金属的单股线在损坏部分缠绕,缠绕长度应超出损坏部分两端各30毫米.第五条导线磨损的截面,在导电部分截面积的5%以内,可不作处理.第六条导线连接前应清除表面污垢,清除长度应为连接部分的二倍,连接部分线股不应有缠绕不良、断股、松股等缺陷.第七条导线采用钳压接续管进行连接时,应符合以下规定:1、接续管型号与导线的规格应配套;2、导线钳压压口数及压口尺寸,应符合表<三>的规定;3、钳压后导线端头露出长度,不应小于20毫米,导线端头绑线不应拆除;4、压接后的接续管弯曲度不应大于管长的2%;大于2%时应校直;5、压接后或校直后的接续管不应有裂纹;6、压接后接续管两端附近的导线不应有灯笼、抽筋等现象;7、压接后接续管两端出口处、合缝处及外露部分应刷油漆. 导线钳压压口数及压口尺寸表<三><转下页>注:1.压接管上数字1、2、3、……表示压接顺序.2.压后尺寸的允许误差为:铜钳接管±0.5毫米;铝钳接管±1.0毫米.第八条同一档距内,同一根导线上的接头,不得超过一个.导线接头位置与导线固定处的距离应大于0.5米,有防振装置者应在防振装置以外.第九条不同金属、不同规格、不同绞向的导线严禁在档距内连接. 不同金属的导线,不应在同一直线横担上架设.第十条观察驰度的误差不应超过设计驰度的±5%.第十一条导线紧好后,同档内各相导线驰度力求一致,水平排列的导线驰度相差不应大于50毫米〕大档距者按《送电线路施工及验收规范》GBJ233—81要求〔. 导线紧好后,线上不应有树枝等杂物.第十二条导线的固定应牢固、可靠且应符合以下规定:1、直线角度杆:导线应固定在针式绝缘子转角外侧的脖上;2、直线跨越杆:导线应固定在外测瓷瓶上,中相导线应固定在右侧瓷瓶上〕面向电源侧〔.导线本体不应在固定处出现角度;3、裸铝导线在绝缘子或线夹上固定时应缠铝包带、缠绕长度应超出接触部分30毫米;4、裸铝导线在蝶式绝缘子上作耐张且采用绑扎方式固定时,其接触部分应缠铝包带..绑扎长度不应小于表<四>所列数值:绑扎长度值表<四>第十三条过引线〕跨接线或弓子线〔之间、过引线与主干线之间的连接应符合以下规定:1、不同金属导线的连接应有可靠的过渡设备:2、同金属导线,采用绑扎连接时,绑扎长度应不小于下表所列数值;过引线绑扎长度值表3、绑扎连接时应接触紧密、均匀、无硬弯.过引线应呈均匀弧度;4、不同截面导线连接时,绑扎长度以小截面导线为准;5、采用并沟线夹连接时,线夹数量一般不少于2个.第十四条绑扎用的绑线,应选用与导线同金属的单股线,其直径不应少于2.0毫米.第十五条 1~10千伏线路每相过引线、引下线与邻相的过引线、引下线或导线之间的净空距离,不应小于300毫米;1千伏以下配电线路,不应小于150毫米.第十六条1~10千伏线路的导线与拉线、电杆或构架之间的净空距离,不应小于200毫米;1千伏以下配电线路,应小于50毫米.第十七条1~10千伏引下线与1千伏以下线路间的距离不应小于200毫米.第六章电杆上的电器设备第一条杆上变压器、台的安装应符合以下规定:1、安装牢固,水平倾斜不应大于台架根开的1/100;2、一、二次引线应排列整齐、绑扎牢固;3、变压器安装后,套管表面应光洁,不应有裂纹、破损等现象;套管压线螺栓等部件应齐全,且安装牢固;油枕油位正常,外壳干净;4、变压器外壳应可靠接地;接地电阻值应符合规定.第二条跌落式熔断器的安装应符合以下规定:1、各部分零件完整、安装牢固;2、转轴光滑灵活、铸件不应有裂纹、砂眼;3、瓷件良好;熔丝管不应有吸潮膨胀或弯曲现象;4、熔断器安装牢固、排列整齐、高低一致,熔管轴线与地面的垂线夹角为15~30度;5、动作灵活可靠、接触紧密,合熔丝管时上触头应有一定的压缩行程;6、上下引线应压紧、与线路导线的连接应紧密可靠.第三条低压保险丝〕片〔的安装应符合以下规定:1、二次侧有断路设备者,应安装于断路设备与低压针式瓷瓶之间;2、二次侧无断路设备者,应安装于低压针式瓷瓶外侧;3、安装牢固、接触紧密.不应有弯拆、压偏、伤痕等现象. 第四条不应以线材代替保险丝〕片〔.第五条杆上避雷器的安装应符合以下规定:1、瓷件良好、瓷套与固定抱箍之间应加垫层;2、安装牢固、排列整齐、高低一致,相间距离不小于350毫米;3、引下线应短而直、连接紧密,采用绝缘线时,其截面应不小于:上引线:铜绝缘线不小于16毫米;下引线:铜绝缘线不小于25毫米;4、与电气部分连接,不应使避雷器产生外加应力;5、引下线应可靠接地、接地电阻值应符合规定.第六条杆上油断路器的安装应符合以下规定:1、安装牢固可靠,水平倾斜不大于托架长度的1/100;2、引线的绑扎连接处应留有防水弯、绑扎应紧密、绑扎长度不应小于150毫米;3、瓷件良好、外壳干净,不应有漏油现象;4、动作正确可靠;5、外壳应可靠接地.第七条杆上隔离开关安装应符合以下规定::1、瓷件良好、安装牢固;2、操动机构动作灵活;3、隔离刀刃合闸时应接触紧密,分闸时有足够的空气间隙;4、与引线的连接应紧密可靠;5、隔离刀刃闸时应使静触头带电.第七章对地距离及交叉跨越第一条导线与地面的距离,在导线最大弛度时,不应小于表<五>所列数值:导线与地面的最小距离〕米〔表<五>第二条导线与山坡、峭壁、岩石之间的净空距离,在最大风偏情况下,不应小表<六>所列数值:导线与山坡、峭壁、岩石之间的最小距离〕米〔表<六>第三条配电线路不应跨越屋顶为易燃材料做成的建筑物,亦不宜跨越耐火屋顶的建筑物,否则应与有关单位协商或取得当地政府同意.导线与建筑物的垂直距离,在最大弛度时, 1~10千伏线路不小于3米;1千伏以下线路不小于2.5米. 第四条配电线路边线与建筑物之间的距离在最大风偏情况下,不应小于以下数值:1~10千伏:1.5米1千伏以下:1.0米第五条配电线路通过林区时应砍伐出通道,通道宽度为线路宽度加10米.在以下情况下,如不妨碍架线施工,可不砍伐通道:1、树木自然生长高度不超过2米;2、导线与树木〕考虑自然生长高度〔之间的重直距离,不小于3米;配电线路通过公园、绿化区和防护林带,导线与树木的净空距离在最大风偏时不应小于3米;配电线路通过果林、经济作物以及城市灌木林,不应砍伐通道,但导线至树梢的距离不应小于1.5米;配电线路的导线与街道树之间的距离不应小于表<七>所列数值:导线与街道、行道树之间的最小距离〕米〔表<七> 校验导线与树木之间的垂直距离,应考虑树木在修剪周期内的生长高度.第六条配电线路与特殊管道交叉时,应避开管道的检查井或检查孔,同时,交叉处管道上所有部件应接地.第七条配电线路与甲类火灾危险性的生产厂房,甲类物品库房、易燃、易爆材料堆场以及可燃或易燃、易爆液〕气〔体贮罐的防火间距不应小于杆塔高度的1.5倍.第八条配电线路与弱电线路交叉时,应符合表<八>要求:配电线路与弱电线路的交叉角表<八>配电线路应架设在弱电线路的上方,最大弛度时对弱电线路的垂直距离应小于以下数值:1~10千伏:2米1千伏以下;1米第九条配电线路与铁路、公路、河流、管道和索道交叉时最小垂直距离,在最大弛度时不应小于表<九>所列数值:配电线路与铁路、公路、河流、管道和索道交叉的最小垂直距离〕米〔表<九>第十条配电线路与各种架空电力线路交叉跨越时的最小垂直距离,在最大弛度时不应小于表<十>所列数值;且低电压的线路应架设在下方.配电线路与各种架空电力线路交叉跨越的最小垂直距离〕米〔表<十>第八章接户线第一条本章适用于电压在1千伏以下、采用绝缘线、档距在25米以内的自电杆引至建筑物墙外第一支持物之间的一段线路的施工及验收.第二条接户线安装后,在最大弛度情况下,对路面中心垂距离不应小于以下规定:通车街道: 6米;通车困难的街道、人行道、胡同〕里、弄、巷〔:3.5米;进户点的对地距离不应小于2.5米.第三条接户线的线间距离,在设计未作规定时,不应小于以下规定数值:自电杆引下者:200毫米;沿墙敷设者:150毫米.第四条接户线安装后与建筑物有关部分的距离,应不小于以下规定数值:与上方窗户或阳台的垂直距离:800毫米;与下方窗户的垂直距离:300毫米;与下方阳台的垂直距离: 2500毫米;与窗户或阳台的水平距离: 750毫米;与墙壁、构架的距离: 50毫米.第五条接户线与弱电线路的交叉距离不应小于以下数值:在弱电线路上方时垂直距离: 600毫米;在弱电线路下方时垂直距离: 300毫米;第六条接户线不宜跨越建筑物,如必须跨越时,在最大弛度情况下,对建筑物垂直距离,不应小于2.5米.第七条接户线不应从1~10千伏引下线间穿过,接户线不应跨越铁路.第八条两个电源引入的接户线不宜同杆架设.第九条不同规格、不同金属的接户线不应在档距内接连.跨越通车道的接户线不宜有接头.绝缘导线的接头必须用绝缘布包扎.接户线如遇有铜铝连接时应有可靠的过渡措施.第九章工程自验第一条在验收时应进行以下检查:1、导线的型号、规格应符合设计;2、电杆组立的各项误差应符合规定;3、拉线的制作和安装应符合规定;4、导线的弛度、相间距离、对地距离及交叉跨越距离应符合规定;5、电器设备外观应完整无缺损;6、相位正确、接地良好;7、沿线的障碍物、应砍伐的树及树枝等杂物应清除完毕.第二条应具备的资料和文件:1、生产部门批准的原设计图;2、在原图上修改的变更设计部分的实际施工图;3、变更设计的证明文件〕包括施工内容明细表〔;4、安装技术记录〕包括隐蔽工程记录〔;5、交叉跨越距离记录及有关协议文件;6、调整试验记录.本规范若有未尽之处,依照《中低压配网标准化作业指导书》及《10KV线路施工技术规范》要求执行.。
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检查第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。
第2.0.6条金属附件及镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。
螺杆与螺母应配合良好。
加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径130mm公差》的粗牙三级标准。
第2.0.7条金具组装配合应良好,安装前应进行外观检查、且应满足下列要求:一、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;二、线夹船体压板灵活,与导线接触面符合要求;三、镀锌良好,无锌皮剥落,锈蚀现象。
第2.0.8条绝缘子在安装前应进行外观检查、且应满足下列要求:一、瓷件与铁件组合无歪斜曹,且结合紧密,铁件镀锌良好;二、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;三、弹簧销、弹簧垫的弹力适宜。
第2.0.9条环形钢筋混凝土电杆制造质量应符合现行国家标准《环形钢筋混凝土电杆》的规定。
安装前应进行外观检查,且应满足下列要求:一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象;二、放置地平面检查时,应无纵向裂纹,横向裂纹的宽度不应超过0.1毫米;三、杆身弯曲不应超过杆长的1/1000。
第2.0.10条预应力钢筋混凝土电杆制造质量应符合现行国家标准《环形预应力混凝土电杆》的规定。
安装前应进行外观检查,且应满足下列要求:一、表面光洁平整,壁厚均匀,不应有露筋、跑浆等现象;二、应无纵,横向裂缝;三、杆身弯曲不应超过杆长的1/1000。
第2.0.11条混凝土预制构件的制造质量应符合设计要求。
表面不应有蜂窝、露筋、裂缝等缺陷。
第2.0.12条采用岩石制造的底盘、卡盘、拉线盘,其强度应符合设计要求。
安装时不应使岩石结构的整体性受到破坏。
第三章电杆基坑与基础埋设第3.0.1条基坑施工前的定位应符合下列规定:一、直线杆顺线路方向位移,35KV架空电力线路不应超过设计档距的1%;10KV及以下架空电力电缆线路不应超过设计档距的3%。
直线杆横线路方向位移不应超过50毫米;二、转角杆、分支杆的横线、顺线路方向位移均不应超过50毫米。
第3.0.2条电杆基础坑底应符合设计规定。
电杆基础坑深度的允许偏差为+100毫米、-50毫米。
同基基础坑在允许偏差范围内应按最深一坑操平。
第3.0.3条双杆基坑应符合下列规定:一、根开的中心偏差不应超过±30毫米;二、两杆坑探度宜一致词。
第3.0.4条电杆基坑底采用底盘时,底盘的圆槽面应与电杆中心线垂直,找正后应填上劣实至底盘表面。
底盘安装允许偏差,应使电杆组立后满足电杆允许偏差规定。
第3.0.5条电杆基础采用卡盘时,应符合下列规定:一、安装前应将其下部土壤分层回填夯实;二、安装位置、方向、深度应符合设计要求。
深度允许偏差为±50毫米。
当设计无要求时,上平面距地面不应小于500毫米;三、与电杆连接应紧密。
第3.0.6条基坑回填土应符合下列规定:一、土块应打碎。
二、35KV架空电力线路基坑每回填300毫米应夯实一次;10KV以及上架空电力线路基坑每回填5000毫米应夯实一次。
三、松软土质的坑,回填土时应增夯实次数或采取加固措施。
四、回填土后的电杆基坑宜设置防沉土层,土层上部面积不宜小于坑口面积;培土高度应超出地面300毫米。
五、当采用抱杆立杆留有滑坡时,滑坡(马道)回填土应夯实,并留有防沉土层。
第3.0.7条现浇基础、岩石基础应按现行国家标准《110-500KV架空电力线路施工及验收规范》的有关规定执行。
第四章电杆组立与绝缘子安装第4.0.1条电杆顶端应封堵良好。
当设计无要求时,下端可不封堵。
第4.0.2条钢圈连接的钢筋混凝土电杆宜采用电弧焊接,且应符合下列规定:一、应由经过焊接专业培训并经考试合格的焊工操作,焊完后的电杆经自检合格后,在上部钢圈处打上焊工的代号钢印;二、焊接前,钢圈焊口上的油脂、铁锈、泥垢等物应清除干净;三、钢圈应对齐找正,中间留2~5毫米的焊口缝隙。
如钢圈有偏心时,其错口不应大于2毫米;四、焊口宜先点焊3~4处,然后对称交叉施焊。
点焊所用焊条牌应与正式焊接用的焊条牌号相同;五、当钢圈厚度大于6毫米时,应采用V型坡口多层焊接,多层焊缝的接头应错开,收口时将熔池填满。
焊缝中严禁堵塞焊条或其它金属;六、焊缝应有一定的加强面,其高度和遮盖宽度应符合表4.0.2的规定:表4.0.2 焊缝加强面尺寸(mm)七、焊缝表面应呈平滑的细鳞形与基本金属平缓连接、无拆皱、间断、漏焊及未焊满的陷槽,并不应有裂纹。
基本金属的咬边深度不应大于0.5毫米,且不应超过圆周长的10%。
八、雨、雪、大风天气施焊应采取妥善措施;施焊中电杆内不应有穿堂风。
当气温低于-20℃时,应采取预热措施,预热温度100~120℃,焊后应使温度缓慢下降;严禁用水降温。
九、焊完后整杆弯曲度不应超过电杆全长的2/1000,超过时应辖断重新焊接。
十、当采用气焊时,应符合下列规定:1.钢圈的宽度不应小于140毫米。
2.加热时间宜短,并采取必要的降温措施。
焊接后,当钢圈与水泥粘接处附近水泥产生宽度大于0.05毫米纵向裂缝时,应予补修。
3.电石产生的乙炔气体,应经过滤。
第4.0.3条电杆的钢圈焊后应将表面铁锈和焊缝的焊渣,及氧化层除净,进行防腐处理。
第4.0.4条单电杆立好后应正直,位置偏差应符合下列规定:一、直线杆的横向位移不应大于50毫米;二、直线电杆的倾斜,35KV架空电力线路不应大于杆长3%;10KV及以下架空电力线路杆梢不应大于杆稍直径的1/2;三、转角杆的横向位移不应大于50毫米;四、转角杆应向外角预偏,紧线后不应向内角倾斜,其外角的倾斜位移不应大于一个杆梢直径。
第4.0.5条终端杆立好后,应向拉线侧予偏,其预偏值不应大于杆梢直径。
紧线后不应向受力侧倾斜。
第4.0.6条双杆立好后应正直,位置偏差应符合下列规定:一、直线杆结构中心与中心桩之间的横向位移,不应大于50毫米;转角杆结构中心与中心桩之间的横、顺向位移,不应大于50毫米;二、迈步不应大于30毫米;三、根开不应超过±30毫米。
第4.0.7条以抱箍连接的叉梁,其上端抱箍组装尺寸的允许偏差应在±5毫米范围内;分段组合叉梁组合后应正直,不应有明显的鼓肚、弯曲、各部连接应牢固。
第4.0.8条以螺栓连接的构件应符合下列规定:一、螺杆应与构件面垂直,螺头平面与构件间不应有间隙。
二、螺栓紧好后,螺杆丝扣露出的长度,单螺母不应少于两个螺距;双螺母可与螺母相平。
三、当必须加垫圈时,每端垫圈不应超过2个。
第4.0.9条螺栓的穿入方向应符合下列规定:一、对立体结构:水平方向由内向外;垂直方向由下向上。
二、对平面结构:顺线路方向,双面构件由内向外,单面构件由送电侧穿入或按统一方向;横线路方向、两侧由内向外,中间由左向右(面向受电侧)或按统一方向:垂直方向,由下向上。
第4.0.10条线路单横担的安装,直线杆应装于受电侧;分支杆、90度转角杆(上、下)及终端杆应装于拉线侧。
第4.0.11条横担安装应平正,安装偏差应符合下列规定:一、横担端部上下歪斜不应大于20毫米;二、磺担端部左右扭斜不应大于20毫米。
三、双杆的横担,横担与电杆连接的高差不应大于连接距离的5/1000;左右扭斜不应大于横担总长度的1/100。
第4.0.12条瓷横担绝缘子安装应符合下列规定:一、当直立安装时,顶端顺线路歪斜不应大于10毫米;二、当水平安装时,顶端宜向上翘起5~15度,顶端顺线路歪斜不应大于20毫米;三、当安装于转角杆,顶端竖直安装的瓷横担支架应安装在转角的内角侧(瓷横担安装在支架的外角侧)。
四、全瓷式瓷横担绝缘子的固定处应加软垫。
第4.0.13条绝缘子的安装应符合下列规定:一、安装应牢固,连接可靠,防止积水。
二、安装进应清除表面灰垢、附着物及不应有的涂料。
三、悬式绝缘子安装,尚应符合下列规定:1.与电杆、导线金具连接外,无卡压现象。
2.耐第串上的弹簧销子、螺栓及穿钉应由上向下穿。
不有特殊困难时可由内向外或由左向或穿入。
3.悬垂串上的弹簧销子、螺栓及穿钉应电侧穿入。
两边线应由内向外,中线应由左向右穿入。
四、绝缘子裙边与带电部位的间隙不应小于50毫米。
第4.0.14条采用的闭口销开口销不应有折断、裂纹等现象。
当采用开口销时应对称开口,开口角度应为30-60度。
严禁用线材或其它材料代替闭口销、开口销。
第4.0.15条 35KV架空电力线路的瓷悬式绝缘子,安装前应采用不低于5000V的兆欧表逐个进行绝缘电阻测定。
在干燥情况下,绝缘电阻值不得小于500兆欧。
第五章拉线安装第5.0.1条拉线盘的埋设深度和方向,应符合设计要求。
拉线棒与拉线垂直,连接处应采用双螺母,其外露地面部分的长度应为500-700毫米。
拉线坑应有斜坡,回填土时应将土块打碎后夯实。
拉线坑宜设防沉层。
第5.0.2条拉线安装应符合下列规定:一、安装后对地平面夹角与设计值的允许偏差,应符合下列规定:1.35KV架空电力线路不应大于1度;2.10KV及以下架空电力线路不应大于3度;3.特殊地段应符合设计要求。
