10KV及以下架空配电线路工程施工及
- 格式:docx
- 大小:28.52 KB
- 文档页数:16
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第条架空电力线路的安装应按已批准的设计进行施工。
第条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第条为特殊目的使用的线材,除满足第条规定外,还应符合设计的特殊要求。
第条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。
第条金属附件及镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象。
10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检查第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
第2.0.5条各种联结螺栓应有防松装置,防松装置弹力应适宜、厚度符合规定。
10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑第一条基坑施工前的定位应符合下列规定:1、直线杆:顺线路方向位移不应超过设计档距的5%垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。
贵州电网公司10千伏及以下配电网工程施工设计(含初步设计方案)内容深度规定(修订稿)贵州电网公司2011年1月贵阳前言为规范贵州电网公司10千伏配电网工程施工设计(含初步设计方案)工作的内容和深度,满足项目在实施中有近期实用、远近同筹、合理、经济、可行的原则,提高电网项目建设投资效益,为工程项目顺利开展提供基础,特制定本规定。
本规定由贵州电网公司电网建设管理中心提出、归口并负责解释。
本规定由下列人员编审:批准:审定:审核:主要起草人:2习水县土城变~民化变35KV线路工程可研2010.1总则1.1 适用范围:本规定适用于贵州电网系统内10千伏及以下配电网工程项目的施工设计(含初步设计方案)工作。
1.1.1 10千伏及以下配电网工程项目:包括中、低压的变、配电装置及中、低压线路的配网主体及附属设施(含附件)工程。
配电网中压:10kV;配电网低压:1.27kV 及以下。
1.1.2 10千伏及以下配电线路工程:包括10千伏及以下架空配电线路和电力电缆线路,及其在线路中的户外式柱上配电变压器和台变、柱上分断开关(含跌落式熔断器)、柱上式电容无功补偿器、柱上式计量装置及柱上配电变压器控制保护装置。
1.1.3 10千伏及以下变、配电站:指10千伏开关站(环网柜)、变电站(箱变)及其配套的户内式电容无功补偿、通讯及二次保护(综合自动化)装置。
1.1.4 10千伏及以下配电网工程项目的设计含土建、结构、电气三大部分的设计。
1.2 10千伏及以下配电网工程立项依据:1.2.1 应以各级审定的电网规划为依据,必须贯彻国家的技术政策和产业政策。
1.2.2 项目符合投资来源的规定,符合现行的投资对象项目,经各级确立的建设项目。
1.2.3 具有费省效宏、各级确认公众利益的项目。
设计文件应遵守国家及其有关部门颁发的设计规范和审批办法的规定。
1.3 施工设计(含初步设计方案)工作。
必须贯彻国家的技术政策和产业政策,执行有关专业的设计规程和规定,本着技术上科学、经济上合理、投资项目规范可行的原则,推进技术进步,控制工程造价。
10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装置,采用的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑第一条基坑施工前的定位应符合下列规定:1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。

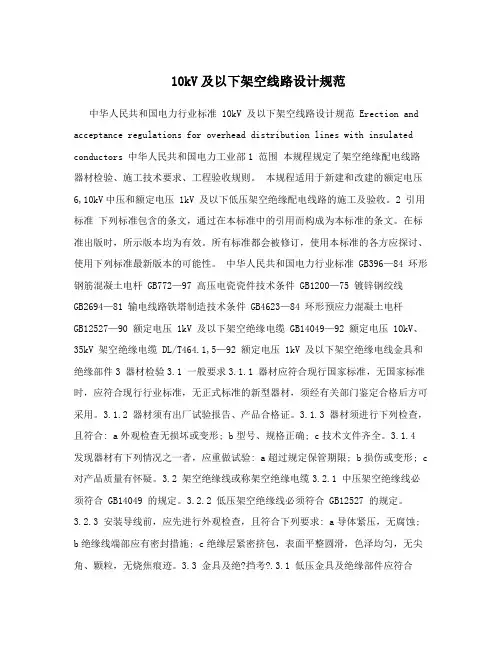

10kV及以下架空线路设计规范中华人民共和国电力行业标准 10kV 及以下架空线路设计规范 Erection and acceptance regulations for overhead distribution lines with insulated conductors 中华人民共和国电力工业部1 范围本规程规定了架空绝缘配电线路器材检验、施工技术要求、工程验收规则。
本规程适用于新建和改建的额定电压6,10kV中压和额定电压 1kV 及以下低压架空绝缘配电线路的施工及验收。
2 引用标准下列标准包含的条文,通过在本标准中的引用而构成为本标准的条文。
在标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的可能性。
中华人民共和国电力行业标准 GB396—84 环形钢筋混凝土电杆 GB772—97 高压电瓷瓷件技术条件 GB1200—75 镀锌钢绞线GB2694—81 输电线路铁塔制造技术条件 GB4623—84 环形预应力混凝土电杆GB12527—90 额定电压 1kV 及以下架空绝缘电缆 GB14049—92 额定电压 10kV、35kV 架空绝缘电缆 DL/T464.1,5—92 额定电压 1kV 及以下架空绝缘电线金具和绝缘部件3 器材检验3.1 一般要求3.1.1 器材应符合现行国家标准,无国家标准时,应符合现行行业标准,无正式标准的新型器材,须经有关部门鉴定合格后方可采用。
3.1.2 器材须有出厂试验报告、产品合格证。
3.1.3 器材须进行下列检查,且符合: a外观检查无损坏或变形; b型号、规格正确; c技术文件齐全。
3.1.4 发现器材有下列情况之一者,应重做试验: a超过规定保管期限; b损伤或变形; c 对产品质量有怀疑。
3.2 架空绝缘线或称架空绝缘电缆3.2.1 中压架空绝缘线必须符合 GB14049 的规定。
3.2.2 低压架空绝缘线必须符合 GB12527 的规定。
10KV及以下架空配电线路安装施工工艺一、电杆基坑及基础埋设1、基坑施工前的定位符合下列规定:、直线杆顺线方向位移,10KV及以下架空电力线路不应超过设计档距的3%,直线杆横线路方向位移不超过50mm。
、转角杆、分支的横线路、顺线路方向的位移均不应超过50mm。
2、电杆基础坑深应符合设计规定。
电杆基础坑深度允许偏差应为+100mm、-50mm。
同基基础坑在允许偏差范围内按最深一坑操平。
3、双杆基坑应符合下列规定:、根开的中心偏差不应超过?30mm。
、两杆坑深宜一致。
4、基坑回填土应符合下列规定:、土块应打碎。
、10KV及以下架空电力线路基坑每回填30mm应历夯一次。
?、松软土值的基坑,回填土时应增加夯实次数或采取加固措施。
?、回填土后的电杆基础宜设防沉土层。
土层上部面积不宜小于坑口面积;培地高度应超出地面300mm。
二、电杆组与绝缘子安装1、单电杆立好后应正直,位置偏差应符合下列规定: ?、直线杆的横向位移不应大于50mm。
、10KV及以下架空电力线路杆梢的位移不应大于杆梢直径的1/2。
?、转角杆的横向位移不应大于50mm。
、转角杆应向外角预偏紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径。
2、终端杆立好后,应向拉线侧预偏。
期预偏值不应大于杆梢直径。
紧线后不应向受力倾斜。
3、以螺栓连接的构件应符合下列规定:、螺栓应与构件面垂直,螺头平面预构件间不应有间隙。
?、螺栓紧好后,螺杆丝扣露处的长度,单螺母不应少于两个螺距;双螺母可预螺母相平。
、当必须加垫圈时,每端垫圈不应超过2个。
4、螺栓的穿入方向应符合下列规定:、对立体结构:水平方向由内向外垂直方向由下向上。
?、对平面结构:顺线路方向,双面构件内由向外,单面克件由送电侧穿入或按统一方向,横线路方向,两侧由内向外,中间由左向右(面向受电侧)或按统一方向;垂直方向,由下向上。
5、线路单横担的安装,直线杆应装于受电侧;分支杆90?转角杆(下)及终端杆应装于拉线侧。
10KV 及以下架空配电线路施工工艺安装工艺要求一、电杆基坑及基础埋设1、基坑施工前的定位符合下列规定:⑴、直线杆顺线方向位移, 10KV 及以下架空电力线路不应超过设计档距的 3%,直线杆横线路方向位移不超过 50mm。
⑵、转角杆、分支的横线路、顺线路方向的位移均不应超过 50mm。
2、电杆基础坑深应符合设计规定。
电杆基础坑深度允许偏差应为+100mm、-50mm。
同基基础坑在允许偏差范围内按最深一坑操平。
3、双杆基坑应符合下列规定:⑴、根开的中心偏差不应超过±30mm。
⑵、两杆坑深宜一致。
4、基坑回填土应符合下列规定:⑴、土块应打碎。
⑵、 10KV 及以下架空电力线路基坑每回填 30mm 应历夯一次。
⑶、松软土值的基坑,回填土时应增加夯实次数或采取加固措施。
⑷、回填土后的电杆基础宜设防沉土层。
土层上部面积不宜小于坑口面积; 培地高度应超出地面 300mm。
二、电杆组与绝缘子安装1、单电杆立好后应正直,位置偏差应符合下列规定:⑴、直线杆的横向位移不应大于 50mm。
⑵、 10KV 及以下架空电力线路杆梢的位移不应大于杆梢直径的 1/2。
⑶、转角杆的横向位移不应大于 50mm。
⑷、转角杆应向外角预偏紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径。
2、终端杆立好后,应向拉线侧预偏。
期预偏值不应大于杆梢直径。
紧线后不应向受力倾斜。
3、以螺栓连接的构件应符合下列规定:⑴、螺栓应与构件面垂直,螺头平面预构件间不应有间隙。
⑵、螺栓紧好后,螺杆丝扣露处的长度,单螺母不应少于两个螺距;双螺母可预螺母相平。
⑶、当必须加垫圈时,每端垫圈不应超过 2 个。
4、螺栓的穿入方向应符合下列规定:⑴、对立体结构: 水平方向由内向外垂直方向由下向上。
⑵、对平面结构: 顺线路方向,双面构件内由向外,单面克件由送电侧穿入或按统一方向,横线路方向,两侧由内向外,中间由左向右(面向受电侧) 或按统一方向; 垂直方向,由下向上。
10kV及以下架空绝缘配电线路的施工技术发布时间:2022-05-26T07:16:13.963Z 来源:《福光技术》2022年11期作者:蔡艺海[导读] 本文研究中,注重分析10kV及以下架空绝缘配电线路的施工技术,以提升线路施工效益,仅供参考。
广东欧姆龙电力工程有限公司广东佛山 528000摘要:架空绝缘配电线路施工,对电力系统运行的影响大,因此要做好施工过程管理,确保每道工序遵循标准要求操作,从而保障架空绝缘配电线路施工质量。
本文研究中,注重分析10kV及以下架空绝缘配电线路的施工技术,以提升线路施工效益,仅供参考。
关键词:10kV;架空绝缘配电线路;施工技术配电线路中,电压小于1kV,直流小于1.5kV,频率低于1kHz,为低压配电线;电压区间为3.6kV-40.5kV,为高压配电线路。
配电线路作业,通常为配电网输电路线作业内容,包括铺设电缆,建设架空路线等。
在构建配电线时,必须满足实用性与安全性原则,实现持续输送供电的目标,减少线路对电力能源的消耗,实现高标准、高效益、高质量的输送电网。
下图为架空配电线路图。
图1 架空配电线路1、10kV及以下架空绝缘配电线路施工技术1.1施工准备架空配电线路施工准备工作,涉及到准备装置与材料,分析建设环节的不良问题等。
第一,准备机具:机具选择应当到位,由于架空配电线路施工期间,需要使用尼龙线、脚手架、架设梯、安全带等装置。
施工装置与设备准备齐全,才可以开展相应的施工作业。
电梯保障,是电线杆配置到位之后,相应配套设备准确齐全。
第二,小部件准备:配置构件包括并线夹、导线、螺帽、绑接线。
商户小构件应当满足质量标准,当构件质量不达标,则严禁使用。
比如导线绝缘问题,导线表层无损毁,注重保护塑料薄膜,严禁出现折叠问题。
绑线半径应当大于1mm。
螺栓为铁质品,雨水遇潮生锈,所以严禁使用生锈螺帽。
1.2杆塔施工技术杆塔施工的作用,在于支撑架空配电线路。
10kV线路杆塔类型,包括耐张杆塔、直线杆塔、终端杆塔、转角杆塔。
中华人民共和国电力行业标准Erection and acceptance regulationsfor overhead distribution lines with insulated conductors中华人民共和国电力工业部1范围本规程规定了架空绝缘配电线路器材检查、施工技术规定、工程验收规则。
本规程合用于新建和改建的额定电压6~10kV(中压)和额定电压1kV及以下(低压)架空绝缘配电线路的施工及验收。
2引用标准下列标准包含的条文,通过在本标准中的引用而构成为本标准的条文。
在标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的也许性。
中华人民共和国电力行业标准GB396—84环形钢筋混凝土电杆GB772—97高压电瓷瓷件技术条件GB1200—75镀锌钢绞线GB2694—81输电线路铁塔制造技术条件GB4623—84环形预应力混凝土电杆GB12527—90额定电压1kV及以下架空绝缘电缆GB14049—92额定电压10kV、35kV架空绝缘电缆DL/T464.1~5—92额定电压1kV及以下架空绝缘电线金具和绝缘部件3器材检查3.1一般规定3.1.1器材应符合现行国家标准,无国家标准时,应符合现行行业标准,无正式标准的新型器材,须经有关部门鉴定合格后方可采用。
3.1.2器材须有出厂实验报告、产品合格证。
3.1.3器材须进行下列检查,且符合:a)外观检查无损坏或变形;b)型号、规格对的;c)技术文献齐全。
3.1.4发现器材有下列情况之一者,应重做实验:a)超过规定保管期限;b)损伤或变形;c)对产品质量有怀疑。
3.2架空绝缘线(或称架空绝缘电缆)3.2.1中压架空绝缘线必须符合GB14049的规定。
3.2.2低压架空绝缘线必须符合GB12527的规定。
3.2.3安装导线前,应先进行外观检查,且符合下列规定:a)导体紧压,无腐蚀;b)绝缘线端部应有密封措施;c)绝缘层紧密挤包,表面平整圆滑,色泽均匀,无尖角、颗粒,无烧焦痕迹。
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
10KV及以下架空配电线路工程施工及自验规范工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
1、超过规定保管期限;2、因保管、运输不良等缘故而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破旧等缺陷;2、裸铝绞线不应有严峻腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为专门目的使用的线材,除满足第二条规定外,还应符合设计的专门要求。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第七条金具上的各种联结螺栓应有防松装置,采纳的防松装置应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条一般钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:1、表面光洁平坦,内外壁厚度平均,不应有露筋、跑浆等现象;2、按规定支点放置检查时,不应显现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过1/3周长;3、杆身弯曲不应超过杆长的2/1000。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。
第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定:1、双杆两底盘中心的根开误差不应超过30毫米;2、双杆的两杆坑探度高差不应超过20毫米。
铁路电力10kV 及以下架空线路施工工法中铁一局集团电务工程有限公司1 前言电力架空线路是室外输电网形式的体现,铁路电力以10kV 线路为主,目前高速铁路电力10kV 线路以电缆为主,地形条件良好地区的普速铁路及外电源线路以架空线路为主。
本工法以银西铁路甘宁段“四电”系统集成电力工程为依托,主要研究10kV 及以下架空线路施工工法,充分考虑架空线路特点,对施工方式、辅助材料打破常规的进行尝试,提高架空线路整体施工效率、线路安全和外观工艺,并且对安装步骤进行标准制定,使每一步施工工序有据可依。
2 工法特点2.0.1 采用GPS测量定位线路,高效准确,线路合理。
2.0.2 采用挖机开挖基坑,施工效率高,基坑质量合格率高。
2.0.3 采用预绞丝耐张线夹及绑线,工艺美观维护方便。
2.0.4 林区、农田地采用钢芯绝缘导线,线路安全性高,不破坏生态。
3 适用范围本工法适用于铁路电力10kV 及以下架空线路的施工。
4 工艺原理在铁路10kV配电所中必须有1 条或2条外部电源线路来供电,受电源所与铁路配电所两者间路径的不确定特点,10kV 及以下架空线路为主要线路组成部分,经过测量确定线路的起点和终点位置后,根据地形地貌对线路的构造形式按照国家现行标准进行测量计算,在符合设计要求的前提下对线路的电杆位置精确测量定位,然后进行基坑开挖,根据土质条件对基坑采取不同程度的防护措施,避免塌陷。
组立电杆时,电杆位置要保证对地距离符合设计要求,而且尽量避开农田、村庄、河流、山谷等地形。
电杆组立完成达到稳定状态后可以依据线路的走向制作拉线、安装金具及绝缘子。
同时测量线路弧垂并计算导线长度,根据施工完成情况再进行导线架设,架设过程中必须保证导线完好无损伤。
5 施工工艺流程及操作要点5.1 施工工艺流程铁路电力10kV 及以下架空线路施工流程图见图5.1 所示图 5.1 施工工艺流程图5.2 操作要点5.2.1 施工准备1 施工图纸审核1)依据设计图纸,确定线路的位置和路径走向,熟悉架空线路、电缆线路之间的关联和组成。
电气装置安装工程施工及验收规范第十二篇电气装置安装工程10千伏及以下架空配电线路施工及验收规范第一章总则第1.0.1条为保证35kV及以下架空电力线路的施工质量,促进工程施工技术水平的提高,确保电力线路安全运行,制定本规范。
第1.0.2条本规范适用于35千伏及以下架空电力线路新建工程的施工及验收。
配电线路的工程应按已批准的设计进行施工。
35kV及以下架空电力线路的大档距及铁塔安装工程的施工及验收,应按现行国家标准《110~500kV架空电力线路施工及验收规范》的有关规定执行。
有特殊要求的35kV及以下架空电力线路安装工程,尚应符合有关专业规范的规定。
第1.0.3条架空电力线路的安装应按已批准的设计进行施工。
第1.0.4条采用的设备、器材及材料应符合国家或部颁的现行技术标准,并有合格证明。
设备应有铭牌。
当采用无正式标准的新型原材料及器材时,安装前应经技术鉴定或试验,证明质量合格后方可使用。
第1.0.5条采用新工艺、新技术,应制订不低于规范水平的质量标准或工艺要求。
第1.0.6条架空电力线路的施工及验收,除按本规范执行外,尚应符合国家现行的有关标准规范的规定。
第二章原材料及器材检验第2.0.1条架空电力线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:一、超过规定保管期限;二、因保管、运输不良等原因而有变质损坏可能;三、对原试验结果有怀疑或试样代表性不够者。
第2.0.2条架空电力线路使用的线材,施工前应进行外观检查,且应符合下列规定:一、不应有松股、交叉、拆叠、断裂及破损等缺陷;二、不应有严重腐蚀现象;三、钢绞线、镀锌铁线表面镀锌良好,无锈蚀;四、绝缘线表面应平整、光滑、色泽均匀,绝缘层厚度应符合规定。
绝缘线的绝缘层应挤包紧密,且易剥离,绝缘线湍部应有密封措施。
第2.0.3条为特殊目的使用的线材,除满足第2.0.2条规定外,还应符合设计的特殊要求。
第2.0.4条由用黑色金属制造的和紧固件,除地脚螺栓外应采用热浸镀锌制品。
中华人民国电力行业标准Erection and acceptance regulationsfor overhead distribution lines with insulated conductors中华人民国电力工业部1 围本规程规定了架空绝缘配电线路器材检验、施工技术要求、工程验收规则。
本规程适用于新建和改建的额定电压6~10kV(中压)和额定电压1kV及以下(低压)架空绝缘配电线路的施工及验收。
2 引用标准下列标准包含的条文,通过在本标准中的引用而构成为本标准的条文。
在标准出版时,所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨、使用下列标准最新版本的可能性。
中华人民国电力行业标准GB396—84 环形钢筋混凝土电杆GB772—97 高压电瓷瓷件技术条件GB1200—75 镀锌钢绞线GB2694—81 输电线路铁塔制造技术条件GB4623—84 环形预应力混凝土电杆GB12527—90 额定电压1kV及以下架空绝缘电缆GB14049—92 额定电压10kV、35kV架空绝缘电缆DL/T464.1~5—92 额定电压1kV及以下架空绝缘电线金具和绝缘部件3 器材检验3.1 一般要求3.1.1 器材应符合现行国家标准,无国家标准时,应符合现行行业标准,无正式标准的新型器材,须经有关部门鉴定合格后方可采用。
3.1.2 器材须有出厂试验报告、产品合格证。
3.1.3 器材须进行下列检查,且符合:a)外观检查无损坏或变形;b)型号、规格正确;c)技术文件齐全。
3.1.4 发现器材有下列情况之一者,应重做试验:a)超过规定保管期限;b)损伤或变形;c)对产品质量有怀疑。
3.2 架空绝缘线(或称架空绝缘电缆)3.2.1 中压架空绝缘线必须符合GB14049的规定。
3.2.2 低压架空绝缘线必须符合GB12527的规定。
3.2.3 安装导线前,应先进行外观检查,且符合下列要求:a)导体紧压,无腐蚀;b)绝缘线端部应有密封措施;c)绝缘层紧密挤包,表面平整圆滑,色泽均匀,无尖角、颗粒,无烧焦痕迹。
10KV及以下架空配电线路工程施工及验收规范10KV及以下架空配电线路工程施工及自验规范10KV及以下配电线路工程应按程序及已批准的设计进行施工。
第一章器材检验第一条配电线路所采用的器材、设备或原材料具有下列情况之一者,应重作试验:1、超过规定保管期限;2、因保管、运输不良等原因而有变质损坏可能;3、对原试验结果有怀疑。
第二条线路使用的线材,施工前应进行外观检查,且应满足下列要求:1、不应有松股、交叉、拆叠、断裂及破损等缺陷;2、裸铝绞线不应有严重腐蚀现象;3、钢绞线、镀锌铁线表面镀锌良好,不应锈蚀。
第三条为特殊目的使用的线材,除满足第二条规定外,还应符合设计的特殊要求。
第四条采用黑色金属制造的金具零件应热镀锌。
第五条金具在使用前应进行外观检查、且应满足下列要求:1、表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷;2、线夹船体压板与导线接触面应光滑;3、遇有局部锌皮剥落者,除锈后应涂刷红樟丹及油漆。
第六条镙栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀等现象,螺杆与螺母应配合良好。
第七条金具上的各种联结螺栓应有防松装臵,采用的防松装臵应镀锌良好、弹力合适、厚度符合规定。
第八条绝缘子安装前应进行外观检查且应满足下列要求:1、瓷件与铁件应结合紧密,铁件镀锌良好;2、瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷;3、严禁使用硫磺浇灌的绝缘子。
第九条瓷件在安装时应清除表面灰垢、附着物及不应有的涂料。
第十条普通钢筋混凝土电杆在使用前应进行外观检查、且应满足下列要求:、表面光洁平整,内外壁厚度均匀,不应有露筋、跑浆等现象; 12、按规定支点放臵检查时,不应出现纵向裂纹,横向裂纹的宽度不应超过0.2毫米,,长度不应超过周长;3、杆身弯曲不应超过杆长的。
第十一条混凝土预制构件表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足设计要求。
第二章电杆基坑第一条基坑施工前的定位应符合下列规定:1、直线杆:顺线路方向位移不应超过设计档距的5%;垂直线路方向不应超过50毫米;2、转角杆:位移不应超过50毫米。
第二条基坑底使用底盘时,坑底表面应保持水平,底盘安装尺寸误差应符合下列规定:1、双杆两底盘中心的根开误差不应超过30毫米;2、双杆的两杆坑探度高差不应超过20毫米。
第三条电杆埋设深度在设计未作规定时,应按下表所列数值埋设:电杆埋设深度表注:遇有土质松软、流沙、地下水位较高等情况时,应做特殊处理。
第四条杆上变压器台的电杆在设计未作规定时,其埋设深度不宜小于2.0米。
第五条电杆基础采用卡盘时,应符合下列规定:1、卡盘xx距地面不应小于0.5米;2、直线杆:卡盘应与线路平行并应在线路电杆左、右侧交替埋设;3、承力杆:卡盘埋设在承力侧。
第六条电杆组立后,回填土时应将土块打碎,每回填500毫米应夯实一次。
第七条回填土后的电杆坑应有防沉土台,其培设高度应超出地面300毫米。
沥青路面或砌有水泥花砖的路面不留防沉土台。
第八条采用杆立杆,电杆坑留有滑坡时,滑坡长度不应小于坑深,滑坡回填土时必须夯实,并留有防沉土台。
第九条采用现浇基础、岩石基础的工程,应参照《送电线路施工及验收规范》(GBJ233—81)进行。
第三章电杆组立第一条电杆起立前顶端应封堵良好。
第二条钢圈连接的钢筋混凝土电杆,焊接时应符合下列规定:1、应由经过焊接专业培训并经考试合格的焊工操作,焊完后的电杆经自检合格后,在规定部位打上焊工的代号钢印;2、钢圈焊口上的油脂、铁锈、泥垢等物应清除干净;3、应按钢圈对齐找正,中间留2,5毫米的焊口缝隙。
如钢圈有偏心,其错口不应大于2毫米;4、焊口符合要求后,先点焊3,4处,然后对称交叉施焊。
点焊所用焊条应与正式焊接用的焊条相同;5、钢圈厚度大于6毫米时,应采用V型剖口多层焊接,焊接中应特别注意焊缝接头和收口的质量。
多层焊缝的接头应错开,收口时将熔池填满。
焊缝中严禁堵塞焊条或其它金属;6、焊缝应有一定的加强面,其高度和遮盖度不应小于下表所列规定:7、焊缝表面应以平滑的细鳞形与基本金属平缓连接、无拆皱、间断、漏焊及未焊满的陷槽,并不应有裂纹。
基本金属的咬边深度不应大于0.5毫米,当钢材厚度超过10毫米时,不应大于1.0毫米,仅允许有个别表面气孔;8、雨、雪、大风时应采取妥善措施后,方可施焊。
施焊中杆内不应有穿堂风。
当气温低于-20?时,应采取预热措施,预热温度100,120?,焊后应使温度缓慢下降;9、焊完后的电杆其分段弯曲度及整杆弯曲度均不得超过对应长度的,超过时,应辖断重新焊接。
第三条电杆的钢圈焊接头应按设计要求进行防腐处理。
设计无规定时,可将钢圈表面铁锈和焊缝的焊渣与氧化层除净,先涂刷一层红樟丹,干燥后再涂刷一层防锈漆处理。
第四条电杆立好后,应符合下列规定:1、直线杆的横向位移不应大于50毫米;电杆的倾斜不应使杆稍的位移大于关个杆梢;2、转角杆应向外角予偏,紧线后不应向内角倾斜,向外角的倾斜不应使杆梢位移大于一个杆梢;3、终端杆应向拉线侧予偏,紧线后不应向拉线反方向倾斜,向拉线侧倾斜不应使杆梢位移大于一个杆梢。
第五条双杆立好后应正直,位臵偏差不应超过下列规定数值:1、双杆中心与中心桩之间的横向位移:50毫米;2、迈步:30毫米;3、两杆高低差:20毫米;4、根开:?30毫米。
第六条线路横担的安装:直线杆单横担应装于受电侧;90度转角杆及终端杆当采用单横担时,应装于拉线侧。
第七条横担安装应平整,安装偏差不应超过下列规定数值:1、横担端部上下歪斜:20毫米;2、磺担端部左右扭斜:20毫米。
第八条带叉梁的双杆组立后,杆身和叉梁均不应有鼓肚现象。
叉梁铁板、箍与主杆的连接牢固、局部间隙不大于50毫米。
第九条导线为水平排列时,上层横担距杆顶距离不宜小于200毫米。
第十条以螺栓连接的构件应符合下列规定:1、螺杆应与构件面垂直,螺头平面与构件间不应有空隙;2、螺栓紧好后,螺杆丝扣露出的长度:单螺母不应少于2扣;双螺母可平扣。
3、必须加垫圈者,每端垫圈不应超过2个。
第十一条螺栓的穿入方向应符合下列规定:1、立体结构:1)、水平方向者由内向外;2)、垂直方向者由下向上。
2、平面结构:1)顺线路方向者:双面构件由内向外,单面构件由送电侧向受电侧或按统一方向;2)横线路方向者:两侧由内向外,中间由左向右(面向受电侧)或按统一方向。
3)垂直方向者:由下向上。
第十二条瓷横担安装应符合下列规定:1、垂直安装时,顶端顺线路歪斜不应大于10毫米;2、水平安装时,顶端应向上翘起5,10度,顶端顺线路歪斜不应大于20毫米;3、全瓷式瓷横担的固定处应加软垫。
第十三条同杆架设的双回路或多回路线路,横担间的垂直距离,不应小于表(一)所列数值:10千伏线路与35千伏线路同杆架设时,两线路导线之间垂直距离不应小于2米。
同杆架设线路横担间的最小垂直距离(毫米)表(一)第四章拉线安装第一条拉线安装应符合下列规定:1、拉线与电杆的夹角不宜小于45度,当受地形限制时,不应小于30度;2、终端杆的拉线及耐胀杆承力拉线应与线路方向对正,分角拉线与线路分角线方向对正,防风拉线与线路方向垂直;3、拉线穿过公路时,对路面中心的垂直距离不应小于6米;4、采用绑扎固定的拉线安装时:1)拉线两端应设臵心形环;2) .钢绞线拉线可采用直径不小于3.2毫米的镀锌铁线绑扎固定。
绑扎应整齐、紧密,缠绕长度不应小于表(二)所列数值;3) .合股组成的镀锌铁线拉线可采用直径不小于3.2毫米镀锌铁线绑扎固定,绑扎应整齐紧密,缠绕长度为:五股及以下者,下缠150毫米,花缠250毫米,上缠100毫米。
缠绕长度最小值表(二)4)合股组成的镀锌铁线拉线采用自身缠绕固定时,缠绕应紧密,缠绕长度:三股线不应小于80毫米,五股线不应小于150毫米。
5、采用VT型线夹及楔形线夹固定的拉线安装时:1)安装前丝扣上应涂润滑剂;2) .线夹舌板与拉线接触应紧密,受力后无滑动现象,线夹的凸肚应在尾线侧,安装时不得损伤导线;3) .拉线弯曲部分不应有明显松股,拉线断头处与拉线主线应有可靠固定。
线夹处露出的尾线长度不宜超过400毫米;4) .同一组拉线使用双线夹时,其尾线端的方向作统一规定;5) .UT型线夹或花蓝螺栓的螺杆应露扣,并应有不小于螺杆丝扣长度可供调紧。
调整后,UT型线夹的双螺母应并紧,花蓝螺栓应封固。
第二条采用拉桩杆拉线的安装应符合下列规定:1、拉桩杆埋设xx不应小于杆长的2、拉桩杆应向张力反方向倾斜15,20度;3、拉桩坠线与拉桩杆夹角不应小于30度;4、拉桩坠线上端固定点的位臵距拉桩杆顶应为,.,,米、距地面不应小于4.5米;5、拉桩坠线采用镀锌铁线绑扎固定时,缠绕长度可参照表(一)所列数值。
第三条合股组成的镀锌铁线用作拉线时股数不应少于三股,其单股直径不应小于4.0毫米,绞合应均匀、受力相等,不应出现抽筋现象。
第四条当一基电杆上装设多条拉线时,拉线不应有过松、过紧、受力不均匀等现象。
第五条埋设拉线盘的拉线坑应有滑坡(马道),回填土应有防沉土台,拉线棒与拉线盘的连接应使用双螺母。
第六条居民区、厂矿内,混凝土电杆的拉线从导线之间穿过时,应装设拉线绝缘子。
在断线情况下,拉线绝缘子距地面不应小于2.5米第五章导线架设第一条导线在展放过程中,应防止发生导线磨伤、断股、扭、弯等现象。
第二条导线损伤有下列情况之一者,应据断重接:1、同一截面内,损坏面积超过导线的导电部分截面积17%;2、钢芯铝绞线的钢芯断一般;3、导线出灯笼,直径超过1.5倍导线直径而又无法修复;4、金钩破股已形成无法修复的永久变形。
第三条导线截面损坏不超过导电部分截面积17%时,可敷线补修,敷线长度应超出缺陷部分,两端各缠绕长度不于100毫米。
第四条铝绞线磨损的截面在导电部分截面积的6%以内,损坏深度在单股线直径的之内,应用同金属的单股线在损坏部分缠绕,缠绕长度应超出损坏部分两端各30毫米。
第五条导线磨损的截面,在导电部分截面积的5%以内,可不作处理。
第六条导线连接前应清除表面污垢,清除长度应为连接部分的二倍,连接部分线股不应有缠绕不良、断股、松股等缺陷。
第七条导线采用钳压接续管进行连接时,应符合下列规定:1、接续管型号与导线的规格应配套;2、导线钳压压口数及压口尺寸,应符合表(三)的规定;3、钳压后导线端头露出长度,不应小于20毫米,导线端头绑线不应拆除;4、压接后的接续管弯曲度不应大于管长的2%;大于2%时应校直;5、压接后或校直后的接续管不应有裂纹;6、压接后接续管两端附近的导线不应有灯笼、抽筋等现象;7、压接后接续管两端出口处、合缝处及外露部分应刷油漆。
导线钳压压口数及压口尺寸表(三)(转下页)注:1.压接管上数字1、2、3、……表示压接顺序。
2.压后尺寸的允许误差为:铜钳接管?0.5毫米;铝钳接管?1.0毫米。
