风电场整套启动试运前工作汇报
- 格式:docx
- 大小:14.97 KB
- 文档页数:5
风电场工作总结
在过去的一年里,我有幸在风电场工作,参与了风电场的建设和运营工作。
在这段时间里,我学到了很多关于风电场的知识,也积累了丰富的工作经验。
以下是我对这段时间工作的总结和反思。
首先,我在风电场工作中学到了很多专业知识。
我了解了风电场的建设流程、风机的组装和安装、风电场的运维管理等方面的知识。
我还学习了风电场的安全生产标准和相关法律法规,提高了自己的专业素养和技能水平。
其次,我在风电场工作中锻炼了自己的团队合作能力和沟通能力。
在风电场工作中,需要和各个部门、各个岗位的人员进行协调和合作,需要及时有效地沟通和解决问题。
通过这段时间的工作,我更加深刻地认识到团队合作的重要性,也提高了自己的沟通能力和协调能力。
最后,我在风电场工作中也遇到了一些困难和挑战。
风电场的建设和运营是一个复杂的系统工程,需要面对各种不确定因素和挑战。
在工作中,我遇到了一些技术难题和管理问题,但通过团队的努力和合作,我们成功地克服了这些困难,取得了一定的成绩。
总的来说,这段时间的风电场工作让我收获颇丰。
我不仅学到了很多专业知识,也提高了自己的团队合作能力和沟通能力。
我相信,在今后的工作中,我会更加努力地学习和提高自己,为风电场的建设和运营贡献自己的力量。
风电场整套启动试运前工程质量监督检查实施大纲广西电力建设工程质量监督中心站二○一一年九月风电场整套启动试运前工程质量监督检查实施大纲1 总则1.0.1依据《建设工程质量管理条例》、《工程质量监督工作导则》和《电力建设工程质量监督规定》,为统一广西风电场建设工程(以下简称风电工程)的质量监督工作程序、方法和内容,规范工程建设各责任主体及有关机构的质量行为,加强电力建设工程质量管理,保证工程质量,确保电网安全,保障人民的生命、财产安全,保护环境,维护社会公共利益,充分发挥工程项目的经济效益和社会效益,制定风电工程3个阶段性质量监督检查实施大纲。
凡接入公用电网的风电工程项目,包括各类投资方式的新建、扩建、改建的工程,均应按上述相关大纲的规定进行质量监督检查。
1.0.2《风电场整套启动试运前工程质量监督检查实施大纲》(以下简称本“大纲”)适用于广西电力建设工程质量监督中心站(以下简称中心站)对以110kV及以上电压等级接入电网的风电工程整套启动试运前的质量监督检查。
对以110kV以下电压等级接入电网的风电工程,可参照执行。
1.0.3风电场整套启动试运前工程质量监督检查,是指本工程最后一台风力发电机组(以下简称风机)调试试运结束后所进行的监督检查,其内容包括升压站受电前和首批风机并网前阶段性监督检查后的所有工作。
本次检查是对相关的建筑、安装工程的设计、设备和施工质量的动态考核;也是对风机和升压站调整试验工作质量的考核。
是判定风电工程质量是否符合设计规定,符合国家和行业的相关标准,能否保证机组安全、可靠、稳定连续的运行并移交生产的重要环节和手段。
1.0.4质量监督检查以重点抽查的方法进行。
检查工程建设各责任主体质量行时,对各“大纲”中重复性的条款一般只抽查一次。
凡经检查符合规定,在后续工程中又未发生情况变化者,一般不再重复检查。
2 质量监督检查的依据见附件“风电工程主要技术文件清单”。
3 质量监督检查应具备的条件3.0.1 按设计规定的内容和技术标准,全部建筑、安装施工项目已完成,且所有单位工程已经验收、签证完毕。
风电场工作总结
在过去的一年里,我有幸在风电场工作,负责风力发电设备的
维护和运营。
通过这段时间的工作,我对风电场的运作和管理有了
更深入的了解,也积累了丰富的工作经验。
首先,我要感谢我的团队成员们,他们的合作和支持让我们能
够顺利完成了一系列的维护和运营工作。
在工作中,我们时刻保持
着高度的责任感和团队精神,确保了风电场的正常运转。
我们不仅
要做好日常的设备检修和维护工作,还要及时处理各种突发情况,
确保风电场的安全和稳定运行。
其次,我要感谢公司领导和相关部门的支持和指导。
他们为我
们提供了良好的工作环境和工作条件,同时也为我们提供了专业的
技术培训和指导,让我们能够不断提升自己的专业能力和工作水平。
在工作中,我深刻体会到了风电场的重要性和发展前景。
风能
作为清洁能源的代表,对于缓解能源紧缺和减少环境污染具有重要
意义。
因此,我们的工作不仅仅是为了完成日常任务,更是为了推
动清洁能源事业的发展,为社会和环境做出自己的贡献。
在未来的工作中,我将继续努力,不断提升自己的专业能力,为风电场的运营和管理做出更大的贡献。
同时,我也希望能够与团队成员们共同努力,为风电场的发展和壮大贡献自己的力量。
相信在公司领导的正确指导下,我们一定能够取得更好的成绩,为风电场的发展做出更大的贡献。
华润新能源青岛隆鑫一期风电场工程整套启动试运前工作总结报告1.工程概况华润平度隆鑫一期50MW风电场风电场位于山东省平度市218省道~219省道一带。
我公司负责承建本工程项目施工内容主要包括风电场道路、风机吊装平台、风力发电塔架基础、基础接地及风机安装和升压站等工程。
场内干支线道路5条,总长21.60km,其中新建主干道路7.9km(所经19台机位:F2#~F6#、F11#~F20#、F23#~F25#);改造道路主干道路13.7km(所经6台风机:F1#、F8#、F9#、F10#、F22#、F21#)。
一期(50MW)工程共建设安装25台V90-2000风力发电机组(轮毂高度为80m)。
升压站位于规划的一、二期风电场中心位置,作为风电场控制中心和运行管理人员办公生活基地。
升压站围墙中心尺寸约105.5m×98.5m,建筑主要包括综合楼、35KV配电室、SVG 控制室、辅房、设备基础及附属工程等。
2.工程施工情况本工程于2011年05月26日由华润电力风能(青岛)有限公司组织各参建单位及地方各级领导在平度青岛隆鑫风电施工现场举行了隆重的主体工程开工仪式。
本工程大部分都处于山地,地形条件复杂,施工条件恶劣,我部发扬艰苦奋斗的优良作风,在保证安全第一的前提下加大人力、物力与资金的投入,克服了因地形、天气及地方干扰等种种不利因素的影响,于2011年7月13日浇筑第一台风机基础;同年10月底升压站建筑工程交付使用,并于11月7日完成了预定首批机组并网发电任务,至2012年4月26日完成了全部25台风力发电机组的安装调试工作;3.质量控制措施根据本工程的总体工作量划分,土建部分划分2个单位工程(升压站单位工程、25台风机机组子单位工程),其中升压站划分6个子单位工程,40个分部(子分部)工程;92个分项工程;风力发电机组划分25个子单位工程;50个分部,325个分项;从项目开工,项目部就制定了详细的创优计划及质量控制目标,在施工中,项目部认真执行我司制定的质量管理体系程序,严格按施工方案及作业指导书要求施工,施工过程实行“三检”制度,并积极配合监理、业主对工程质量、安全的管理,实现以过程精品保证结果精品,达到“优质等级,并符合达标投产、优质工程”的总体质量目标。

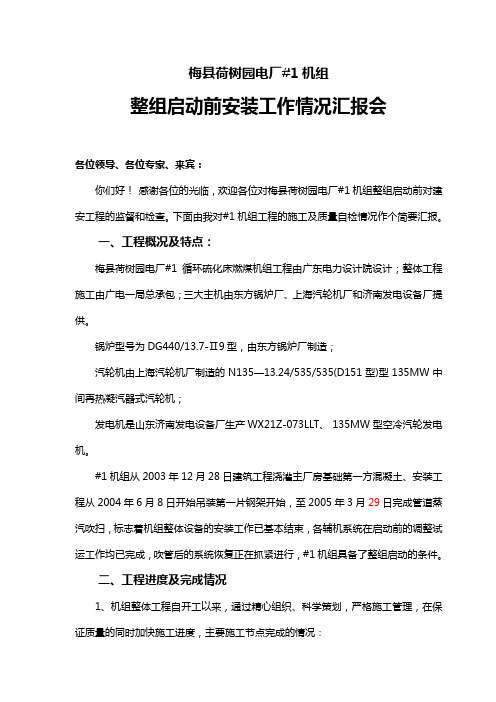

梅县荷树园电厂#1机组整组启动前安装工作情况汇报会各位领导、各位专家、来宾:你们好!感谢各位的光临,欢迎各位对梅县荷树园电厂#1机组整组启动前对建安工程的监督和检查。
下面由我对#1机组工程的施工及质量自检情况作个简要汇报。
一、工程概况及特点:梅县荷树园电厂#1循环硫化床燃煤机组工程由广东电力设计院设计;整体工程施工由广电一局总承包;三大主机由东方锅炉厂、上海汽轮机厂和济南发电设备厂提供。
锅炉型号为DG440/13.7-Ⅱ9型,由东方锅炉厂制造;汽轮机由上海汽轮机厂制造的N135—13.24/535/535(D151型)型135MW中间再热凝汽器式汽轮机;发电机是山东济南发电设备厂生产WX21Z-073LLT、 135MW型空冷汽轮发电机。
#1机组从2003年12月28日建筑工程浇灌主厂房基础第一方混凝土、安装工程从2004年6月8日开始吊装第一片钢架开始,至2005年3月29日完成管道蒸汽吹扫,标志着机组整体设备的安装工作已基本结束,各辅机系统在启动前的调整试运工作均已完成,吹管后的系统恢复正在抓紧进行,#1机组具备了整组启动的条件。
二、工程进度及完成情况1、机组整体工程自开工以来,通过精心组织、科学策划,严格施工管理,在保证质量的同时加快施工进度,主要施工节点完成的情况:2、建筑工程施工情况2.1基础工程地质困难,基础回填等问题?2.2主体工程施工中遇到的主要问题等2.3配套辅助工程道路、照明、消防、空调、通风、生活排防水、污水处理3、安装工程施工情况3.1 锅炉安装工程:继锅炉水压试验后主要完成了:3.1.1辅助蒸汽、锅炉排污、减温水、炉水取样、排汽、燃油、吹灰、加药、疏放水管道、和钢结构平台楼梯的完善,输煤系统、炉底排渣系统、烟风煤灰系统的设备和管道系统的安装。
3.1.2 对安装后的各管路系统,均以工作压力的1.25倍进行了水压试验,做到了严密不漏。
燃油系统水压后进行了水冲洗和蒸汽吹扫,经检查干净合格为止,为后续的系统试运提供了质量保证。
风电项目总结汇报材料尊敬的领导,各位同事:大家好!今天我在这里向大家汇报我负责的风电项目的总结情况。
我负责的风电项目是一个规模较大的项目,地处于沿海地区,目标是建设一座风电场,通过利用风能发电,为当地提供清洁能源,推动可持续发展。
在项目的筹备阶段,我带领团队进行了详细的项目调研,对项目的可行性进行了评估。
我们考虑了当地的风能资源丰富程度、电网接入条件、环境影响评估等因素,最终确定了项目可行性,并获得了相关部门的支持和批准。
在项目的实施阶段,我与团队一起制定了详细的实施计划,并按照计划开始了风电场的建设工作。
我们先是进行了土地准备工作,包括土地平整、场地选址等。
接着,我们开始了风机基础的施工工作,确保风机安装的稳定和牢固。
之后,我们委托专业公司进行了风机的安装和调试,并严格按照相关要求进行检测和验收。
同时,我们还顺利完成了与电网的接入工作,并确保电网运行的安全和稳定。
在项目实施过程中,我们面临了一些挑战和困难,但通过团队的努力和合作,我们成功地克服了这些问题,并保证了项目的顺利进行。
其中,我们最大的困难是风机的安装和调试工作,由于当时施工队伍紧张,人手不足,我们面临着时间紧迫的压力。
但是,我们积极与施工队沟通协调,优化施工流程,提高工作效率,最终按时完成了风机的安装和调试工作。
通过项目的实施,我对风电行业的发展和运营有了更深入的了解。
风电作为一种可再生能源,具有环保、清洁等优势,能够更好地推动可持续发展。
同时,风电项目的运营管理也是一个复杂的系统工程,需要注意风机维护、电网接入、运行监控等方面的工作,确保风电场的安全和稳定运行。
总的来说,风电项目的实施取得了良好的效果,并为当地提供了清洁能源和经济效益。
同时,通过项目的实施,我和团队也得到了很好的锻炼和提升,提高了项目管理能力和团队合作能力。
在今后的工作中,我将进一步学习和研究风电行业的发展趋势和技术,不断提高自己的专业水平,为公司的可持续发展做出更大的贡献。
风电汛前准备情况汇报近期,我单位对风电场汛前准备工作进行了全面梳理和安排部署,现将具体情况汇报如下:一、设备检修保养。
针对风电场的风机、变流器、叶片等关键设备,我们进行了全面的检修和保养工作,确保设备在汛期运行稳定可靠。
同时,对设备的防雷、接地等安全措施进行了检查和加固,以防雷电对设备造成损害。
二、安全隐患排查。
我们组织了专业人员对风电场的安全隐患进行了全面排查,对发现的问题及时进行了整改和处理,确保汛期风电场的安全运行。
同时,加强了对人员的安全教育和培训,提高了员工的安全意识和防范能力。
三、备品备件储备。
针对汛期可能出现的设备故障和损坏,我们加强了备品备件的储备工作,确保在汛期能够及时进行设备更换和维修,保障风电场的正常运行。
四、应急预案制定。
我们制定了风电场汛期应急预案,明确了各岗位的责任和任务,确保在汛期出现突发情况时能够迅速有效地应对和处理,最大限度地减少损失。
五、水土保持工作。
针对风电场周边的水土保持工作,我们加强了对场区的巡查和监测,确保在汛期能够及时发现和处理可能出现的水土流失等问题,保护周边环境的安全和稳定。
六、协调配合。
我们与地方政府、相关部门和供应商进行了充分的沟通和协调,确保在汛期能够得到必要的支持和保障,共同应对可能出现的各种挑战和困难。
综上所述,我单位对风电汛前准备工作进行了全面细致的安排和部署,确保了风电场在汛期的安全稳定运行。
我们将继续密切关注天气变化和设备运行情况,做好汛期的应对工作,确保风电场的安全和稳定。
同时,我们也将不断总结经验,改进工作,不断提升风电场的应急管理水平,为风电产业的发展贡献力量。
电力质监站检查升压站受电前及首批风机启动前质量监督检查汇报材料╳╳╳╳新能源有限公司二○一八年五月五日目录╳╳业主新能源有限公司汇报材料 (2)╳╳╳╳设计研究院有限公司汇报材料 (6)╳╳地勘建筑设计研究院有限公司汇报材料 (10)╳╳╳╳电力设计有限公司汇报材料 (15)╳╳╳╳监理有限责任公司汇报材料 (22)╳╳╳╳风力技术公司汇报材料 (30)╳╳╳╳施工工程公司汇报材料 (32)╳╳╳╳新能源有限公司生产部汇报材料 (42)德州陵城风力发电一期项目整套风机启动前建设单位汇报材料╳╳╳╳新能源有限公司尊敬的各位领导、专家:大家好!首先我代表╳╳╳╳业主新能源有限公司的全体员工,对各位领导、专家参加受电前检查表示诚挚的感谢!为便于各位更好的开展工作,下面我就德州陵城风力发电一期项目的工程概况汇报如下:一、工程概况1、工程概况德州陵城风力发电一期项目由山东腾飞新能源有限公司投资建设,项目占地1.4002公顷,远期规划容量150MW,本期装机容量76MW,安装Vestas公司制造的单机容量为2MW的V110-2000型风机38台,建成后年上网电量15045万千瓦时。
风机机组采用一机一变升压至35kV接至35kV集电线路后汇接至风电场新建110kV升压站35kV母线,经一台升压变压器升压后接至升压站110kV母线,通过一回110kV线路接至220kV苏庄站,以110kV电压等级接入山东电网。
本工程风电场升压站为新建110kV站,主变型号SZ11-100000/110,油浸自冷。
110kV配电装置采用SF6全封闭组合电器,接线方式为单母线接线。
35kV高压开关柜采用选用金属铠装手车式高压开关柜,接线采用单母线接线方式。
动态无功补偿装置为±12MVar SVG成套装置。
风电场升压站内主变保护、母线保护、35kV出线保护、35kVSVG开关间隔、站用变保护均为上海思源弘瑞自动化有限公司系列微机保护;110kV线路保护采用南瑞继保有限公司产品。
整套启动试运前监检监理汇报材料中外天利(北京)工程管理咨询有限公司49.8MW福建萩芦风电工程项目监理部2013.4.25各位领导、各位专家:你们好!首先我代表中外天利工程管理咨询有限责任公司福建秋芦49.8MW风电场工程项目监理部的全体监理人员,对各位领导和专家百忙之中抽出时间来到风电工程现场,对本工程进行整套启动试运监检,表示热烈的欢迎!下面将我们监理部工作向各位领导和专家做如下汇报:一、工程概况福建莆田萩芦49.8 MW风电场位于莆田市涵江区萩芦镇友谊村、利东村及新县镇外坑村一带,平均海拔高度约550米,总投资约5亿元人民币,拟安装24台V90-2MW和1台V90-1.8MW风力发电机组,风电场与莆田白鹤48MW风电场共同建设一座110kV升压站,以一回110kV线路送至江口风电场。
项目于2011年11月18日正式开工,计划2013年5月3日投产发电1.1工程项目名称:福建萩芦49.8MW风电场项目1.2 建设单位:福建龙源风力发电有限责任公司1.3 监理单位:中外天利北京工程管理咨询有限公司1.4 设计单位:福建省水利水电勘测设计研究院1.5 承建单位:福建省水利水电工程局有限公司(升压站土建)海南省第三建筑工程有限公司(场内道路)海南省第三建筑工程有限公司(风机基础)北京爱劳电气设备安装有限公司(风机接地)天津蓝巢特种吊装工程有限公司(风机吊装)福建宏瑞建设工程有限公司(升压站电气安装、场区配电工程)(1)、风机基础、场内道路平台土建工程施工:(2)、全场接地工程施工:(3)、 220KV升压站建筑施工:(4)、 220KV联络线路施工:(5)、35KV场内集电线路施工:(6)、220KV升压站电气设备安装工程施工:1.6 工程地点风电场位于莆田市涵江区萩芦镇友谊村、利东村及新县镇外坑村一带。
1.7 工程规模及工程特点1.7.1工程规模:二、监理部综合概况1.监理部组织机构我监理部组建于2011年3月。
风力发电工作情况汇报根据最新的工作情况汇报,我认为风力发电工作已经取得了重大进展。
在过去的几个月里,我们的团队积极推进风力发电项目,取得了一系列重要的成就。
以下是我们的工作情况汇报:首先,我们在风力发电项目的规划阶段取得了显著的进展。
我们对项目进行了全面的规划和设计,确定了最佳的风力发电场地,并与当地政府和相关部门进行了充分的协商和沟通。
我们还与供应商和合作伙伴展开了合作,确保项目的顺利进行。
在规划阶段,我们还进行了充分的技术研究和风险评估,以保证项目的可行性和持续性。
其次,我们在项目的建设阶段取得了一系列重要的里程碑。
我们成功完成了风力发电设备的采购和运输,确保了设备的安全和准时到位。
我们还组织了专业的施工团队,确保了施工进度和质量。
在建设阶段,我们还与监理和质检单位保持密切合作,确保项目的合规和安全。
另外,在项目的运营阶段,我们积极推进了风力发电设备的调试和运行。
我们建立了完善的运维管理体系,确保了风力发电设备的安全和稳定运行。
我们还进行了专业的技术培训,提高了运维人员的技术能力和安全意识。
在运营阶段,我们还与当地电网和发电管理部门保持密切合作,确保项目的正常接入和并网发电。
最后,我们在项目的管理和营销方面也取得了不俗的成绩。
我们建立了专业的项目管理团队,健全了项目管理体系,确保了项目的进度和质量。
我们还开展了多种形式的营销活动,提升了风力发电项目的知名度和美誉度。
在管理和营销方面,我们还与相关机构和行业协会保持了积极的联系,为项目的顺利进行提供了有力支持。
综上所述,我认为我们的风力发电工作已经取得了显著的进展。
我们将继续努力,确保项目的顺利进行,为社会和环境做出更大的贡献。
相信在领导的正确指导下,我们的风力发电项目一定能够取得更加辉煌的成绩。
风电场工程机组启动试运行报告1. 项目背景和目标本报告旨在记录风电场工程机组的启动试运行情况,以评估其性能和可靠性。
2. 启动试运行过程2.1 准备工作在启动试运行前,我们完成了以下准备工作:- 确认机组所需的电力接入;- 安装机组的基础设施,包括风力测量设备和塔架;- 安装并调试机组控制系统;- 进行安全检查和保护装置测试。
2.2 机组启动机组启动试运行过程如下:- 步骤1:确保机组控制系统已准备就绪;- 步骤2:打开机组主开关,通电;- 步骤3:监测机组运行状态,包括转速、发电功率和振动情况;- 步骤4:检查机组运行过程中的错误报警信息,做必要的调整和维修。
3. 启动试运行结果经过启动试运行,我们得出以下结论:- 机组的启动和运行过程顺利,没有发现重大故障;- 机组的输出功率满足设计要求;- 机组的振动水平在正常范围内。
4. 风电场机组调试和优化在机组启动试运行过程中,我们也进行了一些调试和优化工作,包括:- 调整控制系统参数,以最大化机组的风能捕获效率;- 优化机组的运行模式,以适应不同的风速和风向条件;- 对机组的保护装置进行进一步测试和优化。
5. 下一步计划基于启动试运行结果和机组调试情况,我们制定了以下下一步计划:- 继续进行机组的稳定性和可靠性测试;- 进一步优化机组的控制系统和运行模式;- 完善机组的保护装置和安全系统。
6. 结论通过机组的启动试运行,我们对其性能和可靠性有了初步的评估,结果显示机组满足设计要求。
我们将继续进行测试和优化工作,以确保机组在长期运行中表现出卓越的性能和可靠性。
以上是本次风电场工程机组启动试运行报告的内容。
大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。
下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。
升压站位于白杨镇石板沟村境内。
风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。
送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。
二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。
2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。
单台机组年平均可利用率≥96%。
(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。
(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。
(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。
(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。
大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。
下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。
升压站位于白杨镇石板沟村境内。
风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。
送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。
二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。
2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。
单台机组年平均可利用率≥96%。
(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。
(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。
(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。
(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。
大唐宜阳木兰沟风电场工程商业运行前工程质量监督检查汇报材料大唐宜阳风力发电有限责任公司二〇一八年四月各位领导、各位专家:热烈欢迎各位领导、专家在百忙之中莅临大唐宜阳木兰沟风电场,进行质量监督检查!大唐木兰沟项目部、监理部对此次监督检查做好了自查和整改工作。
下面,我就工程建设有关情况汇报如下:一、工程概况大唐宜阳木兰沟风电场是大唐集团在洛阳地区开发建设的第一个风电项目,工程选址位于宜阳县南部白杨镇、樊村镇、赵堡乡和锦屏镇境内的山地区域。
升压站位于白杨镇石板沟村境内。
风电场设计安装24台2.0MW风机,总容量48MW;新建一座110KV升压站。
送出线路自木兰沟升压站接至白杨镇境内的电网110KV 紫魁线,最终送至宜阳县城西南的紫云变,新建线路约4.5Km。
二、工程建设组织机构业主单位:大唐宜阳风力发电有限责任公司设计单位:中国水电顾问集团华东勘测设计研究院有限公司监理单位:甘肃华研水电咨询有限公司风电场道路工程:三门峡市天鸿市政工程有限责任公司风机基础及升压站工程:中国能建甘肃工程有限公司集电线路工程:中国能建西北电力建设工程有限公司风机吊装工程:上海腾发建筑工程有限公司风机调试单位:沈阳华创风能有限公司检测机构:河南省豫翔工程检测有限公司三、工程管理目标1、工程总体目标:创建大唐集团“安全文明施工样板工地”,创建大唐集团“工期短、造价低、质量优、效益好”的精品工程,高水平达标投产。
2、质量目标:(1)风电场平均可利用率第一年≥97%、第二至五年≥98%。
单台机组年平均可利用率≥96%。
(2)单台风机实际功率曲线与设计功率曲线的一致性偏差小于3%。
(3)单位、分部、分项工程一次验收合格率100%,质量评价得分均在90分及以上。
(4)钢筋及焊接全过程可控在控,记录规范,可进行100%追溯。
(5)混凝土全过程质量在控,可进行100%追溯;混凝土生产质量水平优良,水平优良级>50%,且消灭差级;各批次混凝土强度评定合格率100%。
***风电场安装施工及调试工作汇报
***************风电项目部
2012年08月16日
一、工程概况
1.地理位置
***风电场场址在诏安县宫口半岛上,从南面的竹桁山起至北面牙止,全程直线距离约7km。
场址西北距**县城直线距离约10km,东北距**市区约108 km。
2.投资单位
由***风电有限责任公司投资建设。
3.建设规模
本期工程共安装24台2000KW风力发电机组,总容量共48MW。
每台风机配2400KW的箱式变压器一台;场内设一座110kV升压变电站及相应生产、生活设施。
我方承包本工程的主体工程施工工作,包含:升压站建筑工程(附属楼除外);
升压站电气安装及调试;24台风力发电机组安装工作,以及24台箱变的单体调试等。
4.工程主要设备
风力发电机组由***风能有限公司生产,型号:XE82-2000;
主变压器由**变压器有限公司生产,型号:SZ10-50000/110。
二、主要工程进度
本项目自2011年8月1日开工以来,我方始终严格按照相关规程规范及**业主的相关要求进行施工,大力推进工程建设,并克服场地、道路等困难,从而有效地促进了工程的进展。
在业主和监理的监督、指导和大力支持下,我方承建的主体工程于2012年7月20日完工。
现将工程完成情况总结如下:1.土建工程完成情况
升压站建筑工程于2011年8月1日开工,2012年1月10日完成。
其中主控联合楼于2011年8月1日开工,2011年12月30日完成。
2.电气安装工程完成情况
电气安装工程于2011年8月10日开工,2012年7月20日完成。
其中升压站电气安装于2011年9月20日开工,2012年1月15日完成,并于2012年1月18日完成倒送电;风机电气安装于2011年12月25日开工,2012年7月20日完成。
3.24台风机吊装工程完成情况
首台风机吊装于2011年12月2日开工,至2012年6月29日完成全部风机的吊装工作。
4.调试工作完成情况
升压站单体及系统调试于2011年11月20日开始,2012年1月15日完成;24台箱变单体调试于2012年1月10日开始,2012年7月15日完成。
三、工程质量管理
1.质量管理策划
为确保**风电场工程施工质量达到合同和国家有关规程标准的要求,我公司严格按照ISO9001:2008版质量体系认证要求,建立了完备的质量管理体系,结合大唐国际公司管理新思路和工程管理模式、管理理念,应用现代项目管理手段,安全、健康、环保、优质、高效、廉洁地施工,力争达标投产,创国优样板工程。
(1)我公司已取得ISO9001:2008版认证,并已取得广东省企业二级计量体系认证资格。
项目部始终认真贯彻总公司“用户至上、信守合同、质量第一、持续改进,创建一流电建公司”的质量方针以及“强化计量管理、确保工程质量”的计量方针。
(2)工程开工前结合本工程的特点和要求,项目部组织制定了《诏安梅岭风电场(48MW)工程主体工程施工组织设计》,为本工程在施工中起总体指导作用。
(3)项目部始终遵循总公司的所有程序文件、质量体系。
严格执行国家有关的电力、风力建设的技术规范,规程和标准,编制了专项作业指导书。
2.施工过程控制
(1)各专业主要工程项目施工前都由技术人员编制《作业指导书》及质量验评划分表,对风机吊装等关键性或技术性要求高的工序,还由各专业工程师制定针对性的《施工方案》,所有指导性文件都经审批实施,从而确保对工程全过程进行监控,在项目施工前还要求进行作业指导书交底工作,保证施工质量和安全。
工程验收严格依照验收划分表进行三级、四级和五级验收,整个工程验收严肃、真实,签证齐全,而且都按照业主监理的要求,认真配合。
(2)项目部在计量管理方面是采用总公司已颁布的包括《计量管理手册》在内的12份计量保证体系文件进行管理。
首先做好新体系的宣传,提高员工对计
量体系的认识,其次是完善计量台帐管理,确保施工中使用的计量器具都在检定的有效期内。
对不合格或已损坏的计量器具,要求即刻停止使用,并隔离存放,防止误用。
(3)项目部对施工、验收人员的资质进行严格控制,对质检人员,特殊工种人员(如电工、起重机械工等)要求持证上岗,均向监理进行了报审。
并组织对员工进行所属专业的管理、技能培训,并通过考核,全面提升员工的技术素质和质量意识。
(4)为确保施工质量,避免出现任何不必要的质量缺陷,项目部对施工全过程进行严格把关,并把在试验阶段发现的设备缺陷等及时反馈给监理、业主。
(5)在乙供材料采购方面,项目部对供应方都进行资质评审,并报监理、业主批准。
所有进货均进行检验、确认后才使用。
3.工程项目质量验评统计
升压站建筑工程共有1个单位工程,已完成全部该单位工程的验收,验收优良率达到100%。
共有分部工程10个,已完成全部10个分部工程的验收,验收合格率为100%。
升压站电气安装共有1个单位工程,已完成全部该单位工程的验收,验收优良率达到100%。
共有分部工程34个,已完成全部34个分部工程的验收,验收合格率为100%。
风力发电机组安装工程共24个单位工程,已完成全部24个单位工程的验收,验收优良率达到100%。
共有分部工程144个,已完成全部144个分部工程的验收,验收合格率为100%。
四、设备调试情况
我公司负责调试的主要任务有:
1台主变系统:1台主变及其附属设备。
110千伏屋外配电装置: 1个出线间隔、架空导线及避雷器引下线安装等。
110千伏户内配电装置:1个GIS线变组(线路既主变进线)间隔,包括1台A相线路TYD、1组电压互感器、1组快速接地开关、2组三工位隔离接地开关、2组电流互感器、1台断路器、2组GIS套管等。
35千伏户内配电装置: 9面高压开关柜,包括1个母线电压互感器、4回
进线、1台场用变、1台接地变、1台磁控电抗器、2组电抗器及并联电容器成套补偿装置等,5条35kV电缆试验。
35千伏户外配电装置:28条35kV电缆试验,24台35/0.66千伏箱式干式变压器试验,并包括24台负荷开关、母线及氧化锌避雷器试验、24台0.66/0.4千伏干式变压器试验。
二次部分主要工程量包括:主控楼及保护室的二次设备室屏柜安装。
直流系统、站用电系统、全站电缆、计算机监控系统配套设备调试等。
调试工作人员于2011年11月18日进场,11月20日开始升压站内调试,调试组成员按照有关规范要求,严格、有序地完成各项调试工作。
项目调试负责人及时解决调试中出现的问题,协调各调试小组之间的配合,确保调试工作顺利进行,每个试验项目均做好完整的试验报告,从2012年元月18日完成升压站倒送电后,站外单体等调试工作基本与安装同步跟进,确保每台风机相继投入运行。
五、综述
本风电场在********的关怀下,在******监理的监督、指导帮助下,经过设计单位以及其它兄弟单位的倾力配合,项目部全体员工克服了大量困难,使我公司承建的********风电场主体工程得以顺利完成。
在此表示衷心的感谢!
为了我们的工作做得更好,在此恳请各位领导和专家给我们提供宝贵的意见,我们将在以后的工作中加以注意、改进和提高,谢谢各位!
*******风电项目部
二零一二年八月十六日。
