第1篇本工程位于我国某市某区,建设内容包括住宅楼、商业楼、地下车库等。
总建筑面积约30万平方米,其中住宅楼约20万平方米,商业楼约5万平方米,地下车库约5万平方米。
项目总投资约10亿元人民币。
工程工期为36个月,招标文件发布时间为2023年1月,投标截止时间为2023年2月。
二、招标文件主要内容1. 招标范围:本工程的设计、施工、监理、竣工验收等工作。
2. 投标人资格要求:(1)具有独立法人资格;(2)具有建设行政主管部门核发的建筑工程施工总承包一级资质;(3)具有有效的安全生产许可证;(4)具有类似工程业绩;(5)无不良信用记录。
3. 工程量清单:招标文件中详细列出了工程量清单,包括建筑工程、安装工程、装饰装修工程等。
4. 投标报价要求:(1)投标人应按照招标文件要求,对工程量清单中的项目进行报价;(2)投标报价应包括材料费、人工费、机械费、管理费、利润等;(3)投标报价应一次性报价,不得分阶段报价。
5. 评标办法:采用综合评分法,主要评分指标包括投标报价、企业实力、项目管理能力、施工组织设计、技术方案、工期等。
6. 合同签订及履约保证金:中标后,双方应在规定时间内签订合同,并支付履约保证金。
三、招标案例解答1. 投标人资格审核在招标过程中,招标人将对投标人进行资格审核,确保投标人符合招标文件要求。
审核内容包括:(1)营业执照:投标人须提供有效的营业执照,证明其具备独立法人资格。
(2)资质证书:投标人须提供建设行政主管部门核发的建筑工程施工总承包一级资质证书,证明其具备相应资质。
(3)安全生产许可证:投标人须提供有效的安全生产许可证,证明其具备安全生产条件。
(4)类似工程业绩:投标人须提供近三年内完成的类似工程业绩,证明其具备丰富的施工经验。
(5)无不良信用记录:投标人须提供无不良信用记录的证明材料,如信用报告等。
2. 投标报价策略在投标报价过程中,投标人应遵循以下策略:(1)合理定价:根据工程量清单、市场价格、自身成本等因素,合理确定投标报价。

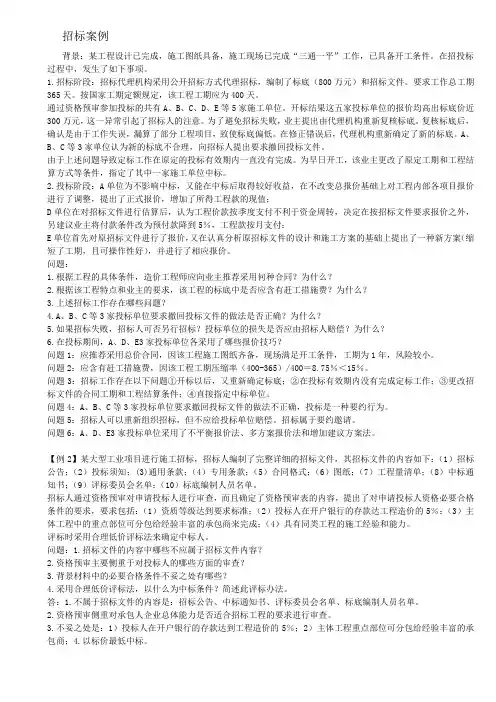

一. 某大型工程, 由于技术尤其复杂, 对施工单位旳施工设备及同类工程旳施工经验规定较高, 经省有关部门同意后决定采用邀请招标方式。
招标人于2023年3月8日向通过资格预审旳A.B.C.D.E五家施工承包企业发出了投标邀请书, 五家企业接受了邀请并于规定期间内购置了招标文献, 招标文献规定: 2023年4月20日下午4时为投标截止时间, 2023年5月10日发出中标告知书日。
在2023年4月20日上午A.B.D.E四家企业提交了投标文献, 但C企业于2023年4月20日下午5时才送达。
2023年4月23日由当地招标监督办公室主持了公开开标。
评标委员会共有7人构成, 其中当地招标监督办公室1人, 公证处1人, 招标人1人, 技术、经济专家4人。
评标时发现B企业投标文献有项目经理签字并盖了公章, 但无法定代表签字和授权委托书;D企业投标报价旳大写金额与小写金额不一致;E企业对某分项工程报价有漏项。
招标人于2023年5月10日向A企业发出了中标告知书, 双方于2023年6月12日签订了书面协议。
问题:1.该项目采用旳招标方式与否妥当?阐明理由。
2.分别指出对B企业、C企业、D企业和E企业旳投标文献应怎样处理?并阐明理由。
3.指出评标委员会人员构成旳不妥之处。
4.指出招标人与中标企业6月12日签订协议与否妥当, 并阐明理由。
答案与解析:1.妥当。
由于该项目技术尤其复杂, 对施工单位旳施工设备及同类工程旳施工经验规定较高, 不适合采用公开招标, 且经省有关部门同意, 可以采用邀请招标旳形式。
2.B企业旳投标文献, 作为废标处理, 由于无法定代表人旳签字和授权委托书, 项目经理旳签字没有法律效力。
C企业旳投标文献, 作为废标处理, 由于属于逾期送达旳投标文献。
3.D企业旳投标文献进行修正后作为有效标, 以大写金额为准。
E企业旳投标文献进行处理后作为有效标, 分项工程报价漏项, 应视为已报入其他旳分项工程中。
第1篇一、案例分析题(共30分)1. 案例背景:某城市地铁建设项目,由于项目规模较大,技术要求较高,为确保工程质量和进度,项目业主决定采用公开招标的方式选择合适的施工单位。
在招标过程中,出现了以下问题:(1)部分投标人未按照招标文件要求提供相关资质证明材料;(2)部分投标人报价过高,与市场价格不符;(3)招标过程中,有部分投标人对招标文件内容提出质疑。
请结合上述情况,分析该工程建设招标案例中存在的问题,并提出相应的解决方案。
2. 案例背景:某房地产开发项目,业主在招标过程中发现,部分投标人在投标文件中存在虚假信息,如虚报业绩、夸大工程规模等。
为确保项目质量和进度,业主决定取消这些投标人的投标资格。
请结合上述情况,分析该工程建设招标案例中存在的问题,并提出相应的解决方案。
二、选择题(共20分)1. 以下哪个选项不属于工程建设招标的基本原则?()A. 公开、公平、公正B. 诚信、守规、合法C. 效率、质量、进度D. 竞争、合作、共赢2. 以下哪种情况不属于招标文件的主要内容?()A. 工程概况B. 投标人资格要求C. 投标报价要求D. 施工图纸3. 以下哪种招标方式适用于大型、复杂的工程项目?()A. 邀请招标B. 公开招标C. 竞争性谈判D. 直接委托4. 以下哪个选项不属于投标保证金的作用?()A. 证明投标人具备投标资格B. 约束投标人的投标行为C. 保障招标人的合法权益D. 确保工程质量和进度5. 以下哪种情况属于招标人终止招标的情形?()A. 招标文件发出后,因故需要修改招标文件B. 投标人不足3家C. 招标过程中,发现投标人存在违法行为D. 招标人决定不再进行招标三、简答题(共10分)1. 简述工程建设招标的程序。
2. 简述招标文件的主要内容。
四、论述题(共20分)论述工程建设招标中,招标人、投标人和评标委员会各自应承担的责任和义务。
五、案例分析题(共20分)1. 案例背景:某城市桥梁建设项目,招标文件要求投标人在投标文件中提供工程进度计划。
历年一建工程招投标与合同管理案例案例一:招投标中的串标问题。
话说有这么一个工程项目招标,有好几家建筑公司都想拿下这个项目。
其中啊,有两家公司A和B动起了歪脑筋。
他们私下商量好了,在投标报价的时候互相配合,让A公司报一个比较低的价格,B公司报一个相对高一点但又不会高得离谱的价格。
这样呢,就给其他竞争对手造成一种假象,好像A公司的报价很有竞争力似的。
在开标和评标过程中,评委们发现A公司的报价虽然低,但是它的一些技术方案和B公司的有很多相似之处,而且这两家公司在一些关键条款的响应上,就像是商量好的一样。
这时候,评委们就开始怀疑这两家公司串标了。
经过深入调查,发现他们之间确实存在不正当的沟通和协作行为。
最后呢,这两家公司都被取消了投标资格,这个项目只能重新招标。
这就告诉我们啊,在招投标过程中,串标这种行为是绝对不允许的,要保证公平竞争。
案例二:合同中的变更管理。
有一个建设工程合同,甲方是业主,乙方是施工单位。
合同签好之后,工程就开始施工了。
施工到一半的时候,甲方突然提出要对工程的一部分设计进行变更。
原来计划的一个小会议室要改成一个大会议室,这就涉及到结构的改变、装修风格的调整等好多方面的问题。
乙方接到这个变更通知后,就开始核算成本的增加。
按照合同约定,对于这种甲方提出的变更,乙方有权要求调整合同价款。
乙方的项目经理就开始详细地列出了因为这个变更所需要增加的材料费用、人工费用,还有可能延长的工期。
然后呢,向甲方提交了一份变更申请报告,里面把这些情况都写得清清楚楚。
甲方收到报告后,组织了相关的技术人员和造价人员进行审核。
审核过程中,甲方发现乙方有些费用计算得好像有点高,就和乙方进行协商。
双方就像在菜市场买菜一样讨价还价,最后达成了一个一致的意见,确定了新的合同价款和工期调整方案。
这个案例就体现了合同变更管理的重要性,既要遵循合同约定,又要合理地处理双方的利益关系。
案例三:投标文件的失误。
有一家建筑公司参加一个大型项目的投标。
招标案例背景:某工程设计已完成,施工图纸具备,施工现场已完成“三通一平”工作,已具备开工条件。
在招投标过程中,发生了如下事项。
1.招标阶段:招标代理机构采用公开招标方式代理招标,编制了标底(800万元)和招标文件。
要求工作总工期365天。
按国家工期定额规定,该工程工期应为400天。
通过资格预审参加投标的共有A、B、C、D、E等5家施工单位。
开标结果这五家投标单位的报价均高出标底价近300万元,这一异常引起了招标人的注意。
为了避免招标失败,业主提出由代理机构重新复核标底。
复核标底后,确认是由于工作失误,漏算了部分工程项目,致使标底偏低。
在修正错误后,代理机构重新确定了新的标底。
A、B、C等3家单位认为新的标底不合理,向招标人提出要求撤回投标文件。
由于上述问题导致定标工作在原定的投标有效期内一直没有完成。
为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。
2.投标阶段:A单位为不影响中标,又能在中标后取得较好收益,在不改变总报价基础上对工程内部各项目报价进行了调整,提出了正式报价,增加了所得工程款的现值;D单位在对招标文件进行估算后,认为工程价款按季度支付不利于资金周转,决定在按招标文件要求报价之外,另建议业主将付款条件改为预付款降到5%,工程款按月支付;E单位首先对原招标文件进行了报价,又在认真分析原招标文件的设计和施工方案的基础上提出了一种新方案(缩短了工期,且可操作性好),并进行了相应报价。
问题:1.根据工程的具体条件,造价工程师应向业主推荐采用何种合同?为什么?2.根据该工程特点和业主的要求,该工程的标底中是否应含有赶工措施费?为什么?3.上述招标工作存在哪些问题?4.A、B、C等3家投标单位要求撤回投标文件的做法是否正确?为什么?5.如果招标失败,招标人可否另行招标?投标单位的损失是否应由招标人赔偿?为什么?6.在投标期间,A、D、E3家投标单位各采用了哪些报价技巧?问题1:应推荐采用总价合同,因该工程施工图纸齐备,现场满足开工条件,工期为1年,风险较小。
某国家全额投资的工程项目招标,为抢工期,建设方邀请了二家承包商前来投标。
开标时,由公证处人员对各投标者的资质和投标文件进行审查,在确立了所有投标文件均为有效标后,由招标办的人员会同招标单位的人员进行了评标,最后确定高于标底者为废标,余下者中标。
请分析,上述背景资料的不对之处并加以改正。
某中外合资项目,合同标的为一商住楼的施工工程。
主楼地下一层,地上24 层,裙楼4 层,总建造面积36000m2。
合同协议书由甲方自己起草。
合同工期为670 天。
合同中的价格条款为:“本工程合同价格为人民币3500 万元。
此价格固定不变,不受市场上材料、设备、劳动力和运输价格的波动及政策性调整影响而改变。
因设计变更导致价格增减此外计算。
” 本合同签字后经过了法律机关的公证。
显然本合同属固定总价合同。
在招标文件中,业主提供的图纸虽号称“施工图”,但实际上很粗略,没有配筋图。
在承包商报价时,国家对建材市场实行控制,有钢材最高市场限价,约1800 元/t。
承包商则按此限价投标报价。
工程开始后一切顺利,但基础完成后,国家取销钢材限价,实行开放的市场价格,市场钢材价格在很短的时间内上涨至3500 元/t 以上。
此外由于设计图纸过粗,后来设计虽未变更,但却增加了许多承包商未考虑到的工作量和新的分项工程。
其中最大的是钢筋。
承包商报价时没有配筋图,仅按通常商住楼的每平米建造面积钢筋用量估算,而最后实际使用量与报价所用的钢筋工程量相差500t 以上。
按照合同条款,这些都应由承包商承担。
开工后约5 个月,承包商再作核算,估计到工程结束承包商至少亏本2000 万元。
承包商与业主商议,希翼业主照应到市场情况和承包商的实际艰难,赋予承包商以实际价差补偿,因为这个风险已大大超过承包商的承受能力。
承包商已不期望从本工程获得任何利润,只要求保本。
但业主予以否决,要求承包商按原价格全面履行合同责任。
承包商无奈,抛却了前期工程及基础工程的投入,撕毁合同,从工程中撤出人马,蒙受了很大的损失。

第1篇一、项目背景某市城市道路建设项目,项目总投资为10亿元人民币,项目内容包括道路新建、桥梁建设、排水设施改造等。
为规范招标程序,确保项目质量,建设单位决定采用公开招标方式选择施工单位。
二、招标文件编制1. 招标公告建设单位在市公共资源交易中心网站发布了招标公告,明确了项目概况、招标范围、投标资格要求、投标文件编制要求、投标截止时间、开标时间等事项。
2. 招标文件编制招标文件包括以下内容:(1)招标公告:包括项目概况、招标范围、投标资格要求、投标文件编制要求、投标截止时间、开标时间等。
(2)招标文件:包括招标项目的技术规范、质量标准、工期要求、合同条款、工程量清单、投标保证金要求等。
(3)资格审查文件:包括投标人资格证明文件、企业资质证书、项目负责人资格证明文件、项目管理人员资格证明文件等。
(4)投标文件:包括投标函、投标报价表、施工组织设计、项目管理机构、施工进度计划、工程质量保证措施、安全文明施工措施等。
三、招标程序1. 投标报名投标人按照招标公告要求,在规定时间内向市公共资源交易中心提交投标报名文件。
2. 资格审查市公共资源交易中心对投标人的资格进行审查,审查内容包括投标人资格证明文件、企业资质证书、项目负责人资格证明文件、项目管理人员资格证明文件等。
3. 投标文件递交投标人按照招标文件要求,在规定时间内向市公共资源交易中心递交投标文件。
4. 开标市公共资源交易中心在规定时间内组织开标会议,公开宣布各投标人的投标报价、技术方案、施工组织设计等内容。
5. 评标评标委员会对投标文件进行评审,包括技术评审、商务评审、综合评审等环节。
6. 确定中标人评标委员会根据评审结果,确定中标人。
7. 签订合同中标人与建设单位签订施工合同,明确双方的权利和义务。
四、案例分析1. 招标文件编制在招标文件编制过程中,建设单位充分考虑了项目特点和实际需求,明确了技术规范、质量标准、工期要求等,为投标人和评标委员会提供了明确的标准。
企业自筹资金新建的工业厂房项目,建设单位采用工程量清单方式招标,并与施工单位按《建设工程施工合同(示范文本》签订了工程工承包合同,合同工期270天。
施工承包合同约定:管理费和利润按人工费和施工机具使用费之和的40%计取,规费和税金按人材机费、管理费和利润之和的11%计取;人工费平均单价按120元/工日计取;通用机械台班单价按1100元/台班计取;人员窝工、通用机械闲置补偿按其单价的60%计取,不计管理费和利润;各分部分项工程施工均发生相应的措施费,措施费按其相应工程费的30%计取,对工程量清单中采用材料暂估价格确定的综合单价,如果该种材料实际采购价格与暂估价格不符,以直接在该综合单价上增减材料价差的方式调整。

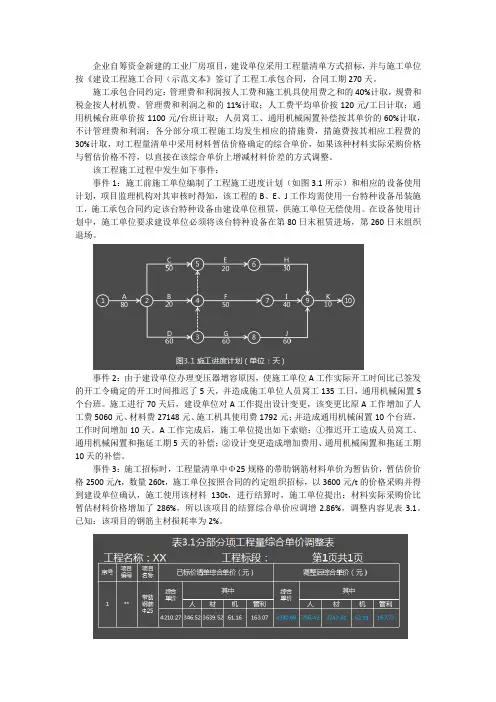

该工程施工过程中发生如下事件:事件1:施工前施工单位编制了工程施工进度计划(如图3.1所示)和相应的设备使用计划,项目监理机构对其审核时得知,该工程的B、E、J工作均需使用一台特种设备吊装施工,施工承包合同约定该台特种设备由建设单位租赁,供施工单位无偿使用。
在设备使用计划中,施工单位要求建设单位必须将该台特种设备在第80日末租赁进场,第260日末组织退场。
事件2:由于建设单位办理变压器增容原因,使施工单位A工作实际开工时间比已签发的开工令确定的开工时间推迟了5天,并造成施工单位人员窝工135工日,通用机械闲置5个台班。
施工进行70天后,建设单位对A工作提出设计变更,该变更比原A工作增加了人工费5060元、材料费27148元、施工机具使用费1792元;并造成通用机械闲置10个台班,工作时间增加10天。
A工作完成后,施工单位提出如下索赔:①推迟开工造成人员窝工、通用机械闲置和拖延工期5天的补偿;②设计变更造成增加费用、通用机械闲置和拖延工期10天的补偿。
事件3:施工招标时,工程量清单中Φ25规格的带肋钢筋材料单价为暂估价,暂估价价格2500元/t,数量260t,施工单位按照合同的约定组织招标,以3600元/t的价格采购并得到建设单位确认,施工使用该材料130t,进行结算时,施工单位提出:材料实际采购价比暂估材料价格增加了286%,所以该项目的结算综合单价应调增2.86%,调整内容见表3.1。

第1篇一、项目背景随着我国经济的快速发展和人民生活水平的不断提高,体育设施建设成为提升城市形象、满足人民群众体育需求的重要举措。
某市为响应国家号召,提升城市体育事业水平,决定建设一座现代化、综合性的体育中心。
该项目总投资约10亿元人民币,包括体育场、体育馆、游泳馆、健身中心等配套设施。
为确保项目顺利实施,某市相关部门决定采用公开招标的方式选择合适的施工单位。
二、招标文件编制1. 招标公告发布某市相关部门在国内外主流媒体上发布了招标公告,明确了项目概况、招标条件、投标截止时间、开标时间等信息。
2. 招标文件编制招标文件主要包括以下内容:(1)招标项目概况:包括项目名称、建设地点、建设规模、建设内容、投资估算等。
(2)投标人资格要求:包括企业资质、业绩、财务状况、信誉等。
(3)招标范围:包括工程设计、施工、监理等。
(4)招标方式:公开招标。
(5)投标文件要求:包括投标报价、施工组织设计、项目管理方案等。
(6)评标标准:包括投标报价、施工组织设计、项目管理方案、企业信誉等。
(7)合同条款:包括合同签订、履约保证金、工期、质量、安全、违约责任等。
三、投标阶段1. 投标报名符合资格要求的投标人按照招标文件要求进行投标报名,提交相关资质证明文件。
2. 投标文件编制投标人根据招标文件要求,编制投标文件,包括投标报价、施工组织设计、项目管理方案等。
3. 投标文件递交投标人按照招标文件规定的时间、地点递交投标文件。
四、评标阶段1. 评标委员会组成某市相关部门成立了评标委员会,由相关专家、技术人员组成,负责对投标文件进行评审。
2. 评标方法评标委员会采用综合评分法,对投标文件进行评审。
评审内容包括:(1)投标报价:占30%。
(2)施工组织设计:占30%。
(3)项目管理方案:占20%。
(4)企业信誉:占20%。
3. 评标结果评标委员会根据评审结果,确定了前两名合格投标人进入谈判阶段。
五、谈判阶段1. 谈判内容谈判内容包括:施工组织设计优化、项目管理方案调整、合同条款协商等。
建筑工程招投标案例分析题案例一背景: 某大型工程, 由于技术难度大, 对施工单位的施工设备和同类工程施工经 验要求高,而且对工期的要求也比较紧迫。
建设单位在对有关单位和在建工程考 察的基础上,仅邀请了3家国有一级施工企业参加投标,并预先与咨询单位和该3 家施工单位共同研究确定了施工方案。
业主要求投标单位将技术标和商务标分别 装订报送。
经招标领导小组研究确定的评标规定如下:1. 技术标共30分, 其中施工方案10分(因已确定施工方案, 各投标单位均得10分)、 施工总工期10分、工程质量10分 。
满足业主总工期要求(36个月)者得4分, 每提前 1个月加1分, 不满足者不得分; 自报工程质量合格者得4分, 自报工程质量优良者 得6分(若实际工程质量未达到优良将扣罚合同价的2%),近三年内获鲁班工程奖 每项加2分,获省优工程奖每项加1分。
2.商务标共70分。
报价不超过标底(35 500万元)的±5%者为有效标,超过者为 废标。
报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%, 扣1分,每上升1%,扣2分(计分按四舍五人取整)。
各投标单位的有关情况列于 表1— 1。
表1-1 各投标单位标书主要数据表问题:1. 该工程采用邀请招标方式且仅邀请3家施工单位投标, 是否违反有关规定?为什 么?2.请按综合得分最高者中标的原则确定中标单位。
3.若改变该工程评标的有关规定,将技术标增加到40分,其中施工方案20分(各 投标单位 报价(万元) 总工期 (月) 自报工程质量 鲁班工程奖 省优工程 奖A35.642 33 优良 1 1 B34.364 31 优良 0 2 C33.867 32 合格 0 1投标单位均得20分),商务标减少为60分,是否会影响评标结果?为什么?若影响, 应由哪家施工单位中标?建筑工程招投标案例分析题案例一问题l : 答:不违反(或符合)有关规定。
因为根据有关规定,对于技术复杂的工 程,允许采用邀请招标方式,邀请参加投标的单位不得少于3家。

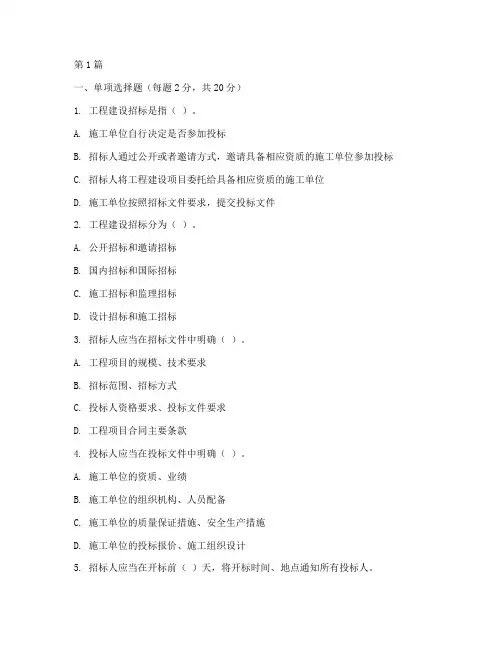

一、单项选择题(每题2分,共20分)1. 工程建设招标是指()。
A. 施工单位自行决定是否参加投标B. 招标人通过公开或者邀请方式,邀请具备相应资质的施工单位参加投标C. 招标人将工程建设项目委托给具备相应资质的施工单位D. 施工单位按照招标文件要求,提交投标文件2. 工程建设招标分为()。
A. 公开招标和邀请招标B. 国内招标和国际招标C. 施工招标和监理招标D. 设计招标和施工招标3. 招标人应当在招标文件中明确()。
A. 工程项目的规模、技术要求B. 招标范围、招标方式C. 投标人资格要求、投标文件要求D. 工程项目合同主要条款4. 投标人应当在投标文件中明确()。
A. 施工单位的资质、业绩B. 施工单位的组织机构、人员配备C. 施工单位的质量保证措施、安全生产措施D. 施工单位的投标报价、施工组织设计5. 招标人应当在开标前()天,将开标时间、地点通知所有投标人。
B. 5C. 7D. 106. 招标人可以邀请()参加招标。
A. 具备相应资质的施工单位B. 具备相应资质的监理单位C. 具备相应资质的设计单位D. 具备相应资质的施工单位和监理单位7. 招标人应当在招标文件中明确()。
A. 招标代理机构B. 招标监督机构C. 招标评审委员会D. 招标保证金8. 招标人应当对投标文件进行()。
A. 投标人资格审查B. 投标文件评审C. 投标人现场考察D. 投标人业绩考核9. 投标人应当在投标文件中明确()。
A. 施工单位的项目经理B. 施工单位的项目副经理C. 施工单位的技术负责人D. 施工单位的质量负责人10. 招标人应当在中标通知书发出后()天内,与中标人签订书面合同。
A. 5B. 10C. 15D. 30二、多项选择题(每题3分,共15分)1. 工程建设招标的基本原则有()。
A. 公平、公正、公开B. 诚实信用C. 竞争、择优D. 遵守法律法规2. 招标人可以邀请参加招标的单位有()。
A. 具备相应资质的施工单位B. 具备相应资质的监理单位C. 具备相应资质的设计单位D. 具备相应资质的施工单位和监理单位3. 投标人应当在投标文件中明确的内容有()。
第1篇一、案情简介某市某区政府决定建设一座新的行政办公楼,项目总投资约5亿元。
根据相关法律法规,该区政府决定采用公开招标的方式选择施工单位。
经过一系列招标程序,最终确定A公司为中标单位。
然而,在合同签订过程中,A公司以政府未按照招标文件约定的付款方式支付工程款为由,拒绝签订合同。
同时,B公司认为自己在投标过程中存在违规行为,导致A公司中标,遂向法院提起诉讼,要求确认招标过程无效。
二、争议焦点1. 政府未按照招标文件约定的付款方式支付工程款是否构成违约?2. B公司提出的招标过程违规行为是否成立?3. 招标过程是否合法有效?三、案例分析(一)关于政府未按照招标文件约定的付款方式支付工程款根据《中华人民共和国招标投标法》第四十七条规定:“招标人应当依照招标文件约定的方式和期限支付中标人工程款。
”在本案中,招标文件中明确约定了付款方式和期限,政府未按照约定支付工程款,属于违约行为。
然而,根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。
”在本案中,A公司作为中标单位,应当根据合同约定履行合同义务。
因此,即使政府未按照约定支付工程款,A公司也应当先履行合同义务,待合同履行完毕后,再依法要求政府承担违约责任。
(二)关于B公司提出的招标过程违规行为B公司提出招标过程存在违规行为,主要涉及以下两点:1. 招标文件中存在明显错误,导致B公司无法正确理解招标文件内容。
2. 招标过程中存在暗箱操作,导致A公司中标。
针对B公司的第一个观点,根据《中华人民共和国招标投标法》第二十一条规定:“招标文件应当真实、准确、完整,不得含有虚假内容。
”在本案中,如果招标文件确实存在明显错误,导致B公司无法正确理解招标文件内容,则招标过程存在违规行为。
针对B公司的第二个观点,根据《中华人民共和国招标投标法》第二十七条规定:“招标人不得与投标人就投标价格、投标方案等实质性内容进行协商。

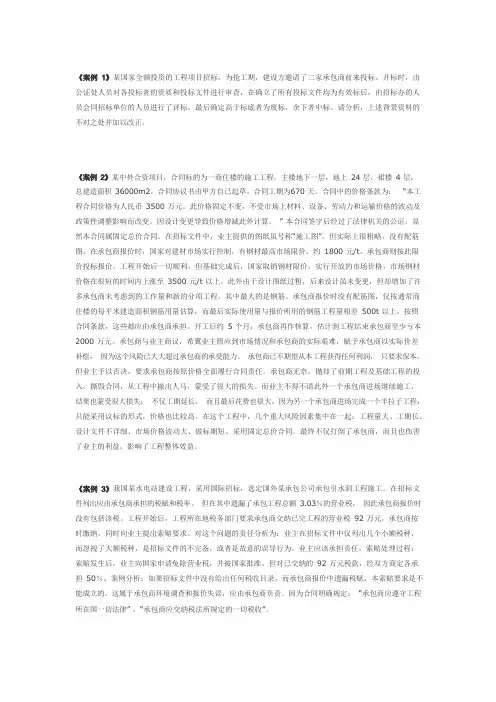

建设工程招标投标案例分析案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
(2)C企业和E企业投标文件是否有效?说明理由。
(3)请指出开标工作的不妥之处,说明理由。
(4)请指出评标委员会成员组成的不妥之处,说明理由.案例2某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。
提交投标文件截止时间为2003年5月30日。
该公司于2003年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金.开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。
经过综合评选,最终确定B单位中标。
双方按规定签定了施工承包合同。
问题:(1)E单位的投标文件按要求如何处理?为什么?(2)对D单位撤回投标文件的要求应当如何处理?为什么?(3)上述招标投标程序中,有哪些不妥之处?请说明理由.案例3某建设项目概算已批准,项目已列入地方年度固定资产投资计划,并得到规划部门批准,根据有关规定采用公开招标确定招标程序如下,如有不妥,请改正。
第1篇一、背景我国某市某住宅小区建设项目,位于市中心,占地面积约20万平方米,总建筑面积约40万平方米,包括住宅、商业、地下车库等配套设施。
该项目由某房地产开发公司(以下简称“开发商”)投资建设,预计总投资约5亿元人民币。
为规范项目招标工作,确保项目顺利实施,开发商决定采用公开招标的方式进行工程总承包。
二、招标文件及招标条件1. 招标文件招标文件主要包括以下内容:(1)招标公告:包括招标项目名称、招标范围、招标方式、招标文件发售时间、投标截止时间、投标保证金等信息。
(2)招标项目简介:包括项目概况、建设规模、建设地点、建设工期、质量要求等。
(3)投标须知:包括投标文件编制要求、投标保证金、投标截止时间、开标时间、评标办法等。
(4)合同条款:包括合同类型、合同签订、合同履行、违约责任等。
(5)技术规范及图纸:包括设计图纸、施工图纸、技术要求等。
2. 招标条件(1)投标人须具备建设行政主管部门核发的房屋建筑工程施工总承包一级及以上资质。
(2)投标人须具备有效的安全生产许可证。
(3)投标人须具有类似工程业绩,且近三年内无重大质量、安全事故。
(4)投标人须具有良好的财务状况和信誉。
三、招标程序1. 招标公告开发商在相关媒体上发布招标公告,明确招标项目信息、招标条件、投标截止时间等。
2. 招标文件发售开发商向有意向的投标人发售招标文件,收取投标保证金。
3. 投标文件编制与递交投标人根据招标文件要求,编制投标文件,并在投标截止时间前递交。
4. 开标在规定的时间和地点,由招标人组织开标,公开唱标。
5. 评标评标委员会根据招标文件要求,对投标文件进行评审,确定中标候选人。
6. 中标公示中标候选人在规定时间内进行公示,接受社会监督。
7. 签订合同中标候选人按照招标文件要求,与招标人签订合同。
四、案例分析1. 案例背景分析本项目采用公开招标方式,有利于提高招标工作的透明度和公正性,降低项目风险。
公开招标可以吸引更多具有实力的投标人参与竞争,从而选择最优的工程总承包单位。
第1篇一、项目背景某市城市基础设施建设项目,项目总投资为5亿元人民币,建设内容包括道路、桥梁、排水、照明、绿化等工程。
为保障项目顺利进行,确保工程质量,该项目采用公开招标方式进行。
二、招标文件编制1. 招标文件编制依据(1)国家有关法律法规及政策文件;(2)行业规范及标准;(3)项目可行性研究报告;(4)招标人提供的其他资料。
2. 招标文件内容(1)招标公告;(2)投标人须知;(3)评标办法;(4)合同条款;(5)工程量清单;(6)图纸及技术要求;(7)投标文件格式。
三、招标过程1. 招标公告(1)公告发布时间:2020年1月10日至2020年1月20日;(2)公告发布媒介:市公共资源交易平台、市电视台、市日报等。
2. 投标报名(1)报名方式:现场报名;(2)报名时间:2020年1月21日至2020年1月25日;(3)报名地点:市公共资源交易中心。
3. 投标文件递交(1)递交时间:2020年2月1日9:00至10:00;(2)递交地点:市公共资源交易中心。
4. 开标(1)开标时间:2020年2月1日10:00;(2)开标地点:市公共资源交易中心。
5. 评标(1)评标委员会组成:由招标人代表、技术专家、经济专家等组成;(2)评标方法:采用综合评分法,总分100分,其中投标报价占30%,技术方案占30%,企业信誉及业绩占20%,项目经理及团队占20%;(3)评标结果:评标委员会对投标文件进行评审,确定中标候选人。
四、中标结果经过评标委员会评审,确定A公司为该项目中标单位,中标金额为4.8亿元人民币。
五、合同签订及履约1. 合同签订(1)中标通知书发出后,招标人与中标人签订合同;(2)合同签订时间:2020年2月10日;(3)合同签订地点:市公共资源交易中心。
2. 履约(1)中标人按照合同约定,在规定的时间内完成项目建设;(2)招标人按照合同约定,支付工程款;(3)项目验收合格后,双方办理工程结算。
六、案例分析1. 招标文件编制招标文件编制过程中,严格按照国家法律法规及行业规范进行,确保招标过程的公平、公正、公开。
第1篇一、案情简介甲公司是一家具有丰富工程经验的建筑企业,拥有丰富的工程承揽经验和良好的信誉。
乙公司是一家房地产开发企业,主要从事房地产开发和销售。
2018年,乙公司计划在市中心新建一座住宅小区,建筑面积约为10万平方米。
为了确保工程质量和施工进度,乙公司决定采用公开招标的方式进行工程承包。
甲公司得知该信息后,积极准备投标文件,并于2018年6月1日向乙公司递交了投标文件。
2018年6月15日,乙公司组织评标委员会对投标文件进行评审。
评标委员会由5名专家组成,其中3名来自建筑行业,1名来自房地产行业,1名来自法律行业。
评标委员会对投标文件进行评审后,于2018年6月20日宣布甲公司为中标单位。
然而,在签订合同时,甲公司与乙公司就合同价款产生了争议。
甲公司认为,根据投标文件和评标结果,合同价款应为1000万元,而乙公司认为合同价款应为900万元。
双方多次协商无果,遂于2018年7月15日向人民法院提起诉讼。
二、争议焦点1. 甲公司是否具备中标资格?2. 评标委员会的评审程序是否符合法律规定?3. 合同价款是否应按照投标文件和评标结果确定?三、法律分析1. 甲公司是否具备中标资格?根据《中华人民共和国招标投标法》第三十四条规定:“评标委员会应当根据招标文件的规定,对投标文件进行评审,并按照招标文件的要求,确定中标人。
”本案中,甲公司按照招标文件的要求,提交了投标文件,并经过评标委员会评审,最终被确定为中标单位。
因此,甲公司具备中标资格。
2. 评标委员会的评审程序是否符合法律规定?根据《中华人民共和国招标投标法》第四十二条规定:“评标委员会应当依照招标文件的规定,对投标文件进行评审,并按照招标文件的要求,确定中标人。
”本案中,评标委员会由5名专家组成,其中3名来自建筑行业,1名来自房地产行业,1名来自法律行业,符合法律规定。
评标委员会按照招标文件的要求,对投标文件进行评审,并最终确定了中标单位。
因此,评标委员会的评审程序符合法律规定。
建筑工程招投标案例分析题案例在建筑工程领域,招投标是确保项目公平、公正、公开进行的重要环节。
以下将通过一个具体的案例,对建筑工程招投标过程中的相关问题进行分析。
某城市计划建设一座大型商业综合体,总建筑面积约为 10 万平方米。
项目业主通过公开招标的方式选择施工单位。
招标公告发布后,吸引了多家建筑企业参与投标。
在资格预审阶段,招标方对各投标企业的资质、业绩、财务状况等进行了严格审查。
其中,A 企业由于其过往业绩中缺乏类似规模的商业综合体项目经验,未能通过资格预审。
B 企业和C 企业顺利通过资格预审,并进入了投标文件编制阶段。
B 企业在投标文件中详细阐述了其施工方案,包括采用的先进技术和管理措施,同时提供了合理的报价和工期安排。
C 企业的投标文件虽然在施工方案方面也有一定的亮点,但报价略高于 B 企业,工期也相对较长。
开标后,评标委员会对各投标文件进行了详细评审。
在评审过程中,发现 C 企业的投标文件中存在一些细微的错误,如部分数据计算不准确、文件格式不规范等。
然而,这些错误并未对其投标方案的实质性内容产生影响。
经过综合评估,评标委员会认为 B 企业的投标方案在技术、经济等方面均具有明显优势,最终确定 B 企业为中标单位。
在这个案例中,有以下几个值得关注的问题:首先,资格预审环节至关重要。
它可以有效地筛选出具备相应能力和经验的企业,减少后续评标工作的复杂性和不确定性。
对于投标企业来说,要充分了解招标方的要求,准确提供相关资料,以确保能够通过资格预审。
其次,投标文件的编制质量直接影响评标结果。
投标企业不仅要在施工方案上展现出创新性和可行性,还要在报价和工期安排上做到合理、有竞争力。
同时,要注意投标文件的规范性和准确性,避免因一些细微的错误而影响评标印象。
再者,评标委员会的专业水平和公正性对招标结果有着重要影响。
评标委员会应严格按照招标文件的要求和评标标准进行评审,确保评标过程的公平、公正、公开。
此外,招标方在整个招投标过程中也要做到规范操作,严格遵守相关法律法规和程序要求。
招标案例背景:某工程设计已完成,施工图纸具备,施工现场已完成“三通一平”工作,已具备开工条件。
在招投标过程中,发生了如下事项。
1.招标阶段:招标代理机构采用公开招标方式代理招标,编制了标底(800万元)和招标文件。
要求工作总工期365天。
按国家工期定额规定,该工程工期应为400天。
通过资格预审参加投标的共有A、B、C、D、E等5家施工单位。
开标结果这五家投标单位的报价均高出标底价近300万元,这一异常引起了招标人的注意。
为了避免招标失败,业主提出由代理机构重新复核标底。
复核标底后,确认是由于工作失误,漏算了部分工程项目,致使标底偏低。
在修正错误后,代理机构重新确定了新的标底。
A、B、C等3家单位认为新的标底不合理,向招标人提出要求撤回投标文件。
由于上述问题导致定标工作在原定的投标有效期内一直没有完成。
为早日开工,该业主更改了原定工期和工程结算方式等条件,指定了其中一家施工单位中标。
2.投标阶段:A单位为不影响中标,又能在中标后取得较好收益,在不改变总报价基础上对工程内部各项目报价进行了调整,提出了正式报价,增加了所得工程款的现值;D单位在对招标文件进行估算后,认为工程价款按季度支付不利于资金周转,决定在按招标文件要求报价之外,另建议业主将付款条件改为预付款降到5%,工程款按月支付;E单位首先对原招标文件进行了报价,又在认真分析原招标文件的设计和施工方案的基础上提出了一种新方案(缩短了工期,且可操作性好),并进行了相应报价。
问题:1.根据工程的具体条件,造价工程师应向业主推荐采用何种合同为什么2.根据该工程特点和业主的要求,该工程的标底中是否应含有赶工措施费为什么3.上述招标工作存在哪些问题、B、C等3家投标单位要求撤回投标文件的做法是否正确为什么5.如果招标失败,招标人可否另行招标投标单位的损失是否应由招标人赔偿为什么6.在投标期间,A、D、E3家投标单位各采用了哪些报价技巧问题1:应推荐采用总价合同,因该工程施工图纸齐备,现场满足开工条件,工期为1年,风险较小。
问题2:应含有赶工措施费,因该工程工期压缩率(400-365)/400=%<15%。
问题3:招标工作存在以下问题①开标以后,又重新确定标底;②在投标有效期内没有完成定标工作;③更改招标文件的合同工期和工程结算条件;④直接指定中标单位。
问题4:A、B、C等3家投标单位要求撤回投标文件的做法不正确,投标是一种要约行为。
问题5:招标人可以重新组织招标,但不应给投标单位赔偿。
招标属于要约邀请。
问题6:A、D、E3家投标单位采用了不平衡报价法、多方案报价法和增加建议方案法。
【例2】某大型工业项目进行施工招标,招标人编制了完整详细的招标文件,其招标文件的内容如下:(1)招标公告;(2)投标须知;(3)通用条款;(4)专用条款;(5)合同格式;(6)图纸;(7)工程量清单;(8)中标通知书;(9)评标委员会名单;(10)标底编制人员名单。
招标人通过资格预审对申请投标人进行审查,而且确定了资格预审表的内容,提出了对申请投标人资格必要合格条件的要求,要求包括:(1)资质等级达到要求标准;(2)投标人在开户银行的存款达工程造价的5%;(3)主体工程中的重点部位可分包给经验丰富的承包商来完成;(4)具有同类工程的施工经验和能力。
评标时采用合理低价评标法来确定中标人。
问题:1.招标文件的内容中哪些不应属于招标文件内容2.资格预审主要侧重于对投标人的哪些方面的审查3.背景材料中的必要合格条件不妥之处有哪些4.采用合理低价评标法,以什么为中标条件简述此评标办法。
答:1.不属于招标文件的内容是:招标公告、中标通知书、评标委员会名单、标底编制人员名单。
2.资格预审侧重对承包人企业总体能力是否适合招标工程的要求进行审查。
3.不妥之处是:1)投标人在开户银行的存款达到工程造价的5%;2)主体工程重点部位可分包给经验丰富的承包商;4.以标价最低中标。
【例3】某钢筋混凝土框架结构40层大型商业中心大厦工程项目,质量要求达到国家优良标准,地质条件良好,施工图纸齐备,现场已完成三通一平工作,满足开工条件。
业主已落实自筹的建设资金。
问题:1.你认为业主应采用哪种招标方式为宜为什么2.你认为该工程应采用哪种合同形式为什么答:1.业主应采取公开招标的方式。
因为该工程规模及投资较大,质量要求高,采取公开招标方式可能有利于保证工程质量和进度以及降低投资。
2.该工程工期较长,风险较大,应采用单价合同。
这样有利于降低合同价格,控制投资成本。
【例4】某建设单位准备建一座图书馆,建筑面积5000m2,预算投资400万元,工期为10个月。
工程采用公开招标的方式确定承包商。
按照《招标投标法》和《建筑法》的规定,建设单位编制了招标文件,并向当地的建设行政主管部门提出了招标申请,得到批准。
建设单位依照有关招标投标程序进行公开招标。
由于该工程设计上比较复杂,根据当地建设局的建议,对参加投标单位的要求是不低于二级资质。
拟参加此次投标的五家单位中A、B、D单位为二级资质,C单位为三级资质,E单位为一级资质,而C单位的法定代表人是建设单位某主要领导的亲戚。
建设单位招标工作小组在资格预审时出现了分歧,正在犹豫不决时,C单位准备组成联合体投标,经C单位的法定代表人的私下活动,建设单位同意让C与A联合承包工程,并明确向A暗示,如果不接受这个投标方案,则该工程的中标将授予B单位。
A单位为了中标,同意了与C组成联合体承包该工程。
于是A和C联合投标获得成功,与建设单位了合同,A与C也签订了联合承包工程的协议。
问题:1.简述公开招标的基本程序;2.在上述招标过程中,作为该项目的建设单位其行为是否合法为什么和C组成投标联合体是否有效为什么答:1公开招标的基本程序为:提出招标申请-由建设单位组成符合招标要求的招标班子-编制招标文件和标底-发布招标公告-投标单位报名申请投标-对投标单位进行资格预审-向合格的投标单位发招标文件及设计图纸-组织标前会议-踏勘现场,并对招标文件答疑-接受投标文件-召开开标会议-组织评标,决定中标单位-发出中标通知书-签订合同2.作为该项目的建设单位的行为不合法。
因为作为建设单位,为了照顾某些个人关系,指使A和C强行联合,并最终排斥了BDE可能中标的机会,构成了不正当竞争,违反了《招标投标法》中关于不得强制投标人组成联合体共同投标,不得限制投标人之间的竞争的强制性规定。
和C组成的投标联合体无效。
根据联合体各方应符合相应资格条件,按照资质等级较低的单位资质作为联合体资质等级的规定,A和C组成的联合体的资质等级应为三级,不符合招标对投标人资质等级的要求,所以是无效的。
【例5】在某建筑工程施工公开招标中,有ABCDEFGH等施工单位报名投标,经招标代理机构资格预审合格,但建设单位以A单位是外地单位为由不同意其参加投标。
评标委员会由5人组成,其中当地建设行政主管部门的招投标管理办公室主任1人,建设单位代表1人,随机抽取的技术经济专家3人。
评标时发现,B单位的投标报价明显低于其他单位报价且未能说明理由;D单位投标报价大写金额小于小写金额;F单位投标文件提供的施工方法为其自创,且未按原方案给出报价;H单位投标文件中某分项工程的报价有个别漏项;其他单位投标文件均符合招标文件要求。
问题:1、A单位是否有资格参加投标为什么2、评标委员会的组成是否不妥3、BDFH四家单位的标书是否为有效标【案例分析】:1、A单位有资格参与投标。
公开招标时不得以投标单位为外地企业为由拒绝,否则违反了“公开、公平和公正”原则。
2、招标办的主任不得参与到评标委员会中,且技术经济专家在评标委员会成员中只有3/5,<2/3的最低要求,不合法。
3、D、H单位为有效标。
B单位涉嫌恶意竞标,而F单位没有对招标文件中的原方案进行报价,视为未响应招标文件要求,也应为废标。
【例6】某承包商编制投标文件,将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标截至日期前1天上午将投标文件报送业主。
次日(投标截至当天)下午,在规定开标时间前1小时,该承包商又递交了一份补充材料报送业主,声明将原报价降低4%。
但是,业主单位有关人员认为,根据国际上“一标一投”的惯例,一个承包商不得递交两份投标文件,因而拒收承包商的补充材料。
开标会在招标办的工作人员组织下召开,市公证处公证员到会,各投标单位代表到场。
开标前,公证处人员对投标单位资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后开标。
问题:该项目投标过程中存在哪些问题【案例分析】:1、应由法定代表人签字盖章而不是项目经理签字;2、投标截至之前的投标均应为有效投标文件,业主不应拒绝;3、资格预审应在投标之前,而不是在开标会上;4、不应由公证处人员审查资质;5、开标会应由招标人组织而不是招标办组织。
背景:某厂房建设场地原为农田。
按设计要求在厂房建造时,厂房地坪范围内的耕植土应清除,基础必须埋在老土层下处。
为此,业主在“三通一平”阶段就委托土方施工公司清除了耕植土并用粘土回填压实至一定设计标高,故在施工招标文件中指出,施工单位无须再考虑清除耕植土问题。
某施工单位中标后,与业主签订了固定价格合同。
然而,在开挖基坑时发现,相当一部分基础开挖深度虽已达到设计标高,但仍未见老土,且在基坑和场地范围内仍有一部分深层的耕植土和池塘淤泥等必须清除。
问题:1.在工程中遇到地基条件与原设计所依据的地质资料不符时,承包商应该怎么办2.根据修改的设计图纸,基坑开挖要加深加大,造成土方工程量增加,施工工效降低。
在施工中又发现了较有价值的出土文物,造成承包商部分施工人员和机械窝工,同时承包商为保护文物付出了一定的措施费用。
请问承包商应如何处理此事【分析】1.在工程中遇到地基条件与原设计所依据的地质资料不符时,承包商应根据《建设工程施工合同(范本文件)》的相关规定,及时通知甲方,要求对工程地质重新勘察并对原设计进行变更。
)在接到设计变更图纸后14天内,向承包商提出变更工程价款和工期顺延的报告。
甲方应在收到书面报告14天内予以答复,若同意该项报告,则调整合同;若不同意,应进一步与甲方协商,修改合同。
如果不能达成一致,按工程承包合同规定的争议处理方式解决。
2)发现出土文物后,首先应在4小时内,已书面形式通知甲方,同时采取妥善的保护措施;其次向甲方提出措施费用补偿和顺延工期的要求,并提供相应的计算书和索赔报告。
某工程进入安装调试阶段后,由于雷电引发了一场火灾。
在火灾结束后24小时内施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;施工单位人员所需医疗费预计15万元,租赁的施工机械损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。
