槽钢悬挑方案
- 格式:docx
- 大小:107.14 KB
- 文档页数:30
邹城市义和佳苑小高层悬挑式脚手架施工方案济宁市天成建筑安装工程有限公司2011年月日目录1、工程概况................................................................................................1。
1 工程概况 (3)1.2 外脚手架重点和难点 (3)2、施工准备................................................................................................2.1 技术准备 (3)2.2 劳动力准备 (3)2。
3 材料准备 (4)2。
3.1 型钢 (4)2。
3。
2 钢管 (4)2.3.3 扣件 (5)2.3.4 安全网 (5)2。
3。
5 脚手板 (6)2。
4 方案选型 (6)3、外脚手架施工 (6)3。
1 外脚手架的搭设 (6)3。
1。
1 搭设方法 (7)3.1.2 注意事项 (8)3.1.3 细部做法 (9)4、质量要求.............................................................. 错误!未定义书签。
5、脚手架的验收和保养 (10)5.1 验收程序 (10)5。
2 验收内容 (10)5。
3 架体的保养 (11)6、外架的拆除 (11)7、安全与文明施工 (12)7.1 安全施工措施 (12)7。
2 安全使用措施 (12)7.3 安全管理措施 (12)8、悬挑脚手架计算书................................................................................8。
1二至八层悬挑外架验算...............................................................................................................8.1。

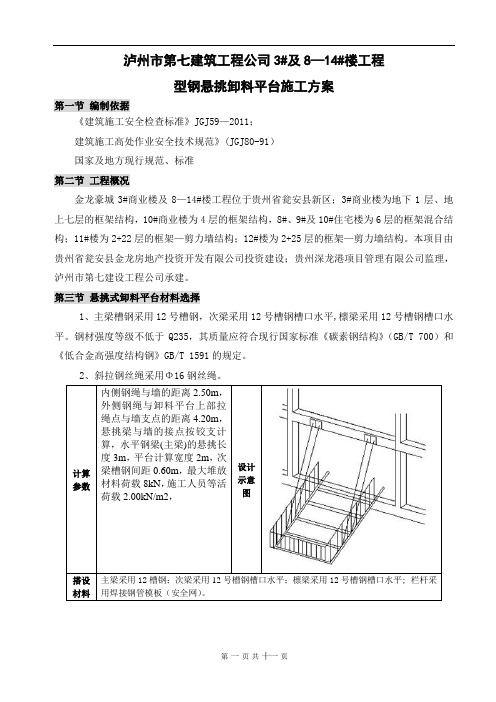

泸州市第七建筑工程公司3#及8—14#楼工程型钢悬挑卸料平台施工方案第一节编制依据《建筑施工安全检查标准》JGJ59—2011;建筑施工高处作业安全技术规范》(JGJ80-91)国家及地方现行规范、标准第二节工程概况金龙豪城3#商业楼及8—14#楼工程位于贵州省瓮安县新区;3#商业楼为地下1层、地上七层的框架结构,10#商业楼为4层的框架结构,8#、9#及10#住宅楼为6层的框架混合结构;11#楼为2+22层的框架—剪力墙结构;12#楼为2+25层的框架—剪力墙结构。
本项目由贵州省瓮安县金龙房地产投资开发有限公司投资建设;贵州深龙港项目管理有限公司监理,泸州市第七建设工程公司承建。
第三节悬挑式卸料平台材料选择1、主梁槽钢采用12号槽钢,次梁采用12号槽钢槽口水平,檩梁采用12号槽钢槽口水平。
钢材强度等级不低于Q235,其质量应符合现行国家标准《碳素钢结构》(GB/T 700)和《低合金高强度结构钢》GB/T 1591的规定。
2、斜拉钢丝绳采用Φ16钢丝绳。
第四节悬挑式卸料平台搭设流程及要求卸料平台加工支座完毕经过验收合格后方可吊装。
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。
吊装至预定位置后,先将平台槽钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。
要求提升一次验收一次。
具体构造要求如下:1、悬挑式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。
2、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。
4、应设置四个经过验算的吊环,吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作。
一、工程概况一、本项目“清河尚居”住宅小区为重庆月升实业(集团)有限公司开发的住宅楼,位于重庆市渝北区两路果园组团E3-5/01,靠近西南政法大学,本项目为地上4层地下室,地上34层,建筑物高度(室外地面至主要屋面板板顶)均为98.600m。
结构类型:主楼部分采用全现浇钢筋混凝土部分框支剪力墙结构,裙房部分采用全现浇钢筋混凝土框架结构,按高规分类属A级高度一般高层建筑。
本工程基础采用人工挖孔桩灌注桩基础。
二、建筑结构安全等级及设计使用年限建筑结构安全等级:二级,设计合理使用年限:50年,建筑抗震设防类别:丙类,地基基础设计等级:甲级,基础以上部分的抗震等级:底部加强部位剪力墙及边梁:二级;非底部加强部位剪力墙及边梁:三级;框支框架:二级;裙房框架:二级。
地面以下部分的抗震等级:结构要伸出地面范围框架,剪力墙抗震等级同上部主楼。
二、编制依据(一)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(二)、建筑施工手册第四版(三)、《建筑施工安全检查标准》(JGJ59-99)三、方案选择为了贯彻《重庆市建筑安全文明施工条例》及执行(JGJ59-99)要求,结合本工程的特点及实际情况,确保主体结构施工的安全。
5层以下,非标层3.9m,4.6m,外脚手架采用落地式单排扣件式钢管脚手架(如图一)。
5层以上,标准层层高2.9米,外脚手架采用“六层一挑”单排扣件式钢管脚手架(如图二),脚手架搭设最高高度为18.9m小于《建筑施工扣件式钢管脚手架安全技术规范》的允许搭设高度(单排24m)。
四、脚手架搭设要求及构造参数:1、5层以下脚手架采用落地式单排扣件式钢管脚手架,架宽0.7米,立杆纵距1.8米,步距1.8米,斜撑杆间距1.8米,脚手架最高为(3.9+4.6+2.9+2.9+2.9+1.5=18.7)米,考虑施工荷载按结构荷载取3kN/m2,结构施工时作业层铺一层脚手板,底部必须用竹跳板和10mm厚竹胶板全密封,外立面满挂密目安全网。
邹城市义和佳苑小高层悬挑式脚手架施工方案济宁市天成建筑安装工程有限公司2011年月日目录1、............................................................................................... 悬挑脚手架计算书191.1槽钢悬挑外架验算191.1.1搭设尺寸设计191.1.2荷载参数191.1.3横向水平杆验算191.1.4纵向水平杆验算211.1.5验算扣件的抗滑移承载力221.1.6立杆验算231.1.7连墙件计算251.1.8悬挑底座计算261.2验算结论27 8、............................................................................................... 悬挑脚手架计算书8.1.......................................................................................... 二至八层悬挑外架验算8.1.1 ............................................................................................... 搭设尺寸设计8.1.2 ....................................................................................................... 荷载取值8.1.3 ........................................................................................... 横向水平杆计算8.1.4 ..................................................................................... 纵向水平杆(大横杆)8.1.5 ....................................................................................................... 立杆计算8.1.6 ................................................................................................... 连墙杆计算8.2.................................................................................................. 槽钢悬挑外架验算8.2.1 ............................................................................................... 搭设尺寸设计8.2.2 ....................................................................................................... 荷载参数8.2.3 ........................................................................................... 横向水平杆验算8.2.4 ........................................................................................... 纵向水平杆验算8.2.5 ........................................................................... 验算扣件的抗滑移承载力8.2.6 ....................................................................................................... 立杆验算8.2.7 ................................................................................................... 连墙件计算8.2.8 ............................................................................................... 悬挑底座计算8.3.................................................................................................................. 验算结论工程概况本工程为邹城市义和佳苑小高层住宅楼。
和一花园22#~27#楼悬挑式外架槽钢封堵方案合肥市第二建筑安装总公司2011年5月25日前言:本工程外架均采用钢管脚手架,搭设单位:合肥永安建筑劳务有限公司。
按原搭设方案及专家论证要求:六栋单体住宅均在六层顶、十二层顶及十九层顶由16#槽钢悬挑,搭设上部外架。
根据搭设方案要求及槽钢平面图布置悬挑槽钢每悬挑层均有多处须穿结构剪力墙砼中,针对此穿墙洞及悬挑层封堵及封闭特编制此专项方案,以指导作业。
一、穿墙安装方案:1、按方案及槽钢平面布置图要求在悬挑层预埋¢18卡环,保证后根一只用来定位槽钢,端部两个用来稳定槽钢;2、穿剪力墙位置槽钢仍须预埋3个¢18卡环,不利用剪力墙砼固定槽钢,以避免影响框架结构;3、制作同墙厚度(200mm)*200mm(高)*150mm(宽)木盒埋置于剪力墙钢筋根部;4、剪力墙模板安装时将埋置的木盒包至其中;5、砼浇筑完毕墙柱模板拆除后按搭设方案求放置槽钢,槽钢自预埋的木盒及卡环穿过,严禁扰动结构剪力墙砼结构。
6、后期外架拆除后抽出槽钢后将预埋的木盒凿出,清理、清洗预留洞后在剪力墙外侧支模。
再在内侧用高原结构砼一等级的细石砼封堵此洞,确保封堵密实,以防止后期外墙渗漏水现象的发生。
二、悬挑槽钢封堵方案:因悬挑式钢管脚手架搭设需要,在六层顶、十二层顶及十九层顶处外架由悬挑槽钢承重。
悬挑槽钢相互之间间隙较大(约600~1300mm)。
为防止从此部位坠落及物体坠落伤及他人,故须完全封闭。
1、悬挑层外架搭设完毕后(一步架)立即在悬挑位置槽钢上满铺木板,铺设木板时应根据实际尺寸加工下料,确保铺设严实;2、在悬挑槽钢与主体间用木板将临边同样完全封闭;3、在悬挑外架的起始端及顶端分别作安全挑网一道,防止高空落物打击伤人。
三、相关安全措施1、悬挑层结构砼梁板内预埋卡环、剪力墙内预埋木盒必须经项目部安全负责人验收确保合格后方能浇筑当层结构梁板柱砼。
以防止预埋遗漏或预埋错误给后期外架搭设带来不必要的麻烦;2、悬挑层结构砼浇筑三日后方能进行悬挑槽钢摆放。
润地·星城住宅小区A21# A22#、A23#、A24、A25#楼工程悬挑架安全专项施工方案合肥市志军脚手架工程有限公司二零一二年七月二日外脚手架方案会签栏目录1编制依据 ------------------------------------------------------------4 2工程概况 ------------------------------------------------------------4 3搭设方式 ------------------------------------------------------------ 4 4特殊部位搭设方法--------------- --------------------------------------5 5施工准备--------------------------------------------------------------5 6材料的选用------------------------------------------------------------5 7构造要求 -------------------------------------------------------------8 8脚手架设计计算书-----------------------------------------------------16 9脚手架检查和验收-----------------------------------------------------35 10脚手架的安全管理-----------------------------------------------------36 11脚手架拆除及安全管理-------------------------------------------------36 12公司资料、编制人员、搭设负责的证件及示意图---------------------------37外脚手架搭设方案一、编制依据二、工程概况工程名称:润地〃星城住宅小区A21#、A22#、A23#、A24#、A25#楼建设单位:安徽润地双达房地产开发有限公司监理单位:合肥康达工程咨询有限責任公司施工单位:合肥建工集團有限公司外架分包单位:合肥市志军脚手架工程有限公司工程地点:合肥市北城区金梅路与蒙城北路交口1、润地〃星城住宅小区A21#、A22#、A23#、A25#楼工程为地上二十二加一层,地上建筑总面积为33575.65㎡。
悬挑脚手架施工方案一、编制依据1、《建筑施工脚手架使用手册》;2、《建筑施工手册》。
二、工程概况巴音孟克(香堤水郡)一期工程由通辽鹿通房地产开发有限公司筹建。
本工程位于新城区柳荫路北侧,阿古拉大街南侧,库伦路与霍林郭勒路之间,建筑面积为106683,96平方米。
本工程包括:1.4#楼:地上24层,地下1层2.5#楼:地上24层,地下1层3.6#—8#楼:地上26层,地下1层三、外悬挑搭设方案1、本工程脚手架主要做建筑维护架子,因此在设计时经过严谨合理的脚手架设计,本工程脚手架架设:根据建筑造型和建筑物周围自然情况,在结构层施工到负一层顶板后,地下室结构的脚手架拆除,进行建筑物外围夯填,分层进行。
至室外地面1-6层为落地脚手架,在7层楼面用16a工字钢悬挑搭设(斜拉式)每七层设置一道,斜拉设6*19钢丝绳,钢丝绳公称抗拉强度1700MPa,直径15.5 mm。
2、16a 号工字钢悬挑双排扣件式钢管承重脚手架设计及构造。
(1)、构造特点:悬挑双排扣件式钢管架采用分节卸荷,沿建筑物层高每7层为一节,每七层一卸荷,脚手架从7层楼面即开始设工字钢悬挑, 4#、5#、6#、7#、8# 7层楼面~24(26)层独立悬挑架。
(2)、脚手架均布施工荷载3.0KN/m 2,装修施工荷载2.0KN/m 2,结构施工阶段操作层均考虑一层施工。
(3)、脚手架步距为h=1.45m ,立杆纵向间距Ia=1.5m ,内外杆排距0.7米,内立杆距建筑物外墙砼距离为300mm 。
(4)悬挑脚手架外挑工字钢间距1500 mm 设置,斜拉钢丝绳随外挑槽钢间距设置,每根外挑杆上设置一根斜拉钢丝绳,斜拉钢丝700 1450 工字钢 1950绳与悬挑槽钢及内外立杆用钢丝绳卡连接,斜拉绳一端与水平悬挑工字钢用钢丝绳卡相连接,另一端在上层梁上或板上预埋铁环用钢丝卡相连。
3、悬挑双排扣件或钢管维护架,搭设构造要求。
(1)、外挑工字钢从门洞或预埋在墙内的塑料套穿过,一端与外脚手架,内外立杆用直角扣件连接,另一端与预埋件在楼板上地锚。
目录一、工程概况 (1)二、编制依据 (2)三、脚手架搭设方法选择 (3)四、质量保证措施 (3)五、安全生产保证措施 (5)悬挑工字钢洞口封堵施工方案一、工程概况工程名称:万科城一期二标工程建设单位:合肥万科皓智地产有限公司设计单位:上海现代建筑设计集团有限公司监理单位:安徽省建设监理有限公司施工单位:中天建设集团有限公司工程地理位置及概况万科城一期二标工程位于合肥市滨湖新区武汉路与四川路交口西南侧,为6栋31~41层的高层住宅组成,总建筑面积约为114172.78㎡,本工程共包括商业楼、6#、7#、8#、9#、10#、11#楼及地下车库等。
其中6#总建筑面积约为16631.58㎡,地上31层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为87.8m。
7#总建筑面积约为24981.46㎡,地上34层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为95.5m。
8#总建筑面积约为21143.7㎡,地上41层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为126.3m。
9#总建筑面积约为21609.32㎡,地上34层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为95.5m。
10#总建筑面积约为16618.72㎡,地上31层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为87.1m。
11#总建筑面积约为13188㎡,地上34层,层高为2.8m,地下1层,地下室总层高为4.5m,建筑总高度为95.5m。
本工程建筑物的安全等级为二级,设计使用年限为50年,基础安全等级为二级。
建筑的抗震设防类别为丙类。
本工程高层住宅采用现剪力墙结构,剪力墙抗震等级为二级,楼盖采用现浇混凝土梁板体系。
二、编制依据1、《混凝土结构工程施工质量验收规范》GB5024-20102、《混凝土结构设计规范》 GB50010-20103、《建设施工高处作业安全技术规范》JGJ80-914、《建筑施工安全检查标准》JGJ59-995、《高层混凝土结构技术规程》JGJ3-20026、关于加强合肥市建筑工程质量管理的若干要求(合建质安监[2011]64号文)三、脚手架搭设方法选择1、根据施工现场实际情况,6#、10#楼外脚手架搭设分一次落地架和四次悬挑架,搭设高度分别如下:落地架:从地下室面至四层顶搭设落地架,搭设高度为:4.45m+0.3m+2.8m ×3=13.15m,落地架底部采用5cm厚木板(或12#工字钢)铺设。
悬挑槽钢预留孔处理施工方案一、工程概况本工程为太原市尖草坪区棚户区改造领导组办公室开发建设的南固碾保障房南区13#(15#)楼,位于太原市尖草坪区。
西临大同路,东至迎新街西一条,北至迎新街北一巷,南至迎新街。
地下两层,地上三十三层,总建筑面积31936.75、(33558.26)m2,结构总高度97.800m,主体为钢筋混凝土剪力墙结构,基础为墙下桩基+筏形承台。
-1~-2层为住宅储藏室,地下二层层高3.00 m,地下一层3.15 m,一至三十三层层高2.95m,出屋面楼梯间层高3.00 m,电梯机房层高4.8 m。
15#楼分5次进行悬挑架施工如下:第一次:外架从五层楼面采用16#工字钢悬挑式钢管脚手架搭设至十层楼面,悬挑六层;第二次:从十一层楼面采用16#工字钢悬挑式钢管脚手架搭设至十六层楼面,悬挑六层;第三次:从十七层楼面采用16#工字钢悬挑式钢管脚手架搭设至二十二层楼面,悬挑六层;第四次:从二十三层楼面采用16#工字钢悬挑式钢管脚手架搭设至二十八层楼面,悬挑六层;第五次:从二十九层楼面采用16#工字钢悬挑式钢管脚手架搭设至三十三层女儿墙顶加扶手;13#楼分5次进行悬挑架施工如下:第一次:外架从四层楼面采用16#号工字钢悬挑式钢管脚手架搭设至九层楼面,悬挑六层;第二次:从十层楼面采用16#工字钢悬挑式钢管脚手架搭设至十五层楼面,悬挑六层;第三次:从十六层楼面采用16#工字钢悬挑式钢管脚手架搭设至二十一层楼面,悬挑六层;第四次:从二十二层楼面采用16#工字钢悬挑式钢管脚手架搭设至二十七层楼面,悬挑六层;第五次:从二十八层楼面采用16#工字钢悬挑式钢管脚手架搭设至三十三层女儿墙顶加扶手;二、处理方案:1、外墙悬挑型钢穿墙洞眼处封堵施工应按以下要求进行封堵。
具体工艺流程为:悬挑槽钢洞口清理→钢丝刷刷毛→洒水润湿→灌混凝土→养护。
(1)悬挑槽钢洞口清理应满足以下要求:清理悬挑槽钢洞口粘存杂物,清理完毕后用吹风机吹干净。
