安徽省建筑工程消耗量定额05
- 格式:doc
- 大小:44.50 KB
- 文档页数:24
安徽省2005市政定额说明和计算规则总说明一、《安徽省市政工程消耗量定额》(以下简称“市政定额”),是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)、2000年《全国统一市政工程预算定额安徽省估价表》、《全国市政工程统一劳动定额》、《公路工程预算定额》的基础上,并参考了邻近几个省的市政工程消耗量定额,结合近几年出现的新技术、新工艺、新材料及我省市政工程设计与施工特点编制的。
本市政定额分成上、中、下三册。
上册包括:D.1土石方工程、D.2道路工程、D.3桥涵护岸工程、D.4隧道工程;中册包括:D.5市政管网工程(第一章~第四章);下册包括:D.5市政管网工程(第五章~第八章)、D.6地铁工程(待编)、D.7钢筋工程、D.8拆除工程、D.9施工技术措施消耗。
二、本市政定额是完成规定计量单位分部分项工程所需人工、材料、施工机械台班消耗量的标准。
三、本市政定额适用于安徽省境内的新建、扩建市政工程。
四、本市政定额的作用:1.是市政工程工程量清单计价的依据。
2.是编制与审查设计概算、施工图预算、控制价(或标底价)的依据。
3.是调解处理工程造价纠纷的依据。
4.是审核和鉴定工程造价的依据。
5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
五、本市政定额的编制原则:1.本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平。
2.本市政定额是依据国家及省有关现行产品标准、质量评定标准、安全技术操作规程、设计及施工验收规范,并参考了代表性工程设计图纸和其他资料编制的。
六、本市政定额中人工工日消耗不分工种、技术等级,以综合工日表示。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本市政定额中材料消耗:1.本市政定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。

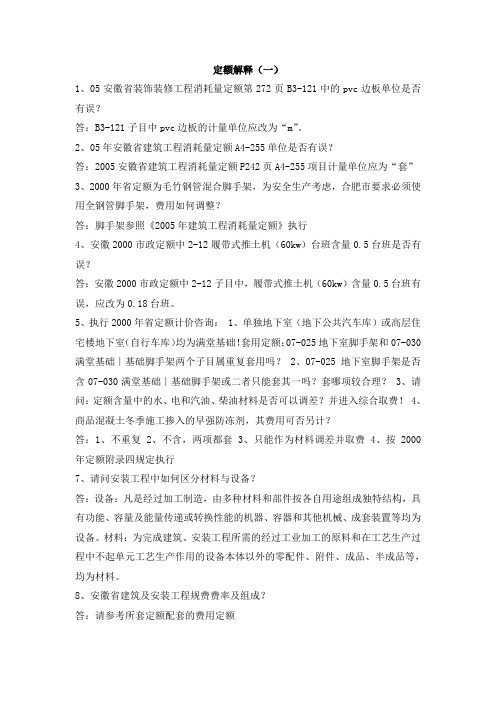

定额解释(一)1、05安徽省装饰装修工程消耗量定额第272页B3-121中的pvc边板单位是否有误?答:B3-121子目中pvc边板的计量单位应改为“m”。
2、05年安徽省建筑工程消耗量定额A4-255单位是否有误?答:2005安徽省建筑工程消耗量定额P242页A4-255项目计量单位应为“套”3、2000年省定额为毛竹钢管混合脚手架,为安全生产考虑,合肥市要求必须使用全钢管脚手架,费用如何调整?答:脚手架参照《2005年建筑工程消耗量定额》执行4、安徽2000市政定额中2-12履带式推土机(60kw)台班含量0.5台班是否有误?答:安徽2000市政定额中2-12子目中,履带式推土机(60kw)含量0.5台班有误,应改为0.18台班。
5、执行2000年省定额计价咨询: 1、单独地下室(地下公共汽车库)或高层住宅楼地下室(自行车库)均为满堂基础!套用定额:07-025地下室脚手架和07-030满堂基础∣基础脚手架两个子目属重复套用吗? 2、07-025地下室脚手架是否含07-030满堂基础∣基础脚手架或二者只能套其一吗?套哪项较合理? 3、请问:定额含量中的水、电和汽油、柴油材料是否可以调差?并进入综合取费! 4、商品混凝土冬季施工掺入的早强防冻剂,其费用可否另计?答:1、不重复 2、不含,两项都套 3、只能作为材料调差并取费 4、按2000年定额附录四规定执行7、请问安装工程中如何区分材料与设备?答:设备:凡是经过加工制造,由多种材料和部件按各自用途组成独特结构,具有功能、容量及能量传递或转换性能的机器、容器和其他机械、成套装置等均为设备。
材料:为完成建筑、安装工程所需的经过工业加工的原料和在工艺生产过程中不起单元工艺生产作用的设备本体以外的零配件、附件、成品、半成品等,均为材料。
8、安徽省建筑及安装工程规费费率及组成?答:请参考所套定额配套的费用定额9、我公司施工市政道路工程抛石挤淤项目,因项目施工部位为水下及淤泥处没有办法测量该项工程数量(m3),施工中采取汽车过磅计量(吨位),而在定额中计量单位按m3体积计算,施工中采用石料场开采的毛石,在2005年《安徽省市政工程消耗量定额》D2-23子目中为片石,请问: 1、我巢湖地方所说的毛石是否为定额中片石,毛石与片石的比重是否有区别? 2、片石比重是否按每1.00m3等于1.50吨计算清单工程数量? 3、《安徽省市政工程消耗量定额》D2-23子目中是否含机碾压的压实系数?答:市政定额中考虑片石与毛石比重相同。
1、人工土方定额是按干土编制的,若挖湿土,人工乘系数1.18。
干湿土的划分应以勘察资料为准,若无,以地下常水位为界。
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算。
排除地表水费用已包含在冬雨季施工增加费中,不另增加。
3、人工挖沟槽、地坑定额深度最深为4m,超过4m 在6m 以内的,按4m 以内相应项目人工乘系数1.1 ;6m 以上乘系数1.3.4、在有挡土板支撑下挖土时,按实挖体积人工乘系数1.435、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数1.56、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额。
7 、石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变。
扣除胶质导线换为导火索,导火索长度按每一个雷管2. 12m 计算。
二、机械土石方1.机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整。
2.推土机、铲运机推铲未经压实的积土时,按定额项目乘系数0.73.3.推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度斜长乘相应的系数。
4.推土机推土或者铲运机铲土土层平均厚度小于30cm 时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17.5.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料及机械消耗。
6.机械土方均以天然含水率为准,如含水率达到或者超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。
7.装载机装原状土,需有推土机破土时,另增加推土机推土项目。
8.场地填土碾压是按三遍计算的,如设计规定或者实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0.33 增减。
9.定额中的爆破材料是按炮孔无地下渗水和积水编制的,如有地下渗水或者积水,处理费用另行计算。
定额也未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。
安徽省建筑、装饰装修工程计价定额说明总说明一、为促进建筑业又好又快发展,进一步规范建筑市场工程量清单计价行为,方便快速报价和简化计价过程,根据 2005 年“安徽省建设工程工程量清单计价依据”和有关规定,编制了“安徽省建筑、装饰装修工程及安装工程(常用册)计价定额综合单价”(以下简称综合单价)。
二、本综合单价适用于安徽省境内的工程量清单计价的建筑工程、装饰装修工程及安装工程(常用册)。
其中安装工程(常用册)主要包括电气设备安装工程,消防工程,给排水、采暖、燃气工程,通风空调工程,建筑智能化系统设备安装工程,刷油、防腐蚀、绝热工程。
三、本综合单价是编制与审核建设工程投资估算、设计概算、施工图预算的指导性依据,是编制与审核招标控制价、界定成本价、调解处理工程造价纠纷和鉴定工程造价的依据,也是企业投标报价和工程结算的参考依据。
四、本综合单价编制的原则。
遵循“市场形成价格、企业自主报价、政府宏观调控”的工程造价管理原则。
综合单价表现形式实行“量”“价”合一,方便使用;项目设置对传统定额项目进行适当综合、调整、合并,力求简明;计量规则和费用计算程序力求简化;价格水平适中,能够充分反映市场。
五、本综合单价主要编制依据。
1.2005 年《安徽省建设工程量清单计价规范》(建筑、装饰装修、安装工程)(DBJ/T-206-2005)。
2.2005 年《安徽省建筑工程消耗量定额》、《安徽省装饰装修工程消耗量定额》、《安徽省安装工程消耗量定额》。
3.2005 年《安徽省建设工程清单计价费用定额》、《安徽省建设工程清单计价施工机械台班费用定额》。
4.有关标准图集及典型工程案例。
六、本综合单价消耗量的确定。
(一)人工工日消耗量:人工工日一律以“综合工日”表示,不分工种、技术等级。
其内容包括基本用工、超运距用工、辅助用工、人工幅度差。
(二)材料消耗量:包括主要材料、辅助材料、零星材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并入相应损耗。
安徽省2005消耗量定额总说明《安徽省建筑工程消耗量定额》(以下简称消耗量定额)是按照国家标准GB50500-2003的要求,适应政府宏观调控、企业自主报价、市场竞争形成价格的改革需要,结合安徽省实际情况编制的。
一、消耗量定额的适用范围本消耗量定额适用于安徽省境内的一般工业与民用建筑的新建、扩建、改建工程。
二、消耗量定额的作用1.是工程量清单计价的依据;2.是编审设计概算、施工图预算、标底价或控制价的依据;3.是调解处理工程造价纠纷的依据;4.是审核和鉴定工程造价的依据;5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
三、消耗量定额的编制依据1.《建设工程工程量清单计价规范》(GB50500-2003);2.《建筑工程建筑面积计算规范》(GB/T50353-2005)3.《全国统一建筑工程基础定额》(土建上、下册)(GJD-101-95);4.《全国统一建筑工程预算工程量计算规则》(GJDGZ-101-95);5.《全国统一建筑工程基础定额安徽省估价表))(1998年版);6.《全国统一建筑工程基础定额安徽省综合估价表》(2000年版);7.《建筑安装工程劳动定额》[LD/T72-94(De)]和《建筑装饰工程劳动定额》[LD/T72-94(De)];8.现行施工工期定额;9.省内近期补充定额和其它资料;四、消耗量定额的编制原则1.本消耗量定额是按照正常的施工条件,依据目前本省多数建筑企业的施工机械装备水平、合理的施工工艺、施工工期和劳动组织为基础编制的;2.本消耗量定额贯彻了工程实体消耗和施工措施消耗的分离,以适应按单项工程成本报价,通过市场竞争形成造价和价格的动态调整;3.本消耗量定额是依据现行的有关国家产品标准、设计规范、施工验收规范、质量评定标准和安全操作规程等编制的;4.定额中的消耗量为社会平均消耗量。
五、消耗量定额的工作内容本消耗量定额中规定的工作内容,均包括完成该项目过程的全部工程,以及施工过程中所需的人工、材料、半成品和机械台班数量。
安徽省2005市政定额说明和计算规则总说明一、《安徽省市政工程消耗量定额》(以下简称“市政定额”),是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)、2000年《全国统一市政工程预算定额安徽省估价表》、《全国市政工程统一劳动定额》、《公路工程预算定额》的基础上,并参考了邻近几个省的市政工程消耗量定额,结合近几年出现的新技术、新工艺、新材料及我省市政工程设计与施工特点编制的。
本市政定额分成上、中、下三册。
上册包括:D.1土石方工程、D.2道路工程、D.3桥涵护岸工程、D.4隧道工程;中册包括:D.5市政管网工程(第一章~第四章);下册包括:D.5市政管网工程(第五章~第八章)、D.6地铁工程(待编)、D.7钢筋工程、D.8拆除工程、D.9施工技术措施消耗。
二、本市政定额是完成规定计量单位分部分项工程所需人工、材料、施工机械台班消耗量的标准。
三、本市政定额适用于安徽省境内的新建、扩建市政工程。
四、本市政定额的作用:1.是市政工程工程量清单计价的依据。
2.是编制与审查设计概算、施工图预算、控制价(或标底价)的依据。
3.是调解处理工程造价纠纷的依据。
4.是审核和鉴定工程造价的依据。
5.是施工企业投标报价、拨付工程价款、竣工结算的参考依据。
五、本市政定额的编制原则:1.本市政定额是按照正常的施工条件,大多数施工企业采用的施工方法、机械化装备程度、合理的施工工期、施工工艺、劳动组织编制的,反映目前社会平均消耗量水平。
2.本市政定额是依据国家及省有关现行产品标准、质量评定标准、安全技术操作规程、设计及施工验收规范,并参考了代表性工程设计图纸和其他资料编制的。
六、本市政定额中人工工日消耗不分工种、技术等级,以综合工日表示。
内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
七、本市政定额中材料消耗:1.本市政定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
安徽2005费用定额中关于综合费率的说明(二)综合费包括施工组织措施费、企业管理费、利润,具体构成见表1~表3。
不包括安全文明施工费、规费和税金。
表1 建筑工程综合费构成及费率项目名称费率(%)计算基数定额人工费+ 定额机械费1.夜间施工费0.0682.二次搬运费0.8593.已完工程及设备保护费0.0174.冬雨季施工增加费 1.6555.工程定位复测、工程点交、场地清理费 2.5046.生产工具用具使用费 2.037企业管理费19.43利润14.44综合费41.01表2 装饰装修工程综合费构成及费率项目名称费率(%)计算基数定额人工费+ 定额机械费施工组织措施费1.夜间施工费0.0422.二次搬运费 1.6813.已完工程及设备保护费0.4674.冬雨季施工增加费 1.2055.工程定位复测、工程点交、场地清理费 1.686.生产工具用具使用费 2.105企业管理费21.62利润15.42综合费44.22表3 安装工程(常用册)综合费构成及费率项目名称费率(%)计算基数定额人工费+ 定额机械费施工组织措施费1.夜间施工费0.0422.二次搬运费0.8083.已完工程及设备保护费0.1274.冬雨季施工增加费 1.1715.工程定位复测、工程点交、场地清理费0.5266.生产工具用具使用费 1.146企业管理费24.33利润14.35综合费42.5八、本综合单价安全文明施工费、规费、税金本综合单价安全文明施工费、规费、税金不得作为竞争性费用,按以下规定执行。
(一)安全文明施工费安全文明施工费包括环境保护费、文明施工费、安全施工费、临时设施费,具体构成见表4。
表4 安全文明施工费及费率专业工程费率(%)计算基数定额人工费+ 定额机械费建筑工程12.44装饰装修工程11.70安装(常用册)工程8.86(二)规费规费构成及费率见表5 。
表5 规费构成及费率项目名称费率(%)计算基数定额人工费社会保险费1、养老保险费222、失业保险费33、医疗保险费10住房公积金12危险作业意外保险费0.8注:工程排污费按工程所在地环保部门规定计取。
一、土石方1、人工土方定额是按干土编制的,若挖湿土,人工乘系数1.18。
干湿土的划分应以勘察资料为准,若无,以地下常水位为界。
2、土方工程未包括地下水位以下施工排水费用,若发生,需按施工排水、降水计算。
排除地表水费用已包含在冬雨季施工增加费中,不另增加。
3、人工挖沟槽、地坑定额深度最深为4m,超过4m在6m以内的,按4m以内相应项目人工乘系数1.1;6m以上乘系数1.3.4、在有挡土板支撑下挖土时,按实挖体积人工乘系数1.435、挖桩间土方时,按实挖体积扣除桩体占用体积,人工乘系数1.56、支挡土板不论密撑、疏撑以及实际中所用材料不同均不调整,执行本定额。
7、石方爆破定额是按电雷管导电起爆编制的,若采用火雷管爆破时,雷管应换算,数量不变。
扣除胶质导线换为导火索,导火索长度按每个雷管2.12m计算。
二、机械土石方1.机械土石方定额是按三类土编制的,如土壤不同时,台班量按系数调整。
2.推土机、铲运机推铲未经压实的积土时,按定额项目乘系数0.73.3.推土机推土、推渣石、铲运机铲运土重车上坡时,如果坡度大于5%,其运距按坡度斜长乘相应的系数。
4.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17.5.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所需的工料及机械消耗。
6.机械土方均以天然含水率为准,如含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。
7.装载机装原状土,需有推土机破土时,另增加推土机推土项目。
8.场地填土碾压是按三遍计算的,如设计规定或实际碾压遍数和定额不同时,可以换算,每增减一遍除洒水汽车台班不动外,其他机械按台班量乘0.33增减。
9.定额中的爆破材料是按炮孔无地下渗水和积水编制的,如有地下渗水或积水,处理费用另行计算。
定额也未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
10.汽车运土的运输道路是综合确定的,已考虑运输过程中的道路清理人工,如需铺设材料时,另行计算。
工程量计算规则1.土方体积按天然密实体积计算,其他状态体积可以互换。
2.平整场地工程量按建筑物外墙外边线每边各加2m计算,挖填土方在30cm上下以内的按平整场地计算,挖土方超过30cm的按挖土方计算。
3.沟槽:图示底宽在3m以内且沟槽长度大于槽底宽3倍以上。
基坑:图示基坑底面积在20m2以内的。
挖土方:图示沟槽底宽在3m 以上,基坑底面积在20m2以上,平整场地挖土厚度在30cm以上4.突出墙面的附墙烟囱、垛等挖土方体积并入沟槽土方工程量内计算。
5.沟槽、基坑需支挡土板时,挡土板面积按槽、坑边实际支挡板面积计算。
6.爆破岩石按图示尺寸以m3计算,沟槽、基坑深、宽允许超挖:次坚石200mm,特坚石150mm,超挖部分岩石计入相应的工程量内。
7.回填土时管径在500mm以内的不扣除管道所占体积,管径在500mm以外的按规定扣除。
8.凡运土回填的均不重套就地回填子目。
9.在凿截桩头定额中,若为无筋混凝土桩头按定额乘0.7系数执行,深层搅拌桩按灌注桩定额乘0.4系数执行。
二、桩与地基基础工程1.打试验桩按相应定额项目的人工、机械乘系数2.0计算。
2.打桩、沉管、桩间净距小于4倍桩径(桩边长)的,按定额相应项目人工、机械乘以系数1.13计算。
3.打斜桩、斜度的1:6以内者,人工、机械乘以系数1.25,斜度大于1:6着,人工、机械乘以1.43.4.在坡度大于15度的地面打桩时,人工、机械乘以系数1.15.5.在深度超过1.5m的基坑内或在深度超过1m的坑槽内打桩,人工、机械乘以系数1.11.6.因设计修改要在桩间补桩或在强夯地基上打桩时,按相应定额项目人工、机械乘以系数1.15.7.本定额规定的打桩机的类别、规格,除定额注明外,执行中不予换算。
打桩机及为打桩机配套的施工机械的场外运输费和组装、拆卸费,另按实际进场的机械类别、规格计算。
8.本章定额不包括桩的静荷载试桩、动测费,发生时另行计算。
9.电焊接桩钢材用量,设计与定额不同时,按设计用量乘系数1.06调整,其他不变。
10.设计的混凝土要求与定额不同时,按设计要求调整,其他不变。
11.地基强夯按100m2 25人强夯点编制,夯点布置不同时按比例换算,强夯定额中不包括强夯前的试夯工作,设计要求试夯,按设计要求另行计算。
工程量计算规则1.打压预制钢筋混凝土桩,按设计桩长(包括桩尖)乘以桩截面积以m3计算;管桩的空心体积应扣除,设计要求灌注混凝土或其他填充材料时,另行计算。
2.送桩:以送桩长度(自桩顶面至自然地坪另加50cm)乘以桩截面面积以m3计算。
3.方桩、管桩接桩按接头个数计算。
4.沉管灌注混凝土桩,按设计桩长(包括桩尖)加50cm,乘以标准管的外径截面面积以m3计算。
5.复打沉管灌注混凝土桩,按单打体积乘以复打次数以m3计算。
6.夯扩沉管灌注混凝土桩,按设计桩长(包括桩尖)加50cm乘以标准管外径截面面积,再加投料长度乘以标准管内经截面面积,以m3计算。
7.钻孔混凝土灌注桩:钻土孔和钻岩孔分别计算,都是以m3计算,混凝土桩身按设计桩长加50cm乘以桩截面面积,以m3计算,泥浆运输工程量按钻孔体积,以m3计算。
8.人工挖孔桩:挖坑井土方、石方分别计算,护壁以井口顶面至扩大头处或桩底以m3计算。
9.桩身混凝土按桩长加50cm计算。
10.沉管灌注砂石桩按设计桩长加15cm乘以标准管的外径截面面积以m3计算。
11.地下连续墙:导墙开挖按设计长度乘以开挖宽度及深度,以m3计算。
连续墙挖槽按设计深度加50cm乘以设计长度及墙厚以m3计算,泥浆外运量按成槽工程量,以m3计算。
清底置换、接头管,按分段施工的槽壁单元以段计算。
12.振冲碎石桩,按设计桩长加25cm,乘以设计截面面积以m3计算。
13.压密注浆钻孔按设计深度以m计算,注浆以m3计算14.锚杆支护:锚杆和土钉的钻孔注浆按设计图示和孔径以延长米计算。
15.土钉支护:土钉锚杆按设计图示以t计算,喷射混凝土护坡按设计图示以m2计算。
16.打(拔)钢管桩,按设计长度以根计算。
17.打桩时在厂内发生汽车运输预制桩时,按构件运输1km内乘系数0.65计算。
18.静力压桩机压预制钢筋混凝土桩:静压桩在12m以内的接桩应按相应定额计算,12m以上的接桩人工和机械已包括在相应定额内,但接桩材料及电焊机另按接桩相应定额计算。
19.管桩接桩螺栓应含在管桩单价中。
20.胶泥接桩按400*400编制,断面不同、胶泥按断面面积比调整,其他不变。
21.沉管灌注混凝土桩:定额是按无桩尖成孔编制的,若用钢筋混凝土桩尖且桩尖直径大于桩径4cm或使用活瓣桩尖者,每10m3计算体积可增加1.02m3混凝土,同时扣除定额内干性混凝土。
使用活瓣桩尖,每10m3增加1.82kg金属周转材料摊销。
使用钢筋混凝土桩尖、每个桩尖挖坑埋设为0.1工日。
22.喷浆搅拌桩水泥掺入量比按12%计算,设计要求掺入比与定额不同时,水泥用量可按比例调整。
23.浇筑地下连续墙采用泵送混凝土浇筑时,扣除人工(导墙8.398工日,连续墙7.752工日)、搅拌机、机动翻斗车台班。
24.打封闭式钢板桩其人工、机械乘系数1.3。
由于钢板桩是零时性的,用过需要拔出来的,所以钢板桩主材不需计入。
三、砌筑工程1.砖、砌块的规格不同时,砖、砌块及砂浆可以换算,但人工和机械及其他材料不予调整。
2.砖墙定额中已包括了先立门窗框调直、原浆勾缝,加浆勾缝时另按相应定然计算。
3.砖砌体内钢筋加固套第四章“砌体扳缝内加固钢筋”定额。
4.砖砌挡土墙顶面宽在1.5砖内执行砖墙定额,顶面宽在1.5砖以上执行砖基础定额。
5.零星砌体指砖砌小便槽、隔热板砖墩、地板墩等。
6.定额内各项砌体砂浆按常用规格、强度编制,如与设计要求不一致可以换算。
工程量计算规则1.突出墙面的窗台虎头砖、压顶线、山墙泛水、烟囱根、门窗套及三皮砖以内的腰线、挑檐等体积不计墙体工程量。
2.附墙砖垛、三皮砖以上的腰线和挑檐等体积,并入墙身体积内计算。
3.附墙烟囱、通风道按其外形体积计算,并入所依附的墙体积内,不扣除每个横截面在0.1m2以内的体积,但孔洞内的抹灰工程量亦不增加。
4.女儿墙高度,自外墙梁(板)顶面至女儿墙顶面(有压顶时,算至压顶底)区分不同厚度套相应定额。
5.标准砖砌体墙每增加1/2砖厚,计算厚度增加125mm。
6.使用非标准砖时,应按砖实际规格和设计厚度计算。
7.砖基础与墙身划分:以设计室内地面为界,有地下室时以地下室设计室内地面为界。
8.石基础与墙身的划分:外墙以设计室外地面为界,内墙以室内地面为界,以下为基础,以上为墙身。
9.基础与墙身为不同材料时,位于室内地面正负300mm以内时,以不同材料为界,超过正负300mm时,以设计室内地面为分界线。
10.砖、石围墙以设计室外地面为界,以上为墙身,以下为基础。
11.外墙基础长度按外墙中心线长度计算,内墙基础长度按内墙净长线计算。
12.外墙墙身高度:坡屋面无檐口天棚者,算至墙中心线屋面板底,无屋面板者,算至椽子顶面;有屋架且室内外均有天棚者,算至屋架下弦底面,另加200mm;无天棚者,算至屋架下弦另加300mm;平屋面算至钢筋混凝土板底面。
13.同一墙上板厚不同时;墙高不同时;内外山墙的墙身高度,按平均高度计算。
14.框架间砌体以框架间净空面积乘以墙厚计算套相应定额,框架外表面镶包砖部分套“贴砌砖”定额。
15.空花墙按空花部分外形体积以m3计算,空花部分不予扣除,其中实砌部分以m3另列项目计算。
16.砖柱不分清水、混水,以m3计算,柱身、柱基工程量合并套“砖柱”定额。
17.加气混凝土等砌块按设计规定需要镶嵌砖砌体部分已包括在定额内,不另计算。
就是说设计规定的做法都按砌块计算。
18.砖砌台阶按水平投影面积以m2计算;毛石台阶以m3计算,套毛石基础定额;检查井及化粪池不分壁厚以m3计算;砖石地沟不分墙基、墙身合并以m3计算;墙基防潮层按m2计算。
19.厕所蹲台、水槽腿、垃圾箱、台阶挡墙或牵边、花台、花池、地垄墙房上烟囱、屋面隔热砖墩以m3计算,套“零星砌体”定额。
四、混凝土及钢筋混凝土工程1、五、厂库房大门、特种门、木结构工程1、定额木材木种均以一、二类木种为准,若采用三、四类木材时,分别乘下列系数:木门制作,按相应项目的人工和机械乘以系数1.3,木门安装,按相应项目的人工和机械乘以系数1.16;其他项目按相应项目人工和机械乘以系数1.35.2、定额中木材以自然干燥条件下含水率为准编制的,需人工干燥时,其费用可列入木材价格内由各市另行确定。
3、定额中所注明的木材断面或厚度均以毛料为准,如设计图纸注明的断面或厚度为净料时,应增加刨光损耗;板、方材一面刨光增加3mm;两面刨光增加5mm;圆木每m3增加0.05m3.4、保温门的填充材料与定额不同时,可以换算,其他工料不变。
