通风机空调风机检查试运转记录日期:2024年10月10日地点:XX大厦检查人员:1.张师傅(通风机)2.王师傅(空调风机)设备名称:1.通风机:型号ABC-1234,容量1500m³/h1.首先,检查通风机的外观和机身是否有明显的损坏或变形。
发现通风机的外观完好无损,机体没有变形。
2.接下来,检查电源线是否安全可靠连接。
确认电源线与通风机连接牢固。
3.检查通风机的电源开关和控制面板。
确认电源开关处于关闭状态,控制面板正常无异常。
4.打开通风机的机箱,检查风叶是否有松动或损坏。
风叶安装牢固,无明显松动和损坏。
5.检查通风机的电机和传动部件。
确认电机运转正常,传动部件灵活可靠。
6.开启通风机,观察其运转情况。
通风机启动正常,无刺耳的噪音,正常工作。
7.测量通风机的风量,使用空气流量计进行检测。
测量结果显示,通风机的风量达到1500m³/h,满足设定要求。
8.检查通风机的运行时间,确认运行时间计时器正常工作,没有故障。
9.检查通风机的温度和湿度传感器。
确认温度和湿度传感器的读数准确可靠。
1.检查空调风机的外观和机身是否有明显的损坏或变形。
发现空调风机的外观完好无损,机体没有变形。
2.接下来,检查电源线是否安全可靠连接。
确认电源线与空调风机连接牢固。
3.检查空调风机的电源开关和控制面板。
确认电源开关处于关闭状态,控制面板正常无异常。
4.打开空调风机的机箱,检查风叶是否有松动或损坏。
风叶安装牢固,无明显松动和损坏。
5.检查空调风机的压缩机和冷凝器。
确认压缩机和冷凝器的运转正常,无异常噪音。
6.开启空调风机,观察其制冷效果。
空调风机启动正常,制冷效果良好,室内温度明显下降。
8.检查空调风机的运行时间,确认运行时间计时器正常工作,没有故障。
9.检查空调风机的温度和湿度传感器。
确认温度和湿度传感器的读数准确可靠。
根据以上检查试运转记录,通风机和空调风机的检查工作顺利进行,运行状态正常,各项指标满足设定要求。
系统试运转调试记录
表C6-3
工程名称
试运转
调试项目
试运转、调试内容: 2#楼3~13层共计108台冷媒制冷户式空调机进行制冷调试。
早上9点开启3~13层所有机组正常运行,10点开始对各房间 试运转、调试结论:
经过8个小时的试运转,所有机组运转正常,制冷等各项运转数据均能满足设计要求及《通风与空调工程施工质量验
建设单位朝阳公园东小区(南区)工程空调系统(冷媒制冷调试)监理单位施工单位
编 号试运转 调试时间试运转 调试部位08-C6-0012006年6月1日2#楼3~13层
北京国兴嘉业房地产开发有限责任公司
北京中协成建设监理有限责任公司北京城建集团有限责任公司
附:必要的试运转调试测试表
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
8。
2。
12通风与空调工程系统调试检验批质量验收记录表通风与空调工程系统调试检验批质量验收记录表06010701、06020801、06030701、06040901、06100601、06061001、06071101、06100904、06110804、06160602、061708022、验收依据说明【规范名称及编号】《通风与空调工程施工质量验收规范》GB50243-2002【条文摘录】7、通风与空调设备安装(见《风机安装检验批质量验收记录表》)11系统调试11.1 一般规定11.1.1系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定.说明:11.1。
1本条文对应用于通风与空调工程调试的仪器、仪表性能和精度要求作出了规定。
11.1.2通风与空调工程的系统调试,应由施工单位负责、监理单位监督,设计单位与建设单位参与和配合.系统调试的实施可以是施工企业本身或委托给具有调试能力的其他单位。
说明:11。
1.2本条文明确规定通风与空调工程完工后的系统调试,应以施工企业为主,监理单位监督,设计单位、建设单位参与配合。
设计单位的参与,除应提供工程设计的参数外,还应对调试过程中出现的问题提出明确的修改意见;监理、建设单位参加调试,既可起到工程的协调作用,又有助于工程的管理和质量的验收。
对有的施工企业,本身不具备工程系统调试的能力,则可以采用委托给具有相应调试能力的其他单位或施工企业。
11.1.3系统调试前,承包单位应编制调试方案,报送专业监理工程师审核批准;调试结束后,必须提供完整的调试资料和报告。
说明:11。
1。
3本条文对通风与空调工程的调试,作出了必须编制调试方案的规定。
通风与空调工程的系统调试是一项技术性很强的工作,调试的质量会直接影响到工程系统功能的实现。
因此,本条文规定调试前必须编制调试方案,方案可指导调试人员按规定的程序、正确方法与进度实施调试,同时,也利于监理对调试过程的监督。

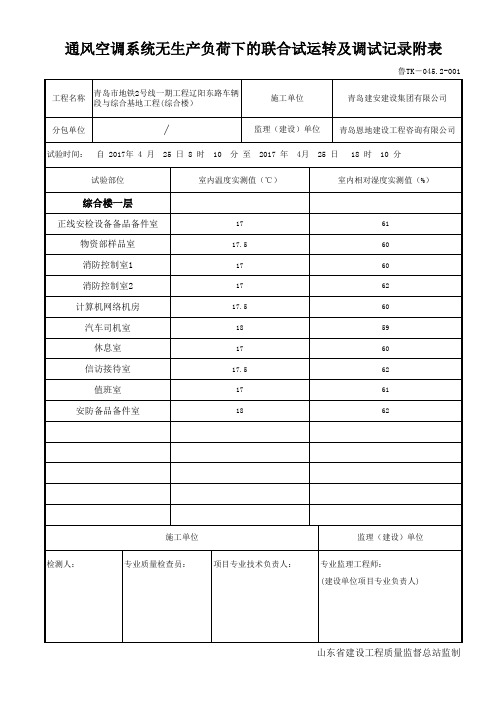

通风、空调系统试运转调试记录
E6-7 编号:工程名称试运转调试日期
系统名称通风及防排烟系统工程系统所在位置
实测风量(m3/h)23322 设计总风量(m3/h)23000 风机全压(Pa)600 设计风机全压(Pa)600
调试内容
机组安装完成,分别调整风机组的进风口处的风阀、送风管(道)处的调节阀,进行风量调整,采用“基准风口法”,从系统最不利环路的末端开始使系统内各风口风量达到平衡,系统调试完成后,系统实际风量与设计风量的相对偏差为3..3%.
调
试结论
经检查,调试结果符合设计要求及《通风与空调工程施工质量验收规范》(GB50243-2002)的规定,合格。
参加人员签字监理(建设)单位
施工单位
技术负责人质检员施工员
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
