通风机 空调机组调试记录
- 格式:xls
- 大小:10.00 KB
- 文档页数:4
通风空调机组调试报告一、调试目标二、调试内容1.机组各部分的功能测试(1)通风部分:检查风机的转速、风量和风压是否符合要求,调整风机的运行参数;(2)制冷部分:检查冷凝器和蒸发器的工作状态,调整制冷剂流量和温度;(3)加热部分:检查加热器的工作状态和温度控制是否正常,调整加热功率;(4)湿度调节部分:检查湿度传感器和加湿器的工作状态,调整加湿器的运行参数;(5)过滤部分:检查空气过滤器的清洁度,调整过滤器的更换周期。
2.参数调整根据试验要求和设计要求,调整机组的参数,包括风速、温度、湿度等,以保证机组稳定运行,并满足系统的需求。
3.系统整体运行测试将机组接入系统,进行整体运行测试,检查系统的稳定性和可靠性,确保机组与其他设备正常配合运行,达到系统设计要求。
三、调试过程1.单个部分的功能测试按照调试要求,逐一测试机组各个部分的功能:(1)通风部分:根据设计要求,设置风机的转速和风量,测量风压是否符合要求,调整风机运行参数,如变频器的频率和输出功率,使风机工作在正常范围内。
(2)制冷部分:设置制冷剂的流量和温度,观察冷凝器和蒸发器的工作状态,调整制冷剂的流量和温度,以达到设计要求。
(3)加热部分:设置加热器的功率和温度,观察加热器的工作状态和温度控制情况,调整加热器的功率和温度,使加热器能够达到预定的加热效果。
(4)湿度调节部分:检查湿度传感器的工作状态,设置加湿器的运行参数,观察加湿器的工作状态和湿度控制情况,调整加湿器的运行参数以满足系统的湿度要求。
(5)过滤部分:检查空气过滤器的清洁度,根据使用环境和工艺要求,设置合理的更换周期和更换标准,保证空气质量和系统运行的稳定性。
2.参数调整根据系统试验要求和设计要求,对机组的参数进行调整:(1)风速调整:依据系统的需求和空间特点,调整风速,以保证空气流通和舒适度;(2)温度调整:根据系统的温度要求和环境温度,调整机组的制冷和加热参数,使室内温度保持在设定范围内;(3)湿度调整:根据系统的湿度要求调整加湿器的运行参数,以控制室内湿度;(4)其他参数调整:根据系统的特殊要求,进行相应的参数调整,如噪声、能耗等。
通风空调系统调试记录Ⅰ基本要求和内容(1)通风、空调系统调试记录包括设备单机试运转及调试和系统无生产负荷下的联合试运转及调试。
(2)设备单机试运转及调试应符合下列规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过80℃。
2)水泵叶轮旋转方向正确,无异常振动和声响,壳体密封处不得渗漏,紧固连接部位无松动,电机运行功率符合规定。
连续运转2h 后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过75℃;无特殊要求时,普通填料泄漏量不应大于60mL/h,机械密封的不应大于5mL/h。
3)冷却塔本体应稳固、无异常振动,噪声符合规定。
试运行不少于2h,应无异常情况。
4)风机、空调机组等设备运行时,产生的噪声不应超过产品性能说明书的规定值。
设备单机试运转情况填写在质控(通)表4.5.6-1上。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运转。
水压试验结果及试运转情况应符合设备技术文件规定和设计要求,试验结果填写在质控(通)表4.5.6-2上。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量必须符合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写在质控(通)表4.5.6-3上。
(3)系统无生产负荷的联合试运转及调试应符合下列规定:1)通风与空调系统总风量调试结果与设计风量偏差不应大于10%,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%。
调试结果填写在质控(通)表4.5.6-4上。
2)空调冷(热)水、冷却水总流量测试结果与设计流量偏差不应大于10%,各空调机组的水流量与设计流量的允许偏差不应大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。

通风、空调系统调试记录[工程类精选文档]本文内容极具参照价值,如若实用,请打赏支持,感谢!Ⅰ基本要乞降内容1)通风、空调系统调试记录包含设施单机试运行及调试和系统无生产负荷下的结合试运行及调试。
2)设施单机试运行及调试应切合以下规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运行安稳、无异样振动与声响,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超出70℃;转动轴承最高温度不得超出80℃。
2)水泵叶轮旋转方向正确,无异样振动和声响,壳体密封处不得渗漏,紧固连结部位无松动,电机运行功率切合规定。
连续运行2h后,滑动轴承外壳最高温度不得超过70℃;转动轴承最高温度不得超出75℃;无特别要求时,一般填料泄露量不该大于60mL/h,机械密封的不该大于5mL/h。
3)冷却塔本体应牢固、无异样振动,噪声切合规定。
试运行许多于 2h,应无异样情况。
4)风机、空调机组等设施运行时,产生的噪声不该超出产品性能说明书的规定值。
设施单机试运行状况填写记录表。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运行。
水压试验结果及试运行情况应切合设施技术文件规定和设计要求,试验结果填写记录表。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量一定切合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写记录表。
(3)系统无生产负荷的结合试运行及调试应切合以下规定:1)通风与空调系统总风量调试结果与设计风量误差不该大于10%,各风口或吸风罩的风量与设计风量的同意误差不该大于15%。
调试结果填写记录表。
2)空调冷(热)水、冷却水总流量测试结果与设计流量误差不该大于10%,各空调机组的水流量与设计流量的同意误差不该大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
调试结果填写记录表。
3)舒坦空调房间室内的温度、相对湿度应切合设计要求,当测试季节知足不了测试要求时,应注明状况;恒温、恒湿房间室内空气温度、相对湿度及颠簸范围应切合设计规定;空调房间室内的噪声应切合设计规定。
通风、空调系统试运转调试记录
E6-7 编号:工程名称试运转调试日期
系统名称通风及防排烟系统工程系统所在位置
实测风量(m3/h)23322 设计总风量(m3/h)23000 风机全压(Pa)600 设计风机全压(Pa)600
调试内容

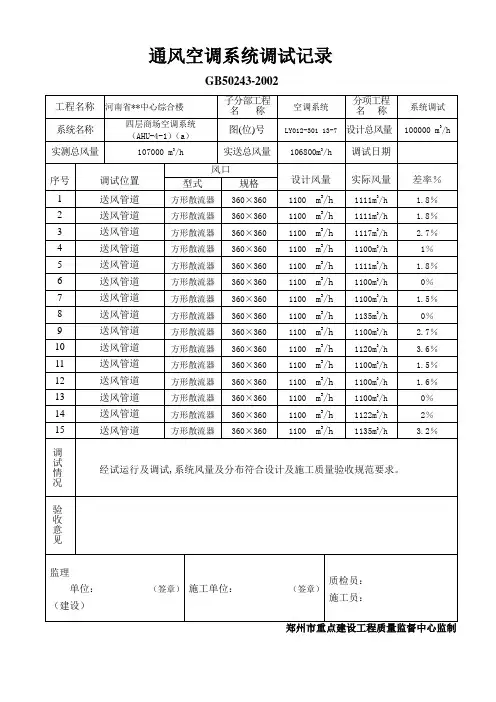

机组安装完成,分别调整风机组的进风口处的风阀、送风管(道)处的调节阀,进行风量调整,采用“基准风口法”,从系统最不利环路的末端开始使系统内各风口风量达到平衡,系统调试完成后,系统实际风量与设计风量的相对偏差为3..3%.
调
试结论
经检查,调试结果符合设计要求及《通风与空调工程施工质量验收规范》(GB50243-2002)的规定,合格。
参加人员签字监理(建设)单位
施工单位
技术负责人质检员施工员
本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份。
【专业知识】通风、空调系统调试记录Ⅰ基本要求和内容(1)通风、空调系统调试记录包括设备单机试运转及调试和系统无生产负荷下的联合试运转及调试。
(2)设备单机试运转及调试应符合下列规定:1)通风机、空调机组中的风机以及冷却塔中的风机,叶轮旋转方向正确、运转平稳、无异常振动与声响,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过80℃。
2)水泵叶轮旋转方向正确,无异常振动和声响,壳体密封处不得渗漏,紧固连接部位无松动,电机运行功率符合规定。
连续运转2h后,滑动轴承外壳最高温度不得超过70℃;滚动轴承最高温度不得超过75℃;无特殊要求时,普通填料泄漏量不应大于60mL/h,机械密封的不应大于5mL/h。
3)冷却塔本体应稳固、无异常振动,噪声符合规定。
试运行不少于2h,应无异常情况。
4)风机、空调机组等设备运行时,产生的噪声不应超过产品性能说明书的规定值。
设备单机试运转情况填写记录表。
5)风机盘管、吊顶式空调器安装前应按规定进行水压试验,试验压力为系统工作压力的1.5倍;风机盘管安装前还应进行单机三速试运转。
水压试验结果及试运转情况应符合设备技术文件规定和设计要求,试验结果填写记录表。
6)现场组装的组合式空调机组应作漏风量的检测,其漏风量必须符合现行国家标准《组合式空调机组》GB/T14294的规定。
检测结果填写记录表。
(3)系统无生产负荷的联合试运转及调试应符合下列规定:1)通风与空调系统总风量调试结果与设计风量偏差不应大于10%,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%。
调试结果填写记录表。
2)空调冷(热)水、冷却水总流量测试结果与设计流量偏差不应大于10%,各空调机组的水流量与设计流量的允许偏差不应大于20%,多台冷却塔并联运行时,各塔进、出水量应均匀一致。
调试结果填写记录表。
3)舒适空调房间室内的温度、相对湿度应符合设计要求,当测试季节满足不了测试要求时,应注明情况;恒温、恒湿房间室内空气温度、相对湿度及波动范围应符合设计规定;空调房间室内的噪声应符合设计规定。
