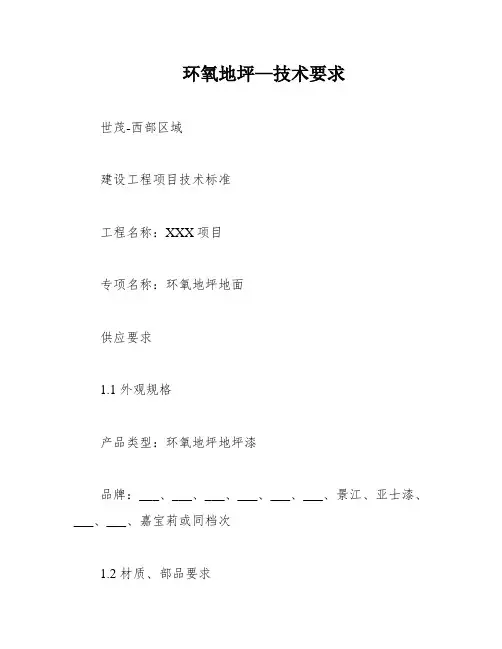

环氧地坪—技术要求世茂-西部区域建设工程项目技术标准工程名称:XXX项目专项名称:环氧地坪地面供应要求1.1 外观规格产品类型:环氧地坪地坪漆品牌:___、___、___、___、___、___、景江、亚士漆、___、___、嘉宝莉或同档次1.2 材质、部品要求1.2.1 地坪涂料应符合国标 GB/T -2008《地坪涂装材料》的性能要求。
a、地坪涂装材料底涂应符合下表的技术要求:项目限量值中状态耐碱性 48h 附着力/级≤ 干燥时间表干(h)≤ 实干(h)≤水性溶剂型搅拌混合后均匀无硬块漆膜完整、不起泡、不剥落、允许轻微变色 1 4 24无溶剂型b、地坪涂装材料中层涂料(环氧砂浆/环氧腻子)的基本性能应符合下表的技术要求(参照无溶剂面漆标准,耐磨性和防滑性不做要求):项目限量值中状态涂膜外观干燥时间表干(h)≤ 实干(h)≤ 邵氏硬度(D型)标准条件≥ 浸水后≥ 拉伸粘结强度(MPa)无溶剂型搅拌混合后均匀、无硬块涂膜外观正常 6 48 75 2.0 2.0 45抗压强度(MPa)≥ 耐磨性(750G/500r)/g≤ 耐冲击性 I级/Ⅱ级防滑性(干摩擦系数)≥ 耐水性168h ≤ 耐油性(120#汽油,72h)耐化学性耐酸性(10%H2SO4,48h)耐碱性(20%NaOH,72h)500g钢球,高100cm,涂膜无裂纹、无剥落1000g钢球,高100cm,涂膜无裂纹、无剥落不起泡、不剥落、允许轻微变色、2h后恢复不起泡、不剥落、允许轻微变色不起泡、不剥落、允许轻微变色不起泡、不剥落、允许轻微变色c、地坪涂装材料面涂的基本性能应符合下表的技术要求:项目限量值中状态涂膜外观干燥时间表干(h)≤ 实干(h)≤ 铅笔硬度(擦伤)≥ 邵氏硬度(D型)附着力≤ 拉伸粘结强度(MPa)标准条件≥ 浸水后≥水性溶剂型搅拌混合后均匀、无硬块涂膜外观正常 4 24H 6 48无溶剂型版号:01共15页发行日期:2018年5月30日页码:环氧地坪地面删除明显有问题的段落)抗压强度应不低于0.030MPa,耐磨性应达到750g/500r不超过I级,耐冲击性应为II级,500g钢球高100cm落下,涂膜不应出现裂纹或剥落,1000g钢球高100cm落下同理。
工业环氧地坪技术指标
用于工商业场所,车库地坪需求加强混凝土空中的耐磨性能。
进步了混凝土外表的密度,使其减少起尘,增加了城面的防油性,构成一个高密度,易清洁,抗浸透的空中。
与混凝土空中一同施工,施工工期短。
造价低廉耐久性好,减少周期性涂装或将外表增厚所带来的费用。
环氧树脂地坪的验收规范:
一、外表性能:
1、环境温度为25℃时,施工后2-3天应到达实干,即硬度到达完成固化的80%左右;
2、外表不能呈现发粘现象;
3、气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米;
4、流平性好,无镘刀痕,大面积接口处根本平整;
5、无浮色发花,颜色平均分歧,大面积接口处允许有极不明显的色差;
6、无粗杂质,但允许有空气中的浮尘掉落在形成的极小缺陷;
7、地坪外表应平整平滑,光泽度应到达设计请求(高光泽≥90、有光≥70、半光50~70),
平涂型为有光、水性为半光~无光;
8、桔皮、砂浆防滑面效果应很明显。
车库地坪:工业地坪技术指标
枯燥时间表干≤4
实干≤24
附着力(级)≤1
铅笔硬度≥2H
耐冲击性50经过
柔韧性1㎜经过
耐磨性(750g/500R,失重g)≤0.03 耐水性48小时无变化
耐30%硫酸7天无变化
耐40%氢氧化钠7天无变化
耐汽油120# 7天无变化
耐光滑油7天无变化
鑫和颜丽提供。
环氧地坪性能及技术工艺指标环氧地坪是一种采用环氧树脂作为基础材料的地坪材料,具有耐磨、耐腐蚀、美观等优点,广泛应用于工业厂房、医院、学校、办公楼等场所。
本文将详细介绍环氧地坪的性能及技术工艺指标。
首先,环氧地坪具有优异的耐磨性能。
采用环氧树脂作为基础材料,能够有效防止地面被磨损、划伤,延长地坪的使用寿命。
在耐磨性方面,一般使用磨损量小于0.02g/1000次的环氧地坪涂层,能够满足一般场所的使用要求。
其次,环氧地坪具有出色的耐化学腐蚀性能。
环氧树脂具有较好的耐酸、碱、盐等化学物质的侵蚀能力。
一般要求环氧地坪具有耐1%的浓盐酸、3%的浓氢酸、10%的浓氢氟酸以及15%的浓磷酸等化学药品的侵蚀。
此外,环氧地坪还能够抵抗一些溶剂的侵蚀,如酒精、酮类等。
这种特性使得环氧地坪在化工厂、实验室等场所得到广泛应用。
环氧地坪还具有防尘、防滑等功能。
环氧地坪常采用密闭性很强的施工工艺,能够有效防止灰尘的积聚,保持地面的清洁。
同时,在施工过程中可以使用特殊的防滑涂料,提高地坪的安全性能,减少滑倒事故的发生。
此外,环氧地坪还具有美观耐用的特点。
环氧地坪施工过程中可以根据客户需求选择不同的颜色,通过多种施工工艺制造出不同的纹理和花纹,使得地面更加美观。
同时,环氧地坪具有耐腐蚀、易清洁等优点,使用寿命长,不易老化,减少了维护成本。
环氧地坪的技术工艺指标主要包括施工工艺要求、施工工艺流程、环氧地坪涂层厚度等。
环氧地坪的施工工艺要求一般包括基面处理、底涂施工、中涂施工、面涂施工等环节。
施工工艺流程一般为底涂、中涂、砂浆要求、面涂,每个环节需要满足相应的工艺要求。
环氧地坪涂层厚度是保证其性能的重要指标之一、一般来说,环氧地坪涂层厚度一般为0.2-0.3mm,如果环氧地坪需要同时具有一定的耐磨性和耐化学腐蚀性,涂层厚度可以增加到0.5mm以上。
综上所述,环氧地坪具有耐磨、耐腐蚀、美观等优点,广泛应用于各种场所。
在施工过程中,需要根据具体要求选择合适的施工工艺,确保地坪的性能达到相应的标准。
关于腾飞新苏工业坊A栋6楼03-04与B幢1楼10-11地坪环氧和B幢1楼09-11与C幢2楼01-04隔墙工程报价事宜项目施工技术方案苏州华电建设工程有限公司2014年9月17日目录第一节、编制依据 (3)第二节、工程概况 (3)第三节、环氧地坪施工方案 (4)第四节、验收检测方法及质量要求 (10)第五节、隔墙施工及涂料施工工艺 (11)第六节、施工进度计划 (13)第七节、安全文明措施 (13)第一节、编制依据1、招标文件2、现场勘查3、图集规范:(1)《环氧地坪验收规范》JCT1015-2006(2)《砌体工程施工质量验收规范》 GB50203-2002(3)《施工质量验收规范》 GB50203-2011第二节、工程概况A栋6楼03/04单元为砼地坪重新浇筑再做环氧地坪工程,室内地坪原基础严重跑砂、地面空鼓、开裂、破损,造成表面环氧地坪受损。
对原地坪找平层进行凿除,重新浇筑砼地坪后再做环氧地坪。
B幢1楼08/11单元环氧地坪空鼓起皮,把原环氧全部清理打磨后重新做环氧地坪。
部分轻质隔墙及粉刷工程及其他零星项目。
第三节、环氧地坪施工方案A.施工现场条件施工工段能够完全密封,隔离外界环境对现场的污染;在环氧地坪施工期间,工期安排上无交叉作业;施工环境温度≥5℃,相对湿度在85%RH以下。
现场通水、通电(220V),照明条件良好。
基层基层混凝土要求:新设混凝土地面,振捣密实无空鼓,要求厚度大于5㎝,整体平整度2m /±4㎜,并按《建筑地面工程施工及验收规范》中地面伸缩缝设置规范设置伸缩缝,建议采用分仓跳打的办法浇注混凝土,模板应支在纵向缝的位置,并保持平直牢固固定;基层混凝土的强度宜≥C25,且表面无起灰、起砂、粉化、起皮等现象,地面拉拔强度在0.4 MPa以上;基层混凝土的表面含水率在8%以下;地面无附著灰浆、油污、打蜡、严重返碱等现象。
B.基层处理目的:基层处理的是保证环氧地坪与基层混凝土足够的附着力。
环氧地坪性能及技术工艺指标一、环氧地坪简介环氧地坪是一种高强度、耐磨损、美观的地板,具有无接缝、质地坚实、耐药品性佳、防腐、防水、防尘、保养方便、维护费用低廉等优点。
可根据不同的用途要求设计多种方案,如0.5mm厚薄层涂装、1-5mm厚的自流平地面、防滑耐磨涂装、砂浆型涂装、防静电、防腐蚀涂装等。
环氧地坪从开始时用于功能性地坪:如防腐、耐磨、防滑,发展到通用的普通工业地坪,除了具有功能性的要求,还具有装饰性的效果。
在工业地坪获得广泛应用的基础上,随着人们生活水平的不断提高,现已在家庭装璜中得以推广应用,已成为我国发展速度最快的产业之一。
二、环氧地坪种类环氧地坪大致可以分为:薄涂型环氧地坪、环氧砂浆地坪、环氧自流平地坪、环氧抗静电地坪、车库坡道专用地坪,还有其他个性化产品:环氧彩砂地坪、水晶彩石地坪、裸粒彩石地坪、环氧大理石地坪、耐高温防火地坪、体育专用地坪等。
三、环氧地坪选择方法为了正确地选择地坪的种类和有效控制建设成本,建议最好从以下几个因素入手:1、机械性能要求主要以下三个方面:(1)耐磨性:地坪在使用时会有哪些车辆行走。
(2)耐压性:地坪在使用时会承受多大荷载。
(3)耐冲击性:冲击力是否会引起地坪面剥离。
2、化学性能要求主要考虑以下两个方面:(1)耐酸碱性:使用时腐蚀性化学物质的种类及浓度。
(2)耐溶剂性:使用时溶剂类型及接触时间。
3、楼层位置状况根据地坪是在地下楼层还是地面楼层的位置,确定是否需要防潮处理或选择特殊防潮地坪。
4、基面状况(1)基层强度:一般要求抗压强度≥20Mpa。
(2)平整度:是否需要用环氧砂浆修补。
(3)地面施工前一般需要用自流平处理。
5、美观要求(1)颜色要求:是否需要颜色划分区域。
(2)亮度要求:是选择哑光还是亮光。
(3)平整度要求:是否对地坪的平整度有要求。
6、安全性要求如果地坪处在油渍环境或坡道处,则需要选择防滑地坪。
7、施工工艺(1)基面处理。
(2)涂刷封闭底漆。
环氧地坪技术标准与要求环氧地坪啊,那可是个挺有意思的玩意儿!咱先来说说这技术标准。
就好比盖房子,你得有个结实的根基吧,环氧地坪也一样,得有严格的标准来保障它的质量。
你想想看,要是这标准松松垮垮的,那做出来的地坪能好到哪儿去?就像做饭,调料放得不对,那味道能好吃吗?这环氧地坪的技术标准就像是精确的菜谱,每一项要求都得认真对待。
比如说,对地面的平整度就有很高的要求。
要是地面坑坑洼洼的,那环氧地坪铺上去不也跟着不平整了嘛,走在上面就像走在波浪上一样,多别扭啊!还有啊,对材料的选择也很关键呢。
就像你挑衣服,得选质量好的面料吧,这环氧地坪的材料也得是优质的,不然用不了多久就出问题啦。
再说说这要求。
那可真是细致入微啊!从施工环境到具体的操作步骤,每一个环节都不能马虎。
施工环境得干净、干燥,要是脏兮兮湿漉漉的,那地坪能粘得牢吗?这就好比你贴手机膜,要是屏幕不干净,膜能贴得平整吗?操作步骤呢,更是得小心翼翼。
搅拌材料得均匀吧,不能有的地方稀有的地方稠;涂刷的时候得均匀用力吧,不能这边厚那边薄。
这就像画画,得一笔一笔精心描绘,才能画出一幅美丽的作品。
而且啊,这环氧地坪做好了之后,还得注意保养呢!不能随随便便就用尖锐的东西去划它,也不能让酸碱等腐蚀性的东西洒在上面。
就像你的宝贝车子,你得好好爱护它,给它定期保养,它才能跑得更久更远呀!咱可不能小看这环氧地坪技术标准与要求,它可是关系到整个地坪的质量和使用寿命呢。
要是不按照标准和要求来,那最后吃亏的不还是自己嘛。
你说是不是?所以啊,不管是施工人员还是使用者,都得把这些标准和要求牢记在心,严格遵守。
你想想,如果在一个工厂里,地面到处是裂缝,起尘起砂,那工人工作起来能舒服吗?机器设备在上面运行能稳定吗?这可不行啊!而一个符合标准和要求的环氧地坪,就能给大家提供一个良好的工作环境,让一切都顺顺利利的。
总之呢,环氧地坪技术标准与要求可不是闹着玩的,这是实实在在关系到我们生活和工作的重要事情。
一、施工方案与技术措施(一)、工程概况1、建设单位:长沙市经发房地产开发有限公司2、项目名称:八方小区二期地下车库地坪工程及地下室交通标示系统工程3、建设地点:岳麓区观沙岭,地块四周北临茶子山路、南临含光路、西临金星路、东临岳华路。
4、建设规模:八方小区二期地下室共二层,B区一标段:B3#、B13#、B14#、B4#、B5#、B7#、B8#、S1#、S2# 对应地下室,地坪施工面积约为:59739.4㎡(对应B区主体一标和二标地下室部分)。
5、招标范围:八方小区二期地下车库地坪及交通标示系统工程(包括地下车库地坪、交通标示标牌工程等),包括但不限于以下内容:停车位、通道及防滑坡道的细石混凝土浇捣(含混凝土切缝及材料二次转运等,不含混凝土主材),混凝土激光整平、金刚砂耐磨地坪、液体密封固化剂施工及车库划线、交通标示等(具体范围及工程量详见招标人发放的工程量清单、设计施工图纸及长房八方小区地下室车库地坪工程招标技术方案)。
6、工期要求:工期30日历天7、质量要求:符合现行国家有关工程施工验收规范合格标准。
8、保修要求:按建设部[2000]80号令相关规定保修。
(二)、编制依据1、设计图纸、工程量清单及工程招标文件2、本工程在施工及竣工验收中应严格遵守国家、部颁的现行相关规程规范,主要有:《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑涂饰工程施工及验收规程》(JGJ/T29-2003)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑地面工程施工质量验收规范》(GB 50209-2010)《建筑地面设计规范》(GB 50037-96)《混凝土地面用水泥基耐磨材料》(JC/T 906-2002)《地坪涂装材料》(GB2347-2008)《合成树脂乳液外墙涂料》(GB/T 9755-2001)《合成树脂乳液内墙涂料》(GB/T 9756-2001)《建筑工程施工质量验收统一标准》(GB/50300-2013)《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003)《道路交通标示和标线》(GB5768-2009)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《交通安全设计规范》(JTG D81-2006)《公共交通安全设计施工技术规范》(JTG F71-2006)《交通安全设施设计细则》《地坪涂装材料》(GB/T22734-2008)(三)、施工准备1、技术准备1.1学习和研究本工程设计图纸文件并结合现场实际踏勘核实。
3.具体施工要求施工环境温度宜为10℃以上,相对湿度不宜大于80%。
施工环境温度低于10℃时,应采取加热保温措施,但不得用明火或蒸汽直接加热。
施工及养护期间,现场应清洁、干燥、通风良好,严禁使用明火,并应防水、防火、防爆晒。
(1)基层处理1、新建项目:施工前应将基层表面的积水、水泥渣、油脂、疏松基层等进行清理干净,并处理疏松、起皮、脱落的水泥地面,用专业打磨机适度打磨车库原水泥地面,使水泥基层形成开放毛孔的吸收性底层,同时用工业吸尘器吸尽灰尘,将找平层分隔缝(伸缩缝)内的灰土掏出并清理干净,再用环氧弹性涂料填充,凹凸不平或高凸部分的地面采用地面削刨机进行削平,使地面坚硬、平整。
固化后打磨平整,整体吸尘清洁。
墙裙及防污染部位需做好防护。
2、旧有项目(之前未施工环氧地坪项目或已施工环氧地坪需要维修或翻新项目):A、初步清扫垃圾污渍积水,干燥处理。
如含水率过高,应通风干燥或采取防水处理,局部可采取烘干方式;B、将地面空鼓及起壳处凿开去除,清理干净后,采用如下两种方式修补:①个别部位空鼓起壳且深度不超过5mm:涂刷底漆,待底漆干燥后,用环氧砂浆补平;②大面积空鼓、起壳:重新浇筑混凝土,原浆收面,禁止撒灰收光,强度等级不低于C20。
C、裂缝的处理是使用地缝切割机或角磨机将裂缝切割成V型槽,切割后地缝的宽度不小于20mm、深度不小于20mm,将槽内清理干净后,涂刷底漆,待底漆干燥后,与地面分割缝一起填充填缝料,注意做好边缘防护;D、地面如有油污类杂质,需用溶剂或机械方法清理干净;E、对于水磨石、瓷砖、大理石等光滑致密的既有基面,应用打磨机或角磨机进行整体打毛以获得均一粗糙的表面;F、对平整度达不到GB 50212国家标准要求的地面,应当采用细石混凝土找平,强度等级不应小于C20,厚度不应小于30mm;当施工过程不宜进行上述操作时,可采用环氧树脂砂浆找平;G、由于水泥标号不够、砂浆配比不合理或是养护不好造成地面强度差,表面松散,应清除后重新浇筑混凝土。
北辰新河三角洲项目E4区地坪漆工程投标文件(技术标)招标人:长沙北辰房地产开发有限公司投标人:湖南华昇装饰工程有限公司二〇一七年五月十四日目录1、编制说明 (3)2、工程概况 (3)3、施工准备 (4)4、工程部署 (5)5、人料机安排计划 (10)6、施工工期计划 (11)7、主要施工方法 (13)8、确保工程质量的技术组织措施 (19)9、施工进度保证措施 (21)10、安全生产、文明施工的技术组织措施 (22)11、成品保护及相关保证措施 (24)12、相关单位协调配合措施 (25)13、特殊期间的施工措施 (26)14、工程保修 (27)1、编制说明施工依据:按照图纸及相关国家、地方规范/标准/施工规程以及招标方招标要求及招标方企业内部标准:《建筑安装工程资料管理规定》DBJ01-51-2000《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑工程质量检验评定标准》GBJ301-88《建筑安装工程分项工程施工工艺规程》DBJ01-26-2003《地坪涂装材料》GB/T22374-2008《地坪涂料》HB/T3829-2006《环氧树脂地面涂层材料》JC/T1015-2006《道路交通标志和标线》(GB5768-1999);《停车场规划设计规则(试行)【88】公〈交管〉字90号文》2、工程概况2.1、工程名称:北辰新河三角洲项目E4区地坪漆工程2.2、工程地点:长沙市开福区新河三角洲2.3、项目概况北辰新河三角洲项目E4区地坪漆工程总施工面积为64000㎡,分为一、二两个标段,其中一标段工程量18100㎡,包括16500㎡车道地坪系统(无溶剂型环氧地坪2.0米米)、1600㎡坡道地坪系统(无溶剂环氧耐磨抛砂防滑地坪3.0米米).二标段工程量46000㎡.包括46000㎡表面处理、44500㎡车道地坪系统(无溶剂型环氧地坪2.0米米)、1500㎡坡道地坪系统(无溶剂环氧耐磨抛砂防滑地坪3.0米米)2.4、项目特征描述2.4.1基层表面处理:1、使用无尘喷砂机或打磨机或铣刨机,边角部分用无尘角磨机,去除地面原有做法层以及地面所有浮浆、油脂、蜡、养护剂、杂物等,并吸尘干净,以获得干燥、无尘、粗糙开放的表面.处理后的基面拉拔强度应≥1.5N/米米2;2、地面上的破损,麻面,裂缝等缺陷应使用立邦修补砂浆补实修平;3、对墙面,立柱,完工地面等应用胶带,塑料布进行保护,避免污损.2.4.2车道地坪系统(无溶剂型环氧地坪(2.0米米)))1、地下室及GF层车道位置、入口单元区域(黄色);2、油漆品牌限定:天津灯塔、立邦、广州秀珀;3、表面处理(另计),滚涂一道环氧树脂底漆,参考耗量0.15千克/米2,遍数1遍,厚度约0.1米米;4、刮涂环氧树脂中涂漆,参考用量1.3千克/米2;与石英砂按0.3千克/米2再混合刮涂两遍,厚度约1.5米米,大坑洼处用石英砂加中涂漆修补;5、刮涂环氧腻子,参考用量0.3千克/米2;与石英砂按0.1千克/米2再混合刮涂一遍,厚度约0.2米米;6、滚涂环氧面漆,参考耗量0.30千克/米2,遍数1遍,厚度约0.2米米;7、养护及开放交通.2.4.3坡道地坪系统(3.0米米无溶剂环氧耐磨抛砂防滑地坪)1、汽车坡道区域;2、油漆品牌限定:天津灯塔、立邦、广州秀珀;3、表面处理(另计),滚涂一道环氧树脂底漆,参考耗量0.15千克/米2,遍数1遍,厚度约0.1米米;4、刮涂环氧树脂中涂漆,参考用量2.0千克/米2;与石英砂按0.8千克/米2再混合刮涂两遍,厚度约2.2米米,大坑洼处用石英砂加中涂漆修补;5、石英砂按0.8千克/米2用量抛洒均匀,厚度约0.5米米;6、滚涂环氧面漆,参考耗量0.60千克/米2,遍数1遍,厚度约0.2米米;7、养护及开放交通.3、施工准备3.1、施工现场准备进场后统一筹划,材料等甲方及总包要求进行堆码,认真组织搭设好临时设施,统一安排施工用电、用水等,以利于施工生产顺利进行.3.1.1劳动力组织我公司施工的工程质量优异,与我单位使用的过硬队伍有关,在本工程将他们中最优秀的几支队伍整建制调来,并配备过硬的施工员、施工队、涂料工等,形成人员结构合理、素质过硬的施工队伍.在工程开工前对施工负责人、技术员、安全员和工人进行专门的岗前培训及技术交底,对施工人员进行安全三级教育.3.1.2物资配备做好各种材料、构件、机具设备等的进场计划.对进入现场的机具认真做好检修与保养.使其处于待命操作状态.3.2、作业队伍和管理人员的准备3.2.1管理人员本项目采用项目经理管理制度 ,由项目经理直接负责现场的一切工作、任务.责任人从项目经理到技术员到施工组长等实行分级管理.组织专业的施工队伍为本项目骨干力量,在施工前对施工队伍进行本项目所有涂料工程的技术交底和安全工作交底.大面积施工前做好样板并保存到完工,确保工程安全、优秀、顺利完成.3.2.2作业队伍我们将派驻本工程的施工队伍均为本公司长期施工的优秀的专业技术工人,用严谨务实的工作作风将工程做到细致入微、力臻完美.4、工程部署4.1、项目总体管理组织构架本公司倡导以人为本的管理思想,没有良好素质的管理班子和施工班组以及完善的管理机制,不可能圆满地完成施工任务.因此,合理组建项目部和落实每个人的管理职责,对本工程的重要性不言而喻.4.2管理机构职责划分4.2.1项目经理1)代表公司履行对业主合同的责任;2)代表公司执行对分项工程合同的责任;3)执行公司对本工程下达的“三定”指标,向公司实行“三保”并提出奖罚办法的建议;4)依据公司对项目的财务、材料、人事、机械、工程等各项规定,处理工程进行中的日常事务;5)负责项目人事组织和调配,向公司提出人员增减计划;6)领导制订施工计划,审定各种施工方案,并负责督促实施;7)主持项目定期的工作会议;8)对外重要文件的审定或签发;9)考核职工及施工队伍的表现,审批管理人员的请假;10)颁发人工放假或调整放假日的通知;4.2.2技术负责人1)执行和推进工程总进度计划,统管用料、统管质量、统管安全,处理工程进度质量等问题.2)编制每月、每层、每段工作计划,并及时调整施工方法,调整施工力量.3)施工机械的安排和调配及技术指导.4)施工场地的规划,实行文明施工.5)记录施工过程中一切原始资料.6)主持每天与施工员的碰头例会,及时解决施工上存在的问题.7)施工上一切有关人员的工作安排.8)编制施工方案,编排每月、每层、每段的工作计划.4.2.3施工员1)熟悉各分段内图纸,了解工作章程,按图施工,按章工作,抓好进度、质量、安全;2)编制分层进度计划表;3)在工程师的指导下,具体处理工程进行中的问题;4)安排使用和检查督促水平的工作;5)协调各工种的交叉施工,填写物料需求表;6)检查分项工程质量,通知工程师必须由业主检查之项目;7)陪同业主检查人员进行检查,及时矫正错、漏问题;8)记录施工日记.4.2.4材料员1)按施工计划向物资部填写材料申请单;2)按施工场地规划平面图堆放材料,进场前与管工联系;3)进场材料必须按样板验收,对数量、规格、种类要认真核对,对木料必须逐件逐条量度 ;4)按公司要求搞好物料报耗工作;5)负责保管贵重材料,对易潮变质材料(如水泥、石灰等)要负监督使用之责.6)每月对现场材料进行盘点;7)每月与公司物资部核对进料数及材料付款情况.4.2.5质量员1)协助制定质量目标,质量计划和质量控制准则.2)参与研究和确定施工方法.3)对现场的设备,材料进行检查,并将所发现的问题通知施工有关人员.4)按照技术规定的要求,检查各个施工工序,并对关键部位和技术严格的工序进行重点控制.5)在浇灌混凝土之前,对挖方、支模以及绑扎钢筋等工序进行检查.6)参加质量事故处理,并提出报告.4.2.6安全员1)参与施工场地的规划及控制,要求做到场地情况整齐,实行文明施工.2)编制安全施工方案.3)检查机械设备和设施的性能,如有问题马上通知有关人员进行解决.4)参与解决施工技术问题,确保安全.5)发现有安全问题,马上通知有关人员停止作业,进行解决.4.2.7资料员1)负责整理收集工程资料和有关文件,认真做好文件资料的保管和保密工作,确保文件资料齐全.2)负责编排资料并装订成册.4.3、主要管理人员情况本工程项目管理机构配备情况表5、人料机安排计划5.1、劳动力使用计划投入劳动力计划表5.2、材料供应计划主要材料使用计划表5.3、机械设备供应计划6、施工工期计划6.1、工期要求6.1.1根据招标文件要求工期进行施工,暂定施工工期60天.6.2、施工进度计划横道图7、主要施工方法7.1基面处理方法地坪漆施工通常采用小型动力工具进行表面打磨处理.小型机械工具可用来清除地面的表面污物和旧涂膜,还用于打磨光滑地面,形成粗糙面.新地面施工和旧地面维护等各种场合都可以使用.但该方法是人工操作和半机械化作业,设备噪声大 ,对操作人员和环境污染较大 .常用的小型动力工具为角磨机,角磨机用钢磨片、砂轮或纸砂盘作为打磨件,体积小 ,重量轻,比较适合人工操作使用.角磨机的工作原理是依靠电击告诉旋转或往复运动,带动打磨磨片磨削或打击需要涂装的基面,达到清除表面杂物的目的.一般将角磨机的磨片瓶贴于地面进行打磨.对于特殊的异物和凸起等不易清除物,要使角磨片与地面保持15°-30°的角度 ,以便更好地打磨和清理.7.1.1、基面处理问题解决方法不同的基材需采取不同的处理方式,通常需涂装环氧砂浆地坪的基材有新建混凝土或水泥砂浆地面、旧漆或油污地面、水磨石地面、大理石头等.地面磨削机快速走一道后吸尽灰尘即可,磨具亦不一定要求带金刚粒子的,因其表面粗糙度足够,关键是灰尘太多,扫是扫不尽的,采用大功率吸尘器尽量吸走灰尘是必要的,虽然有时显得灰尘简直永远吸不完(本身表面起砂),但吸走灰尘后无溶剂底漆,露出砂骨料有利于底漆渗透.对这种地面,底漆的用量一定要足,采用表干慢渗透时间长的底漆,让其充分渗进底材反应固化后锚固底材,底漆渗得越多,工程质量越有保障.采取这种处理方式和无溶剂底漆施工的工程,无论原底材混凝土多差,尚未发现起壳的现象,但付出的代价亦是巨大的,如果基材情况确实很差,则不建议施工环氧砂浆地坪涂装.建议施工混凝土密封固化剂地坪,纯功能型地坪材料,修复水泥地面基材疏松,防止地面起砂起尘.对于表面光滑、硬度、强度均很好的混凝土或水泥地面(包括硬化耐磨、水磨石、大理石等),本身强度很高,关键是如何保证环氧砂浆地坪涂层与底材的附着力,这种情况下,为增加粗糙度 ,地面一定要打磨,而且一定要采用硬质的带有金刚粒子的刀具,打磨后达到表面要具有均一的粗糙度 ,然后清除灰尘,薄涂一道封闭底漆作为接着层,注意,如封闭底漆层太厚太光,且间隔时间长后再涂后道漆,可能出现后道与底漆的层间附着问题.旧漆及油污地面比较头疼,不彻底处理好,环氧砂浆地坪涂装工程质量肯定有问题,对油污地面,处理方法不外以下几种:(1)铣刨机彻底铣除,对薄油污尚可考虑,厚重油污要铣掉很厚一层,铣刀费无法承受,不如重新生浇铸地面.(2)局部油污采用火枪烧除,有一定效果.(3)采用稀释剂清洗,这种方法不太有效,表面可以洗去,里层无法去除,油污还是要泛上来.(4)用酸洗,应该有效,过后还得清水冲洗,再自然干燥又需较长时间,影响工期.7.1.2、环氧地坪漆基面表面处理的目的和意义(1)保证和提高涂层的装饰性能和防护性能当地板表面存在油污、水分时,由于油和水与涂料的相容性极差,难以施工形成连续的涂层,及时形成了完成的涂层,也会大大降低附着力,使地坪漆涂层过早脱落;当地板表面有灰尘和砂粒时,使涂层产生麻点,严重影响外观;当地板表面不平整、有凹坑、空隙、裂缝等时,会影响涂层外观质量,情况严重时根本无法涂装.因此,涂漆前表面处理的首要目的是清楚表面污物,增强涂层对地面的附着力,延长涂层使用寿命,充分发挥涂层的保护作用.同时,只有在处理清洁、平整的地板表面,才有可能涂装一个光滑、平整、美观的地坪涂层,才能保证涂层良好的装饰性.(2)创造合适的表面粗糙度 ,提高涂层附着力涂层附着力在地板上,依靠的是涂料中的极性基团与地板表面分子间的相互作用,以及机械啮合作用.地板打磨、喷砂处理后,表面会变粗糙,表面积会显著增大 ,增加了涂层与地面的接触面积和机械啮合作用,提高了涂层附着力.(3)增加涂层与底层的配套性在维修工程中,涉及旧涂层的处理问题,要根据具体情况确定是否全部除去还是部分保留.如果是防护性涂装,新旧涂层配套合理时,可以考虑保留未失效的旧涂层,这样可以进一步增强涂层的总体防护能力;如果是装饰性为主要目的的涂装工程,则要全部除去旧涂层.或者对旧涂层打磨处理后,刮涂找平和封闭腻子,以保证底材的平整性.7.2环氧地坪漆7.2.1、产品性能(1)耐酸碱、化学溶剂腐蚀;特别是耐碱性能好; (2)具韧性,耐磨耗,耐压,耐冲击;(3)与素地接着性优良,无接缝,安全卫生, 环保; (4)防尘性优越,清洁容易; 7.2.2、环氧地坪漆施工工艺停车位示意图说明室内坡道说明刮批中涂ZF-F308无溶剂环氧中涂@ 2.05千克/米2石英砂@ 1.85千克/米2抛砂40’-70’@2.00千克/米2滚涂面涂ZF-F915无溶剂环氧面涂@ 0.60千克/米2(1)基面要求:①基面要求含水率低于8%,空气相对湿度低于85%;②整体层强度符合建筑规范,要求平整性良好;③整体层表面无杂物(无水泥浆、建筑垃圾、油污、腊水等);④地面无空鼓现象;(2)基面处理:①地面油污应洗涤干净;②局部地面超过施工标准的应用碘钨灯或瓦斯枪烘烤;③用打磨机打磨,以除去水泥表面的松散层形成毛细面孔,增加环氧树脂对地面的渗透性及接触面积;④地面凸出部分应处理平整;⑤地面松散部分应先去除,然后修补平整;⑥地面空鼓的地方应先切割,再用水泥补平;(3)底涂施工:①施工前需保持干净,如有杂物粘附需清除;②依照正确比例将主剂及固化剂混合,充分搅拌;③需视地面情况调整适当粘度 ;④混合完成材料需4小时以内完成施工;⑤底漆层养生硬化时间约八小时以上.(4)中涂施工:①依照正确的比例将主剂、硬化剂及填料充分混合均匀,迅速送往施工区域;②采用锯齿镘刀刮板将混合好的材料均匀涂抹保持平整;③中涂固化后,视实际情况按上一道工序再涂一次;④达到下一次施工标准后,方可施工下道工序.(5)面涂施工:①施工前需保持干净,如有杂物粘附需清除;②使用前主剂先搅拌均匀;③依照正确比例将主剂及固化剂混合,充分搅拌;④使用滚筒将材料均匀涂布;⑤混合完成材料需30分钟以内施工完成;⑥施工交接处做好交接处理;⑦施工完成后,24小时后方可上人,72小时后方可重压(以25度为准,低温时开放时间需适度延长.7.2.3、质量要求:(1)环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右;(2)表面不能出现发粘现象;(3)气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米;(4)流平性好,无镘刀痕,大面积接口处基本平整;(5)无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差;(6)无粗杂质,但允许有空气中的浮尘掉落在造成的极小缺陷;(7)地坪表面应平整平滑,光泽度应达到设计要求(高光泽≥90、有光≥70、半光50~70),平涂型为有光、水性为半光~无光;(8)桔皮、砂浆防滑面效果应很明显.8、确保工程质量的技术组织措施8.1、材料质量控制措施8.1.1、按相关要求报送专项施工方案.8.1.2、在接到发包方中标通知书后15日内向发包方和监理报送详实的成品保护计划和措施,成品保护直到工程竣工验收移交发包方指定的物业管理公司为止.8.1.3、加强对施工队伍的现场管理,认真落实各项质量、安全技术管理,并做好相应书面记录,若施工队伍进场后,经监理或发包方抽查,发现未进行此项工作或未有相应记录或弄虚作假的,相应施工队伍必须立即停止所有施工工作,待承包方完善相关工作和手续后方能继续施工.8.1.4、在施工管理过程中必须切实贯彻“三检制”,达到《建筑工程施工质量验收统一标准》(GB50300-2001)、《整体地坪工程技术规程》(CECS 328:2012标准)及有关的施工验收规范的有关规定的.8.1.5、对能施工样板的工程项目,必须坚持“样板先行”的原则,当样板间或样板工程项目得到发包方和监理签字认可后,方能组织大面积施工,且大面积施工的施工质量必须和样板工程保持一致.8.1.6、行或按设计施工图纸、设计技术交底纪要审核批准的施工组织设计、施工方案以及现行施工验收规范和施工操作规程施工.8.1.7、所有进场材料进入施工现场时,提供真实有效的产品合格证、实验检验报告外,还按相应规程规范取样送检.8.1.8、地坪漆施工时的稠度必须加以控制,专人配料,保证均匀;8.1.9、不得将灰尘、油污带入地坪漆中,所有工具设备要事先清洁;8.1.10、同一工程所用材料尽量一次备足以便产生色差和保证工期.8.1.11、工程施工完成后,经自检达到了相关验收规范的要求后,通知相关单位进行验收,若不能一次通过验收的,承包方除无条件整改外.8.2操作环境的控制8.2.1、操作环境要求清洁,不允许尘土飞扬,对存在隐患的部位进行封闭;8.2.2、操作温度不能低于地坪漆成膜的最低施工温度 ,气温低,地坪漆粘度大 ,不易涂刷;如气温高,地坪漆粘度小 ,易涂刷,但如操作温度太高,也会影响漆膜的性能;8.2.3、地坪漆固化期严禁人员进出,采取封闭施工.8.3操作质量控制8.3.1、地坪漆要求基层表面应具有一定的强度和坚固性,无酥松、脱皮、起壳、粉化等缺陷,施工前首先要清除基层表面粘附物,使基层表面整洁,以提高地坪漆与基层的粘结性,对大型打磨机施工不到的部位如墙角等地方需用手持式打磨机进行打磨,以保证所有地面的粘接强度 .8.3.2、成品保护:●加强成品保护意识,严禁人为破坏和污染;●作业时有小面积污染时,应立即清洗干净,恢复原状;●使用不同颜色地坪漆时,应采用分格纸粘贴,预防交叉污染,确保产品质量;8.4、工序质量控制8.4.1、严格按施工工艺执行施工,实行层层把好质量关,做好分部工程验收工作;8.4.2、对施工中上道工序要先自检合格,方可上报业主进行验收,合格后才可进行下道工序施工;8.4.3、做好隐蔽记录和施工日志;8.4.4、每道工序施工前,认真作好技术交底,对所用材料的性能和工法细节,提出明确的质量控制目标要求.8.5、技术保证措施8.5.1、建立以工程技术人员及生产骨干为核心的现场技术攻关组,每天对施工现场进行巡回检查和突击抽查,发现问题及时解决,力求将质量事故消灭在萌芽状态;8.5.2、及时整理包括产品质保书、检测报告、质量管理文件等一系列资料;8.6、工程质量奖罚制度8.6.1、根据“谁施工,谁负责”的原则对施工班组进行全面质量管理,并根据质量奖罚制度进行处理;8.6.2、施工班组在施工过程中如违反操作规程,不按图施工发生质量问题,公司将对施工班组进行处罚,对连续出现2次质量问题的班组进行清退另行安排人员;8.6.3、施工班组按图规范施工、质量达到优良标准公司将进行奖励.9、施工进度保证措施9.1、施工进度保证措施本工程质量要求高,工作面广,施工工期要求紧,在甲方要求适度赶工期时保证按质保量完成,在组织管理到技术管理上都要有科学的管理手段,针对工程特点,分段流水施工,拟采取以下措施保证施工工期.(1)提前做好一切施工准备工作,施工前制订好各分部分项工程的施工作业指导书,安排好施工材料的运输和采购,选用先进合理的施工机具,组织好各专业工种的交叉配合.(2)施工周期内,根据总计划结合当时现场的实际情况于每周向发包方和监理报送下周进度计划,经审核后严格实施.(3)施工周期内于每周三定期参加监理组织各分包单位开进度协调会,在总进度计划的基础上结合现场实际情况共同规划下周进度计划,统筹考虑自身情况后结合进度协调会精神拟定下月进度计划,须满足精装修施工进度需要的各项工程计划.经报送的各项工程进度计划需单位负责人签认,以便总承包方管理和控制(4)组织一个有权威性的现场指挥部,配备强有力的管理班子,实行统一领导,分项工作专人专管,加强各方协调.(5)积极采用新工艺、新技术,突破常规的施工速度 .(6)强化通讯、联络、交通、调度的手段,以高效、科学地组织施工.(7)选用技术素质好、责任性强的施工班组进行施工.(8)依据科学的施工方案,拟出详细的该工程所需的施工机械、主要材料、构配件需要量的资源计划,做到各种材料、机具早报计划、早进场,确保工程施工进度不受影响.(9)放弃节假日休假,增加有效工作日,必要时增加夜间施工.10、安全生产、文明施工的技术组织措施10.1、安全施工为了安全生产,生产必须安全,无死亡、无重伤、无火灾是我公司本次装修施工的安全管理目标.10.1.1、建立安全生产制作制:认真贯彻执行国家颁发的有关政策法令和规章制度 ,以项目经理为首建立安全责任制,逐级落实,各负其责,杜绝伤亡事故和火灾事故的发生.10.1.2、建立安全生产教育、培训和安全交底制度 :施工利用标语、会议等各种形式,经常进行安全宣传教育,做到人人重视安全.工人进场,应进行入场教育,安排生产任务,必须进行安全技术交底(口头交底、书面记录)10.1.3、所有进入施工地盘的作业队伍,必须严格遵守公司和项目部制定的系列管理制度 ,服从项目的统一指挥、统一管理和同意组织协调.10.1.4、在施工地盘内实行封闭施工,施工人员必须配证上岗,禁止穿拖鞋或光脚,闲杂人员不准进入施工现场.10.1.5、严禁违章操作,安全生产人人有责.遵守国家有关安全操作规程的规定,在显要位置设置醒目的有关安全文明生产标志牌,各种施工机具专人管理,检查,非操作人员不得操作.10.1.6、认真制定并严格遵守消防、防火、防盗的各项管理规定.①施工现场内严禁吸烟,严禁使用点火炉及煤气炉;②施工生产各种火源要远离易燃物;③施工班组应指定专人领料,并加强在使用过程中的管理,丢失材料照价赔偿.10.1.7、加强安全用电的管理①按规定设配电盘,配有离合装置并有接地装置;②开关和插座必须加盖;③临时用电的电线架设高度应高于2.4米;④机械动力用电和临时用电的布置及漏电事故的排除,均应由项目指定的专业人员负责,其它人员不能乱拉、乱接、乱搭线;。
环氧地坪漆工程投标文件技术标.doc 一:工程概况1.1 工程名称1.2 工程地点1.3 工程范围1.4 工程规模1.5 工程进度1.6 技术要求二:施工单位概况2.1 单位名称2.2 公司背景2.3 经验及资质2.4 施工队伍三:施工方案3.1 施工工艺3.2 施工步骤3.3 施工材料及设备3.4 施工流程安排四:质量控制4.1 施工质量目标4.2 施工质量控制措施4.3 质量检验方法与要求4.4 质量验收标准五:安全管理5.1 安全管理组织5.2 安全管理措施5.3 紧急救援措施5.4 安全人员培训六:进度管理6.1 施工计划6.2 进度控制6.3 进度调整与优化七:成本管理7.1 预算编制7.2 成本控制7.3 成本调整与优化八:合同条款8.1 合同条款概述8.2 付款方式与计划8.3 违约责任与赔偿九:商务要求9.1 投标书要求9.2 投标文件提交要求9.3 保证金及履约保证金十:附件清单附件1:施工组织方案附件2:施工计划进度表附件3:成本预算表附件4:安全管理方案附件5:技术要求与验收标准注解:1. 附件:本文档所涉及的附件详细内容可在实际编写时添加。
2. 法律名词及注释:本部分需根据实际情况添加。
-------------------------------------------------------------------一:工程概况1.1 工程名称1.2 工程地点1.3 工程范围1.4 工程规模1.5 工程进度1.6 技术要求二:投标单位概况2.1 单位名称2.2 公司背景2.3 经验及资质2.4 队伍组成三:项目介绍3.1 项目背景3.2 目标与目的3.3 项目范围3.4 项目需求四:项目实施计划4.1 项目阶段划分4.2 时间计划安排4.3 人力资源配备4.4 进度控制与优化五:项目风险管理5.1 风险识别与评估5.2 风险应对策略5.3 风险管理措施5.4 风险监控与评估六:项目质量管理6.1 质量控制要求6.2 质量检查与验收6.3 质量管理措施6.4 质量改进计划七:项目成本管理7.1 成本估算与预算7.2 成本控制措施7.3 成本调整与优化八:项目合同与条款8.1 合同概述8.2 付款方式与计划8.3 违约责任与赔偿九:项目安全管理9.1 安全管理组织9.2 安全管理措施9.3 紧急救援措施9.4 安全培训措施十:项目沟通与协调10.1 沟通管理计划10.2 协调与合作10.3 问题解决与决策附件:附件1:项目进度计划表附件2:项目预算与成本控制表附件3:项目风险评估报告附件4:项目质量检查记录附件5:项目合同文件注解:1. 附件:本文档所涉及的附件详细内容可在实际编写时添加。
应防水、防火、防爆晒。
(1)基层处理1、新建项目:施工前应将基层表面的积水、水泥渣、油脂、疏松基层等进行清理干净,并处理疏松、起皮、脱落的水泥地面,用专业打磨机适度打磨车库原水泥地面,使水泥基层形成开放毛孔的吸收性底层,同时用工业吸尘器吸尽灰尘,将找平层分隔缝(伸缩缝)内的灰土掏出并清理干净,再用环氧弹性涂料填充,凹凸不平或高凸部分的地面采用地面削刨机进行削平,使地面坚硬、平整。
固化后打磨平整,整体吸尘清洁。
墙裙及防污染部位需做好防护。
2、旧有项目(之前未施工环氧地坪项目或已施工环氧地坪需要维修或翻新项目):A、初步清扫垃圾污渍积水,干燥处理。
如含水率过高,应通风干燥或采取防水处理,局部可采取烘干方式;B、将地面空鼓及起壳处凿开去除,清理干净后,采用如下两种方式修补:①个别部位空鼓起壳且深度不超过5mm:涂刷底漆,待底漆干燥后,用环氧砂浆补平;②大面积空鼓、起壳:重新浇筑混凝土,原浆收面,禁止撒灰收光,强度等级不低于C20。
C、裂缝的处理是使用地缝切割机或角磨机将裂缝切割成V型槽,切割后地缝的宽度不小于20mm、深度不小于20mm,将槽内清理干净后,涂刷底漆,待底漆干燥后,与地面分割缝一起填充填缝料,注意做好边缘防护;D、地面如有油污类杂质,需用溶剂或机械方法清理干净;E、对于水磨石、瓷砖、大理石等光滑致密的既有基面,应用打磨机或角磨机进行整体打毛以获得均一粗糙的表面;F、对平整度达不到GB 50212国家标准要求的地面,应当采用细石混凝土找平,强度等级不应小于C20,厚度不应小于30mm;当施工过程不宜进行上述操作时,可采用环氧树脂砂浆找平;G、由于水泥标号不够、砂浆配比不合理或是养护不好造成地面强度差,表面松散,应清除后重新浇筑混凝土。
H、墙裙及防污染部位需做好防护。
(2)底涂层施工施工前需保持干燥干净,如有杂物粘附需清除。
将环氧树脂底涂单一甲组份均匀涂刷于素地一遍,与素地渗透并完全粘接成全树脂底层,使之封闭水泥中的毛细孔,达到地面更加坚固、防潮、增强漆膜附着力的作用。
环氧地坪漆技术标准咱来说说环氧地坪漆这玩意儿。
那环氧地坪漆可不得了哇!就像给地面穿上了一层超级酷炫的铠甲。
环氧地坪漆的颜色那叫一个丰富,啥样的都有。
红的像火,蓝的像海,绿的像草地。
你想想,要是把车间或者仓库的地面刷上这么漂亮的环氧地坪漆,那得多养眼呐!这可比那灰扑扑的水泥地面强太多了吧?它的耐磨性也是杠杠的。
就好像地面有了一层坚不可摧的护盾,啥重物在上面滚来滚去都不怕。
那些大货车整天在仓库里进进出出,要是地面不结实,早就被压得坑坑洼洼了。
可要是刷上环氧地坪漆,嘿嘿,完全不用担心。
还有哇,环氧地坪漆很容易清洁。
洒点水,拿个拖把一拖就干净了。
不像有些地面,沾上点脏东西就死活弄不掉,愁死人。
这就好比给地面装了个自动清洁器,多省事。
环氧地坪漆的防滑性能也不错哦。
万一地面太滑,人走在上面不小心摔一跤,那可不得了。
但有了环氧地坪漆,就像给脚底安了个小爪子,走得稳稳当当。
它的耐腐蚀性也厉害得很。
啥酸啊碱啊的,都不怕。
这就像给地面穿上了一件防腐的魔法衣,啥坏东西都侵蚀不了。
再说说施工吧。
施工的时候可得仔细喽,就像盖大楼一样,每一步都得做到位。
地面得先清理干净,不能有一点灰尘和杂物。
然后再涂上底漆、中漆、面漆,一层一层的,可不能马虎。
要是哪一步没做好,那可就前功尽弃啦。
而且环氧地坪漆的环保性也越来越受重视。
不能有那些刺鼻的味道,不然谁受得了哇。
就像咱买吃的得挑健康的,这环氧地坪漆也得挑环保的。
总之,环氧地坪漆这东西真的很棒。
颜色好看,耐磨,易清洁,防滑,耐腐蚀,还环保。
要是你还在为地面不好看或者不耐用发愁,那就赶紧选环氧地坪漆吧。
它绝对能给你一个惊喜。
合正魅力时代花园项目停车场环氧地坪及交通设施工程技术标项目名称:合正魅力时代花园停车场交通设施工程投标企业:深圳市景江化工有限公司投标日期:2011年10月31日备注:于2011年10月31日前不得启封目录一、法定代表人资格证明书 (4)二、投标文件签署授权委托书 (5)三、投标人单位基本情况表 (6)四、项目经理简历 (7)五、环氧地坪施工方案 (8)(一)、施工方法 (8)1、停车位:0.8mm环氧砂浆薄涂施工工艺 (8)2、踢脚线 (10)3、行车道:2.0mm环氧砂浆薄涂施工工艺 (11)4、坡道:3mm环氧砂粒防滑 (13)(二)、环氧地坪施工的重点、难点 (15)1、基面处理 (15)2、修补 (15)3、涂底油 (16)4、施工环氧中涂砂浆腻子层 (16)5、施工面层 (17)(三)、停车场环氧地坪施工补充说明 (17)(四)、施工进度计划安排 (18)1、施工进度安排 (18)2、加快进度的措施 (19)(五)、质量体系保证措施 (19)(六)、安全文明措施 (20)(七)、确保工程通过验收保证措施 (21)1、施工前、施工中的对策 (21)2、材料、设备及施工质量承诺书 (22)(八)、售后服务承诺 (22)1、售后服务 (22)2、工程的售后服务措施承诺: (22)3、环氧产品的保养和保洁建议 (23)(九)、材料、设备资料表 (23)(十)、劳动力计划安排 (24)1、施工组织结构 (24)2、项目管理部人员组成及职责 (25)3、项目领导层职责 (25)4、队伍安排 (26)六、环氧投标产品技术参数及介绍 (27)七、交通设施施工方案 (31)(一)人员组织 (31)(二)实地考察 (31)(三)图纸设计思想与依据 (31)(四)工程概况 (31)(五)项目负责人及组织管理机构 (32)(六)主要工程施工工艺 (32)(七)投入的主要机械设备 (35)(八)施工进度计划 (36)(九)确保工程质量的技术保证措施 (36)(十)确保安全生产的技术方案 (36)(十一)确保文明施工的技术方案 (37)(十二)确保工期的技术方案 (37)(十三)项目管理班子配备情况表 (38)八、投标人近三年已完部分业绩 (40)九、投标保证金复印件 (41)十、附件 (42)一、法定代表人资格证明书单位名称:深圳市景江化工有限公司地址:深圳市福田区下梅林泰科路泰科大厦东五楼姓名:吴泽明性别:男年龄: 46岁职务:总经理系深圳市景江化工有限公司的法定代表人。
一、环氧平涂.所用环氧材料的性能必须满足国家建材行业标准《环氧树脂地面涂层材料》(JC/T 1015-2006)的相关要求性能指标要求:干燥时间表干≤6实干≤24拉伸强度MPa ≥2.0弯曲硬度MPa ≥7抗压强度MPa ≥40邵氏强度MPa ≥40流平性≥5min耐磨性(750g/500R,失重g)≤0.03耐60%硫酸 30天允许轻微变色耐25%氢氧化钠 30天无异常耐30%盐水 30天无异常耐汽油120# 耐Resistant粘接强度MPa≥2细度≤30硬度≥B厚度≥1mm耐洗刷性≥10000漆膜颜色及外观:漆膜平整、光滑。
涂刷性:涂刷后无明显刷痕,对底材无影响。
二、环氧坡道施工工艺操作要点(1)地坪表面处理用打磨机全面打磨处理地面,达到无水泥浮浆、无空鼓、无粘附的垃圾杂物及油污等。
要求:打磨的平整度须达到甲方的要求,并经甲方验收后方能进行下一道工序施工。
(2)清理地面。
应达到地表面无灰尘,局部有油污的地方用稀释剂等处理。
(3)涂刷底漆。
在处理好的地坪基层上涂刷环氧地坪底漆,环氧地坪底漆按甲、乙组分1:1的重量比用量具准确计量并搅拌均匀。
采取滚涂的方法在处理好的基层上刮环氧地坪封闭底漆,涂刷应均匀,厚薄一致,确保封闭底漆完全涂满地面。
以达到封闭水泥毛细孔,增强地坪漆的层间附着力,做到无漏涂,8小时候可以进行下道工序。
(4)底层的修补和打磨。
如有局部不平处,须打磨修正,明显的凹陷处批刮修补。
(5)中涂环氧砂浆。
将环氧地坪中涂按甲料:乙料(重量比)的比例准确配制环氧地坪中涂,用电动搅拌器混合中涂,搅拌均匀后,滚涂在底涂层上,注意前后左右接茬厚薄均匀,随后按一定比例用量均匀散步石英砂耐磨骨料。
实干后对残留地面未粘结牢固的石英砂彻底清扫,吸尘。
(6)中间层的修补和打磨。
如有局部不平整,须打磨修正,明显的凹陷处批刮修补。
(7)环氧防滑耐磨面层的施工。
要求:耐磨骨料采用金刚砂,嵌固深度必须能满足承受重荷载,并达到耐磨防滑的相应要求。
环氧薄涂地坪工艺及技术指标一、环氧薄涂地坪工艺1.基面处理:对地面进行扫除、清理,确保基面平整、清洁无尘、无油污。
如有裂缝、孔洞等缺陷,需要进行修补处理。
2.底涂层施工:采用环氧底涂材料,将底涂材料按照施工要求进行搅拌,均匀地涂刷在基面上,保证底涂层的平整度和密实性。
3.中涂层施工:在完成底涂层干燥后,进行中涂层的施工。
中涂层可选择环氧树脂、固化剂、填料等进行搅拌,涂刷在底涂层上。
4.磨光处理:待中涂层干燥后,用磨光机对地面进行磨光处理,使地面平整、光滑。
5.面涂层施工:在磨光处理后,将环氧树脂、固化剂进行搅拌,均匀涂刷在地面上。
涂层施工时需注意涂刷的厚度、涂刷的均匀性,避免起泡、流挂等现象。
6.养护处理:在施工完成后,对地坪进行养护处理。
通常需要静置一段时间,保持施工区域的空气流通,防止尘埃进入。
二、环氧薄涂地坪技术指标1.抗压强度:环氧薄涂地坪的抗压强度是评估地坪质量的重要指标之一、一般来说,抗压强度应达到15MPa以上。
2.耐磨性:环氧薄涂地坪需要具备良好的耐磨性能,使其能够承受车辆行驶、重物滚动等情况。
耐磨性常采用磨耗试验进行评估,试验结果一般要求达到0.1g以下。
3.抗冲击性:环氧薄涂地坪需要具有较好的抗冲击性能,能够承受机械设备的撞击等情况。
抗冲击性一般采用冲击试验进行评估,试验结果一般要求无裂纹、剥离等破坏。
4.防滑性:环氧薄涂地坪需要具备良好的防滑性能,以保证人员安全。
防滑性一般采用摩擦系数来评估,要求满足特定的防滑要求。
5.耐化学性:环氧薄涂地坪需要对酸、碱、溶剂等化学物质具有一定的耐受性,以确保地坪在特定环境下不受损。
耐化学性一般通过浸泡试验、抗腐蚀试验等来评估。
综上所述,环氧薄涂地坪工艺包括基面处理、底涂层施工、中涂层施工、磨光处理、面涂层施工和养护处理等步骤;而技术指标主要包括抗压强度、耐磨性、抗冲击性、防滑性和耐化学性等。
对于环氧薄涂地坪施工及质量评估都有重要意义。
完整版环氧地坪漆工程施工组织设计方案(技术标)目录1、编制说明 (2)2、工程概况 (3)3、施工准备 (6)4、工程部署 (7)5、人料机安排计划 (15)6、施工工期计划 (17)7、主要施工方法 (18)8、确保工程质量的技术组织措施 (26)9、施工进度保证措施 (29)10、安全生产、文明施工的技术组织措施 (30)11、成品保护及相关保证措施 (34)12、相关单位协调配合措施 (35)13、特殊期间的施工措施 (37)14、工程保修 (37)1、编制说明施工依据:按照图纸及相关国家、地方规范/标准/施工规程以及招标方招标要求及招标方企业内部标准:《建筑安装工程资料管理规定》DBJ01-51-2000《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑工程质量检验评定标准》GBJ301-88《建筑安装工程分项工程施工工艺规程》DBJ01-26-2003《地坪涂装材料》GB/T22374-2008《地坪涂料》HB/T3829-2006《环氧树脂地面涂层材料》JC/T1015-2006《道路交通标志和标线》(GB5768-1999);《停车场规划设计规则(试行)【88】公〈交管〉字90号文》2、工程概况2.1、工程名称:**项目E4区地坪漆工程2.2、工程地点:**市**区新河**2.3、项目概况**项目E4区地坪漆工程总施工面积为64000㎡,分为一、二两个标段,其中一标段工程量18100㎡,包括16500㎡车道地坪系统(无溶剂型环氧地坪2.0mm)、1600㎡坡道地坪系统(无溶剂环氧耐磨抛砂防滑地坪3.0mm)。
二标段工程量46000㎡。
包括46000㎡表面处理、44500㎡车道地坪系统(无溶剂型环氧地坪2.0mm)、1500㎡坡道地坪系统(无溶剂环氧耐磨抛砂防滑地坪3.0mm)2.4、项目特征描述2.4.1基层表面处理:1、使用无尘喷砂机或打磨机或铣刨机,边角部分用无尘角磨机,去除地面原有做法层以及地面所有浮浆、油脂、蜡、养护剂、杂物等,并吸尘干净,以获得干燥、无尘、粗糙开放的表面。
一、施工方案与技术措施(一)、工程概况1、建设单位:长沙市经发房地产开发有限公司2、项目名称:八方小区二期地下车库地坪工程及地下室交通标示系统工程3、建设地点:岳麓区观沙岭,地块四周北临茶子山路、南临含光路、西临金星路、东临岳华路。
4、建设规模:八方小区二期地下室共二层,B区一标段:B3#、B13#、B14#、B4#、B5#、B7#、B8#、S1#、S2# 对应地下室,地坪施工面积约为:59739.4㎡(对应B 区主体一标和二标地下室部分)。
5、招标范围:八方小区二期地下车库地坪及交通标示系统工程(包括地下车库地坪、交通标示标牌工程等),包括但不限于以下内容:停车位、通道及防滑坡道的细石混凝土浇捣(含混凝土切缝及材料二次转运等,不含混凝土主材),混凝土激光整平、金刚砂耐磨地坪、液体密封固化剂施工及车库划线、交通标示等(具体范围及工程量详见招标人发放的工程量清单、设计施工图纸及长房八方小区地下室车库地坪工程招标技术方案)。
6、工期要求:工期30日历天7、质量要求:符合现行国家有关工程施工验收规范合格标准。
8、保修要求:按建设部[2000]80号令相关规定保修。
(二)、编制依据1、设计图纸、工程量清单及工程招标文件2、本工程在施工及竣工验收中应严格遵守国家、部颁的现行相关规程规范,主要有:《建筑装饰装修工程质量验收规范》(GB 50210-2001)《建筑涂饰工程施工及验收规程》(JGJ/T29-2003)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建筑地面工程施工质量验收规范》(GB 50209-2010)《建筑地面设计规范》(GB 50037-96)《混凝土地面用水泥基耐磨材料》(JC/T 906-2002)《地坪涂装材料》(GB2347-2008)《合成树脂乳液外墙涂料》(GB/T 9755-2001)《合成树脂乳液内墙涂料》(GB/T 9756-2001)《建筑工程施工质量验收统一标准》(GB/50300-2013)《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003)《道路交通标示和标线》(GB5768-2009)《室内装饰装修材料内墙涂料中有害物质限量》(GB18582-2008)《交通安全设计规范》(JTG D81-2006)《公共交通安全设计施工技术规范》(JTG F71-2006)《交通安全设施设计细则》《地坪涂装材料》(GB/T22734-2008)(三)、施工准备1、技术准备1.1学习和研究本工程设计图纸文件并结合现场实际踏勘核实。
关于腾飞新苏工业坊A栋6楼03-04与B幢1楼10-11地坪环氧和B幢1楼09-11与C幢2楼01-04隔墙工程报价事宜项目施工技术方案苏州华电建设工程有限公司2014年9月17日目录第一节、编制依据 (3)第二节、工程概况 (3)第三节、环氧地坪施工方案 (4)第四节、验收检测方法及质量要求 (10)第五节、隔墙施工及涂料施工工艺 (11)第六节、施工进度计划 (13)第七节、安全文明措施 (13)第一节、编制依据1、招标文件2、现场勘查3、图集规范:(1)《环氧地坪验收规范》JCT1015-2006(2)《砌体工程施工质量验收规范》 GB50203-2002(3)《施工质量验收规范》 GB50203-2011第二节、工程概况A栋6楼03/04单元为砼地坪重新浇筑再做环氧地坪工程,室内地坪原基础严重跑砂、地面空鼓、开裂、破损,造成表面环氧地坪受损。
对原地坪找平层进行凿除,重新浇筑砼地坪后再做环氧地坪。
B幢1楼08/11单元环氧地坪空鼓起皮,把原环氧全部清理打磨后重新做环氧地坪。
部分轻质隔墙及粉刷工程及其他零星项目。
第三节、环氧地坪施工方案A.施工现场条件施工工段能够完全密封,隔离外界环境对现场的污染;在环氧地坪施工期间,工期安排上无交叉作业;施工环境温度≥5℃,相对湿度在85%RH以下。
现场通水、通电(220V),照明条件良好。
基层基层混凝土要求:新设混凝土地面,振捣密实无空鼓,要求厚度大于5㎝,整体平整度2m /±4㎜,并按《建筑地面工程施工及验收规范》中地面伸缩缝设置规范设置伸缩缝,建议采用分仓跳打的办法浇注混凝土,模板应支在纵向缝的位置,并保持平直牢固固定;基层混凝土的强度宜≥C25,且表面无起灰、起砂、粉化、起皮等现象,地面拉拔强度在0.4 MPa以上;基层混凝土的表面含水率在8%以下;地面无附著灰浆、油污、打蜡、严重返碱等现象。
B.基层处理目的:基层处理的是保证环氧地坪与基层混凝土足够的附着力。
B.1 新地面基层处理:检查:对整个现场进行彻底的查看,确定处理的目标或重点部位及处理方法。
工艺:采用混凝土打磨机或抛丸机、铣刨机彻底、普遍打磨基层混凝土表面,除去表面的浮浆、松动物及其它残留物,清理出表面的油污等对粘结不利的有机物。
对于地面的防锈漆、乳胶漆、沥青漆、防火漆等,必须全部铲掉。
对于起灰、起砂地面应事先采用FLUAT补强。
要求:普遍打磨,无遗漏,打磨均匀,清理出上述杂物。
C. 基层修补目的:基层处理后,有必要时必须对基层进行修补,为底涂提供大面平整和无明显缺陷的工作面。
C.1 空洞、凹坑及其他明显缺陷的修补:检查:对整个现场进行彻底查看,确定处理的目标或重点部位,明确修补方案。
工艺:采用手磨机处理可能松动的部位,清理干净渣土,清理灰尘,最终露出干净的基底。
首先刷底涂,底涂未干时即采用抹刀用修补砂浆将缺陷处填平压实。
材料配制:底涂(GC 101A +GC 101B)+石英砂搅拌或拌和均匀,达到操作要求。
底涂(GC 101A +GC 101B)按包装说明计量准确,石英砂粒度根据缺陷大小确定(一般20目~60目),石英砂的掺量视缺陷状况而定(一般底涂:石英砂= 1:6~7)。
要求:修补平整饱满,修补后无凹陷现象。
C.2 裂缝及伸缩逢的修补:检查:对整个现场进行彻底的查看,确定处理的目标或重点部位及处理。
工艺:采用手持切割机沿缝的边缘切成“V”字斜坡,清除缝内外的残留物。
用修补砂浆将缺陷处填平压实。
材料配制:同B.1要求:同B.1D. 底涂施工目的:底涂的目的是使环氧树脂渗透到基层混凝土中,并与之形成牢固的粘结,为其之上其它工序施工提供良好的界面。
施工工序检查:检查基层处理是否达到要求,在涂施底涂前采用吸尘器及其它方法清理干净地面粉尘;材料配制:按包装说明将GC 101A和GC 101B计量准确,用搅拌机在配料桶中搅拌均匀,形成底涂材料;工艺:将配制好的底涂材料均匀适量倒入地面,用皮刮或镘刀刮匀;或辅助用长毛滚筒涂布。
边角用毛刷完成。
以上形成底涂。
要求:吸尘干净、配料准确、涂覆均匀无遗漏,涂布边界整齐。
E. 环氧腻子施工目的:环氧腻子的目的是对其下面的环氧砂浆或底涂进行精细找平。
施工工序检查:环氧砂浆干燥后,采用砂浆打磨机打磨砂浆层,打磨1道,然后彻底清理干净打磨残留物,为腻子施工提供合格作业面。
底涂上的腻子施工无此道工序。
打磨目的是消除砂浆层的毛刺、抹痕、掉坨等表面残留物或缺陷。
材料配制:按包装说明将MC 201A和MC 201B计量准确,然后加入适量300目石英粉。
用搅拌机在配料桶中搅拌均匀,形成环氧腻子。
工艺:采用专用刮板刮施环氧腻子,一般两道;对于较差的部位应加刮腻子(点补)。
后道腻子施工在前道腻子实干后必须进行打磨。
打磨时采用手磨机或腻子打磨机,然后用吸尘器或湿锯末收尽打磨残留物。
第二遍打磨可采用80-100油石打磨。
施工时,随时感应地面的平整状况,并通过手法控制找平地面。
要求:打磨全面均匀彻底、配料准确、施工均匀无遗漏、厚薄控制得当,涂布边界整齐,对其他部位无污染。
F. 环氧砂浆施工目的:环氧砂浆具有粘结强度好、高强高韧和高抗冲击性的特点,其目的是为面涂及整个环氧地坪系统提供性能优良的基层,同时对地面有找平作用。
施工工序检查:检查底涂是否实干,判断是否具备环氧砂浆施工条件。
材料配制:按包装说明将MC 201A和MC 201B计量准确,然后加入适量60目~80目石英砂。
用搅拌机在配料桶中搅拌均匀,形成环氧砂浆。
工艺:采用抹刀抹施环氧砂浆时,每道厚度不宜过厚,过厚时,必须逐步施工达到所需厚度;后道砂浆施工应在前道砂浆表干后进行。
施工时,随时感应地面的平整状况,并通过手法控制找平地面。
采用镘刀施工环氧砂浆时,可一次达到指定厚度。
采用砂浆流平施工时,将配制好的砂浆倾倒在地面,用镘刀找平。
厚度可由带钉的尺杆控制,砂浆施工一次做成。
要求:配料准确、施工均匀无遗漏、厚薄控制得当。
G.环氧面涂施工(涂装式)目的:环氧面涂的目的是提供满足功能要求和颜色要求的使用面。
施工工序施工前应检查环境是否符合面涂施工要求,采取措施防止面涂施工时无粉尘(包括夏季蚊、蝇)等污染物对面涂的污染。
采取遮挡、粘贴等方法防止面涂施工对现场其他成品及设备的污染。
按照材料要求计量A和B组分,采用搅拌机在配料桶中搅拌均匀,形成环氧面涂;采用滚筒涂施面涂,一般为两道,后一道施工必须在前一道施工的面涂完全干燥后进行。
要求:涂施均匀、无遗漏、表面颜色均匀。
注意事项:配制材料应在60分钟用完。
对于大面积整体地面应轮换倒班,一个工作区应一次涂布完。
确应接头的部位应留在不显眼的地方,接头处整齐划一。
环氧面涂主要技术参数第四节、验收检测方法及质量要求1、外观效果:色泽均匀、无漏刷、无裂纹、不起皱、无底漆泛出、平滑光亮;与基层结合协调牢固,无脱层、起壳,固化完全。
目测2米范围内无不平整地方,无砂眼和色斑。
面层应为高光表面,似镜面效果,反光面可允许映照物像有少许扭曲(光线折射放大作用),如对平整度有疑问时,则采用第3条方法检验平整度。
2、厚度检查:直观检验可将面层标高与边界参照物之标高进行对比检查,如圆角底边高度、固定设备支脚淹没深度等;或者选点切开后用螺旋测微仪测定(此法将对面层造成破损)。
应达到设计规定的厚度,此厚度为平均厚度。
3、平整度检验:用2米靠尺检查,允许空间不大于3mm,地面平整。
4、附着力(粘结强度)检测:通过画格法(将对面层造成破损):用尖锐刻刀划4mm间距的方格,贴上胶纸后撕掉,漆膜无脱落为0级(最高级)。
保证漆膜附着力为0级。
5、抗冲击检查:用4kg铅球从0.1米高度落下冲击地面,无破裂、脱落现象,则抗冲击力为50kg/cm。
此标准可保证地面经受重型车辆长期碾压后,不脱落、不分层。
环氧地坪使用保养规范:环氧地坪完工交付使用后,应坚持养护和清洁,以保证车间环氧整洁,真正达到洁净的生产环境。
同时,把每天的地面养护工作列入日常的管理制度,有利于延长地坪的使用寿命,减少翻修率,保证生产的顺利进行。
地坪的养护跟设备的维护保养同样重要,以下是一些地坪养护的主要事项:1、边生产边施工情况下,施工环境要有足够隔离区,以免灰尘、砂粒等渗入未干透的漆膜环氧地坪。
2、容易受到污染的区域,比较显眼的“门面”部位,走廊应每天用宽布拖把清洁1-2次。
3、地面如有粗硬砂粒、泥浆应及时扫除干净,以免砂粒碾磨地面,减少地面磨损。
4、员工进入洁净区之前应换软底鞋;在容易常进砂粒、泥浆的交接处、出入口设置塑料毯方便员工出入时清除鞋底杂物。
5、叉车、铲车装卸时注意货物平放,避免货物侧倒、拖拽划伤地面。
6、车辆、叉车、铲车运行时尽量避免急刹车。
7、机修工具尽量避免砸落地面。
8、如有大的漆膜破损,应及时报修,以便在油污渗入基础之前进行修补作业。
车间用水冲洗地面时,避免油水混合物沉积在深度破损处。
第五节、隔墙施工及涂料施工工艺一、隔墙工程1、工艺流程及材料准备作业准备→砖浇水→砂浆搅拌→砌砖墙→验评2、砖浇水:空心砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
3、砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%。
宜用机械搅拌,搅拌时间不少于2min。
4、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法。
砌砖时砖要放平。
里手高,墙面就要张;里手低,墙面就要背。
砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”。
水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆。
5、质量标准砖的品种、强度等级必须符合设计要求。
砂浆品种及强度应符合设计要求。
同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的75%。
砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
二、涂料工程隔墙涂料采用白色立邦涂料,二底三涂。
墙面基层上残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净,刮腻子的遍数可由基层或墙面的平整度来决定,一般为二遍。
每次腻子干燥后用砂纸磨平磨光并清理干净,注意漏磨或把腻子磨穿。
确保施工验收合格。
四、其他零星项目可根据现场实际情况确定具体施工方法。
第六节、施工进度计划工期(包括材料采购期)A幢6楼03-04单元30天左右,B幢08/11单元和C幢2楼01/04单元15天。
初步计划在九月下旬开始实施,利用周末或节假日进行,具体开工日期以甲方通知为准。
