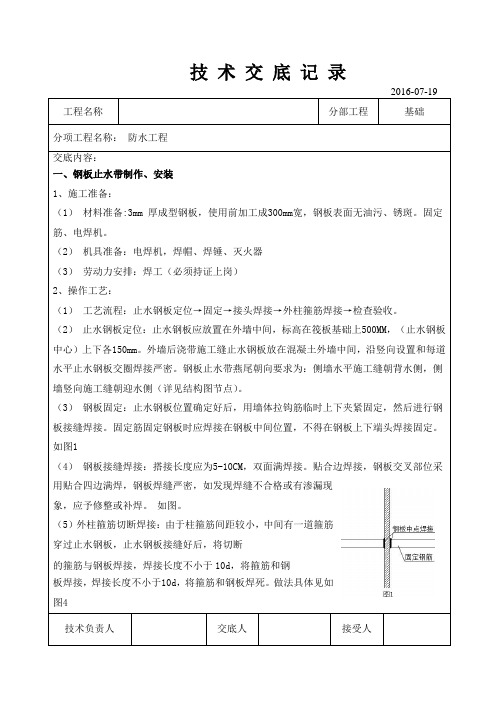

交底内容:之袁州冬雪创作1、资料准备1.1止水钢板(200mm+30+30)×3mm,止水钢板不得有裂痕、锈蚀、斑痕、变形,其断面尺寸和机械性能符合设计要求.(使用部位①设计要求的部位.②图纸会审中号楼处外墙施工缝部位.)1.2焊条:焊条的性能应符合现行国家尺度《碳钢焊条》GB/T5117或《低合金钢焊条》GB/T5118的规定,必须有出厂合格证.1.3焊接过程中,电弧应燃烧稳定,药皮熔化平均,无成块脱落现象.1.4机械:交流弧焊机、直流弧焊机1.5工具:焊接电缆、电焊钳、焊接护目镜、面罩、电焊手套、护脚、錾子、钢丝刷、锉刀、小手锤、电焊条、烘干箱等.2、作业条件2.1焊工必须持有有效的上岗证.2.2电源应符合要求,接地线、焊接毗连平安,双线到位.2.3焊前止水钢板概况必须去除油污、水分、铁锈和氧化皮.已经清楚所需设置止水钢板的位置.3、操纵工艺检查设备→焊接托架→放钢板、焊接钢板→质量检验检查电源、焊机及工具.焊接地线与钢板接触杰出,防止起弧而烧伤钢板.焊接工艺检验:在钢板正式焊接前,应焊接3个摹拟试件做拉力试验,经试验合格后,方可停止焊接.交底内容:焊接固定托架用Φ12钢筋做托架和正面固定,详见下图:托架每隔1m放置一个,托架绑扎在邻近竖向钢筋上,包管托架不下坠.钢板放置在钢板托架上.放钢板、焊接钢板将一个单元榀的钢板焊接,放置在已焊接好的钢板托架上.相连两块钢板错缝搭接30mm,钢板与钢板表里均满焊.转角部位其中一侧的伸出长度不小于50mm.雨天不宜在现场停止施焊;必须施焊时,应采纳有效遮蔽措施.焊后未冷却的接头不得碰到雨水.交底内容:4、质量尺度4.1钢板的品种和质量,焊条的商标、性能均必须符合设计要求.检验方法:检查出厂证明书和试验陈述单.4.2电弧焊接头的强度检验必须合格.4.3电弧焊接头清渣后逐个停止外观检查,其检查成果应符合下列要求:焊缝概况应平整,不得有凹陷或焊瘤.焊接接头区不得有肉眼可见的裂纹.外观检查分歧格的接头,经修整或补强后可提交二次验收.钢板与钢板的直角偏差不得大于30.5、成品呵护5.1钢板托架装置至竖向钢筋时,注意呵护已绑扎成型的钢筋骨架,不得随意拆改.钢板托架与竖向钢筋绑扎时,托架应焊接安稳,其实不得破坏已绑好的钢筋骨架.5.2雨天施工时未冷却的接头,应防止碰到雨水.5.3砼浇筑时要及时检查止水钢板的位置,并随时擦去粘结在钢板上的灰浆.6、应注意的质量问题6.1检查帮条尺寸、钢筋轴线偏移,以及钢材概况质量情况,不符合要求时不得焊接.6.2接地线应与钢板接触杰出,不得随意乱接,防止引弧烧伤钢筋.6.3钢板接头应在钢板上停止.6.4焊接过程中及时清渣,焊缝概况光滑平整,焊缝雅观,加强焊缝应平缓过渡,弧坑应填满.交底内容:7、质量记录7.1钢板应有出厂合格证.7.2焊接接头外观质量检查纪录.8、平安、环保措施8.1电焊工应持证上岗.作业班组在焊接工作前,必须申请动火证,方可停止施工.8.2装置焊接电源时,要注意各零部件是否合格,电源是否够用,并按规定装置节电呵护器.8.3电焊机的接地装置应定期检查.外部坚持清洁并定期除尘,清扫时必须切断电源.8.4启动电源后,必须要有一定的空载运行时间,观察其工作、声音是否正常等.电焊机的工作负荷不得任意长时间超载动行.作业竣事后,及时切断电源.8.5焊钳必须有杰出的绝缘隔热性能,与电缆的毗连简便、靠得住平安.钳口应常常坚持清洁.8.6焊接用电缆应具有杰出的导电性能和绝缘外层,必须符合有关的规定.严禁将焊接用电缆与气焊的胶管混在一起.8.7焊接前应先检查焊机的平安状况况,如焊机外壳接地、焊机各接线点接触是否杰出、焊接电缆的绝缘有无破损等.在焊接时,不成将钢板拿在手中或用手扶着钢板停止焊接.8.8改变焊机接头、更换焊件需要改接二次回路时,必须在切断电源后才干停止.推拉闸刀开关时,必须戴绝缘手套时,同时面部偏斜,以防电弧火花灼伤面部.交底内容:8.9更换焊条时,焊工必须使用焊工手套,焊工手套坚持干燥、绝缘靠得住.8.10夜晚施工必须有照明设施.8.11电焊工的个人防护用具应坚持完好.操纵时应穿电焊工作服,穿绝缘服,戴电焊手套、防护面罩等.8.12焊接现场必须配备足够的防火设备和器材,如消火栓等.10m范围内不得堆放易燃、易爆物品.8.14焊接作业时,必须使用吸收滤光镜片的面罩、作业服、手套、鞋帽应符合规定,以防电弧辐射和飞溅烫伤.8.15为呵护焊接现场其他人,在工地焊接引弧时应提醒周围人避开弧光,防止弧光伤眼.。
止水钢板施工技术交底二、施工准备1、基础底板及墙体钢筋、模板安装完毕。
2、止水钢板质量经实验室检测合格。
3、确定止水钢板安装平面图。
三、施工工艺放线切割墙体拉筋安装止水钢板检查验收1、放线:基础钢筋安装完成,并通过检查验收合格后,由测量人员根据轴线放出墙体中心线,并在钢筋上标出位置,拉出通线。
2、切割墙体拉结筋:根据测量人员拉出的通线,对墙体中心的拉结筋用气焊进行切割,切割线必须是一条直线。
3、安装止水钢板。
3.1 止水钢板居于基础导墙中间,用心形卡子与周围钢筋绑扎牢固。
3.2止水钢板水平中心线位于基础导墙顶面,即砼预埋钢板150mm高度,伸出砼墙150mm高度,成凹型,弯起面往往朝向有压力水的迎水面(即砼外墙面)。
3.3在施工地板钢筋上用C14钢筋有效连接,用C14钢筋制成门形支架固定于顶板钢筋上面,门形架,与止水钢板之间用焊接。
3.3.1先将两根C14钢筋垂直于底板固定,间距为1500mm,将止水钢板置于两根钢筋中间,通过一根水平钢筋穿通止水钢板,并在水平钢筋上面焊接止水环,将止水环和止水钢板之间满焊连接。
3.3.2 待止水钢板基本就位,钢板之间应尽量减少接口,钢板之间的接口可采用搭接焊接。
3.4用C14钢筋固定后,再用被切断的水平拉筋与止水钢板焊到一起。
3.5止水钢板搭接:两块止水钢板水平段搭接长度不应少于50mm,且焊缝必须满焊。
4、检查验收:拉墙体通线校止水钢板是否在墙体中心线上,偏差不大于10mm,用钢尺检验预埋钢板高度是否为150mm,偏差不大于20mm.三、质量标准及保证搭施1、止水钢板必须有合格证,并有质量材质报告2、止水钢板表面无油污、无明显弯曲现象3、加固措施应得当、牢固、焊接必须是满焊。
4、两块止水钢板的搭接不应少于50mm,且是双面满焊。
5、止水钢板位置、埋深等必须符合规定的要求。
6、止水钢板与G14钢筋焊接时严禁焊穿钢板,或与钢筋有空隙.五、成品保护措施1、对安装完成的止水钢板,不得踩踏、碰撞,浇注混凝土是切勿挤扁或挤入混凝土内高低不平。
技术交底书
3.1.2清水池分为两个池子,南北各两侧,池壁长为51.5m,宽为20m,焊接搭接为2-3cm,从清水池东侧安装,顺时针焊接安装,采用双面焊,要求满焊,止水钢板焊接底板以上1m的距离,采用Φ12的钢筋固定。
3.2操作方法
3.2.1检查电源、焊机及工具。
焊接地线与钢板接触良好,防止起弧而烧伤钢板。
3.2.2焊接工艺检验:在钢板正式焊接前,应焊接3个模拟试件做拉力试验,经试验合格后,方可进行焊接。
3.2.3焊接固定托架
用Φ10钢筋做托架和侧面固定,详见下图:
托架每隔1m放置一个,托架绑扎在临近竖向钢筋上,保证托架不下坠。
钢板放置在钢板托架上。
3.2.4放钢板、焊接钢板
将一个单元榀的钢板焊接,放置在已焊接好的钢板托架上。
相连两块钢板错缝搭接30mm,钢板与钢板内外均满焊。
转角部位其中一侧的伸出长度不小于50mm。
3.3季节性施工
3.3.1雨天不宜在现场进行施焊;必须施焊时,应采取有效遮蔽措施。
焊后未冷却的接头不得碰到雨水。
地基基础、防水墙止水钢板安装技术交底
一、背景
为了确保地基基础的稳固性以及防水墙的有效防水能力,本次交底旨在详细说明防水墙止水钢板的安装技术,以确保工程质量。
二、安装要求
1. 钢板尺寸:根据设计要求选择合适的钢板尺寸。
2. 材质要求:钢板应采用耐腐蚀性能良好的材质,确保其使用寿命。
3. 安装工艺:钢板安装前应进行除锈处理,并在安装前做好防水墙的基础处理工作。
三、安装步骤
1. 准备工作:
- 确保基础平整、干燥,并清除杂物。
- 检查钢板尺寸是否符合设计要求。
- 准备好所需的安装工具和材料。
2. 排线定位:
- 使用测量工具将防水墙的位置进行排线定位,在地基基础上进行标注。
3. 钢板安装:
- 在定位点固定支撑架,并确保其平稳牢固。
- 将钢板依次安装在支撑架上,并使用螺栓进行固定。
- 确保钢板之间连接紧密,没有裂缝和间隙。
4. 检查整齐度和垂直度:
- 在钢板安装完成后,进行检查,确保钢板整齐无偏斜。
- 使用水平仪检测钢板的垂直度,调整必要时进行修正。
5. 填缝处理:
- 使用防水胶进行钢板之间的填缝处理,确保连接紧密且防水效果好。
四、安全注意事项
1. 在安装过程中,必须保持工作区域的安全与整洁。
2. 严格遵守施工操作规程,正确使用安装工具。
3. 钢板安装过程中,工人必须佩戴合适的防护用具,确保人身安全。
以上为地基基础、防水墙止水钢板安装技术交底内容,请各相关人员按要求进行操作。
任何问题请及时与负责人沟通。
铁路综合交通枢纽工程(一期)
分部分项名称地基与基础/细部构造防水交底部门木工班组
交底部位B1、C1区施工缝、后浇带
止水钢板
交底日期年月日
交底内容:
一、施工准备
1、作业条件:结构顶板、底板、侧墙、后浇带钢筋安装过程中。
2、材料准备
5mm厚镀锌止水钢板(230mm,燕尾45°,50mm)、
焊条:焊条必须有出厂合格证,焊条的牌号应符合规范要求。
3、主要机具:
电焊机、切割机、钢丝刷。
4、技术准备
(1)焊工必须有焊工证书。
(2)电源应符合要求。
(3)作业场地应有安全防护设施,以及防火和必要的通风措施,防止放生烧伤、触电、中毒及火灾等事故。
二、质量要求
要求质量一次验收合格率达到100%。
主控项目
拼接钢板平顺、位置准确、与主体钢筋连接稳固。
一般项目
铁路综合交通枢纽工程(一期)
分部分项名称地基与基础/细部构造防水交底部门木工班组
交底部位B1、C1区施工缝、后浇带
止水钢板
交底日期年月日
竖向施工缝,结合后浇带留设。
竖向施工缝与水平施工缝相同,都采用钢板止水带以加强施工缝处的止水效果。
在竖向施工缝处,要加强止水钢板两侧与模板间的封堵及加固。
确保在混凝土浇注过程中,竖向施工缝止水钢板不倾斜及封堵不冲垮,也要方便封堵部位模板的拆除。
如图3。
顶板施工缝防水示意图
底板施工缝防水示意图
支撑杆模板
止水钢板墙筋
海绵条模板控制标高
止水对拉螺杆
砼底板
铁路综合交通枢纽工程(一期)
分部分项名称地基与基础/细部构造防水交底部门木工班组
交底部位B1、C1区施工缝、后浇带
止水钢板
交底日期年月日墙体水平方向施工缝构造示意图
墙体竖向施工缝防水示意图
2、后浇带部位防水处理
地下周边防水混凝土墙体防水后浇带施工节点处理及基础底板后浇带施工节点处理、顶板后浇带施工节点处理详图1-1、1-2、1-3。
(注:图中后浇带宽度仅为示意,具体以图纸为准,此处只对做法、构造做描述)。
图1-1墙体后浇带主体结构施工
铁路综合交通枢纽工程(一期)
分部分项名称地基与基础/细部构造防水交底部门木工班组
交底部位B1、C1区施工缝、后浇带
止水钢板
交底日期年月日图1-2基础底板后浇带节点示意图
图1-3地下一层顶板后浇带节点示意图
五、成品保?及需要注意的??
1、板在??安拿?放以免?板?形?坏。
2、止水?板穿?柱?与柱箍筋?生交叉,需做?部?理,?止水?板范??的柱箍筋折?,并与止水?板焊接,再止水?板上下部?行箍筋加密。
3、止水?板在安?前??量接?,以?少就位后的焊接工作量。
