特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工。
2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2-3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验—油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2-4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件。
压力管道竣工压力管道竣工是指在设计、制造、安装、调试和试验等各个环节,严格按照国家相关法律法规的要求,将压力管道建设完毕并经过检验,达到安全可靠、功能正常的使用标准。
下面将从压力管道的竣工验收标准、竣工验收程序、竣工验收内容和竣工验收结果等方面进行详细介绍。
一、竣工验收标准根据国家相关的法律法规和标准,压力管道的竣工验收标准包括以下内容:1、设计文件的审核设计单位出具的设计文件必须符合《压力容器设计规范》、《钢制压力管道设计规范》、《石油化工企业管道工程施工质量验收规范》和《压力管道在线检验规程》等相关标准的要求。
2、资料审查资料审查是指竣工验收委员会对施工单位提交的各种资料经过审核以后得出的结论。
其中最重要的资料是压力管道的制造、安装和验收记录。
3、外观检查外观检查是指对各个部位的造型、表面状况、涂层等进行检查。
4、工艺检查工艺检查是指对压力管道的加工、制造、焊接、钎焊、热处置等工艺过程进行检查。
5、功能测试功能测试是指在系统不完全投入使用之前,对压力管道进行一次模拟测试,以保证管道的安全性和有效性。
6、压力测试压力测试是指对压力管道进行静力试验,以确定管道的承压能力和完整性。
二、竣工验收程序压力管道的竣工验收程序通常包括:1、准备工作对竣工验收委员会成员的名单进行审定,起草竣工验收委员会的章程,并将竣工验收委员会文件展示在检查中。
2、资料审查和现场检查竣工验收委员会对设计文件校核、施工单位提交的各种资料审查和压力管道加工、制造、焊接、钎焊、热处置等工艺过程进行检查。
3、功能测试和压力测试竣工验收委员会进行对压力管道进行功能测试和压力测试。
确定管道的承压能力和完整性。
如果测试结果合格,则进行通过验收程序。
4、验收报告和验收结果验收委员会根据验收结果填写成压力管道竣工验收报告,提出验收结果建议。
同时发放施工单位的合格证。
如果竣工验收结果不合格,则向设计单位、生产单位、施工单位逐一指出问题,督促其进行整改。

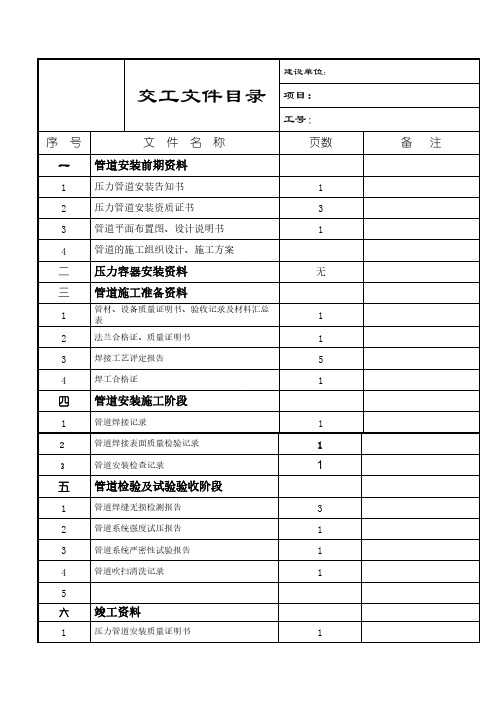

交工技术文件目录压力管道安装质量证明书施工图会审记录工程技术交底记录阀门试验记录管道系统吹扫及清洗记录施工自检互检记录施工队负责人:张贵政施工班组:乔海鹏2010年9月26日工程竣工报告本表格一式四份,建设、施工、监理、设计单位各留一份,由施工单位填写。
河北盛田化工有限公司压力容器安装工程竣工资料编制:周莅骅审核:沈中伟批准:张永军编制单位:沧州市设备安装工程有限公司2010年9月27日编号:10-8-17工程名称:河北盛田化工有限公司压力容器安装工程型号:编制:周莅骅日期:2010.8 审核:王文杰日期:2010.8编号:10-8-17工程名称:河北盛田化工有限公司压力容器安装工程型号:编制:周莅骅日期:2010.8 审核:王文杰日期:2010.8编号:10-8-17工程名称:河北盛田化工有限公司压力容器安装工程型号:编制:周莅骅日期:2010.8 审核:王文杰日期:2010.8焊条烘干记录表焊条发放与回收记录单位名称:沧州市设备安装工程有限公司注:1、锅炉和压力容器制造、改造、维修应逐台填写本表;锅炉、压力容器和压力管道安装应按工程为单位填写本表。
压力管道元件使用数量大时可加附页。
2、本表必须与特种设备制造、安装、维修、改造质量证明文件一同存档。
单位名称:沧州市设备安装工程有限公司注:1、锅炉和压力容器制造、改造、维修应逐台填写本表;锅炉、压力容器和压力管道安装应按工程为单位填写本表。
压力管道元件使用数量大时可加附页。
2、本表必须与特种设备制造、安装、维修、改造质量证明文件一同存档。
篇一:《压力管道安装质量证明书》压力管道安装质量证明书一、压力管道安装质量证明书二、压力管道安装汇总表篇二:《1A压力管道安装质量证明书》安压力管道装质量证明书编号YL-NG-03-2013工程名称云南铝业股份有限公司天然气改造项目管网建设工程合同编号云机(2013)第70号建设单位云南铝业股份有限公司安装单位云南建工安装股份有限公司安装日期2013年7 月22 日至2013年10月9日云南省技术监督局监制目录压力管道工程安装质量合格证压力管道工程概况压力管道工程技术特性表压力管道主要使用材料一览表压力管道外观检验报告压力管道安全保护装置一览表压力管道单线轴侧图(空视图)检验报告压力管道压力试验检验报告变更报告(汇总)压力管道工程安装质量合格证存档。
压力管道工程概况合同编号云机(2013)第70号年月日压力管道工程技术特性表合同编号云机(2013)第70号年月日篇三:《压力管道安装质量证明书_2009116105059_2010101983924》《压力管道安装质量证明书》填写说明1、文本内容需填写准确,并按要求签字并加盖施工单位公章;2、检验责任人为项目现场管理人员,质保工程师为施工单位的质保工程师,不能用项目质保工程师代替;3、《压力管道安装质量证明书》一式四份,施工单位、建设单位、宁波市质量技术监督局特监处、宁波市特种设备检验研究院压力管道监检部各一份。
宁波市压力管道安装质量证明书{压力管道安装质量证明}.编号:建设单位台塑聚乙烯(宁波)有限公司工程项目安装单位日期2013年06月30日至2014年07月30日宁波市质量技术监督局印制压力管道安装质量证明书工程名称设计单位设计许可证编号─安装单位安装许可证编号─无损检测单位: 核准证编号─监检单位宁波市特种设备检验研究院监理单位: 证书编号管道类别GB1□GB2□管道长度:GC □GD □管线号等(见附《压力管道安装汇总表》共页)使用单位安装地点安装开工告知编号安装开工日期安装完成日期本压力管道安装工程经检验,安装质量符合《特种设备安全监察条例》、《压力管道安全管理与监察规定》、设计图样和相关技术条件的要求,可以交付使用。
压力容器与压力管道一、压力管道与压力容器的概念1、压力管道:工作压力≥0.1MPa,输送易燃易爆、具有腐蚀性的气体,均归为压力管道。
2、压力容器:工作压力≥0.1MPa。
(最好的判断方法是容器出厂的合格证书上是否具有CS标识,标有CS标识的容器为压力容器)二、目前我公司关于压力管道及压力容器的资质目前我公司具有GB2(城镇燃气管道)及GC2(工业管道),一般在实际工程中等级为GC3的工业管道比较多。
三、压力管道与压力容器施工告知1、压力容器与压力管道施工前,需告知当地(区或市或省)质量技术监督局,告知批准后,方可进行施工。
2、告知需要准备的资料:①、填写(TSZS002-2003)特种设备安装改造维修告知书。
(尽量按规范填写)②、需提供:企业资质证书、企业营业执照、压力管道安装许可证、压力容器安装许可证、施工方案、施工图、特种作业人员证书、焊接工艺评定。
③、其他还需提供:压力容器与压力管道施工管理体系、人员配置、法人承诺(需盖法人章)等。
3、压力容器与压力管道自施工到投产的办理程序:压力容器与压力管道告知当地质量技术监督局相关告知部门后,质量技术监督局的相关监督部门将会安排时间定期到施工现场检查(具体检查容器的壁厚、管道焊接探伤等),施工结束检验合格后将会出具监督检验报告,整理交工资料(含施工过程资料及监督检验报告),凭交工资料办理使用证,原件交建设方办理生产安全许可证,压力容器与压力管道方可投入使用。
4、注意事项:①、在实际施工过程中,准备完整的压力容器与压力管道告知资料非常困难,往往施工开始甚至结束后才能正式书面告知。
为了避免不必要的麻烦,需要提前与质量技术监督局相关部门口头告知。
②、国家规定压力容器与压力管道施工时,质量技术监督局相关部门将收取一定的监督检查费用:碳钢管一般为8元/米,有色金属管12元/米等,此笔费用在工程造价中不容忽视。
为降低工程造价,一般不按实际施工数量告知。
国家规定DN25以上(含DN25)的压力管道必须告知当地质量技术监督局,但实际施工过程一般DN32(含DN32)才会告知。
浅谈压力管道、压力容器的规范施工以及监检一、压力管道和压力容器的定义:1、压力管道:规范GB50235-2010《工业金属管道工程施工规范及条文说明》2.1.4:“指最高工作压力大于或等于0.1MPa(表压),且公称尺寸大于25mm,用于输送气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性,最高工作温度高于或者等于标准沸点的液体介质的管道”。
现国家质检总局关于修订《特种设备目录》的公告(2014年第114号)中对压力管道的公称直径放宽至50mm。
2、压力容器:指盛装气体或者液体,承载一定压力的密闭设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体和最高工作温度高于或者等于标准沸点的液体、容积大于或者等于30L且内直径(非圆形截面指截面内边界最大几何尺寸)大于或者等于150mm的固定式容器和移动式容器;盛装公称工作压力大于或者等于0.2MPa(表压),且压力与容积的乘积大于或者等于1.0MPa •L的气体、液化气体和标准沸点等于或者低于60℃液体的气瓶,氧舱。
实际上,我们判定是否为压力容器最简单的方法是:铭牌上是否有TS钢印,有TS钢印则为压力容器。
二、压力管道准备阶段工作:1、告知材料准备特种设备安装改造维修告知书填写完整(需加盖公章,告知书编号组成为:设备或管道编号+施工单位工号或公司组织机构代码证+年份)、特种设备安装改造维修许可证(需加盖公章),并依据公司《特种设备体系申请开工告知需提交资料一览表》准备相关材料。
2、告知在拿到压力管道完整的图纸后进行告知,而压力管道的完整图纸必须包括:设计与施工说明、平面布置图、管道设计特性表,告知结束后一周内,锅检院会安排人员到现场检查,亦可告知结束后自行联系锅检院工作人员到场检查。
3、压力管道施工前准备依据压力管道设计说明与管道特性表采购管材及管件,管道进场前通知锅检院人员进行材料检查,管材与管件需附带压力管道合格证、质检报告、压力管道或管件生产许可证(皆需盖公章),合格证需与现场管材及管件对应。
特种设备安装手续办理流程一、特种设备安装前应由安装单位持相关资料(附件一)到设备所在地县级质量技术监督局(现在有的和市场监督管理局合并了,具体那个部门需要咨询使用单位)办理《特种设备安装改造维修告知书》,告知书办理完成后,分以下两种情况进行处理:情况一:涉及不到压力管道:1、如果没有涉及压力管道,可以对压力容器设备进行安装施工.2、安装完成后,由安装单位出具《压力容器安装质量证明书》1份,安装单位盖章、签字;《压力容器安装竣工验收表》1份,安装单位和使用单位分别盖章、签字。
3、使用单位持相关资料(附件二)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
4、手续办理完成。
情况二:涉及到压力管道:1、如果涉及到压力管道,需要持相关资料(附件三)到设备所在地市级特种设备监督检验所办理压力管道的安装约检,受理后方可允许对压力容器、压力管道进行安装施工。
2、办理约检的时候需要从特种设备监督检验所了解到:监检人员是否需要到场进行监督检验;检验的时间节点是在什么位置,需要提前几天通知到场(一般压力实验是需要监检到场监督的);无损检测的单位使用哪里的?可以由特检所人员给予推荐;了解竣工资料所需要的项目及数量整理要求。
3、施工过程中对于特检所人员需要到场查看的项目,应提前2—3天通知特检所人员,安装单位提前做好试验并自检合格,确保监检项目一次通过。
施工顺序:备料—焊接—无损检测—压力试验-油漆。
4、压力管道安装监检完成后,整理管道安装的竣工资料(附件四),到设备所在地市特种设备监督检验所办理压力管道安装监督,取得压力管道安装监督检验报告和压力管道安装监督检验证书。
5、使用单位持相关资料(五)到设备所在地的县级质量技术监督局办理特种设备使用登记证书,方可使用。
二、特种设备安装告知和压力管道的约检一定是安装前办理的,特种设备使用证办理时间我记得好像是使用后3个月内办理即可,需要再查看资料和规定。
附件一:办理压力容器和压力管道安装告知应提供的资料(通用)1、特种设备安装改造维修告知书(4份、盖安装单位公章)2、使用单位营业执照复印件(3份、盖安装单位公章)3、安装单位营业执照复印件(3份、盖安装单位公章)4、安装单位安装资质复印件(3份、盖安装单位公章)5、安装单位特种作业人员证书(焊工2—4人)复印件(3份、盖安装单位公章)6、产品质量证明书里面特种设备制造证、合格证、数据表、监检证复印件(3份、查看原件)7、DN50以上管子、管件(法兰、三通、弯头、异径接头)的材质单复印件.(3份、原件应有生产或安装单位检验专用章)8、压力容器和压力管道的安装施工方案.(3份、盖安装单位公章)9、以上资料尽量需要带原件过去备查.说明:以上为办理压力容器、压力管道安装告知资料必须的材料,各地有的地方要求不太一样。
压力管道验收后竣工资料内容(供参考)(本资料装订在册一式三份需加封面及目录,目录页码和内容相符;按顺序装订;竣工图也需三份各留一份)一、告知书二、开工申请报告三、图纸会审纪要或技术交底记录四、监检申请单(需建设单位盖章)五、工程立项审批(如有)及安装合同六、压力管道基本情况1、工程名称2、工程规模3、管道级别4、设计压力、温度及介质5、建设单位名称及工程许可证号6、设计单位名称及设计许可证号7、安装单位名称及安装许可证号8、监理单位名称及监理证号(如有)9、防腐单位名称及防腐资质证号(如有)10、检测单位名称及资格证号(外协)11、管道起始点位置及长度12、管道材料13、执行相关标准号(见图纸)七、施工单位资质(含个人资质)1、安装单位2、监理单位(如有)3、无损检测单位(如有)4、防腐单位(如有)八、施工组织设计(方案)报审表九、合格焊工及探伤人员登记表十、工程材料/构配件和设备报审表十一、主要施工机械设备报审表十二、材料检验及复验记录表十三、焊接工艺指导书(应与现场安装相符)十四、管沟开挖槽记录(埋地管)十五、支脚架安装记录(架空)十六、补偿记录十七、焊接记录十八、单线图(焊口图应有相应的焊工号对应)十九、无损检测布片图(图中焊口号与相片号对应)二十、无损检测报告(如外协还需无损检测委托单)二十一、各工序质量报验单二十二、阀门试压记录二十三、油漆防腐记录二十四、附属设施检查记录(如有压力容器安装,则就有压力容器就位安装记录)二十五、隐蔽工程记录(如有)二十六、阀门、调压箱(柜)检查记录(如有)二十七、通球、压力试验、吹扫方案报审表及记录二十八、强度及气密性检查记录二十九、竣工报告三十、合格证三十一、竣工图(按规定加安装单位竣工章,如无设计变更可直接在设计图上加竣工章即可)注:1、如同时安装两种不同类别的管道,应分别装订竣工资料。
2、各种记录报告时间与安装工艺时间相符(时间程序!!!)。
____________________ 单位
压力容器安装
竣工随附文件资料
压力容器安装竣工随附文件资料目录
1、压力容器安装质量证明书
2、特种设备安装改造维修告知书
3、压力容器产品出厂文件资料审查记录
4、压力容器基础验收记录
5、压力容器安装找正记录
6、压力容器安装系统连接施工检验记录
7、压力容器安装压力试验记录
8 压力容器安装压力试验报告
9、压力容器静电接地测试记录
压力容器安装质量证明书
工程名称:
容器名称:
产品编号:
容器类别:
开工日期:竣工日期:
使用单位:
本压力容器安装经质量检验,符合《固定式压力容器安全技术检查规程》、设计文件和《机械设备安装工程施工及验收规范》的要求。
检验与试验责任人:日期:
质量保证工程师:日期:
安装单位(盖章)
年月日
特种设备安装许可证编号:
压力容器产品随附文件资料审查记录
审查人(施工质检员):日审核(检验责任人):日期:期:
压力容器基础验收记录
压力容器安装找正记录
压力容器安装系统连接施工检验记录
压力容器安装压力试验记录□水压□气压□泄漏性
压力容器安装压力试验报告□水压□气压□泄漏性
压力容器静电接地测试记录
________________________工程
压力管道安装工程
竣工随附文件资料
压力管道安装工程竣工随附文件资料目录
1、压力管道安装质量证明书
2、压力管道安装汇总表
3、特种设备安装改造维修告知书
4、压力管道安装安全质量监督检验报告
5、施工组织设计或施工方案
6、焊接工艺卡
7、热处理工艺卡
8、压力试验与泄漏试验方案
9、管道系统吹扫与清洗方案
10、管材、管件、焊材检验记录
11、管材、管件、焊材产品质量证明书、合格证
12、设计文件审查记录
13、技术交底记录
14、合金钢元件光谱复查报告
15、阀门试验记录
16、管道弯管加工记录
17、焊材发放、回收记录
18、工程焊接记录
19、焊接接头表面质量检验记录
20、焊接返修工艺卡
21、焊缝返修及检查记录
22、管道轴测图
23、管道冷紧记录
24、管道补偿装置安装记录
25、管道支、吊架制作安装记录
26、管道安装记录
27、管道热处理报告及时间一一温度自动记录曲线
28、硬度检测报告
29、无损检测报告
30、管道系统压力试验报告
31、管道系统泄漏性试验报告
32、管道系统吹扫与清洗记录
33、管道防腐检验记录
34、钢质埋地干管阴极保护调试试验记录
35、管道绝热施工检查记录
36、管道隐藏工程(封闭)记录
37、埋地管道沟槽及回填记录
38、管道静电接地测试记录
39、安全阀校验报告和安全阀调试记录
40、管道工程试运行记录
41、管道安装工程竣工图
42、设计变更及材料代用文件
43、安装工程竣工交接书
注:有关工程没有的项目,在对应的序号上打“ x”该有的应齐全、完整
压力管道安装质量证明
压力管道安装质量证明书
编号:
压力管道安装汇总表
证明书编号:
焊接工艺卡
热处理工艺卡
管材、管件、焊材检验记录
JL0710-2012
设计文件审查记录
技术交底记录
交底内容与要求:
参加人员(施工管理人员、检验人员、特种作业人员、班组长等)会签:
合金钢元件光谱复查报告
阀门试验记录
管道弯管加工记录
焊接发放、回收记录
工程焊接记录
焊接接头表面质量检验记录
焊接返修工艺卡
编号:
焊接返修及检查记录
管道冷紧记录
管道补偿装置安装记录
管道支、吊架制作安装记录
管道安装记录
管道热处理报告
注:附实际热处理温度——时间自动记录曲线
硬度检测报告
管道系统压力试验报告
管道系统泄漏性试验报告
管道系统吹扫与清洗记录。
