承台、墩身施工培训考试题
- 格式:docx
- 大小:16.80 KB
- 文档页数:9

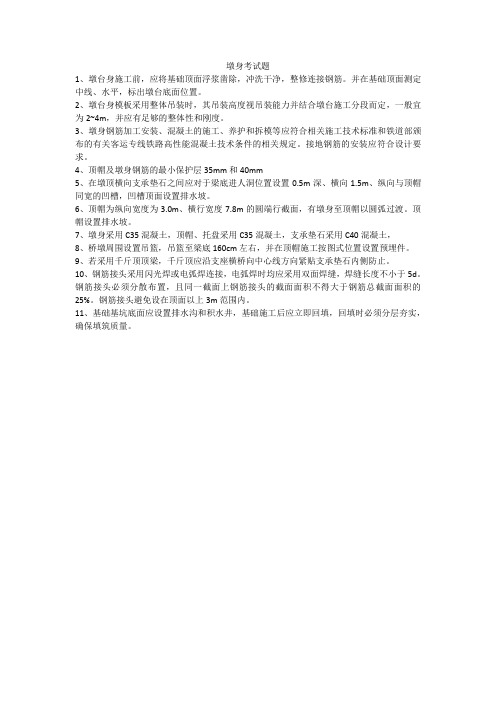

墩身考试题
1、墩台身施工前,应将基础顶面浮浆凿除,冲洗干净,整修连接钢筋。
并在基础顶面测定中线、水平,标出墩台底面位置。
2、墩台身模板采用整体吊装时,其吊装高度视吊装能力并结合墩台施工分段而定,一般宜为2~4m,并应有足够的整体性和刚度。
3、墩身钢筋加工安装、混凝土的施工、养护和拆模等应符合相关施工技术标准和铁道部颁布的有关客运专线铁路高性能混凝土技术条件的相关规定。
接地钢筋的安装应符合设计要求。
4、顶帽及墩身钢筋的最小保护层35mm和40mm
5、在墩顶横向支承垫石之间应对于梁底进人洞位置设置0.5m深、横向1.5m、纵向与顶帽同宽的凹槽,凹槽顶面设置排水坡。
6、顶帽为纵向宽度为3.0m、横行宽度7.8m的圆端行截面,有墩身至顶帽以圆弧过渡。
顶帽设置排水坡。
7、墩身采用C35混凝土,顶帽、托盘采用C35混凝土,支承垫石采用C40混凝土,
8、桥墩周围设置吊篮,吊篮至梁底160cm左右,并在顶帽施工按图式位置设置预埋件。
9、若采用千斤顶顶梁,千斤顶应沿支座横桥向中心线方向紧贴支承垫石内侧防止。
10、钢筋接头采用闪光焊或电弧焊连接,电弧焊时均应采用双面焊缝,焊缝长度不小于5d。
钢筋接头必须分散布置,且同一截面上钢筋接头的截面面积不得大于钢筋总截面面积的25%。
钢筋接头避免设在顶面以上3m范围内。
11、基础基坑底面应设置排水沟和积水井,基础施工后应立即回填,回填时必须分层夯实,确保填筑质量。

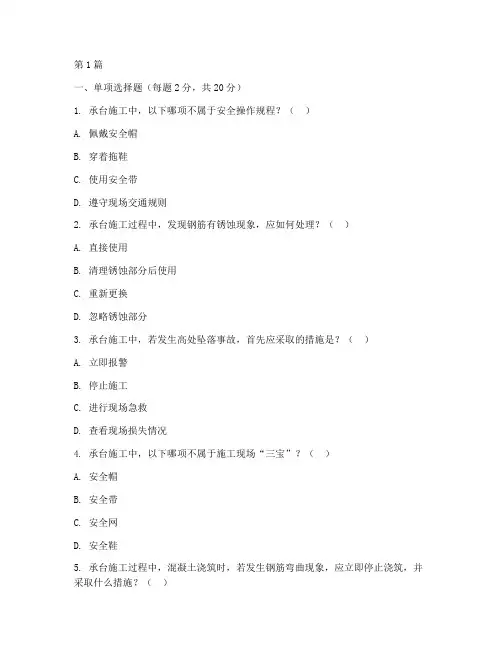

第1篇一、单项选择题(每题2分,共20分)1. 承台施工中,以下哪项不属于安全操作规程?()A. 佩戴安全帽B. 穿着拖鞋C. 使用安全带D. 遵守现场交通规则2. 承台施工过程中,发现钢筋有锈蚀现象,应如何处理?()A. 直接使用B. 清理锈蚀部分后使用C. 重新更换D. 忽略锈蚀部分3. 承台施工中,若发生高处坠落事故,首先应采取的措施是?()A. 立即报警B. 停止施工C. 进行现场急救D. 查看现场损失情况4. 承台施工中,以下哪项不属于施工现场“三宝”?()A. 安全帽B. 安全带C. 安全网D. 安全鞋5. 承台施工过程中,混凝土浇筑时,若发生钢筋弯曲现象,应立即停止浇筑,并采取什么措施?()A. 继续浇筑B. 更换钢筋C. 重新调整模板D. 忽略弯曲现象6. 承台施工中,以下哪项不属于施工现场“五牌一图”?()A. 安全生产牌B. 施工许可证C. 施工进度牌D. 施工现场平面图7. 承台施工中,若发生物体打击事故,应立即采取的措施是?()A. 立即报警B. 停止施工C. 进行现场急救D. 查看现场损失情况8. 承台施工过程中,以下哪项不属于施工现场安全防护措施?()A. 设置安全警示标志B. 安装防护栏杆C. 使用不合格的施工设备D. 设置安全通道9. 承台施工中,以下哪项不属于施工现场临时用电安全措施?()A. 使用合格电缆B. 定期检查电线C. 使用不合格插座10. 承台施工中,以下哪项不属于施工现场消防设施?()A. 消防栓B. 消防器材C. 消防水池D. 消防喷淋系统二、多项选择题(每题3分,共15分)1. 承台施工过程中,应遵守以下哪些安全操作规程?()A. 佩戴安全帽B. 穿着合适的鞋子C. 使用安全带D. 遵守现场交通规则E. 不得在施工现场饮酒2. 承台施工中,以下哪些属于施工现场安全防护措施?()A. 设置安全警示标志B. 安装防护栏杆C. 使用不合格的施工设备D. 设置安全通道E. 安装安全网3. 承台施工中,以下哪些属于施工现场临时用电安全措施?()A. 使用合格电缆B. 定期检查电线C. 使用不合格插座E. 使用不合格电线4. 承台施工中,以下哪些属于施工现场消防设施?()A. 消防栓B. 消防器材C. 消防水池D. 消防喷淋系统E. 消防泵房5. 承台施工中,以下哪些属于施工现场安全教育培训内容?()A. 安全操作规程B. 安全防护措施C. 事故应急处理D. 施工现场规章制度E. 施工现场环境监测三、判断题(每题2分,共10分)1. 承台施工中,安全帽的佩戴是必须的。

承台施工考试试题单位姓名分数一、填空题(每空2分,共60分)1、承台混凝土强度等级为。
2、混凝土要浇筑,不留施工缝。
3、承台钢筋均采用HRB400钢筋。
承台底层钢筋布置:钢筋网采用25mm钢筋,间距均为cm,承台底层钢筋网净保护层厚度为mm。
承台顶层钢筋网采用16mm钢筋,间距cm,净保护层厚度mm。
承台4个侧面钢筋网采用钢筋直径mm,间距cm,净保护层厚度不小于mm。
承台底部钢筋若与桩顶主筋有抵触时可适当调整钢筋网格但不得任意截断钢筋。
4、钢筋加工之前,确认经试验室取样检测合格。
钢筋截断及弯曲工作均应在内进行,钢筋弯曲采用。
钢筋加工必须、,加工好的钢筋半成品运至施工现场进行现场绑扎。
5、混凝土振捣采用振捣。
6、在预埋墩身钢筋时,墩身钢筋锚入承台的深度,按照图纸双线圆端形实体桥墩的要求,桥墩竖向钢筋伸入承台基础内m;钢筋接头必须分散布置,且同一截面上钢筋接头的截面面积不得大于钢筋总截面面积的%。
7、养护材料采用和覆盖。
8、混凝土二次振捣用振捣棒振捣。
9、利用承台底钢筋网片,基桩接地极钢筋及承台底钢筋网片“”交叉的两根钢筋上的网格节点用“”形圆钢焊接。
承台底面环形接地焊接施工完成后,在承台侧竖向加设两根接地极钢筋,将接地引至墩身大里程侧的两根接地钢筋。
10、钢筋接头采用,钢筋接头应错开布置同一截面内的钢筋接头数量不得超过总量的。
接头错开间距且不小于。
接头焊缝的长度除按设计要求外,双面焊为,单面焊为,焊缝高度h为,焊缝宽度b为。
11、承台内接地钢筋与承台钢筋同时施工,利用承台及桩身预埋主筋做接地极,利用时必须做好接地钢筋的,在承台底面沿桩位四周设置环形接地接地钢筋直径要求。
二、单选题(每题4分,共40分)1、()仅可用于竖向钢筋的连接,不可用作水平钢筋和斜筋的连接。
A、电渣压力焊B、电弧焊C、闪光对焊D、气压焊2、混凝土振捣做到()插()拔。
A、快;快B、快;慢C、慢;慢D、慢;快3、大体积混凝土拆除保温时,混凝土表面与大气温差不应大于()℃。

《桥梁承台、墩台施工》考试试题部门:__________ 姓名:__________职务:__________一、填空题(共30分,每题3分)1、工程施工前,先对施工场地进行平整,作到“()”三通。
2、基坑开挖,为确保施工安全,应做到(),根据监测信息对可能发生的问题提前采取措施。
3、凿除桩头时,加强对桩头部分钢筋的保护,防止钢筋出现()、()、()的情况,并及时()的钢筋。
4、()部位钢筋全部采用焊接连接,焊接长度双面焊时不小于(),单面焊时不小于(),焊缝厚度至少()。
5、模板安装必须()、()、()。
模板与混凝土的接触面必须清理干净并涂刷隔离剂。
6、承台基坑的开挖,采用(),满足基底尺寸至少大于承台尺寸()进行放坡开挖。
7、混凝土浇注严格采用()、()的施工方法。
8、墩身混凝土入模温度不宜超过()。
新浇混凝土与邻接的已硬化混凝土或岩土介质之间的温差应不大于()。
9、墩台施工中应经常检查()发现问题及时处理。
10、浇筑混凝土时,应经常检查( )、( )、( )及( )的位置和保护层的尺寸,确保其位置正确不发生变形。
二、选择题(共5题,每题6分,其中含多选题)()1、检查钢筋时应注意检查钢筋的()、()、()、()和()。
A、品种、数量、长度B、品种、数量、间距C、数量、质量、间距D、规格、保护层厚度()2、钢筋保护层垫块( )和( )应符合设计要求,当设计无具体要求时,构件侧面和底面的垫块数量不应少于( )个/m2。
A、质量、位置、2B、规格、数量、2C、位置、数量、4D、数量、规格、4()3、当工地昼夜平均气温高于()时,应采取夏期施工措施,混凝土入模温度不宜高于()。
A、30℃、20℃B、25℃、30℃C、20℃、25℃D、30℃、30℃()4、钻孔桩基础混凝土灌注施工完毕后,根据()合理确定承台基坑开挖时间。
一般在最后一根桩完成()后进行。
A、现场情况、五天B、外界气温情况、七天C、地质情况、六天D、施工要求、六天()5、基坑开挖完毕后,采用风钻凿除桩头至离设计标高()处,再用人工凿除()至桩顶设计标高(),然后人工清除基底余土,合格后进行承台垫层的施工。
桥梁桩基、承台、墩身施工质量控制要点考试试题一、选择题(每空2分,共计60分)1、下列哪些属于旋挖钻机施工特点()[单选题]A、借钻具自重和钻机加压力,耙齿切入图层,在回转力矩作用下钻斗同时回转配合不同钻具适应于干式、湿式及岩层成孔作业(正确答案)B、适用一般地质钻机在泥浆护壁条件下,慢速钻进,通过泥浆排渣成孔,灌注混凝土成桩C、主要用于卵砾石地层或坚硬的基岩地层,也适用于粘土、粉砂土、中粗砂地层。
D、用于各种地质条件,各种大小孔径(0.5m~1.5m)和深度(50m~150m),护壁效果好,成孔质量可靠;施工无噪音,无震动,无挤压2、采用膨润土、竣甲基纤维素和纯碱进行泥浆配置,泥浆比重控制在旋挖钻()之间。
[单选题]A'1.05-1.10B、1.05-1.15(正确答案)C、1.1-1.3D'1.03~1.153、泥浆黏度:入孔泥浆黏度,一般地层为16s~22s。
松散易坍地层为()[单选题]A'19s~20sB'19s~28s(正确答案)C>19s~25sD'D'15s~22s4、护筒埋设及钻机就位准确性直接关系到桩基成孔后桩基位置准确性,必须满足规范的()偏差值之内[单选题]A'IcmC、5cm(正确答案)D'IOcm5、二次清孔验收合格后,立即进行混凝土的灌注。
二清泥浆性能:粘度17-20S,比重()左右,含砂就需不大于2%。
[单选题]A、1.1(正确答案)B、1.2C、1.5D、1.06、摩擦桩:孔底沉淀厚度不大于()cm,柱桩、嵌岩桩:孔底沉淀厚度不大于()cm。
[单选题]A、IoCm5cm(正确答案)B、5cmIOcmC、15cm5cmD、5cm15cm7、灌注过程导管埋深不宜大于()m;灌筑混凝土前应仔细检查沉渣厚度并尽量缩短空孔放置时间;[单选题]A、5mB、6m(正确答案)C、3mD、8m8、钻孔桩灌筑完成()小时内,周边不得新孔开钻、大型设备通过等较大扰动,防止对桩身质量的影响;[单选题]B、12C、24(正确答案)D、489、灌注过程中,当混凝土接近设计标高时,也可采用竹竿,螺纹钢筋等简易方式进行,但均需有人复核,确保超灌()m[单选题]A、0.5」(正确答案)B、1-2C、0.5-1.5D、2-310、钻孔桩钻孔允许偏差:()[单选题]A、孔位中心允许偏差50mm;倾斜度允许偏差1%(正确答案)B、孔位中心允许偏差Ioomm;倾斜度允许偏差1%C、孔位中心允许偏差50mm;倾斜度允许偏差0.5%D、孔位中心允许偏差50mm;倾斜度允许偏差2%H、桩头环切工艺是指利用手持切割机在桩顶设计标高及设计标高加()Cm处进行环形切割,切割深度不小于5cm。

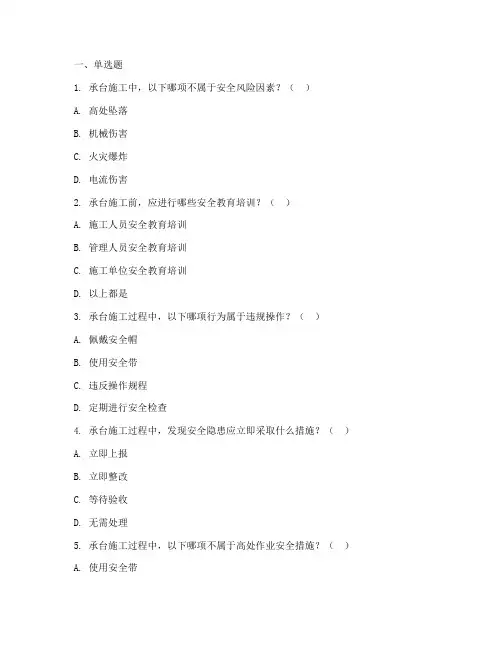

一、单选题1. 承台施工中,以下哪项不属于安全风险因素?()A. 高处坠落B. 机械伤害C. 火灾爆炸D. 电流伤害2. 承台施工前,应进行哪些安全教育培训?()A. 施工人员安全教育培训B. 管理人员安全教育培训C. 施工单位安全教育培训D. 以上都是3. 承台施工过程中,以下哪项行为属于违规操作?()A. 佩戴安全帽B. 使用安全带C. 违反操作规程D. 定期进行安全检查4. 承台施工过程中,发现安全隐患应立即采取什么措施?()A. 立即上报B. 立即整改C. 等待验收D. 无需处理5. 承台施工过程中,以下哪项不属于高处作业安全措施?()A. 使用安全带B. 设置安全网C. 设置警戒线D. 定期进行安全检查6. 承台施工过程中,以下哪项不属于机械伤害安全措施?()A. 操作人员熟悉机械性能B. 定期对机械进行维护保养C. 设置警示标志D. 定期进行安全检查7. 承台施工过程中,以下哪项不属于火灾爆炸安全措施?()A. 设置消防设施B. 定期进行消防安全培训C. 设置安全通道D. 定期进行安全检查8. 承台施工过程中,以下哪项不属于电流伤害安全措施?()A. 使用绝缘工具B. 设置漏电保护装置C. 设置警示标志D. 定期进行安全检查9. 承台施工过程中,以下哪项不属于安全防护用品的使用要求?()A. 佩戴安全帽B. 使用安全带C. 使用不合格的安全防护用品D. 使用安全鞋10. 承台施工过程中,以下哪项不属于安全操作规程?()A. 严格按照操作规程进行施工B. 定期进行安全检查C. 随意改变施工顺序D. 及时发现并处理安全隐患二、多选题1. 承台施工过程中,以下哪些属于安全风险因素?()A. 高处坠落B. 机械伤害C. 火灾爆炸D. 电流伤害E. 环境污染2. 承台施工前,以下哪些安全教育培训是必要的?()A. 施工人员安全教育培训B. 管理人员安全教育培训C. 施工单位安全教育培训D. 业主单位安全教育培训E. 政府安全监管部门培训3. 承台施工过程中,以下哪些行为属于违规操作?()A. 违反操作规程B. 使用不合格的施工材料C. 随意改变施工顺序D. 不佩戴安全防护用品E. 定期进行安全检查4. 承台施工过程中,以下哪些措施可以降低安全风险?()A. 使用安全防护用品B. 严格执行操作规程C. 定期进行安全检查D. 加强现场安全管理E. 提高施工人员安全意识5. 承台施工过程中,以下哪些安全措施是必要的?()A. 设置安全通道B. 设置警示标志C. 设置安全网D. 设置警戒线E. 定期进行安全培训三、判断题1. 承台施工过程中,安全教育培训是多余的。
桥梁墩台施工安全知识教育内容一、一般安全规定1、施工人员应熟知并遵守本工种各项安全技术操作规程,进入施工现场必须使用劳动安全保护用品,严防高处坠落,异物打击,触电或其它各类机械的、人为的伤害事故。
2、施工前应对施工现场、机具设备及安全防护设施等进行全面检查,确认符合安全要求后方可施工。
3、墩台身钢筋加工安装时,要使用横向支撑等安全技术措施进行加固,避免钢筋骨架倒塌。
4、夜间施工应有足够的照明,在人员上下及运输过道处,均应设置固定的照明设施。
二、高处作业安全规定1、从事高处作业人员要定期或随时体检,发现不宜登高的病症,不得从事高处作业。
严禁酒后登高作业。
2、高处作业人员必须穿软底轻质鞋,所需材料事先准备齐全,工具事先放在工具袋内,拴稳挂牢,严禁从上往下抛掷任何物料、工具和施工垃圾等。
3、高处作业所使用的梯子不得缺档和垫高,同一梯子不得两人同时上下,在通道处(或平交口)使用梯子必须设置围栏。
4、高处作业人员与地面联系,应配有通讯设备或有专人负责。
5、高处作业人员,必须严格按规定拴好安全带,戴好安全帽。
6、人工倒运钢丝绳上高空,中间休息时要用卡子卡死下滑部位,防止钢绳受力滑动伤人。
7、搭设脚手架,铺设走道板,禁止搭空头板,走道板要满铺,随铺随钉。
8、禁止上下交叉作业,若无法错开时,必须先采取安全防护措施。
9、架空钢丝绳上有节头、卡子,滑车等障碍时,禁止在没有安全防护措施的情况下翻越。
10、高处作业工作平台外侧必须设置防护栏,并挂好安全网。
11、在大风大雾等不良天气或视线不清时必须停止高空作业。
12、跨越公路施工时在梁体外缘设置防护栏杆,防护栏杆悬挂密目网,防止落物。
13、在连续梁已完成部分,两侧要安装高底不低于1.4m的防护栏杆,用密目网围护,跨越道路范围内还应设置不低于15cm的挡渣板。
三、缆索吊装施工安全规定1、吊装前必须做严密的准备工作,对地龙、索塔、缆车、滑车、动力、机具等设施进行全面验收检查,是否符合高处作业等要求。
墩身施工培训考试试题姓名:工种:成绩:一、填空题(每题 2 分,共70 分)1. 墩台施工前,应将基础顶面,清洗干净,整修。
墩台施工应在承台完工后尽快进行,缩短墩身与承台混凝土浇筑的时间间隔。
2. 测量人员在承台基础顶面测定中线、高程,标出墩台立模位置。
并且在墩台施工的过程中应经常检查中线、高程,发现偏差应及时调整。
3.墩身预埋件 :有、、、、、。
4. 桥墩中预埋有两根接地钢筋,一端与的环接钢筋相连,另一端与接地端子相连。
墩帽上的接地端子采用桥隧型接地端子,设置在的。
所有接地钢筋间的联接均应保证焊接质量。
预埋5. 每个墩台均设置,当墩全高大于个观测标;当墩全高小于等于 14m时,埋设14m时(指承台顶至墩台垫石顶),需要个桥墩观测标。
桥台的观测标分别设在台帽及背墙两侧(横桥向),数量不少于个。
墩台观测标一般设置在墩台身高出地面(桥台为锥体上缘边坡线)或常水位左右。
6. 每个墩台从完成后,就要开始进行首次沉降观测。
7. 每个墩台顶均设置通往梁内的。
设置在每孔简支梁固定支座的一端。
8. 墩台模板及支架应具有足够的强度、刚度与,能可靠地承受施工过程中可能产生的各项荷载,保证结构物各部形状、尺寸准确。
9. 墩台模板必须与承台或基础顶面,封闭材料不得侵入墩身。
10. 模板组装完毕后,应对模板的、平整度、错台、的连接牢固程度等进行检验,保证受力后,不变形,不移位。
11. 浇筑前,检查混凝土的和确保墩台身“外美内实”的要求。
12.墩台混凝土的浇筑应在整个截面内按一定的厚度、顺序和方向分层浇筑,应在下层混凝土或浇筑完上层混凝土。
分层应保持水平,分层厚度宜按控制。
13. 在墩台身浇筑完后,施工垫石。
的控制是垫石施工的一项关键工序。
支承垫石施工前应准确测量和,施工中应确保支承垫石顶面高程及钢筋网位置和位置、尺寸符合设计要求,并且在施工中测量班必须设专人进行现场测量控制。
支承垫石顶面任何两个高差不得大于。
当墩身混凝土强度达到MPa后方可拆模,拆模后应立即用塑料薄膜包裹养生,养护期不小于天。

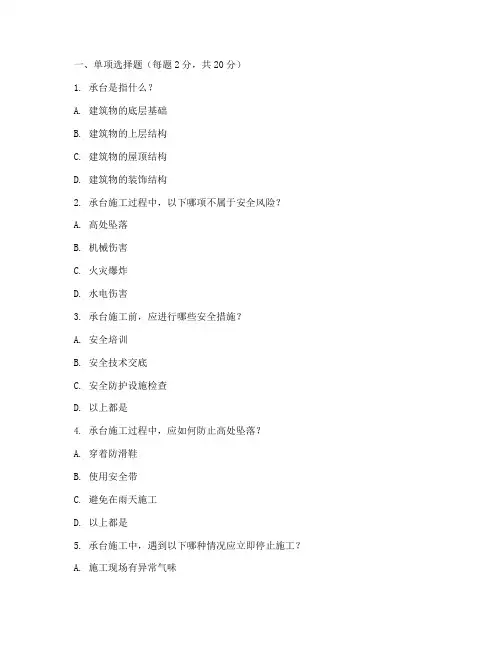

一、单项选择题(每题2分,共20分)1. 承台是指什么?A. 建筑物的底层基础B. 建筑物的上层结构C. 建筑物的屋顶结构D. 建筑物的装饰结构2. 承台施工过程中,以下哪项不属于安全风险?A. 高处坠落B. 机械伤害C. 火灾爆炸D. 水电伤害3. 承台施工前,应进行哪些安全措施?A. 安全培训B. 安全技术交底C. 安全防护设施检查D. 以上都是4. 承台施工过程中,应如何防止高处坠落?A. 穿着防滑鞋B. 使用安全带C. 避免在雨天施工D. 以上都是5. 承台施工中,遇到以下哪种情况应立即停止施工?A. 施工现场有异常气味B. 施工设备故障C. 施工人员身体不适D. 以上都是6. 承台施工过程中,以下哪项不是安全防护设施?A. 安全网B. 安全帽C. 安全带D. 安全梯7. 承台施工过程中,如何防止机械伤害?A. 操作人员必须经过培训B. 定期检查机械设备C. 遵守操作规程D. 以上都是8. 承台施工过程中,如何防止火灾爆炸?A. 严禁使用明火B. 定期检查电气线路C. 遵守消防安全规定D. 以上都是9. 承台施工过程中,以下哪种情况不属于紧急情况?A. 施工现场发生火灾B. 施工人员受伤C. 施工设备故障D. 施工人员感冒10. 承台施工过程中,以下哪项不是安全培训内容?A. 安全生产法律法规B. 安全操作规程C. 应急处理措施D. 施工技术要求二、多项选择题(每题3分,共15分)1. 承台施工过程中的主要安全风险有哪些?A. 高处坠落B. 机械伤害C. 火灾爆炸D. 水电伤害E. 环境污染2. 承台施工前的安全措施有哪些?A. 安全培训B. 安全技术交底C. 安全防护设施检查D. 施工现场巡查E. 施工人员健康检查3. 承台施工过程中的安全防护设施有哪些?A. 安全网B. 安全帽C. 安全带D. 安全梯E. 安全通道4. 承台施工过程中,如何防止高处坠落?A. 穿着防滑鞋B. 使用安全带C. 避免在雨天施工D. 遵守操作规程E. 加强施工现场巡查5. 承台施工过程中,如何防止机械伤害?A. 操作人员必须经过培训B. 定期检查机械设备C. 遵守操作规程D. 避免在疲劳状态下操作E. 加强施工现场巡查三、判断题(每题2分,共10分)1. 承台施工过程中,安全培训是必要的。

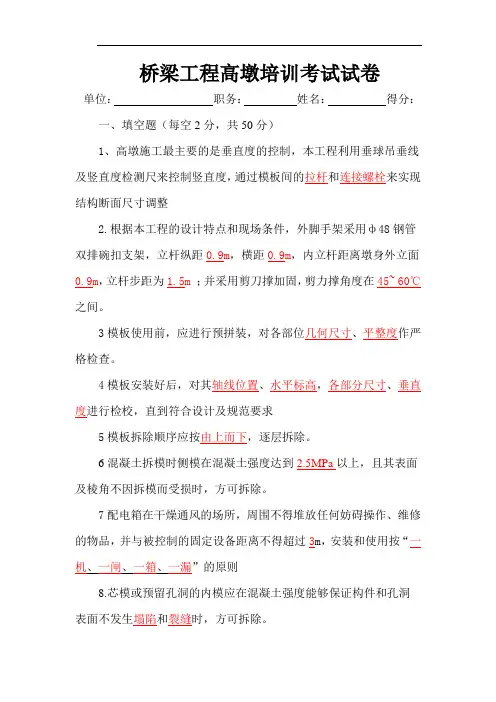

桥梁工程高墩培训考试试卷单位:职务:姓名:得分:一、填空题(每空2分,共50分)1、高墩施工最主要的是垂直度的控制,本工程利用垂球吊垂线及竖直度检测尺来控制竖直度,通过模板间的拉杆和连接螺栓来实现结构断面尺寸调整2.根据本工程的设计特点和现场条件,外脚手架采用ф48钢管双排碗扣支架,立杆纵距0.9m,横距0.9m,内立杆距离墩身外立面0.9m,立杆步距为1.5m;并采用剪刀撑加固,剪力撑角度在45~ 60℃之间。
3模板使用前,应进行预拼装,对各部位几何尺寸、平整度作严格检查。
4模板安装好后,对其轴线位置、水平标高,各部分尺寸、垂直度进行检校,直到符合设计及规范要求5模板拆除顺序应按由上而下,逐层拆除。
6混凝土拆模时侧模在混凝土强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,方可拆除。
7配电箱在干燥通风的场所,周围不得堆放任何妨碍操作、维修的物品,并与被控制的固定设备距离不得超过3m,安装和使用按“一机、一闸、一箱、一漏”的原则8.芯模或预留孔洞的内模应在混凝土强度能够保证构件和孔洞表面不发生塌陷和裂缝时,方可拆除。
9桥墩施工的主要危险源:高处坠落、机电设备、交通运输等。
其中高处坠落包括人员坠落、物件坠落。
10.大风或气温急剧变化时不应拆模,在炎热和大风干燥季节,应采取逐段拆模、边拆边盖的拆模工艺。
二、选择题(每题3分,共30分,其中含多选题)1.墩身施工前,将承台基础顶面墩身轮廓内浮浆和松弱层凿除,人工凿除时,混凝土强度不低于(C);风动机等机械凿毛时,混凝土强度不低于(C)。
A、2.5,2.5B、10,10C、2.5,10D、2.5,52.混凝土浇筑完毕,待混凝土初凝后,顶部用一层土工布覆盖,并洒水保湿,再覆盖一层塑料布,防止水分快速蒸发。
洒水时,注意洒水量,严禁在基础基坑中积水,使基坑浸泡,以免对结构物产生不利影响。
高温时期,混凝土养护要提高洒水频率,安排专人洒水,保湿养护期(D)天。
承台、墩身工程考试试题
姓名:得分:
一、填空题:每题2分
1、承台施工采用人工配合机械开挖基坑。
承台采用全站仪精确定位放样,划出承台边界,用机械开挖至距设计承台底标高约后,人工清理四周及基底,并找平。
2、基坑顶有动载时,动载距坑顶边缘应大于。
3、桩检宜在成桩14天后进行且桩身砼强度不低于设计强度的。
4、钢筋运至现场之后不得直接放置在地面上面,而要用枕木垫起离开地面,避免污染钢筋和引起钢筋锈蚀。
5、承台、墩身钢筋运至现场之后,施工现场质检人员、监理人员应检查钢筋以及接头是否符合设计要求,不合格的半成品钢筋应退回钢筋加工场而不得使用。
6、承台同一排中受力钢筋间距允许误差为。
7、承台钢筋保护层厚度≥30 mm允许偏差为,钢筋保护层厚度<30 mm允许偏差为0~+5mm。
8、综合接地钢筋间十字交叉时采用L型钢筋进行焊接,各类焊接必须饱满,双边焊搭接长度不小于;单边焊搭接长度不小
于;焊缝厚度不小于4mm。
9、综合贯通地线任意一点的接地电阻不应大于。
10、混凝土从高处直接倾卸时,自由倾落高度不宜超过,以不发生离析为度。
当倾落高度超过时,应通过串筒、溜管或振动溜管等设施铺助下落。
11、墩身施工前,将承台顶面墩身范围内的混凝土面凿毛,清洗干净,修整连接钢筋,清除墩身钢筋上的水泥浆,凿毛后露出的新鲜混凝土面积不低于总面积的75%,用人工凿毛时,混凝土强度不低于,用风动机等机械凿毛时,混凝土强度不低于。
12、墩身钢筋接头必须分散布置,且同一截面上钢筋接头的截面面积不得大于截面总面积的,钢筋接头避免设在基顶以上3m范围内。
墩身保护层厚度为,为保证保护层厚度钢筋绑扎前根据墩身尺寸加工墩身钢筋绑扎模具,采用HRB400Φ16螺纹钢弯制而成。
13、墩身主筋接长时,双面搭接焊连接焊缝长度不小于的钢筋直径,单面搭接焊连接焊缝不小于的钢筋直径。
搭接焊连接焊缝要饱满,焊缝表面呈“鱼鳞状”,焊缝结束,敲除焊渣。
14、墩身钢筋绑扎在同一排中受力钢筋间距允许偏差,分布钢筋间距允许偏差2cm,箍筋间距允许偏差1cm,弯起钢筋弯起点(加工偏差2cm包括在内)允许偏差3cm,保护层允许偏差。
钢筋外观不得出现烧伤、损伤、水泥浆及油渍等。
15、墩身施工时搭设碗扣脚手架作为施工平台,碗扣架采用φ48×3.5mm。
脚手架立杆均搭设在承台砼上,承台外部分下部铺设方木,底托搭设在方木上,保证脚手架基础稳定、牢固。
脚手架必须设置纵向、横向扫地杆,扫地杆距离地面不大于 0.3米。
纵向扫地杆应采用直角扣件固定在底部以上不大于处的立杆上。
二、选择题:每题2分
1、支架剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于,应采用不少于3个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于,剪刀撑下端离地不得大于30cm。
A 1m 10cm
B 0.9m 15cm
C 1m 15cm
D 0.9m 10cm
2、脚手板的铺设采用5cm厚的木板在向水平杆上搭接满铺,并与脚手架连接牢固。
脚手板搭接铺设时接头必须支在横向水平杆上,搭接长度大于,伸出横向水平杆的长度不小于,端部脚手板探头长度不大于15cm,其板长两端必须与支承杆连接牢固。
A 15cm 10cm
B 20cm 15cm
C 20cm 10cm D10cm 15cm
3、在作业层的脚手板框架外侧立杆的0.6m和处搭设两道护栏,并在护栏内侧安设密目网,另外在作业层的脚手板框架外侧设置高的挡脚板。
A 1.5m 15cm
B 1.2m 18cm
C 2m 10cm
D 1m 18cm
4、当环境昼夜平均气温(最高和最低气温的平均值或当地时间
6时、14时及21时室外气温的平均值)连续3天低于或最低
气温低于时,现场必须按照冬季施工方案的要求,全面落实冬
季施工方案,采取必要的保温措施,确保冬季施工工程质量。
A 4℃-3℃
B 3℃-4℃
C 5℃-5℃
D 5℃-3℃
5、冬季施工期间,当用硅酸盐水泥或普通硅酸盐水泥配制混凝土,其抗压强度达到设计的30%前,或用矿渣硅酸盐水泥配制混凝土,
其抗压强度达到设计的前,均不得受冻。
C15以下的混凝土,
当其抗压强度未达到5MPa前,也不得受冻。
浸水冻融条件下的混凝
土开始受冻时,不得小于设计强度的。
A 40% 75%
B 50% 85%
C 40% 85%
D 50% 75%
6、接触网钢柱预留基础连接主要采用预埋地脚螺栓的方式,严
格按设计图纸要求预埋,要求螺栓之间必须准确定位,纵、横向施工
误差不大于。
桥钢柱预埋螺栓顺线路方向中心应与线路中心平行,垂直线路方向中心线应与线路中心线垂直,两个方向的允许偏差
不得大于3°。
螺栓应呈竖直状态,螺栓埋深允许偏差,预埋
好的基础螺栓外露部分均要求涂油防腐并用塑料套包裹并绑扎。
A±1mm +30mm B±2mm +30mm C ±2mm +20mm D±3mm +20mm
7、墩台模板相邻模板错台允许偏差,表面平整度允许偏
差3mm,预埋件和预留孔位置允许偏差。
A 1mm 5mm
B 2mm 4mm
C 2mm 5mm
D 1mm 2mm
8、同一梁端两垫石高差允许偏差2mm,墩台支撑垫石顶面高程允许偏差。
A 0mm ~5mm
B 2mm 4mm
C 1mm 5mm
D 0mm~ -5mm
9、混凝土的浇筑环境温度昼夜平均不低于5℃或最低温度不低于-3℃。
在下层混凝土初凝或能重塑前浇筑完上层混凝土。
混凝土的入模温度不宜高于,冬季施工时,混凝土的出机温度不宜低于10℃,入模温度不应低于。
新浇筑混凝土入模温度与邻接的已硬化混凝土表面温度的温差不得大于15℃。
A 25℃ 3℃
B 30℃ 5℃
C 35℃ 5℃
D 30℃ 3℃
10、混凝土分层浇筑,分层厚度控制在。
采用50mm插入式振捣器振捣,振捣时严禁碰撞钢筋和模板。
振动器的振动深度一般不超过棒长度2/3~3/4倍,振动时要快插慢拔,不断上下插动,减少混凝土内部气泡。
振动棒插入下层混凝土中5~10cm,移动间距不超过,与侧模保持10~20cm距离,对每一个振动部位,振动到该部位混凝土密实为止,即混凝土不再冒出气泡,表面平坦泛浆。
A 50 cm 30cm
B 40cm 40cm
C 30cm 40cm D30cm 50cm
11、为减少色差,保证外观,除严格控制混凝土配比、坍落度等指标外,应严格控制混凝土采用同厂、同强度等级、。
A同炉号水泥及同批骨料 B 同车水泥及同批骨料
C 同批水泥及同车骨料 D同批水泥及同批骨料
12、当浇筑后的混凝土强度达到,且其表面棱角不会因为拆模而受损时,方可拆除墩身模板,拆模时混凝土的温度不能过高,以免混凝土接触空气时温度下降过快而开裂。
当芯部混凝土与表面混凝土温度差、表面混凝土温度与环境之间的温差大于,大风气温急剧变化时不应拆模,拆除模板时,不影响或中断混凝土的养护工作。
A 2.5MPa 20℃
B 3MPa 20℃
C 2.5MPa 25℃
D 3MPa 15℃
13、混凝土养护期间,通过原先模板对拉孔用温度计测量芯部温度,芯部与表面、表面与环境之间温差不得超过度,当环境温度低于度时,禁止对混凝土表面洒水养护,应采取保温、保湿养护。
混凝土拆模后可能与流水接触时,养护时间较不保温养护最低期限至少延长至14d,且混凝土的强度应不得低于设计强度的75%以上。
A 10度 5度
B 20度 10度
C 15度 5度
D 20度 5度
14、桩基检测方法有:,两种检桩方法的准备工作有所不同。
A低应变反射波法和静载试验 B 低应变反射波法和声波透射法C静载试验和声波透射法 D大应变反射波法和小应变反射波法
15、混凝土保护层里显现出的钢筋隐形,主要是显出一道道箍筋形影。
显隐出混凝土颜色浅淡,下部比上部明显;高墩比低墩明显;净保护层薄、混凝土表面有钢筋显隐,外观现象:当墩身混凝土拆模后,砼的比厚的明显。
主要原因是:
A、钢筋骨架未整体竖直或有局部变形;
B、箍筋净保护层厚度不足,如当缠绕主筋的箍筋绕的不紧;
C、模板顶端高出钢筋,钢筋骨架顶端未伸出模板,难于固定;
D、浇筑混凝土的卸料斗、串筒或导管安装,其全部或部分支附在模板上未分开;
E、墩身的钢筋骨架自由度大,当振捣人员上下或浇筑作业碰撞钢筋时,致使钢筋笼骨架振动摇晃,被振动的塑性混凝土受挤压而溢出砂浆并附着在箍筋面上,导致保护层混凝土匀密性不良。
三、问答题:每题10分
1、脚手架重点检查内容及验收程序各是什么?
2、为了保证墩身混凝土质量,施工时要做到哪些条件?
3、分析墩身混凝土外表气泡多且密集的主要原因是什么?如何采取预防措施?
4、墩身混凝土在模板节段拼装处上下(横向)合缝不平整、错台,呈抱箍状缝痕或深浅色差;模板竖向合缝处不平整、错台,有砂线、砂斑或深浅色差。
分析产生的原因?采取哪些预防措施?。
