通信建设工程预算定额
- 格式:xls
- 大小:1.11 MB
- 文档页数:432
预算编制办法通信建设工程费用定额近年来,随着我国信息化建设的不断推进,通信建设工程的投资与规模也在不断扩大。
如何合理编制预算、合理控制费用成为通信建设工程成功实施的重要保障。
因此,预算编制办法通信建设工程费用定额的研究至关重要。
一、通信建设工程费用定额的意义通信建设工程费用定额是指在一定施工条件下,工程各项费用的基准标准,包括人工费、材料费、机械费、运输费、管理费等几个方面。
通信建设工程费用定额的编制必须合理、科学、严格,可以使通信工程施工现场的实际支出与预算预计的成本控制在合理范围内,保证了工程质量的实现,不断服务广大群众的需求和建设的发展需要。
二、预算编制办法通信建设工程费用定额的实现通信建设工程费用定额的编制需要按照正确的思路和方法进行分解预算,完成合理的编制。
我们可以遵循以下几个步骤实现:1.分类编制预算将工程整体分解为几个小的部分,然后对每个部分进行分拆,形成一个类别和编制种类,最终形成两个阶段性的预算体系,即初步预算和定额预算。
如此,可以使整个预算编制过程更加精细和合理,减少失误和漏细现象的发生,为实际工程的顺利完成和经济控制奠定基础。
2.费用定额的建立通信建设工程的费用定额是构成整个预算的基础和前提,它的合理与否直接决定了整个预算的成败,也影响通信工程的建设效果。
在方案规划阶段,需要针对不同的工程需求和项目要求,建立一个科学的费用定额体系,制定合理的标准,才能保证工程经济预算的合理性和科学性。
3.保持费用透明在编制预算的过程中,必须要遵从一个原则,即费用透明化原则。
这意味着,预算编制和费用报销的清晰性和透明度必须确保,不仅能使有关部门随时查看,还要防止人为因素的干扰,保持通信建设工程费用的公正性和合理性。
通过以上三个步骤的实现,预算编制办法通信建设工程费用定额可以得到有效的充分体现。
三、小结通信建设工程费用定额的编制,不仅关系到通信建设工程的建设和运营,也关系到国家经济和社会的发展。
预算编制办法通信建设工程费用定额预算编制办法通信建设工程费用定额通信建设工程是指以通信技术为主导的建设工程,为促进国家经济发展和社会进步发挥着重要作用。
那么,如何进行通信建设工程费用的定额?这就需要预算编制办法通信建设工程费用定额来规范。
一、通信建设工程费用定额的概念通信建设工程费用定额是指根据通信建设工程的特点,按照统一的计算标准和方法,将工程所需费用按工程规模、工程量、工程性质等进行合理的分配,制定的通信建设工程成本计算标准。
二、通信建设工程费用定额的应用通信建设工程费用定额是通信建设工程成本管理的基础,具有以下应用价值:1.明确预算的范围和内容通信建设工程费用定额可以帮助制定预算的范围和内容。
在制定通信建设工程预算时,通信建设工程费用定额具有明确的指导作用,可以帮助确定预算内容的范围和具体细节。
2.优化预算管理采用通信建设工程费用定额可以规范管理流程,提高预算精度和准确度,避免决策方案的盲目性,从而优化预算管理。
3.提高经济效益通信建设工程费用定额可以评估任何一项通信工程的成本,从而根据实际情况确定工程规模和质量,避免资金浪费,优化成本管理,达到提高经济效益的目的。
三、通信建设工程费用定额制定原则通信建设工程费用定额的制定需要遵循以下原则:1.科学合理制定通信建设工程费用定额应以科学的方法和数据为基础,根据规定的指标和标准,科学合理地计算出不同规模、性质的通信建设工程预计费用。
2.透明公正通信建设工程费用定额制定应透明公正,避免人为干预和操纵,确保所有相关方的利益得到充分照顾和保障。
3.动态调整通信建设工程费用定额应针对不同年度和项目情况进行动态调整,确保其总体适应性和跟进能力。
四、通信建设工程费用定额的内容通信建设工程费用定额的内容包括以下几个方面:1.工程规模与性质通信建设工程费用定额应根据工程规模和性质进行分类,确立针对不同工程类型的费用核算标准。
2.工程量计算通信建设工程费用定额应确立工程量的计算方法和标准,对于不同的工程类型,应选用不同的工程量计算方法和标准。

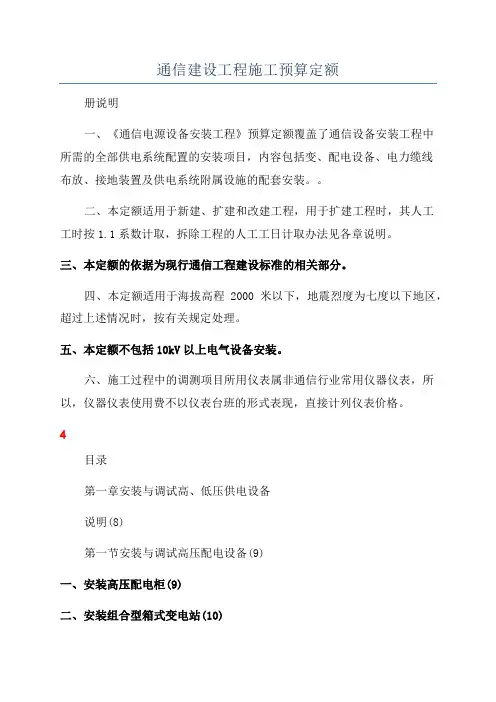

通信建设工程施工预算定额册说明一、《通信电源设备安装工程》预算定额覆盖了通信设备安装工程中所需的全部供电系统配置的安装项目,内容包括变、配电设备、电力缆线布放、接地装置及供电系统附属设施的配套安装。
二、本定额适用于新建、扩建和改建工程,用于扩建工程时,其人工工时按1.1系数计取,拆除工程的人工工日计取办法见各章说明。
三、本定额的依据为现行通信工程建设标准的相关部分。
四、本定额适用于海拔高程2000米以下,地震烈度为七度以下地区,超过上述情况时,按有关规定处理。
五、本定额不包括10kV以上电气设备安装。
六、施工过程中的调测项目所用仪表属非通信行业常用仪器仪表,所以,仪器仪表使用费不以仪表台班的形式表现,直接计列仪表价格。
4目录第一章安装与调试高、低压供电设备说明(8)第一节安装与调试高压配电设备(9)一、安装高压配电柜(9)二、安装组合型箱式变电站(10)三、调试高压配电柜(11)第二节安装与调试变压器(12)一、安装油浸电力变压器(12)二、安装干式变压器及温控箱(13)三、电力变压器干燥与变压器油过滤(14)四、调试电力变压器系统(15)第三节安装与调试低压配电设备(16)一、安装低压配电设备(16)二、调试低压配电设备(17)第四节安装与调试直流操作电源屏(18)第五节安装与调试控制设备(19)第六节安装端子箱、端子板及外部接线(20)第二章安装发电机设备说明(21)第一节安装发电机组(22)第二节安装发电机组体外排气系统(23)第三节安装发电机组体外燃油箱、机油箱(24)第四节安装发电机组体外冷却系统(25)第五节发电机输油管道敷设与连接(26)5第六节油、气管管路保护(27)第七节发电机系统调试(28)第八节安装与调试风力发电机(29)第三章安装交直流、不停电电源及配套设备说明(30)第一节安装电池组及附属设备(31)一、安装蓄电池抗震架(31)二、安装蓄电池组(32)三、蓄电池充放电(36)第二节安装太阳能电池(37)一、安装太阳能电池铁架方阵(37)二、安装太阳能电池(38)第三节安装交流不停电电源(39)一、安装、调试交流不停电电源(39)二、安装不停电电源电池开关屏(40)第四节安装开关电源设备(41)第五节安装配电、换流设备(43)第六节无人值守供电系统测试(46)第四章敷设电源母线、电力电缆及终端制作说明(47)第一节制作、安装铜电源母线(48)第二节安装低压密封式插接母线槽(50)一、安装低压密封式插接母线槽(50)二、安装低压密封式插接母线槽分线箱(51)第三节布放电力电缆(52)第四节制作、安装电力电缆端头(54)6一、制作、安装1kV以下电力电缆终端头(54)二、制作、安装10kV以下电力电缆终端头(55)第五节布放控制电缆(56)第六节挖填电缆沟、开挖路面、铺沙盖砖(板)(57)第五章接地装置说明(58)第一节制作安装接地极板(59)第二节接地母线敷设及接地网电阻测试(60)第六章安装附属设施及其他说明(61)第一节安装电缆桥架(62)第二节安装电源支撑架、吊挂(63)第三节安装附属装置(64)一、制作、安装穿墙板(64)二、制作、安装铁构件与箱盒(65)三、铺地漆布、抗震加固(66)7第一章安装高、低压供电设备说明一、本章定额内容包括市电10千伏进局供电系统的高、低压供电设备和控制设备等。

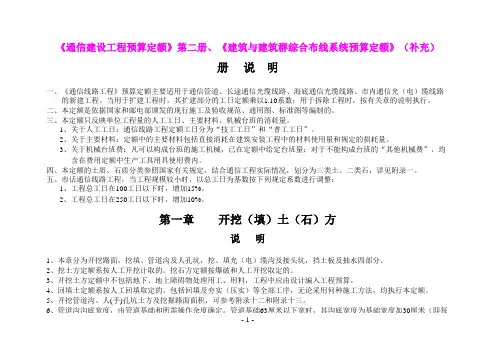

《通信建设工程预算定额》第二册、《建筑与建筑群综合布线系统预算定额》(补充)册说明一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)缆线路的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方说明1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
2023通信工程概预算定额2023通信工程概预算定额根据最新的技术发展趋势和市场需求,2023年的通信工程概预算定额将充分考虑到通信网络的建设与升级,以满足人们日益增长的通信需求。
以下是几个主要方面的预算定额:1. 基础设施建设:通信工程的基础设施建设是保障通信网络正常运行的关键。
预算将用于新建或升级移动通信基站、光纤传输线路、卫星地面站和通信机房等基础设施。
此外,还将考虑到环境保护和能源效率,鼓励采用可再生能源和节能技术。
2. 网络优化与扩容:随着无线通信和移动互联网的迅速普及,通信网络的负荷不断增加。
预算将用于网络的优化和扩容,以提高网络的容量和覆盖范围。
这包括增加基站数量、提升网络带宽、引入新的高速传输技术等。
3. 新技术研发与应用:通信行业不断涌现出新的技术和应用,如5G、物联网、云计算等。
预算将用于新技术的研发和应用,以推动通信行业的创新和发展。
同时,还将鼓励与其他行业的合作,推动通信技术在智能交通、智能制造、智慧城市等领域的应用。
4. 安全保障与防护:随着网络攻击和数据泄露事件的增加,通信网络的安全保障变得越来越重要。
预算将用于加强通信网络的安全防护措施,包括网络监测与防御系统的建设、数据加密技术的应用等。
5. 人才培养与技术培训:通信工程需要专业的技术人才来支持运维和发展。
预算将用于人才培养和技术培训,包括设立培训机构、开展培训课程、组织学术交流等。
此外,还将鼓励在通信领域开展科研项目,培养高水平的科研人员。
总的来说,2023年的通信工程概预算定额将全面考虑到通信行业的发展需求和技术创新,以提高通信网络的质量和覆盖范围,促进通信行业的可持续发展。
同时,还将注重安全保障和人才培养,为通信行业的健康发展提供全方位的支持。

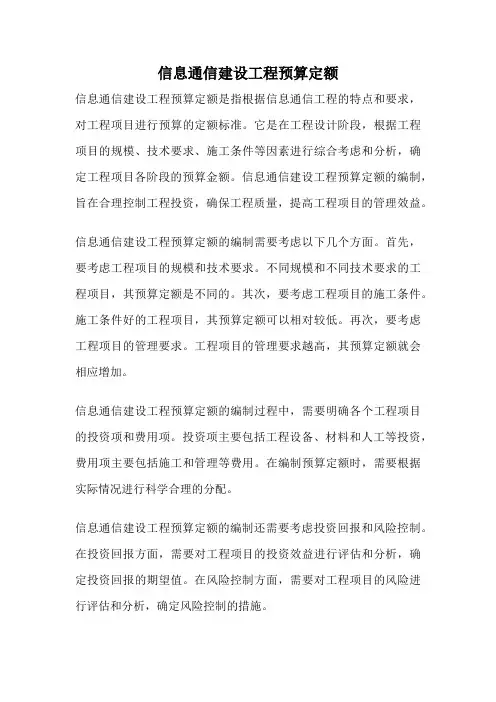

信息通信建设工程预算定额信息通信建设工程预算定额是指根据信息通信工程的特点和要求,对工程项目进行预算的定额标准。
它是在工程设计阶段,根据工程项目的规模、技术要求、施工条件等因素进行综合考虑和分析,确定工程项目各阶段的预算金额。
信息通信建设工程预算定额的编制,旨在合理控制工程投资,确保工程质量,提高工程项目的管理效益。
信息通信建设工程预算定额的编制需要考虑以下几个方面。
首先,要考虑工程项目的规模和技术要求。
不同规模和不同技术要求的工程项目,其预算定额是不同的。
其次,要考虑工程项目的施工条件。
施工条件好的工程项目,其预算定额可以相对较低。
再次,要考虑工程项目的管理要求。
工程项目的管理要求越高,其预算定额就会相应增加。
信息通信建设工程预算定额的编制过程中,需要明确各个工程项目的投资项和费用项。
投资项主要包括工程设备、材料和人工等投资,费用项主要包括施工和管理等费用。
在编制预算定额时,需要根据实际情况进行科学合理的分配。
信息通信建设工程预算定额的编制还需要考虑投资回报和风险控制。
在投资回报方面,需要对工程项目的投资效益进行评估和分析,确定投资回报的期望值。
在风险控制方面,需要对工程项目的风险进行评估和分析,确定风险控制的措施。
信息通信建设工程预算定额的编制还需要考虑工程项目的可持续发展。
在编制预算定额时,需要考虑工程项目的环境和社会效益,确保工程项目符合可持续发展的要求。
信息通信建设工程预算定额的编制是一个复杂而又重要的工作。
只有科学合理地编制预算定额,才能控制工程投资、确保工程质量,提高工程项目的管理效益。
因此,我们应该充分认识到信息通信建设工程预算定额的重要性,加强对其编制工作的研究和实践,不断提高预算定额的编制水平,为信息通信建设工程的发展做出积极贡献。
(一)通信建设工程费用定额及计算规则第一条干脆费一、干脆工程费(一)人工费⒈通信建设工程不分专业和地区工资类别,综合取定人工费。
人工费单价为:技工为48元/工日;普工为19元/工日。
⒉概(预)算人工费=技工费十普工费⒊概(预)算技工费=技工单价×概(预)算技工总工日概(预)算普工费=普工单价×概(预)算普工总工日(二)材料费材料费= 主要材料费+帮助材料费主要材料费=材料原价十运杂费十运输保险费十选购及保管费+选购代理服务费。
帮助材料费=主要材料费×帮助材料费系数式中:(1)材料原价:供应价或供货地点价;(2)运杂费:编制概算时,除水泥及水泥制品的运输距离按500km计算,其他类型的材料运输距离按1500km 计算。
运杂费=材料原价×器材运杂费费率表一、器材运杂费费率表(3)运输保险费:运输保险费=材料原价×保险费率0.1%。
(4)选购及保管费:选购及保管费=材料原价×选购及保管费费率表二、材料选购及保管费费率表(5)选购代理服务费按实计列。
(6)帮助材料费帮助材料费=主要材料费×帮助材料费费率表三、帮助材料费费率表(7)凡由建设单位供应的利旧材料,其材料费不计入工程成本。
(三)机械运用费机械运用费=机械台班单价×概算、预算的机械台班量。
(四)仪表运用费仪表运用费=仪表台班单价×概算、预算的仪表台班量。
二、措施费 ⒈环境爱惜费环境爱惜费=人工费×相关费率表四、 环境爱惜费费率表⒉文明施工费文明施工费=人工费×费率1.0% ⒊工地器材搬运费工地器材搬运费=人工费×相关费率表五、 工地器材搬运费费率表⒋工程干扰费工程干扰费=人工费×相关费率表六、 工程干扰费费率表注:①干扰地区指城区、高速公路隔离带、铁路路基边缘等施工地带。
②综合布线工程不计取。
⒌工程点交、场地清理费工程点交、场地清理费=人工费×相关费率表七、 工程点交、场地清理费费率表⒍临时设施费临时设施费按施工现场和企业的距离划分为35Km 以内、35Km 以外两档。
册说明
一、《通信线路工程》预算定额主要适用于通信管道、长途通信光缆线路、海底通信光缆线路、市内通信光(电)
的新建工程。
当用于扩建工程时,其扩建部分的工日定额乘以1.10系数;用于拆除工程时,按有关章的说明执行。
二、本定额是依据国家和邮电部颁发的现行施工及验收规范、通用图、标准图等编制的。
三、本定额只反映单位工程量的人工工日、主要材料、机械台班的消耗量。
1、关于人工工日:通信线路工程定额工日分为“技工工日”和“普工工日”。
2、关于主要材料:定额中的主要材料包括直接消耗在建筑安装工程中的材料使用量和规定的损耗量。
3、关于机械台班费:凡可以构成台班的施工机械,已在定额中给定台班量;对于不能构成台班的“其他机械费”,均
含在费用定额中生产工具用具使用费内。
四、本定额的土质、石质分类参照国家有关规定,结合通信工程实际情况,划分为三类土、二类石,详见附录一。
五、市话通信线路工程,当工程规模较小时,以总工日为基数按下列规定系数进行调整:
1、工程总工日在100工日以下时,增加15%。
2、工程总工日在250工日以下时,增加10%。
第一章 开挖(填)土(石)方
说明
1、本章分为开挖路面,挖填、管道沟及人孔坑,挖、填光(电)缆沟及接头坑,挡土板及抽水四部分。
2、挖土方定额系按人工开挖计取的。
挖石方定额按爆破和人工开挖取定的。
3、开挖土方定额中不包括地下、地上障碍物处理用工、用料,工程中应由设计编入工程预算。
4、回填土定额系按人工回填取定的,包括回填及夯实(压实)等全部工序,无论采用何种施工方法,均执行本定额。
5、开挖管道沟、人(手)孔坑土方及挖掘路面面积,可参考附录十二和附录十三。
6、管道沟沟底宽度,由管道基础和所需操作余度确定。
管道基础63厘米以下宽时,其沟底宽度为基础宽度加30厘米(即每
侧各加15厘米)。
管道基础63厘米以上时,其沟底宽度为基础宽度加60厘米(即每侧各加30厘米)。
当设计规定管道沟
槽需要支撑挡土板时沟底宽度应另加10厘米。
7、管道沟回填土体积:按挖土体积扣除地面以下管道和人(手)孔(包括基础)等的体积计算。
8、凡在铺砌路面下开挖管道沟或人(手)孔坑时,其沟(坑)土方量应减去开挖的路面铺砌物的土方量。
9、清运土方:以所埋设的管群和人(手)孔(包括混凝土基础)体积的总和,作为倒运土的土方量。
10、开挖土(石)方时,应根据土质情况合理计算放坡的土(石)方。
第一节 施工测量及开挖路面
第二节 挖、填管道沟及人孔坑
第三节 挖、填光(电)缆沟及接头坑
第四节挡土板及抽水
第二章 通信管道
说明
一、适用范围及有关规定
本章适用于铺设各种通信管道及砌筑人(手)孔等工程。
1、混凝土管道基础加筋子目,仅适用于远离人孔而需加筋的管道混凝土基础;靠近人孔的2米内的基础加筋,其工日
和主材均含在混凝土管道基础子目之中,不得套用“基础加筋”子目。
2、通信管道砖砌人(手)孔,分为现场浇注、吊装预制上覆二种。
3、人孔净空高度大于标准图设计时,其超出定额部分应另行计算。
4、人(手)孔预制混凝土上覆若采用人工安装时,定额水平不予调整。
5、防水工程分为抹防水砂浆、油毡防水、玻璃布防水等多种,设计中可根据工程中不同防水要求选用。
6、定额中未包括管道工程用水,设计可按管道(不论管孔多少)每百米用水5立方米;人孔(不论人孔型式)每个用
水3立方米,手孔每个用水1立方米,并列入工程其他直接费项内。
本定额管道的包封是按立方米设置子目的,设计时应考虑包封基础加宽部分的混凝土量。
二、工程量计算规则
1、铺计通信管道的长度(100m)均按图示管道段长即人(手)孔中心—人(手)孔中心)计算。
不扣除人(手)孔所占长度,不
再计取施工管材损耗率。
2、铺设塑料管、钢管管道,管材规格程式由设计选定。
3、铺设同一容量不同组群方式的塑料、钢管管道时,工日均不做调整。
4、挡土板应按设计施工图规定需要的支撑挡土板的管道沟长度、人孔坑个数计算。
第一节通信管道
说明
1、挖电杆、拉线、撑杆坑等的土质系按综合土、软石、坚石三类划分。
其中综合土的构成按普通土20%、硬土50%、砂砾
土30%,在使用时,人工定额均不做调整。
、挖电杆、拉线、撑杆坑等的土质系按综合土、软石、坚石三类划分。
其中综合土的构成按普通土20%、硬土50%、砂砾
土30%,在使用时,人工定额均不做调整。
2、品接杆高为15米以内,特种品接杆高为24米以内,具体每节电杆长度由设计确定。
3、组立安装L杆,按同等杆高H杆定额1.5倍计算,井字杆时按2倍计算。
4、更换电杆及拉线按新建工程人工定额的2倍计算,拆除工程按新建工程人工定额的0.7倍计取。
5、立电杆人工定额为平原定额。
用于丘陵和市区(市话杆路)时,人工工日按本定额选用乘以系数1.2;用于山区时人工按本
定额乘以系数1.4。
6、杆路拉线按长途和市话分列子目;长途杆路拉线为平原定额。
当用于丘陵.市区时人工工日乘以系数1.2;用于山区时
乘以系数1.4。
7、装设市话杆路拉线不分地形,均执行本定额。
(1)各种拉线的钢绞线定额值是按9米以内杆高,距高比1:1给定的,设计可按实调整钢绞线用量;杆高相差1米单条钢绞线的调整数如下:
7/2.2 7/2.6 7/3.0
±0.31公斤 ±0.45公斤 ±0.60公斤
(2)高桩拉线定额子目主材中不含电杆至拉桩间正拉线用的钢绞线,由设计按实计取钢绞线数量。
但劳力不得调整。
(3)双股或V型高桩拉线的工日定额按相应单股高桩拉线工日定额乘以系数1.2;镀锌铁线及钢绞线用量,按相应单股高桩拉线子目定额的2倍计取。
(4)本定额的撑杆均按木杆计取。
8、长途杆路拉线:
(1)钢绞线的数量是按8.5米以内杆高、距高比为1:1取定,如杆高和距高比不同时,可以换算,劳力定额不作调整。
9、定额中高桩拉线已包括立高桩在内;高桩拉线的拉线不分杆种、杆高均按定额子目执行。
10、装拉线子目的主要材料中,钢绞线、拉线衬环用量,均以分数形式表现。
其中,钢绞线用量:分子是采用抱箍及铁柄
拉盘时的用量;分母是采用护杆钢板或横木地锚时的用量。
拉线衬环用量:分子是采用抱箍及铁柄拉盘时的用量;分
母是采用抱箍及横木地锚时的用量。
11、横木的长度由设计确定。
12、拉线坑的所在地地表有水或严重渗透,其排水等措施费用设计应另行计列。
13、在架空明线线位间架设安装架空吊线时,按人工定额乘以系数1.3计取。
11、横木的长度由设计确定。
12、拉线坑的所在地地表有水或严重渗透,其排水等措施费用设计应另行计列。
13、在架空明线线位间架设安装架空吊线时,按人工定额乘以系数1.3计取。
第一节 立电杆。
