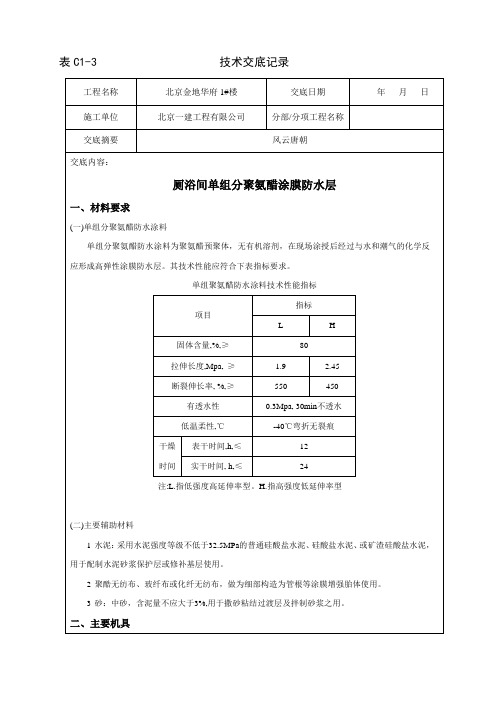

厕、浴间涂膜防水施工技术交底
- 格式:doc
- 大小:63.00 KB
- 文档页数:6
工程名称北京金地华府1#楼交底日期年月日施工单位北京一建工程有限公司分部/分项工程名称交底摘要风云唐朝涂膜作业时需备齐电动搅拌器、拌料桶、塑料刮板、铁皮小刮板、橡胶刮板、油漆刷、滚动刷、弹簧称、小抹子、油工铲刀、答帚等机具和消防器材。
三、作业条件1 穿过厕浴间楼板的所有立管、套管定位安装完毕经验收,管周缝隙用1:3水泥防水砂浆堵严。
缝大于20 mm时可用1:2:4豆石防水混凝土堵塞。
2 楼板上垫层找坡向地漏、排水口等细部的排水坡度2%;在地漏边缘向外50mm内排水坡度为5%0找坡层厚度大于30mm时用1:1:6水泥、砂、焦渣垫层;找坡层厚度小于30mm时用混合灰。
3 厕浴间的基层(找平层)可采用1:3水泥砂浆找平,厚度20m抹平压光、坚实平整,不起砂,要求基本干燥。
若基层过于潮湿可用抗渗堵漏材料做潮湿基层处理,待表面干燥后再做防水层。
4 基层泛水坡度应在2%以上,不得倒坡积水。
基层与相连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道安装牢固。
预留管道未安装完不得进行防水层施工。
与墙交接处及转角处水泥砂浆应抹成小圆角。
凡是靠墙的管根处抹出5%坡度,避免此处存水,见下图为保证防水层顺坡进入地漏,地漏标高应认真计算,而地漏蓖子与厕浴间地面一平。
图靠墙管根后抹出泛水5 基层做防水涂膜之前,应将尘土,杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平,扫净。
特别对以下部位应用建筑密封膏封严,如穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等部位。
见图1, 2, 3、4,以上各部位密封经验收后,方可进行防水层施工。
工程名称北京金地华府1#楼交底日期年月日施工单位北京一建工程有限公司分部/分项工程名称交底摘要风云唐朝图1 立管四周封建筑密封膏图2 套管与地面交接处与立管交接处、封建筑密封膏图3 蹲坑与地面交接处用建筑密封膏封严。
交底内容:一、施工准备:(一)作业条件:⒈将铺贴防水层的基层外表尘土杂物清扫干净;外表残留的灰浆硬块及突出局部去除干净,不得有空鼓、开裂、起砂和脱皮等现象。
⒊基层外表保持枯燥,含水率不大于9%,并要平整牢固,阴阳角处做成圆弧角。
⒋防水层所用卷材、基层处理剂、二甲苯等均属易燃品,单独存放,远离火源,做好防火工作,操作时应通风,夜间有足够的照明。
(二)材料要求:单组份聚氨酯防水材料。
单组份聚氨酯防水涂料是以氰酸酯、聚醚为主要原料,配以各种助剂制成,属于无有机溶剂挥发的单组份柔性防水涂料。
〔三〕施工要求:防水聚氨酯保护层分2次施工。
第一次为1.5厚聚氨酯涂膜防水保护层两道,四周向上翻至上层防水层。
第二次为2.0厚聚氨酯涂膜防水层两道,面上撒黄沙,四周向上翻300高。
二、质量要求:(一)主控工程:⒈防水涂料必须有出厂合格证。
⒉细部作法:涂料防水层及其转角处、管根等细部做法均须符合设计要求。
⒊涂料层平均厚度不小于设计厚度。
涂料层最小厚度不小于设计厚度的80%。
⒋保护层与防水层粘结:侧墙涂料防水层的保护层与防水层粘贴牢固,结合紧密,厚度均匀一致。
三、工艺流程四、基层清理→附加层加工→第一遍涂膜防水层→第二遍涂膜防水层→蓄水试验→做保护层操作工艺:(一)基层清理:将基层外表的尘土、杂物等清理、清扫干净。
(二)防水附加层施工:⒈翻开包装桶搅拌均匀。
严禁用水或其他材料稀释产品。
⒉细部做附加层:管根、阴阳角等细部薄弱环节,应先涂刷一遍防水涂料作为附加层。
五、应注意的质量问题:⒈空鼓:发生在找平层与涂膜之间,其原因是基层含水量率过大,施工时要控制基层含水率,接缝处认真操作。
⒉渗漏:一般发生在地漏、管根、伸缩缝等处,施工中要加强检查,认真操作。
六、成品保护:⒈涂膜防水层施工完成,应及时采取保护措施,不得损坏,操作人员工不得穿钉子鞋作业。
⒉穿过地面、墙面等处的管根、地漏不得碰损变位。
⒊地漏、排水口等处应及时保护覆盖,保持畅通,禁止堵塞。
厕浴间防水工程技术交底背景厕浴间防水技术是保障厕浴间使用安全的一项重要工作。
施工单位需要充分了解相关技术和工艺,严格按照规范标准进行施工,保证防水质量,提高使用寿命。
工程防水设计要求1.厕浴间防水设计应满足国家及地方法规、建筑设计规范的要求,同时考虑防水材料、挂坠、水电及其他细节设计,保证防水工程质量达标。
2.应将防水涂料调制均匀,施工过程中应注意油污、灰渍、水渍等现象的控制,墙地面要求饰面完整美观且没有裂缝、空鼓等表现问题。
3.马桶及天花面材料、其它防水膜与墙地面构造物间为悬空状态,要注意其不同热胀冷缩系数的考虑,避免由此造成的开裂现象。
4.顶角处及水平面的转角处、墙柱柜结构构件处,应坚固不动、无不平整现象。
防水材料介绍1.地面防水:环氧树脂、水泥砂浆等材料。
2.墙面防水:防水涂料、防水膜、墙地面石膏板等材料。
3.洁具密封:硅橡胶密封胶等材料。
4.排水管道密封:环氧树脂、沥青粘结剂、保护胶管等材料。
防水施工流程1.准备工作:将墙面、地面等表面及拐角处清理干净,确保基层平整,且无空鼓、裂缝等表现。
2.防水涂料施工:在墙面、地面等基层上涂刷防水涂料,层数不少于2层。
涂布时要求垂直于表面又均匀。
每涂刷一层,涂刷之间的间隔时间应满足要求。
3.管道密封处理:对厕所内地漏等管道间接固定处,采用沥青粘结剂或环氧树脂密封,确保连接处严密气密。
4.洁具密封处理:将洁具与墙面接触处、上下水管道口等处用硅橡胶密封胶进行填充,确保不渗漏。
5.整体验收:完成施工后,在保证透风的情况下,对防水工程开展整体验收,一旦发现问题,应及时处理。
安全注意事项1.防水材料为化学品,应放置于通风干燥处,外观清洁无质量问题适宜使用。
2.防水涂料的施工应注意切勿在卫生间使用,以免因气味而导致身体受损。
3.施工当中,应配备足够的安全防护设施,保证施工人员的生命安全。
总结厕浴间防水技术是一个卫生间装修中非常重要的环节,要求施工单位充分认识防水的重要性,把注意事项做好,在工程建设中要充分做好验收工作,保证工程质量。

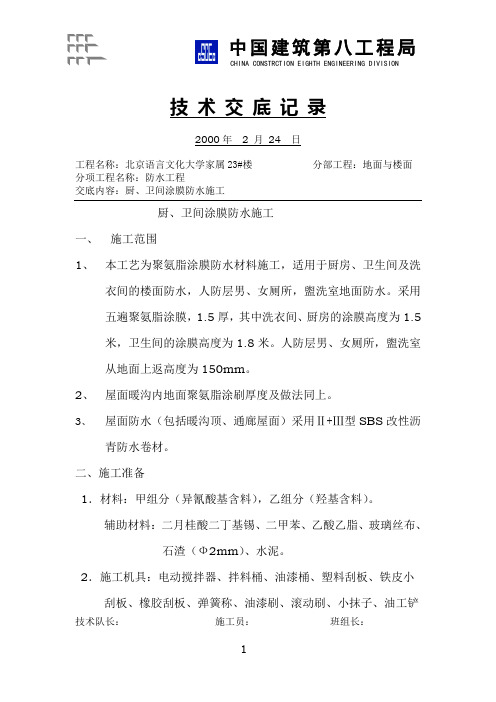

技术交底记录2000年 2 月24 日工程名称:北京语言文化大学家属23#楼分部工程:地面与楼面分项工程名称:防水工程交底内容:厨、卫间涂膜防水施工厨、卫间涂膜防水施工一、施工范围1、本工艺为聚氨脂涂膜防水材料施工,适用于厨房、卫生间及洗衣间的楼面防水,人防层男、女厕所,盥洗室地面防水。
采用五遍聚氨脂涂膜,1.5厚,其中洗衣间、厨房的涂膜高度为1.5米,卫生间的涂膜高度为1.8米。
人防层男、女厕所,盥洗室从地面上返高度为150mm。
2、屋面暖沟内地面聚氨脂涂刷厚度及做法同上。
3、屋面防水(包括暖沟顶、通廊屋面)采用Ⅱ+Ⅲ型SBS改性沥青防水卷材。
二、施工准备1.材料:甲组分(异氰酸基含料),乙组分(羟基含料)。
辅助材料:二月桂酸二丁基锡、二甲苯、乙酸乙脂、玻璃丝布、石渣(Ф2mm)、水泥。
2.施工机具:电动搅拌器、拌料桶、油漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧称、油漆刷、滚动刷、小抹子、油工铲技术队长:施工员:班组长:技术交底记录2000年 2 月24 日工程名称:北京语言文化大学家属23#楼分部工程:地面与楼面分项工程名称:防水工程交底内容:厨、卫间涂膜防水施工刀、苕帚、灭火器。
3.作业条件:(1)、穿过厨、卫间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1:2:4豆石混凝土(掺以膨胀剂)填塞密实。
(2)、基层已做完,表面坚实平整、干净、无浮土沙砾,不起砂,当用两米靠尺检查时,直尺下平面与基层表面空隙不宜超过5mm,空隙只允许平稳过度,每米不得超过一处。
(3)、基层应干燥,含水率小于9%。
(检测方法:在基层表面铺一块1平方米的橡胶板,静置3-4h后,橡胶板覆盖面无明显水印,即可施工。
(4)、基层与墙交接处即转角均抹成小圆弧,凡是靠墙的管根处均抹成5%的坡度,避免此处存水。
(5)、在基层做防水之前,在以下部位用建筑密封膏封严。
穿过楼板的立管四周、套管与立管交接处,大便器与立管接口处、地漏上口四周。
JS卫生间防水涂料施工技术交底1、墙角处理:防水层与墙角交接处应用防水胶带进行固定,再涂刷一遍防水涂料。
2、管道处理:管道周围应涂刷一遍防水涂料,并用防水胶带固定。
3、地漏处理:地漏周围应涂刷一遍防水涂料,并用防水胶带固定。
4、门槛处理:门槛处应涂刷一遍防水涂料,并用防水胶带固定。
5、墙面处理:墙面与地面交接处应用防水胶带进行固定,再涂刷一遍防水涂料。
四、质量要求1、防水层应涂刷均匀,无漏涂、漏刷现象。
2、防水层与基层之间应紧密结合,无空鼓、起泡、剥落现象。
3、防水层应具有良好的耐水性、耐碱性、耐老化性。
4、防水层厚度应符合设计要求,且不得小于标准要求。
五、施工工艺1、基层处理:清理基层,确保基层平整、干净、无松动。
2、涂刷粘结层:将1:1水泥砂浆加水重20%建筑胶粘结层涂刷在基层上,厚度3~4mm。
3、涂刷防水层:将2厚聚合物水泥基防水涂料涂刷在粘结层上,厚度不得小于标准要求。
4、涂刷面层:将防滑地砖或釉面砖铺贴在防水层上,并干水泥擦缝或白水泥浆擦缝。
5、细部处理:墙角、管道、地漏、门槛等处进行涂刷防水涂料和防水胶带固定。
6、验收:施工完成后,进行防水层质量验收,合格后方可进行下一步施工。
1.管根细部防水做法:在楼板四周使用防水水泥砂浆或豆石混凝土进行严密封堵。
对于热水管、暖气管等需要加套管,并在套管防水层收头处四周使用建筑密封膏进行封严。
在管道四周剔出15mm×15mm的凹槽,将管根周围及凹槽内清理干净。
将密封膏挤压在凹槽内,并使用腻子刀挤压密实,使之饱满、密实、无气孔。
在管道外壁200mm范围内,清除灰浆和油污杂质,涂刮防水涂料。
2.地漏细部防水做法:在定位后,使用防水水泥砂浆或细石混凝土对楼板四周进行严密封堵。
在四周剔出15mm×15mm 的凹槽,将管根周围及凹槽内清理干净。
将密封膏挤压在凹槽内,并使用腻子刀挤压密实,使之饱满、密实、无气孔,上面做涂层防水层。
3.阴阳角处防水处理:制作小圆角,做300mm宽的防水增强层。
涂膜防水施工技术交底施工技术交底工程名称建设单位分项工程名称交底内容:二、涂膜防水层施工1、施工工艺基层处理→涂刷底层涂料→涂刷第一道涂膜防水层→涂刷第二道涂膜防水层→涂刷第三道涂膜防水层→防水保护层→闭水试验。
2、涂刷防水涂膜注意事项(1)、涂刷涂膜防水层时,涂刷的顺序应地先垂直面,后水平面;先阴阳角,细部后大面,而且每一道涂膜防水的涂刷顺序都应相互垂直。
2)、在需要重点处理的细部,要增加一道增强涂布或玻璃丝布,特殊部位如阴阳角处要做尺寸为50mm的聚合物水泥砂浆圆弧,再做附加防水层,宽度为300mm。
3)、涂刷涂膜防水层时要待前一层涂膜固化干燥后进行,并应先检查其上有无残留的气孔或气泡。
4)、在底胶干燥固化后,用塑料或橡皮刮板均匀涂刷一层厚约为0.6mm的涂料,涂刮时用力要均匀一致。
平面或坡面施工后在防水层未固化前不应踩踏,涂抹过程中要留出施工退路,或采用分区,分片后退法施工。
5)、第二遍涂膜的施工:在第一遍涂膜固化24小时后,对所涂膜的空鼓、气孔、砂、卷进涂料的灰尘、涂层伤痕和固化不良等进行修补后刮第二遍涂料,涂刮方向与第一遍涂刮方向垂直,厚度控制在0.7mm左右,涂膜顺序先立面后平面。
6)、在第二层涂膜固化24小时后,第三遍涂膜,厚度应控制在0.7mm左右,涂膜总厚度按照设计要求控制在2mm左右。
7)、在末了一道涂膜防水层固化前,要先在其外表稀撒粒径藐小的石渣,再在外墙和底板上分别做保护层,以增强涂膜于其保护层的粘结能力。
3、施工中如遇下列问题要及时处理:1)、当涂料粘度过大不宜涂刷时,插手大批乙料或二甲苯稀释;2)、当发生涂料固化太快,影响施工时,可以加入少量磷酸或苯黄酸等缓凝剂,其加入量不大于甲料的0.5%;3)、当涂料固化太慢,加入少量二月桂酸二丁基锡做促凝剂,其加入量不大于甲料的0.3%。
三、钢板止水带施工1、工艺流程:止水钢板定位→固定→接头焊接→检查验收。
2、止水钢板定位:止水钢板应安排在外墙中央,两头弯折处应朝向迎水面。
1、施工概述本工程卫生间楼地面防水釆用的聚氨酯防水涂膜,面上撒黃砂,四周沿墙上翻130mm 高〔以贴完砖后建筑最终完成面讣〕,遇门口处铺过门口250mm。
卫生间墙面防水承受厚聚合物水泥基复合防水涂料,淋浴区上翻2100mm 高,淋浴区范围见附件。
卫生间墙面防水待楼地面填充层施工完毕后再涂刷,本技术交底只针对地面聚氨酯涂膜防水。
2、施工预备材料预备聚氨酯涂膜防水层:用料满足设讣要求及工程需要。
U 前现场使用的为双组份聚氨酯防水涂料,本技术交底以双组份聚氨酯防水涂料为准,假设釆用单组份聚氨酯防水涂料时,除配制方法外,其余均可参考此交底施工。
本工程选用的禹神双组份聚氨酯防水涂料山A 组份预聚体和不含煤焦油的沥青膏状体 B 组份组成,使用时,先将B 组份充分搅拌均匀,再按1:2 的重量比参与A 组份充分混合均匀,可依据稀稠适量添加稀释剂。
施工机具预备应备有电动搅拌器、塑料圆底拌料桶、台秤、吹风机〔或吸尘器〕、扫帚、油漆刷、滚动刷、橡皮刮板及消防器材等。
作业条件2. 3.1 卫生间楼地面找平层已完成,穿过卫生间地面〔楼面〕的全部立管、套管已完成,并己固定结实,经过验收。
管四周缝隙用细石混凝土填塞密实〔楼板底需吊模板〕。
防水施工单位应检查基层处理状况,处理不到位的准时通知项LT 部。
找平层的泛水坡度应在2%以上,不得局部积水,与墙交接处及转角处、烟风道根部,均要抹成半径为100mm 的均匀全都、平坦光滑的小圆角、要用专用抹子。
但凡靠墙的管根处均要抹出5%坡度,避开此处积水。
2. 3. 3 涂刷防水层的基层外表,应将尘土、朵物清扫干净,外表残留灰浆硬块及高出局部应刮平。
对管根四周不易清扫的部位,应用毛刷将灰尘等去除,如有坑洼不平处或阴阳角未抹成圆弧处、基层外表的气孔、凹凸不平、蜂窝、缝隙、起砂等,应用水泥防水砂浆找平填补刮平,基层必需干净、无浮浆、无水珠、不渗水。
2. 3. 4 基层做防水涂料之前,在突出地面和墙面的管根、地漏。
