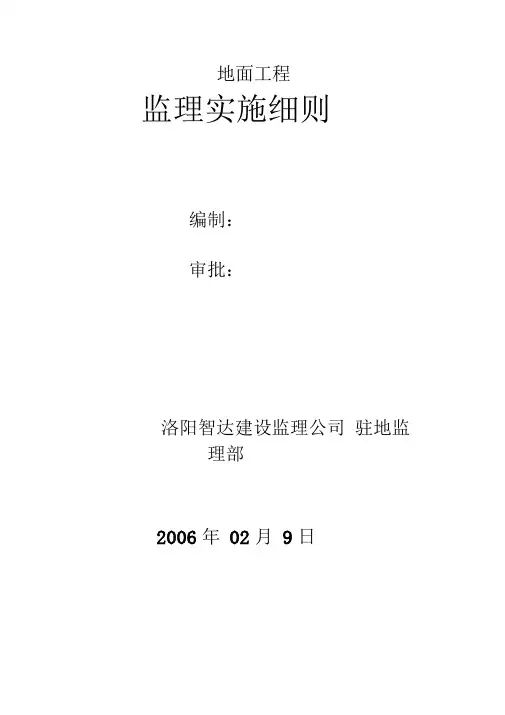

楼面地面工程施工质量监理实施细则
- 格式:doc
- 大小:130.00 KB
- 文档页数:16
楼面地面工程施工质量监理实施细则
1.相关规、规程及质量验收标准
《建筑地面工程施工质量验收规》(GB50209—2002)
《建筑工程施工质量验收统一标准》(GB50300—2001)
《建筑装饰装修工程施工质量验收规》(GB50210—2001)
《住宅装饰装修工程施工规》(GB50327—2001)
《建设工程监理规》(GB50319--2000)
2.工艺流程
2.1垫层
2.1.1 炉渣垫层:
基层处理→做找平墩→铺设炉渣拌合物→上杆找平→滚压找平→边角修整→养护;(铺设、滚压,分层进行)
2.1.2混凝土垫层:
基层处理→设置高程控制桩(线)→浇筑振捣找平→养护;
2.1.3粒混凝土垫层:
基层处理→设置高程控制桩(线)→铺设粒混凝土→振捣或滚压找平→养护;
2.1.4 灰土垫层:
基层处理→设置高程控制桩(线)→铺设灰土→夯实找平→边角修整→养护;(铺设夯实,分层进行)
2.1.5砂垫层:
基层处理→设置高程控制桩(线)→铺砂→洒水湿润→机具捣实找平→边角修整;(铺设夯实,分层进行)
2.1.6砂石垫层:
基层处理→设置高程控制桩(线)→铺设砂石→洒水湿润→机械碾压或人工夯实找平→边角修整:(铺设夯实,分层进行)
2.1.7碎石垫层:
基层处理→设置高程控制桩(线)→铺设碎石→用细石(5--25mm)填补空隙→洒水湿润→机械碾压或人工夯实找平→边角修整;(铺设夯实,分层进行)
2.1.8 碎砖垫层:
基层处理→设置高程控制桩(线) →铺设碎砖→洒水湿润→机械碾压或人工夯实找平→边角修整;(铺设夯实,分层进行)
2.1.9 三合土垫层:
基层处理→设置高程控制桩(线)→2.1.9.1或2.1.9.2
2.1.9.1 铺设熟石灰、碎砖及砂(或炉渣)拌合物→夯实找平→边角修整→养护;(铺设夯实,分层进行)
2.1.9.2 铺碎砖→洒水湿润拍实→灌石灰砂浆→夯实找平→边角修整→养护; (铺设夯实,分层进行)
2.1.10 基层处理:
2.1.10.1基层为素土:整平夯实,铺设垫层前洒水湿润;
2.1.10.2 基层为松散物或颗粒状物,洒水湿润,压(拍)整平:
2.1.10.3 基层为混凝土楼板,要冲洗干净,表面粗糙度不够要凿毛处理,铺设垫层前,洒水湿润,垫层为混凝土类或炉渣要刷水泥素浆结合层。
2.2 整体楼地面:
2.2.1 水泥砂浆地面:
基层清理→抹踢脚板→洒水湿润→找高程冲筋(或贴灰饼)→洒水湿润→涂刷水泥素浆结合层→铺设水泥砂浆,上杆刮平→木抹子搓平→铁抹子头遍压实找平→第二遍压实、找平→第三遍压实,出光→养护;
2.2.2 现制水磨石地面:
基层处理→洒水湿润→找高程冲筋(或贴灰饼)→洒水湿润→涂刷水泥素浆结合层→铺底灰→上杆刮平→木抹子搓平→养护→镶分格条→洒水湿润→涂刷水泥素浆结合层→铺石渣灰→抹平压实→滚压出浆→养护→磨头遍,刮补素浆→磨第二遍,刮补色浆→磨第三遍→酸洗出光→打蜡;
2.2.3现制水磨石踢脚板:
基层处理→洒水湿润→找规矩,冲筋→洒水湿润→涂刷水泥素浆结合层→第一次底灰装档,压实→第二次底灰装档,压实,压平(与筋平)→养护→洒水湿润→涂刷水泥素浆结合层→铺抹石渣灰,压实,找平→刷水两遍,刷去浮浆→养护→磨头遍,刮补素浆→磨第二遍,刮补色浆→磨第三遍→酸洗出光→打蜡;
2.2.4 豆石混凝土地面
基层清理→洒水湿润→找高程冲筋(贴灰饼)→洒水湿润→涂刷水泥素浆结合层→浇灌混凝土→振捣密实,上杆刮平→木抹子搓平→撤水泥砂子干面灰→铁抹子压头遍→压第二遍→压第三遍出光→养护。
2.3板块楼面、地面:
2.3.1预制水磨石地面:
基层处理→洒水湿润→涂刷水泥素浆结合层→找高程冲筋→铺抹找平层→养护→定线→洒水湿润→涂刷水泥素浆结合层→铺设磨石块→第一次稀水泥砂浆灌缝(至2/3高度)→擦净水泥浆残迹→第二次水泥色浆灌缝至缝满→表面清理,擦净→养护→贴踢脚板→磨光,打蜡;
2.3.2 瓷锦砖(马赛克)地面:
基层处理→洒水湿润→涂刷水泥素浆结合层→找高程冲筋→铺抹找平层→养护→定线→洒水湿润→涂刷水泥素浆结合层→铺设瓷锦砖→铺垫板,边角修整→刷水,揭纸→灌缝→养护;
2.3.3 石、花岗石、碎拼天理石及人造石板、通体砖地面:
基层处理→洒水湿润→涂刷水泥素浆结合层→找高程冲筋→铺抹找平层→养护→弹线→试拼→编号→洒水湿润→涂刷水泥素浆结合层→铺砂浆→铺石块→灌缝,擦缝→打蜡;
2.3.4 缸砖,水泥花砖地面:
基层处理→洒水湿润→涂刷水泥素浆结合层→找高程冲筋→抹底灰→养护→定线,找规矩→洒水湿润→涂刷水泥素浆结合层→铺砖→灌缝,修整→勾缝→养护;
2.3.5 塑料板地面:
基层清理→洒水湿润→找高程,冲筋→抹底灰→养护→弹线,找规矩→配兑胶结剂,清擦塑料板→刷胶→粘贴塑料板→清理板面→滚压→粘贴踢脚板。
2.4 木地板:
2.4.1地龙骨(搁栅)安装:
2.4.1.1 基础、地龙墙及楼层楼板事先预埋铅丝;
2.4.1.2 空铺法(用于首层地面)
找高程,安装压檐木→捆绑压檐木→砌筑地龙墙或砖垛(用于地龙骨跨度较大时)→弹线→安装地龙骨→安装剪刀撑;
2.4.1.3实铺法(用于楼层地面)
楼面清理,弹线→安装地龙骨,找高程→捆绑地龙骨→龙骨间填实保温材料。
2.4.2面板安装(长条和拼花木地板):
2.4.2.1单层木地板安装:
检查地龙骨位置及高程→安装木地板→清理、刨光→安装踢脚板→净面细刨、磨光→表面涂层;
2.4.2.2 双层木地板安装:
检查地龙骨位覃及高程→安装毛地板→清理、刨平→铺防潮层→弹线→安装木地板→清理、刨光→安装踢脚板→净面细刨、磨光→表面涂层。
2.4.3碎木拼装地板:
基层清理修补→放线,找规矩→基层满涂一遍胶水→粘铺木地板→初磨→安装踢脚板→批刮→涂刷泡力水一度→涂水晶漆二度;
2.4.4 沥青胶结料拼花木地板:
基层清理一找高层,基层修补→满涂底子油→放线、找规矩→贴铺木地板→固化→清理刨光→安装踢脚板→净面细刨,磨光→表面涂层。
2.5 地毯铺设:
基层处理→弹线,套方,分格,定位→地毯剪裁→订倒刺板挂毯条→铺设衬垫→铺设地毯→细部处理及清理。
3. 质量标准
3.1基层工程的一般规定
3.1.1 基层铺设的材料质量﹑密实度和强度等级(或配合比)等应符合设计要求和规规定。
3.1.2基层铺设前,其下一层表面应干净﹑无积水。
3.1.3 当垫层、找平层埋设暗管时,管道应按设计要求予以稳固。
3.1.4 基层的标高、坡度、厚度等应符合设计要求。基层表面应平整,其允许偏差应符合3.1.1.4的规定。

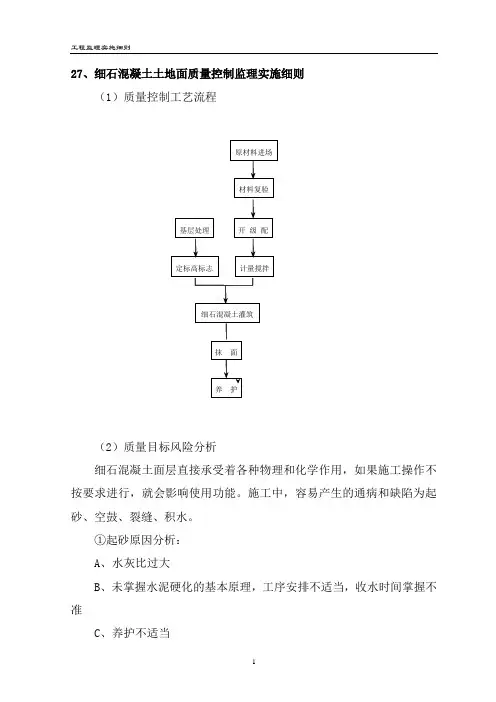

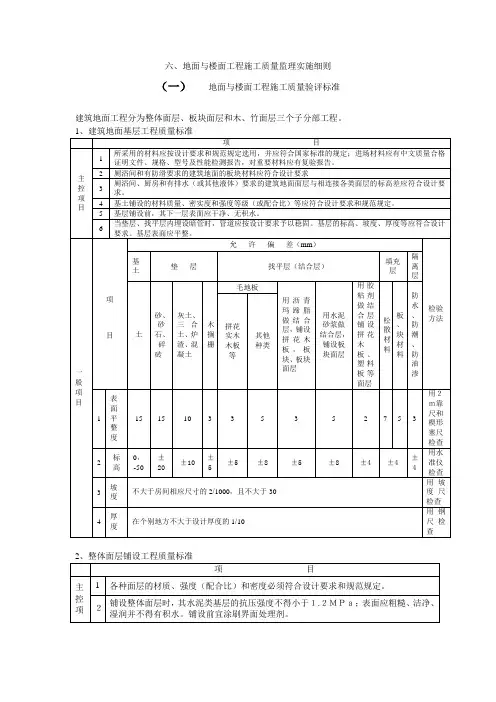

表3.14 基层表面的允许偏差和检验方法(mm)
