路基砂砾石填筑试验段施工技术交底
- 格式:doc
- 大小:107.00 KB
- 文档页数:5
填石路基技术交底1、一般要求1)我标段项目部测量人员按设计图纸进行用地放样,确定路基施工界线。
2)场地拆除清理及回填压实后,我标段应重测原地面高程及横断面,并做好填挖方断面及土石方调配方案,作为路基施工计量的依据。
3)我项目工程部按工作量的大小,适当划分段落组织实施;清理和拆除工作完成后,我标段在监理工程师验收合格后方能进行下一道施工工序.2、清理场地1)路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理.2)经过国家级自然保护区的路段,清理场地前必须主动与保护区有关管理部门联系,辨别、确认国家保护的珍稀植物资源,并根据国家有关规定结合保护区管理部门进行移植等妥善处理。
3)路基用地范围内的垃圾、有机物残渣及原地面以下至少100~300mm内的草皮、农作物的根系和表土应予以清除,并且达到规范要求。
清理的表土应有序集中地堆放在弃土场内,以供土地复耕和绿化使用。
场地清理完成后,应全面进行填前碾压,报现场监理工程师同时经过试验工程师进行填前碾压试验检测,其压实度应不小于90%.4)路基用地范围及取土场范围内的树根应全部挖除,并将路基范围内的坑穴在清除沉积物后用合格填料分层填平夯实,其压实度应不小于90%.5)路基跨越河、塘地段时,我标段应采取措施修筑围堰,排除积水,清除淤泥等不适宜材料,并按设计要求的施工工艺进行填前处理。
3、石方路堤施工方法1)填料要求见图;填石路堤松铺厚度与最大粒径要求示意图修筑填石路堤时,应进行地表清理,逐层水平填筑石块,摆放平稳,码砌边部,填筑层厚度及石块尺寸应符合设计和施工规范要求。
填料空隙用石渣、石隙嵌压稳定,下路床填料和石料最大尺寸应符合规范规定.(1)填石路堤的石料强度不小于15MPa ,填料不均匀系数宜为15~20。
(2)填石路堤的路床填料最大粒径应小于10cm ,路床底面以下70cm 厚的过渡层,填料粒径应小于15cm ,其中小于0。
路基试验段技术交底简介路基试验段是新开工路段的一个重要环节,是进行路基工程施工前必须进行的一项工作。
其目的是验证设计所规定的路基填筑方案是否可行,并确保填筑的路基符合设计要求。
因此,在路基试验段施工过程中,技术交底显得尤为重要。
只有在技术规范明确、操作规程清晰、工艺流程合理的基础上,才能将路基试验段工程施工做得更加精细、铁路设施更加安全、社会效益更加卓著。
技术交底的内容1.路基试验段的场地选定和布置。
2.路基试验段的安全控制和环保措施。
3.路基试验段施工之前,必须在现场进行必要的勘测和探路。
如探测地下水文情况、采集土样、计算荷载数据、测量试验段位置等等。
随后,根据所需勘测数据对其进行分析评估,并制定合理的施工方案,为路基试验段的后续施工提供基础数据和信息。
4.施工方案的设计与制定,包括路基试验段内填筑土石方的类型、配比和厚度等;填筑土石方的压实方式和周期;工业码头和道路建设等。
5.路基试验段的填筑指导与操作培训,包括填筑土石方的测量、控制以及平整度等注意事项,确保填筑过程中的安全性、合理性和成果质量。
技术交底流程1.提前到场进行核实布局确定。
2.在施工前明确施工工艺流程、成果质量和安全环保措施。
3.对施工人员进行必要的培训,并做好施工质量和安全控制的监控与管理。
4.加强现场管理,并适时地开展交底会议,以能够及时解决现场问题和协调好各部门工作。
5.对技术交底的操作规程做好归纳与整理,并制定相应的文件档案,以便于工作评价和检查。
路基试验段技术交底是铁路施工过程中的一项关键工作。
其目的是保证路基工程的质量,提高路基施工效率,同时可保证施工过程中的安全环保措施的落实。
但在交底过程中需要深入理解施工方案的各部分内容,进行细致的规划和执行,并制定并执行有效的工作计划。
通过这样一系列严格的技术规范和操作流程,才能提高路基施工质量,确保工程的质量和工程的成功。

路基填筑施工技术交底一、施工准备工作1、测量测量工作是施工中最基本也是最重要的环节,首先必须保证施工测量与设计相符,接桩后,及时组织人员对导线点进行复测,并将复测成果报监理和设计代表审批,待满足要求后,用全站仪恢复线路中线,原地面经清表、翻松、整平、碾压至规定压实度后,全线测量原地面标高,并绘制标准横断面图.根据线路中线及路基填筑高度,再加上施工富余宽度,钉出路堤坡脚位置,用石灰撒出白线,同时钉上标志桩,使路基施工作业范围一目了然。
2、试验准备路基施工前,首先做好土场取样工作,由试验室做分析试验,测定土样的最佳含水量、最大干容重等土壤特性以指导施工.并上报监理工程师批准。
3、路基施工前,在主线路基两侧开挖临时排水沟,临时排水沟的位置要尽可能同永久性边沟位置相吻合,同时在不破坏原有水系的前提下,对施工范围内的水系进行疏导,在低洼水田等地,增加横向排水沟做为施工期间的临时排水设施。
4、施工技术标准⑴、路基压实度设计标准⑵、土质路堤施工质量标准5经我部协调,I匝道路堤填筑从城港港大道挖方段取土,施工前,取土场内先清除山体表土,以覆盖层下土体作为路基填料。
确定出取土场的范围和便道的位置,并进行便道施工和土质试验分析。
另外,沿取土场边缘开挖出排水沟,防止雨水流入取场内浸泡土体从而改变天然含水量。
6、清表场地清理采用人工配合挖掘机、推土机清表,施工时对于填方范围内的草皮、树根、腐殖土、淤泥、积水等全部清理出场,对于机械清理不干净处,人工配合清理,自卸汽车运输到弃土场堆放.7、做好原地面临时排水设施,并与永久排水设施相结合.二、路基填筑施工工艺1、清表后,进行原地面填前碾压及压实度检测,实测地面标高.2、土方的挖、装、运均采用机械化施工,一般采用挖装机配合自卸汽车运土,按每延米用土量严格控制卸土,推土机推粗平,平地机精平。
3、根据技术规范的要求,每层填土厚度松铺不能超过30cm,在经过中边桩放样的路基范围内,通过所使用的自卸汽车单车装载方量,以每台4。
回填砂(砾)软土路基处理技术交底一、编制依据《公路路基施工技术规范》(JTG F10-2006)《公路工程质量检验评定标准》(JTG F80-2004)《公路路基施工技术规范》(JTG F10-2006)释义手册二、适用范围适用于公路浅层处治软土路基施工。
三、交底内容1、施工准备⑴审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
⑵施工便道贯通,平整场地,清除障碍物及垃圾土。
⑶施工便道贯通,准备符合质量要求的砂砾。
⑷现场复核测量基线及水准点,根据设计图纸对施工点进行测量放样,准确放出要施工作业的位置、处理深度等。
在施工中测量人员应现场测量,并作好测量原始纪录,以便施工控制。
2、材质要求换填料应选用水稳性或透水性好的材料。
砂砾的最大粒径不应大于50mm,含泥量不大于5%。
3、工艺流程回填砂砾施工工艺流程见图3。
4、施工工艺1)施工前应进行现场测量放样,路槽开挖深度的控制。
2)对基底土质采用履带式整平碾压,切齐立边处理。
3)在清理好的地基上按设计或监理的要求分层铺筑质量合格的砂或天然砂砾垫层。
并用平地机进行整平。
4)垫层宜分层摊铺压实,碾压到规定的压实度。
碾压时要以先静压后振动碾压的原则进行。
压实方法应根据地基情况而选择振动法:平振、插振、夯实、水撼法、碾压法等。
5)回填料碾压完成后应根据设计及规范要求进行检测,自检合格后报监理工程师检测,合格后再进行下道工序施工。
图3 回填砂砾施工流程四、施工要点1处理基底土质应采用履带式整平碾压,基槽应切齐立边,并把杂土清除。
2分层铺筑时应根据压实方法的不同分层铺筑的松铺厚度控制在20-40cm 至规定的压实度。
在基底上测量放样时要打入钢钎,并挂线,以确定回填料的松铺厚度,松铺厚度应根据试验段所试验的数据进行确定。
3垫层宜分层摊铺压实,碾压到规定的压实度。
垫层采用砂砾料时,应避免粒料离析。
垫层宽度应宽出路基边脚500~1000mm ,两侧宜用片石护砌或采用其他方式防护。

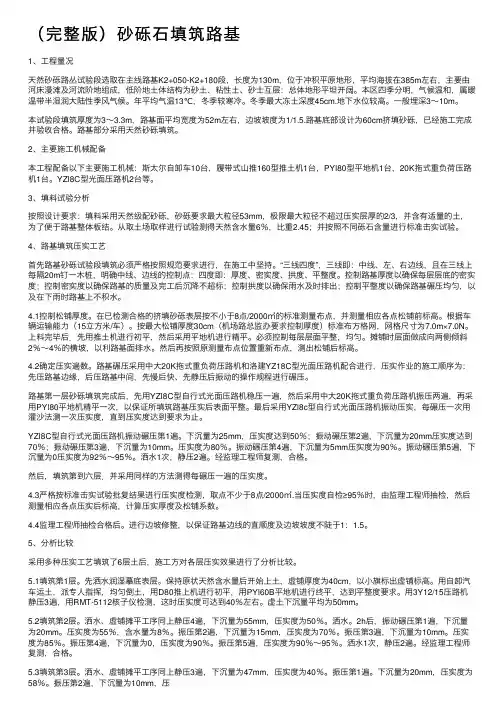

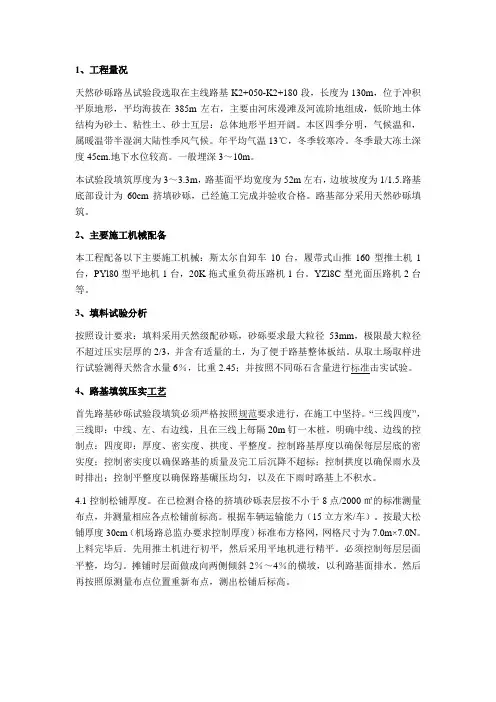

1、工程量况天然砂砾路丛试验段选取在主线路基K2+050-K2+180段,长度为130m,位于冲积平原地形,平均海拔在385m左右,主要由河床漫滩及河流阶地组成,低阶地土体结构为砂土、粘性土、砂士互层:总体地形平坦开阔。
本区四季分明,气候温和,属暖温带半湿润大陆性季风气候。
年平均气温13℃,冬季较寒冷。
冬季最大冻土深度45cm.地下水位较高。
一般埋深3~10m。
本试验段填筑厚度为3~3.3m,路基面平均宽度为52m左右,边坡坡度为1/1.5.路基底部设计为60cm挤填砂砾,已经施工完成并验收合格。
路基部分采用天然砂砾填筑。
2、主要施工机械配备本工程配备以下主要施工机械:斯太尔自卸车10台,履带式山推160型推土机1台,PYl80型平地机1台,20K拖式重负荷压路机1台。
YZl8C型光面压路机2台等。
3、填料试验分析按照设计要求:填料采用天然级配砂砾,砂砾要求最大粒径53mm,极限最大粒径不超过压实层厚的2/3,并含有适量的土,为了便于路基整体板结。
从取土场取样进行试验测得天然含水量6%,比重2.45;并按照不同砾石含量进行标准击实试验。
4、路基填筑压实工艺首先路基砂砾试验段填筑必须严格按照规范要求进行,在施工中坚持。
“三线四度”,三线即:中线、左、右边线,且在三线上每隔20m钉一木桩,明确中线、边线的控制点:四度即:厚度、密实度、拱度、平整度。
控制路基厚度以确保每层层底的密实度;控制密实度以确保路基的质量及完工后沉降不超标;控制拱度以确保雨水及时排出;控制平整度以确保路基碾压均匀,以及在下雨时路基上不积水。
4.1控制松铺厚度。
在已检测合格的挤填砂砾表层按不小于8点/2000㎡的标准测量布点,并测量相应各点松铺前标高。
根据车辆运输能力(15立方米/车)。
按最大松铺厚度30cm(机场路总监办要求控制厚度)标准布方格网,网格尺寸为7.0m×7.0N。
上料完毕后.先用推土机进行初平,然后采用平地机进行精平。
(完整版)砂砾⽯填筑路基1、⼯程量况天然砂砾路丛试验段选取在主线路基K2+050-K2+180段,长度为130m,位于冲积平原地形,平均海拔在385m左右,主要由河床漫滩及河流阶地组成,低阶地⼟体结构为砂⼟、粘性⼟、砂⼠互层:总体地形平坦开阔。
本区四季分明,⽓候温和,属暖温带半湿润⼤陆性季风⽓候。
年平均⽓温13℃,冬季较寒冷。
冬季最⼤冻⼟深度45cm.地下⽔位较⾼。
⼀般埋深3~10m。
本试验段填筑厚度为3~3.3m,路基⾯平均宽度为52m左右,边坡坡度为1/1.5.路基底部设计为60cm挤填砂砾,已经施⼯完成并验收合格。
路基部分采⽤天然砂砾填筑。
2、主要施⼯机械配备本⼯程配备以下主要施⼯机械:斯太尔⾃卸车10台,履带式⼭推160型推⼟机1台,PYl80型平地机1台,20K拖式重负荷压路机1台。
YZl8C型光⾯压路机2台等。
3、填料试验分析按照设计要求:填料采⽤天然级配砂砾,砂砾要求最⼤粒径53mm,极限最⼤粒径不超过压实层厚的2/3,并含有适量的⼟,为了便于路基整体板结。
从取⼟场取样进⾏试验测得天然含⽔量6%,⽐重2.45;并按照不同砾⽯含量进⾏标准击实试验。
4、路基填筑压实⼯艺⾸先路基砂砾试验段填筑必须严格按照规范要求进⾏,在施⼯中坚持。
“三线四度”,三线即:中线、左、右边线,且在三线上每隔20m钉⼀⽊桩,明确中线、边线的控制点:四度即:厚度、密实度、拱度、平整度。
控制路基厚度以确保每层层底的密实度;控制密实度以确保路基的质量及完⼯后沉降不超标;控制拱度以确保⾬⽔及时排出;控制平整度以确保路基碾压均匀,以及在下⾬时路基上不积⽔。
4.1控制松铺厚度。
在已检测合格的挤填砂砾表层按不⼩于8点/2000㎡的标准测量布点,并测量相应各点松铺前标⾼。
根据车辆运输能⼒(15⽴⽅⽶/车)。
按最⼤松铺厚度30cm(机场路总监办要求控制厚度)标准布⽅格⽹,⽹格尺⼨为7.0m×7.0N。
上料完毕后.先⽤推⼟机进⾏初平,然后采⽤平地机进⾏精平。
