路基土石方填筑施工技术交底

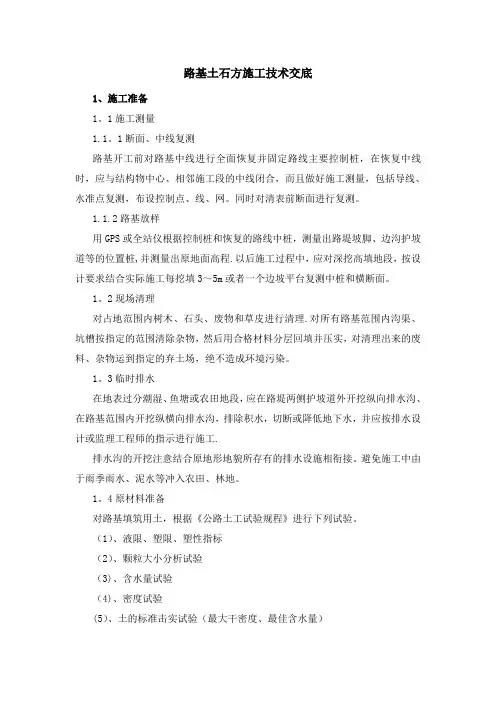

一、施工准备

1、做好原地面临时排水并与线外的永久排水系统相结合,排走的雨水不得流入农田、耕地、也不得引起路基冲刷。

2、路堤填筑范围内应按设计及规范要求做好原地面清表及软基处理,并按规定进行整平、压实。

3、测量队根据设计资料认真搞好导线复测工作,原有导线点不能满足施工要求时,应进行加密,保证道路施工全过程中相邻导线点能互相通视,导线点必须和相邻施工段闭合,其精度符合规范要求。导线复测工作完成后,及时恢复路线中桩,边桩,搞好边坡放样,每填3层恢复中桩,拉出边桩,以控制边坡坡比。

4、试验室对路基工程范围内的地质水文情况进行详细调查,通过取样试验确定其性质和范围。对挖方、借土场,料场的路堤填料进行下列试验:

(1)液限、塑限、塑性指数、天然稠度或液性指数

(2)含水量试验(3)土的击实试验(4)颗粒大小分析试验(5)CBR值

(6)相对密度试验(7)有机质含量试验及易溶盐含量试验(8)密度试验

二、施工工艺

土石混填路堤

(1)首先清除加固范围内地面上的浮土、积水、泥浆及垃圾等杂物,并在换填范围内(一般填方路基坡脚外1m)两侧按1:0.5的坡度开挖边坡。

(2)分层填筑:置换材料如A、B组填料、改良类料、碎石、砂石料等分层填筑,每层压实厚度25cm,按照经过试验确定的合格填料和经过试验确定的工艺参数,进行分层填筑压实。

土石混合填料中所含石料强度大于20MPa时,石块的最大粒径不得超过压实层厚的2/3。当所含石料为软质岩石时,石料最大粒径不得超过压实层厚度。土石路堤不得采用倾填方法,应分层填筑,分层压实。每层松铺厚度不宜超过40cm.当土石混填料的岩性或土石混合比相差较大时,应分层或分段填筑。土石混合填料中,当石料含量超过70%时,按石方路堤填筑要求填筑。当石料含量小于30%时,按土方路堤填筑要求填筑。

土石路堤的路床顶面以下50cm范围内,填料最大粒径不大于10cm并分层压实。

(3)摊铺整平:为了保证路堤压实均匀和填层厚度符合规定,填料采用推土机初平,平地机进行二次平整,使填料摊铺表面平整度符合要求。

(4)洒水或晾晒:置换采用材料含水量直接影响压实密度。在相同的碾压条件下,当达到最佳含水量时密实度最大,填料含水量波动范围控制在最佳含水量的±2%范围内,最优含水量可通过室内击实试验确定。

(5)机械碾压

碾压是保证换填层达到密实度要求的关键工序。碾压按照“先静压,后振动碾压”、“先轻,后重”、“先慢,后快”、“先两侧,路堤、路堑和路堤基底均应进行压实。土质路堤每一层压实均应检验压实度,合格后方可填筑上一层。填石路堤的紧密程度在规定范围内通过12t以上的振动压实设备进行压实。当压实层顶面稳定,不在下沉时可判为密实状态。

路堤基底在填筑前均应进行压实,其压实标准应符合设计要求。当路堤填土高度小于80cm时,其基底压实度不宜小于路床的压实度标准。

填土路堤的压实:填土路堤不论采用何种压实机械,均应在该种土的最佳含水量±2%以内压实。碾压前对填土层的松铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。采用振动压路机碾压,第一遍应静压,然后由弱振到强振。压路机的碾压行使速度开始时宜用慢速,先慢后快其最大速度不宜超过4km/h。零填零挖地段应严格按设计

要求进行换填碾压,其压实度应按路床的压实标准。

填石路堤的压实:填石路堤在压实之前应整平。个别不平处应用人工配合以石屑、石渣找平。其压实到所要求的紧密程度所需的碾压遍数,应按试验路段确定的遍数进行碾压。

三、路面、边坡整形

路堤按设计标高填筑完成后,每20m设三个桩(两个边桩,一个中桩)。进行高程测量,计算平整高度,施放路肩边线桩,修筑路拱,并用光轮压路机碾压一遍,使路面光洁无浮土,横向排水坡符合要求。

依据路肩边线桩,用人工按设计坡率挂线刷去超填部分。边坡刷去超填部分后进行整修夯实,整修后的边坡达到坡面平顺没有凹凸,转折处棱线明显,直线处平直,变化处平顺,压实度合格。

四、路基临时排水

路基施工期间,首先做好临时排水系统,并与永久排水设施结合起来。

五、注意事项

1、不同性质的填料分别填筑,每一水平层的全宽采用同一种填料填筑,每种填料累计总厚度不小于50cm。对于不同种类的填料,遵循有利于层间土层的渗透反滤的原则施工。

2、在施工中始终坚持“三线四度”,三线即:中线、两侧边线,且在三线上每隔20米插一小红旗,明确中线、边线的控制点;四度即:厚度、密实度、拱度、平整度。

3、填至基床底面、基床表层底面标高后,及时恢复中线,进行水平标高测量,检查路基宽度。按照设计结构尺寸进行路面整修后,达到路面平整,横向排水坡符合设计要求。

4、碾压时,按先两边后中间(曲线地段先曲线内侧后曲线外侧),先静压后弱振、再强振、先慢后快的原则进行碾压。各种压路机的最大碾压行驶速度不宜超过4km/h。各区段交接处互相重叠压实,纵向搭接长度不小于2m,纵向行与行之间的轮迹重叠不小于40cm,上下两层填筑接头错开不小于3m。

六、质量保证措施

1、路堤填方采用三阶段、四区段、八流程的施工工艺。路堤填筑前,通过试验段取得施工参数指导施工。实行挖掘机或装载机装车、自卸汽车运土、推土机初平,平地机终平、压路机碾压的机械化作业。路

堤分层进行填筑、分层碾压,人工配合机械刷坡。

2、路基施工完成后,保证足够的沉降观测期,进行沉降估算,满足设计要求。

3、浸水路基填筑及时进行路基沉降和稳定观测,当观测值大于设计规定时,必须停止填筑或采取相应措施。

七、安全保证措施

1、严格按照有关规定与安全操作规程进行,杜绝出现因碾压、摔落、触电等原因而伤亡的事故发生。

2、 路基施工前对线路所经地段边坡上的危石进行清理,然后方可进行施工。

3、 汽运土方及机械碾压,极易侵限,每一辆机械设一名防护员,确保机械车辆不侵限。

4、机械在既有线旁停留、运行时,车门、翻斗必须关闭、放平,严禁向既有线一侧打开。
