路基工程施工安全技术交底(路基填筑)引言路基工程是公路建设中最基础、最关键的一环。
路基填筑作为路基工程的一个重要组成部分,其施工在保证路基填筑质量的同时也必须保证施工安全。
为了保障施工人员的安全和路基填筑工程质量,我们对路基工程施工安全技术进行了深入研究,制定了以下安全技术交底内容。
施工前的安全技术交底在开展路基填筑施工前,必须开展安全技术交底工作,包括以下内容:工程现场管理将路基填筑现场划定为独立施工区域,并进行专人管理,设置标志牌、警示线等安全提示标志,保证施工场所的安全秩序。
工人出入口的设置设置安全出入口,划分不同等级的区域,妥善管理出入工人,防止外来人员进入现场从而延误施工进度,影响施工安全。
施工现场设备保障在施工现场提供安全保护设备,如安全带、防护网等,为施工人员提供保障,建立安全制度,保证施工过程中的安全运行。
危险区域设置明确施工现场存在的危险区域,如起重机、卸料区等,设置警示标志并开展安全交底,避免人员进入危险区域,造成伤害。
施工中的安全技术交底在路基填筑施工中,需要开展安全技术交底的内容如下:吊装作业由专人统一指挥吊装作业,吊装货物前确认吊装绑扎牢固,考虑到货物的重心和吊点的合理设置进行安全评估,并设置合理的吊装标志和安全提示标志。
机械设备保护确保施工设备的完整性和可靠性,对设备进行及时维护和修理,并及时清理机器上沾附的淤泥,修复漏油、漏水等问题,严禁在设备运作中使用有危险因素的设备。
密切关注气候状况加强对气候状况的监测,特别注意雨、雪、大风等气候因素对路基填筑的影响,保持现场畅通,确保施工过程的安全行行稳稳地推进。
安全事故应急处置在施工过程中,任何意外事故都将对施工人员和设备造成巨大的安全危害,在事故发生时应果断有效地采取应急处置措施.施工后的安全技术交底当施工结构完工后,为了保证路基填筑工程的质量和安全,需要做出如下安全技术交底:工程验收在工程完工后,组织验收,对施工质量和工程材料进行检查,确认工程质量符合施工标准和用户需求要求。
路基填筑技术交底大全路基施工技术交底一、施工工序一)测量放线1.放样在进行施工放样前,必须对原地面进行复测,然后对全线进行放样。
对于深挖高填路段,每挖填3-5米或一个边坡平台(碎落台)应复测中线、高程和宽度。
对于位于曲线段的路基工程,放样时应加密位桩。
二)场地清理1.地表清理在路基用地范围内的树木、灌木丛等应在清表前砍伐或移植。
砍伐的树木应堆放在路基用地之外,并妥善处理。
在路基用地范围内的垃圾、有机物残渣及农作物根系应予以清除。
原地表以下至少30cm的草皮、表土,应予以清除并有序集中堆放,以供土地复耕和绿化使用。
在路基范围内的坑穴,应填平夯实,并进行填前碾压,达到规定的压实度要求。
在路基用地范围内的旧桥梁、旧涵洞、旧路面等结构物等应予以拆除。
对正在使用的道路设施及构筑物,应对其正常使用做出妥善安排后,方可拆除。
三)填土路基1.施工技术1)严禁使用含草皮土、生活垃圾、树根和腐殖土。
不得采用淤泥、泥炭、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土。
2)下承层经检验合格后,应根据试验路确定的松铺厚度及自卸车容积计算卸料间距卸料。
用推土机依据松铺厚度“高程台”(或标尺)在整个路基宽度内进行摊铺。
应采用平地机进行精细平整,形成路拱。
虚铺厚度经检测合格后方可进行碾压作业。
2)土方路堤必须根据设计断面分层填筑、分层压实。
分层最大松铺厚度不应超过30cm。
填筑在路床顶面最后一层的最小压实厚度不应小于10cm。
3)土方路堤应分层填筑压实。
用透水性不良的土填筑路堤时,应控制其含水量在最佳压实含水量±2%之内。
4)路堤填土宽度每侧应宽于填层设计宽度50cm,压实宽度不得小于设计宽度。
土方填筑至路床顶后,及时进行边坡修整,以达到满足设计要求的坡率。
5)填筑路堤宜采用水平分层填筑法施工。
即按横断面全宽分成水平层次逐层向上填筑。
如原地面不平,应由最低处分层填起,每填一层,经过压实符合规定要求之后,再填上一层,并处理好接茬。
路基土石方填筑施工技术交底范本1:路基土石方填筑施工技术交底一、施工范围及目的本工程施工范围为道路路基土石方填筑,旨在确保道路的平整度和承载力,提高道路的使用性能和安全性。
二、施工前准备1. 将施工现场清理干净,确保工作区域安全无障碍。
2. 检查施工设备和工具的完好性和可靠性,保证施工质量。
3. 根据设计要求确保施工土石方材料的质量和数量。
三、施工工艺1. 定位测量:根据设计要求,进行路基线路和填筑面的定位测量。
2. 开挖土方:按照设计要求,使用机械设备进行土方的开挖工作。
3. 均填分层:根据设计要求,将挖掘出的土方按规定厚度分层填筑,并使用夯实机械进行夯实作业。
4. 平整路基:在填筑完成后,使用刮平机械对路基进行平整处理。
5. 检测验收:对填筑完毕的路基进行检测验收,确保其符合设计要求。
四、施工注意事项1. 施工现场要配备足够的安全警示标志和人员,确保施工安全。
2. 施工过程中应定期进行施工质量检测,发现问题及时纠正。
3. 注重环境保护,在施工过程中采取相应的措施减少对周围环境的污染。
附件:无法律名词及注释:1. 路基:道路工程的地基部分,承受车辆荷载并传递给地基土层的部分。
2. 土石方填筑:根据路基设计要求,将挖掘出的土方进行填筑,使路基达到设计要求。
范本2:路基土石方填筑施工技术交底一、施工范围及目的本文档旨在详细介绍路基土石方填筑施工的技术要求和具体操作步骤,以确保工程施工质量,保障道路的平整度和承载力。
二、施工前准备1. 清理施工现场:在施工之前,对施工现场进行彻底清理,确保施工区域安全无障碍。
2. 检查施工设备和工具:对施工所需的设备和工具进行检查,确保其完好可用。
3. 确保施工土石方材料的质量和数量:根据设计要求,采购合格的土石方材料,并核对数量。
三、施工工艺1. 定位测量:根据设计要求,在施工区域进行路基线路和填筑面的定位测量。
2. 开挖土方:利用土方开挖机械,按照设计要求进行土方的开挖工作。

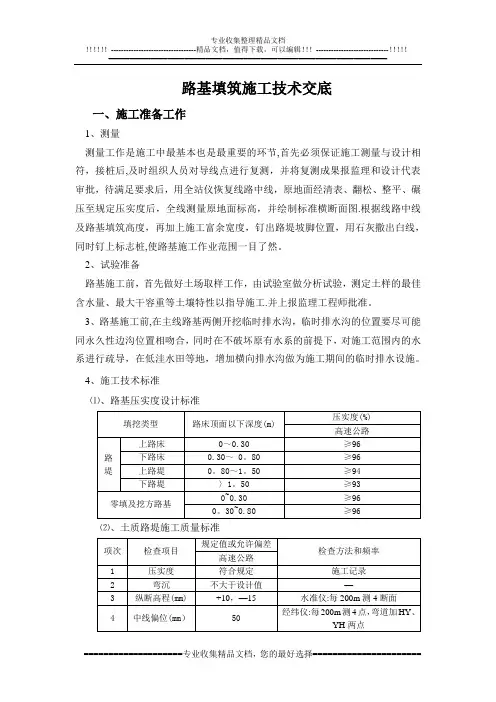

路基填筑施工技术交底一、施工准备工作1、测量测量工作是施工中最基本也是最重要的环节,首先必须保证施工测量与设计相符,接桩后,及时组织人员对导线点进行复测,并将复测成果报监理和设计代表审批,待满足要求后,用全站仪恢复线路中线,原地面经清表、翻松、整平、碾压至规定压实度后,全线测量原地面标高,并绘制标准横断面图.根据线路中线及路基填筑高度,再加上施工富余宽度,钉出路堤坡脚位置,用石灰撒出白线,同时钉上标志桩,使路基施工作业范围一目了然。
2、试验准备路基施工前,首先做好土场取样工作,由试验室做分析试验,测定土样的最佳含水量、最大干容重等土壤特性以指导施工.并上报监理工程师批准。
3、路基施工前,在主线路基两侧开挖临时排水沟,临时排水沟的位置要尽可能同永久性边沟位置相吻合,同时在不破坏原有水系的前提下,对施工范围内的水系进行疏导,在低洼水田等地,增加横向排水沟做为施工期间的临时排水设施。
4、施工技术标准⑴、路基压实度设计标准⑵、土质路堤施工质量标准5经我部协调,I匝道路堤填筑从城港港大道挖方段取土,施工前,取土场内先清除山体表土,以覆盖层下土体作为路基填料。
确定出取土场的范围和便道的位置,并进行便道施工和土质试验分析。
另外,沿取土场边缘开挖出排水沟,防止雨水流入取场内浸泡土体从而改变天然含水量。
6、清表场地清理采用人工配合挖掘机、推土机清表,施工时对于填方范围内的草皮、树根、腐殖土、淤泥、积水等全部清理出场,对于机械清理不干净处,人工配合清理,自卸汽车运输到弃土场堆放.7、做好原地面临时排水设施,并与永久排水设施相结合.二、路基填筑施工工艺1、清表后,进行原地面填前碾压及压实度检测,实测地面标高.2、土方的挖、装、运均采用机械化施工,一般采用挖装机配合自卸汽车运土,按每延米用土量严格控制卸土,推土机推粗平,平地机精平。
3、根据技术规范的要求,每层填土厚度松铺不能超过30cm,在经过中边桩放样的路基范围内,通过所使用的自卸汽车单车装载方量,以每台4。
路基填筑施工技术交底一、前言路基填筑施工是道路建设中非常重要的一部分,其影响着道路的稳定性、渗透性和承载能力。
为了保证路基填筑工作的质量和安全,现就路基填筑施工技术交底进行说明。
二、施工前准备1.检查现场环境,如土层、沉降等情况;2.检查施工机具及设备是否符合标准,安全可靠;3.对于特殊情况或突发事件进行紧急预案。
三、施工流程1. 路基开挖1.按照设计要求,进行路基开挖;2.清理固定式土工格栅,以保证排水畅通;3.根据设计要求,逐层进行夯实。
2. 围堰施工1.根据设计要求安装围堰;2.检查围堰是否牢固,不得开裂或有漏水现象。
3. 安排石方、碎石填筑1.在不同的路段,根据设计要求安置不同尺寸、不同种类的石材;2.每层填筑后,进行振动压实;3.注意安排路基成型,以确保道路平整。
4. 熟土、压实1.按照设计要求,铺设熟土;2.用振动式压路机压实土面;3.按层逐渐加压,以保证路面整齐。
四、安全操作1.操作人员应全程佩戴安全帽,手套,安全鞋;2.操作前,应清理工作区域;3.操作完毕后,关机、锁车,防范盗窃。
五、施工质量控制1.进行密实度测试,保证每一层填筑的密实度符合要求;2.定期检测路面平整度,根据测试结果做出调整;3.规范化管理,严格按照施工标准操作。
六、施工注意事项1.对于现场的任何事故,应及时报告上级领导和安全质量部门;2.进行工作时,应按照工作指导书进行操作;3.注意防范天气对施工的影响。
七、路基填筑施工是道路建设中至关重要的一环,需要严格按照标准、流程进行操作,注意安全操作,严格质量控制,确保道路工程质量,并减轻使用费用及环保负担。

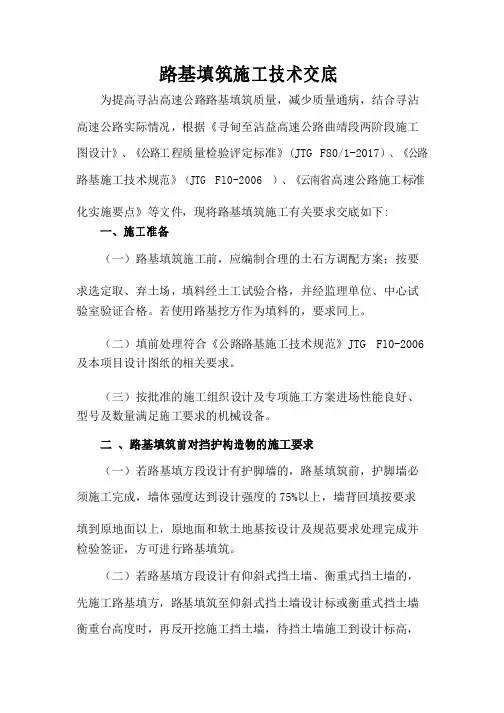

路基填筑施工技术交底为提高寻沾高速公路路基填筑质量,减少质量通病,结合寻沾高速公路实际情况,根据《寻甸至沾益高速公路曲靖段两阶段施工图设计》、《公路工程质量检验评定标准》(JTG F80/1-2017)、《公路路基施工技术规范》(JTG Fl0-2006)、《云南省高速公路施工标准化实施要点》等文件,现将路基填筑施工有关要求交底如下:一、施工准备(一)路基填筑施工前,应编制合理的土石方调配方案;按要求选定取、弃土场,填料经土工试验合格,并经监理单位、中心试验室验证合格。
若使用路基挖方作为填料的,要求同上。
(二)填前处理符合《公路路基施工技术规范》JTG Fl0-2006 及本项目设计图纸的相关要求。
(三)按批准的施工组织设计及专项施工方案进场性能良好、型号及数量满足施工要求的机械设备。
二、路基填筑前对挡护构造物的施工要求(一)若路基填方段设计有护脚墙的,路基填筑前,护脚墙必须施工完成,墙体强度达到设计强度的75%以上,墙背回填按要求填到原地面以上,原地面和软土地基按设计及规范要求处理完成并检验签证,方可进行路基填筑。
(二)若路基填方段设计有仰斜式挡土墙、衡重式挡土墙的,先施工路基填方,路基填筑至仰斜式挡土墙设计标或衡重式挡土墙衡重台高度时,再反开挖施工挡土墙,待挡土墙施工到设计标高,墙体强度达到设计强度的75%以上后方可再次进行路基填筑。
(三)为确保路基工程质量,避免造成人为搭接,应合理组织涵洞通道、构筑物优先施工。
严禁涵洞通道、构筑物未施工完成先行路基填筑。
(四)路基填方施工前提前做好路基排水保证排水通畅,注意永临结合。
三、填筑工艺试验路基填筑前各种填料均应进行现场填筑工艺试验(试验路段),试验段位置应选择在地质条件、断面形式等工程特点具有代表性的地段或部位,路段长度不得小于100m,以确定采用不同压实机械、不同填料的施工方法及工艺参数。
四、路堤填筑路堤填料中石料含量≥70%时,应按填石路堤施工;30%≤运石料含量<70%,按土石混填路堤施工;石料含量<30%时按填土路堤施工。
施工技术交底工程名称大广高速公路松山安庆互通工程分项工程名称路基填筑清表1、在施工前确定现场工作界线,路基用地范围内树木、灌木丛等均应在施工前,砍伐或移植。
2、路基用地范围内的垃圾、有机物残渣、草皮、树根、农作物根系和表土全部清除,挖除深度30cm。
3、路基范围内的坑穴应进行分层填平并碾压密实。
4、路堤基底在清除表土之后,应在填筑前进行压实,压实度不小于90%。
分层填筑1、根据试验路段确定的松铺厚度及自卸汽车容量计算卸料间距,用推土机在整个路基填筑范围内将填料推平。
2、填筑宽度较设计路基宽度每侧宽25cm,以保证路基边缘压实度。
3、路基全宽范围内应采用同一种类型的填料,不同性质的填料不得混填,应分层、分段填筑,且每种填料填筑厚度不小于50cm。
4、当路基分几个作业段施工时,各层之间应预留2m宽的台阶,与下一段搭接;当两段同时施工时,应交替搭接,搭接长度不小于5m。
平地机整形采用平地机整形,形成路拱。
碾压1、碾压前应检测填料的含水量,含水量在最佳含水量±2%范围内时,开始碾压。
2、碾压应由低处向高处进行,轮迹搭接三分之一轮宽,压路机行驶速度不超过4km/h。
3、碾压必须倒边,保证路基边缘压实度。
新旧路基衔接处理1、当加宽路基填筑宽度小于3m时,向内开挖旧路基,保证路基压实宽度不小于3m。
2、加宽路基填筑前按照50cm厚度对原边坡进行清表,在由清表后的边坡边缘向下开挖台阶,台阶宽度2m,台阶做成向内2%的反坡,当最后一步台阶高度小于等于1.5m时,可挖成一步台阶。
3、台阶顶面铺设宽度为4m的钢塑土工格栅,在新旧路基上各2m,土工格栅横向不允许搭接,纵向搭接长度30cm,搭接位置用延伸率小的尼龙绳之字形连接。
4、土工格栅采用U型钉固定,U型钉纵向间距2m,横向固定为每侧两列,第一列为每侧格栅的边缘,第二列为格栅边缘向内2m位置。
桥头路基处理1、台背回填范围:①大中桥肋板式桥台回填范围为:由台后基底外4m处的承台顶面向后上方以1:2的坡度向上延伸至路床顶面。
路基土石方填筑施工技术交底一、背景介绍在道路建设过程中,路基土石方填筑是一个重要的施工环节。
路基土石方填筑施工技术的正确应用,对于保障道路的安全和稳定具有重要的意义。
为此,在进行路基土石方填筑施工时,需要进行技术交底,确保施工人员能够正确掌握施工技术,提高施工质量,确保道路的正常运行。
二、施工技术交底内容1. 目标和原则路基土石方填筑施工的目标是确保填筑的土石方工程达到设计要求,满足道路使用的需要。
施工过程中的原则包括按照设计要求进行施工,确保填筑层的均匀和稳固。
2. 施工准备工作(1)施工前的准备工作:包括查看和核对施工图纸、交底情况以及施工方案;整理施工材料和设备,确保施工所需材料和设备的完备;对施工现场进行清理和平整。
(2)施工人员安全防护:确保施工人员配备必要的安全防护用具,如安全帽、防护鞋、防尘口罩等;提醒施工人员注意施工现场的安全规范,遵守施工操作规程。
3. 土方开挖施工(1)土方开挖:根据设计要求进行土方开挖,确保开挖的平整和对地质状况的判断准确。
(2)土方运输:对开挖土方进行分类运输,根据需要进行填方或者土方的临时存放。
4. 土方填筑施工(1)填筑方式:根据填筑量和填筑层次的要求,采用人工或机械填筑方式进行填筑。
(2)填筑均匀性和稳固性:确保填筑层的均匀和稳固,避免出现空洞和松散现象。
5. 压实施工(1)压实设备的选择:根据填筑层的要求选择合适的压实设备,如压路机、振动压路机等。
(2)压实次数和压实层数:根据填筑层的要求,确定压实次数和压实层数,确保填筑层的密实。
6. 土石方填筑施工质量控制(1)施工现场的质量监控:设立质量监督员,对施工现场的填筑工程进行监督检查,发现问题及时处理。
(2)质量检验和验收:进行填筑层的质量检验,包括均匀性、稳固性和压实度等指标的检测,验收合格后方可进行下一步工作。
三、风险控制和安全措施1. 风险控制:在土石方填筑施工中,可能会遇到土质不均匀、坡度过大等风险。
路基填方安全技术交底一、道路路基填方施工安全技术要求:1.用斧头、镐头清理树根、杂草时,斧头、镐头前不许站人。
2.处理墓穴、枯井底部时,首先要排除周围的危情,采取必要的安全措施,然后分层填筑。
3.填方施工时,每侧均应宽于该层填筑坡脚50厘米,以保证压路机碾压时足够的安全距离。
4.机械填土方时,应设置明显的分层和路边桩的标志,防止机械停止施工时闪空。
5.人工配合机械控制分层摊铺时,人工找平必须和机械保持一定的安全距离。
6.施工现场必须设立专人指挥,保证人工和机械安全施工。
7.用电夯夯实时,接夯软线必须绝缘良好,启动、控制开关必须灵敏安全,工作中不允许夯在电线上,防止发生触电事故。
8.机械压实时,施工人员应站在压实作业面以外;碾压施工要修整和检查作业面时,机械应停止工作。
二、道路基层施工安全技术要求:1•化石灰,筛石灰时均应站在上风头,工人应穿工作服,戴上口罩、手套、护目镜、防护帽和鞋盖等,防止石灰腐蚀皮肤。
2.在区民去周围筛选石灰前应用芦席或篷布将区域进行围挡隔离。
3.装运土石灰粉时,装车要、轻、稳、防止飞扬;运送路上必须盖上篷布或塑料布,防止污染环境。
4.机械拌合灰土时,现场必须有专人指挥,防止发生人员伤亡事故。
5.现场运料不能装载过满,以防沿路抛洒伤人。
6.摊铺平整时,施工人员必须穿高腰鞋袜,防止石灰烧伤皮肤。
7.对碾压成活的路段上限止车辆行驶时,应用木档维护或挂牌挡车,严禁跑到车前去挡车,以免发生事故。
8.装卸路沿石必须事先检查有无裂缝,防止抬运中突然断裂伤人。
9.施工结束,必须清理现场,多余的材料,不准乱堆乱放在人行道上,影响行人安全。
路基填土安全技术交底一、路基工程填土施工安全技术交底1.填方前,应将原地表积水排干,淤泥、腐殖土、权芥艮杂物等挖除,并整平原地面;清除淤泥前应探明淤泥性质和深度,并采取相应的安全技术措施。
2.填土前,应根据工程规模、填土宽度和深度、地下管线等构筑物与现场环境状况制定填土案,确定现状建(构)筑物、管线的改移和加固方法、填土方法和程序,并选择适宜的土方整平和碾压机械设备,制定相应的安全技术措施。
3.填土路基为土边坡时,每侧填土宽度应大于设计宽度50cm;碾压高填土方时,应自路基边缘向中央进行,且与填土外侧距离不得小于50CmO4.路基填土应在影响施工的现状建(构)筑物和管线处理完毕、路基范围内新建地下管线沟槽回填完毕后进行;运输挖掘机械应根据运输的机械质量、结构形式、运输环境等选择相应的平板拖车,制定运输方案,采取相应的安全技术措施。
5.施工中使用推土机、压路机、蛙式夯实机等施工机械时,应按照相关的施工机械安全技术交底的要求进行操作。
6.路基外侧为挡土墙时,应先施工挡土墙,混凝土或砌体砂浆强度达到设计规定后,墙后方可填土。
7.填方边坡坡度应符合设计规定,填方破坏原排水系统时,应在填方前修筑新的排水系统,保持通畅。
8.填土地段的架空线路净高应满足施工要求。
9•路基下有管线时,管顶以上50cm范围内不得用压路机碾压;采用重型压实机械压实或有较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应根据机械和车辆的质量与管道的设计载力等情况,经计算确定。
10.使用振动压路机碾压路基前,应对附近地上和地下建(构)筑物、管线可能造成的振动影响进行分析,确认安全。
11•借土填筑路基时,取土场应符合下列要求:(1)取土场地宜选择在空旷、远离建(构)筑物、地势较高,不积水且不影响原有排水系统功能的地方。
(2)场地上有架空线时,应对线杆和拉线采取预留土台等防护措施。
土台半径应依线杆(拉线)结构、埋入深度和土质而定,线杆不得小于Im,拉线不得小于L5m,并应根据土质情况设土台边坡,土台周围应设安全标志。
1
新建郑万铁路
技术交底
平板震动夯2台。
⑤碾压遍数及碾压速度:
根据试验段总结碾压方法为:静压一遍,弱震碾压一遍,强震碾压四遍,弱震碾压一遍,再静压一遍消除轮迹。
即:静压弱震强震弱震静压。
碾压行驶速度开始时用慢速(2-3km/h),最大速度不超过4km/h 。
三、路基填筑施工技术
1﹑施工工艺流程及框图
2、施工要点
1)施工测量
在路基施工开工前,安排专职测量人员做好导线、水准点的复测,横断面检查补测。
2)地基处理
本区间路基地质为松软土地基,地基处理为CFG桩+桩帽加固和无砟轨道桥头路基采用钻孔灌注桩+筏板加固,桩间土换填夯实后上铺碎石垫层。
褥垫层厚50cm,结构形式为:20cm 碎石+5cm砂+土工格栅+5cm砂+20cm碎石。
褥垫层施工完毕检测合格后方可进行路基填筑施工。
3)路基填筑
施工时按照路基填筑工艺性试验结果进行填筑。
根据设计的路基边线两侧各加宽50cm,
以确保路基的边线压实合格,每隔20米插一根标杆,用来引导自卸汽车、推土机、平地机和压路机进行作业,确保路基宽度。
褥垫层验收合格后开始进行基床以下路堤填筑。
虚铺厚度控制采用石灰打方格,每车拉29m³,依照虚铺36 cm,方格面积为80 m2,方格尺寸为20m×4m。
按照打好的石灰方格进行上料作业,卸料时专人负责统一将料卸在石灰方格内靠近小里程处,料堆排布均匀、间隔一致。
试验人员及时测定填料的含水量。
4)摊铺整平
每隔20米插一根标杆,露出地面36 cm,做为推土机司机找平的依据,边角推土机无法到达的边角部位采用人工整平,在初平时大致将横坡修正完成,测量人员跟踪测量,确保横坡保持在设计坡度2%-4%之间。
5)平地机精平
用PY-180平地机进行精平,人工及时用2.5m直尺测量保证平整度,在确定符合验标要求(≯15mm),在测量宽度、平整度、横坡坡度等指标合格后,方可进入碾压工序。
6)洒水或晾晒
根据试验测定的填料含水量与土工试验报告上的天然含水量比较,如果在最佳含水量5.3±1%内,就不再洒水或晾晒。
如果含水量偏低就增加含水量,如果含水量偏高就晾晒。
7)碾压
采用YZ26E压路机碾压,碾压时采取从两侧向中心的顺序,纵向进退式碾压,行与行轮迹重叠不小于40cm,各区段交接处,应互相重叠压实,纵向搭接长度不应小于2.0m,上下两层填筑接头应错开不小于3m,以保证无漏压、无死角,确保碾压的均匀性。
基床以下路堤填筑碾压方法为:静压1遍,弱震碾压1遍,强震碾压4 遍(同步检测压实效果),弱震碾压1遍,再静压1遍消除轮迹。
即:静压弱震强震弱震静压。
碾压行驶速度开始时用慢速(2-3km/h),最大速度不超过4km/h 。
在碾压过程中人工对坑洼的地方采用垫平、对粗集料窝进行挖除换填,确保碾压质量和表层平整度。
对于压路机无法压实的边角部位,采用平板震动夯进行压实(路基每侧加宽50cm,确保边部压实度)。
8)边坡铺设土工格栅
①路堤边坡自坡脚至基床表层下每隔0.6m铺设一层抗拉强度为35KN/m的双向拉伸塑料土工格栅。
技术交底签收表。
