地下室顶板模板安装技术交底
- 格式:doc
- 大小:616.50 KB
- 文档页数:11
技术交底记录编号:根据排线定位,在距地200mm高设置扫地杆,立杆横纵间距为900x900mm,横杆步距W1800mm,自由端不得大于500mm(层高为3.7m时,搭设步距均分),U型托外伸不得大于200mm。
木方须立放间距300mm,主梁采用双钢管间距900mm。
在搭设过程中,立杆不得倾斜。
5、剪刀撑设置脚手架四周满设竖向剪刀撑,剪刀撑须利用旋转扣件固定在立杆上或是架体主节点处。
6、针对有两层地下室区域地下一层需要回顶外,地下二层也需要回顶,回顶的架体参数同地下一层,并且立杆位置需和地下一层架体立杆位置相同。
7、回顶支撑搭设方法详见附图8、堆放荷载要求1)消防车道回顶以后运载车自身荷载加载重不得超过20吨。
运载车辆严禁走非消防车道。
2)材料堆放场地堆放荷载要求:2.1)材料堆放均布荷载不得超过22.6+15.3=37.9KN/m(每平米不得超过3.79t);单位面积常用材料堆放高度:2.2)材料堆放高度不得超过2m。
四、质量安全措施1、架体搭设完成后须由劳务自检合格后报项目管理部,由项目技术负责人组织技术、安全与搭设班组、工长进行检查,检查合格后方能投入使用。
验收合格的架子任何人不得擅自拆改,需局部拆改时,要经项目技术负责人同意,由架子工操作。
o oQ9C 0ooGO GO O O0 OOC>〔工程名称 建设单位 监理单位 施工单位交底部位地下室回顶 交底地点 施工现场交底人签字交底日期立1:100混凝土板 40x80木方 混凝土结构板 立杆木脚手板一层回顶示意图1:100剪刀撑 扫地杆 40x80木方_4双^48钢管可调节U 托/牝:!-00沖心9(10««*■4=双^48钢管 可调节U 托立杆。
1、本表由施工单位填写,交底单位与被交底单位各保存一份。
2、当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.1、本表由施工单位填写,交底单位与被交底单位各保存一份。
2、当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.1、本表由施工单位填写,交底单位与被交底单位各保存一份。
2、当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.1、本表由施工单位填写,交底单位与被交底单位各保存一份。
2、当做分项施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
表C2—1编号GY2—01-01—C2—001工程名称北京首都国际机场3号航站楼旅客过夜用房西楼工程交底日期2007年1月14日施工单位中国建筑一局(集团)有限公司分项工程名称模板工程交底提要地下室顶板、梁、楼梯模板的施工准备、工艺流程、质量要求以及其他措施等2.6门窗洞口模板2。
6。
1门窗洞口采用木模,要求外贴15mm厚多层板。
门口侧模加四道水平支撑(100×l00mm木方),从下至上间距200、400、500、500,上端加八字撑(100×l00mm木方).窗口侧模四角加八字撑,相应加对边支撑,均为100×l00mm木方。
门口模的水平支撑及窗口模的对边支撑,当支撑跨度≥1.5m时,为两根100×l00mm木方.2.6.2门窗洞口模板安装:门窗洞口模板安装就位要根据洞口位置线进行,口套位移在2mm以内,垂直度在1.5mm以内为合格,外窗口模板要在外墙与下层窗口位置校正以防错位,洞口套检查完毕后,要进行加固。
用φ14钢筋加工成”L"型加固筋,窗口每边设置三排,每排用两根”L"型的加固筋平行焊在水平筋上,搭接焊2—3cm,要牢固可靠,不能点焊,焊完后要敲去焊渣,用平头部分顶在口套的侧帮上,为防止口套水平位移,上部也用"L"型的钢筋从两侧勾住,防止口套上浮;窗口下部用两道梯子筋顶住,防止口套下沉.2。
地下室顶板、梁模板安装拆除安全技术交底地下室顶板和梁模板的安装和拆除是地下室施工过程中非常重要的环节,也是施工中潜在风险较高的阶段之一。
为了确保施工安全和质量,特将地下室顶板和梁模板安装拆除的安全技术要点进行交底,详细说明如下:一、地下室顶板和梁模板安装前准备工作:1. 组织施工人员进行安全教育和培训,包括施工作业规范、安全操作注意事项等。
2. 安全检查:对现场存在的安全隐患进行排查和整改,确保安全施工条件。
二、地下室顶板和梁模板安装要点:1. 材料准备:检查模板的质量和尺寸是否符合要求,确保完好无损。
2. 安装步骤:a. 根据施工图纸要求将底板固定在地下室墙体上。
b. 按照设计要求将梁模板安装在底板上,确保梁与底板的连接牢固可靠。
c. 根据设计要求进行支撑和固定,确保整个梁模板系统的稳定性。
三、地下室顶板和梁模板安装中的安全注意事项:1. 施工人员必须穿戴符合要求的个人防护装备,如安全鞋、安全帽、防护眼镜等。
2. 对现场施工环境进行检查,确保地面平整、无杂物,防止滑倒和绊倒事故的发生。
3. 安全防护措施:设置警示标志、围挡网和安全绳索,确保工作区域的安全。
4. 施工人员应严格按照操作规程进行施工,禁止随意更改施工方法。
5. 在模板安装过程中,要定期检查和维护设备和工具的状态,确保正常使用。
6. 安全交底:对施工人员进行安全技术交底,明确各人员职责和注意事项,并签署安全责任书。
7. 对施工过程中发现的问题及时进行处理,确保施工质量和安全。
四、地下室顶板和梁模板拆除要点:1. 安全检查:确保拆除前有足够的空间和安全防护设施,防止坠落和其他安全事故的发生。
2. 梁模板拆除顺序:按照施工顺序和安全要求进行拆除,先拆除支撑和固定件,然后拆除梁模板。
3. 安全工具和设备:使用合适的工具和设备,如切割机、钢筋剪、起重机等进行拆除作业。
4. 人员分工:根据拆除工程的复杂程度和施工要求,明确人员分工,确保施工安全。
地下室顶板、梁模板安装拆除安全技术交底范文地下室顶板、梁模板安装拆除是地下室工程施工中非常重要的环节之一,安全技术交底对保证施工的安全质量具有非常重要的作用。
下面是一份地下室顶板、梁模板安装拆除安全技术交底的范文,供参考。
一、施工原则1. 严格按照相关施工规范和标准进行操作,确保施工的安全可靠。
2. 坚持安全第一的原则,严格遵守安全操作规程,做到预防为主,安全施工。
3. 加强施工现场管理,保证作业人员的安全,并做好施工区域的标识和警示。
二、安全交底内容2.1. 顶板、梁模板安装前的准备工作1. 检查模板材料的数量和质量,确保模板材料符合设计要求。
2. 检查场地平整度,清理施工现场,确保施工区域无杂物。
3. 安装脚手架和临时通道,确保施工人员的安全通行和操作的便利。
4. 准备好必要的施工工具和设备。
2.2. 操作规程1. 在安装梁模板前,必须对梁的质量进行检查,确保梁满足设计要求。
2. 安装梁模板之前,必须确定模板安装位置和水平度。
3. 在安装模板时,要严格按照设计要求和施工规范进行操作,确保模板的安装牢固可靠。
4. 安装模板时,要确保模板四个角点稳固,并用水平仪检测水平度。
5. 梁模板安装完毕后,要进行验收,并及时进行记录。
2.3. 安全防范措施1. 施工区域要设立警示标志,警示标识清晰可见。
2. 施工现场应设置警戒线,并有专人负责监督警戒线内的施工。
3. 严禁施工人员在模板上行走,严禁超载。
4. 所有施工人员应佩戴安全帽和安全鞋,并做好个人防护。
5. 施工过程中,要定期检查模板的使用情况,及时发现问题并处理。
6. 在进行拆除工作时,要先进行安全评估,并采取相应的安全措施。
三、事故案例分析与应急处理1. 定期组织安全教育培训,提高施工人员的安全意识与事故应急处理能力。
2. 针对可能发生的事故案例,进行解析和分析,总结教训,强化安全防范意识。
3. 制定应急处理方案,对各类事故进行分类,并明确每一类事故的应急处理措施。
一、混凝土浇筑楼面找平收面
采用3m铝合金刮尺刮平、调整,并复核标高,误差控制在5㎜以内砼刮平后采用木海进行第一遍找平抹压,保证表面平整度
砼终凝前,操作人员木抹子进行第二次收面抹压终凝前采用磨光机收面与人工收面找平相结合,保证平整度及控制表面裂缝
楼面机械收面压实抹面楼面找平表面进行拉毛处理二、混凝土结构施工缝处理实例照片
剪力墙混凝土水平施工缝打毛处理
框架柱水平施工缝打毛处理效果图三、凝土结构施工缝处理实例照片
现浇板后浇带竖向施工缝处理实例
楼梯混凝土成型实例四、凝土结构成型实例照片
柱、梁混凝土成型实例
梁柱节点混凝土成型实例五、凝土结构成型实例照片
框架柱混凝土成型效果实例
主次梁交接处混凝土成型效果实例
六、成品保护
框架柱钢筋防污染措施一框架柱钢筋防污染措施二
现浇板钢筋成品保护措施。
地下室顶板梁楼板模板支设技术交底在进行地下室的建设过程中,地下室顶板、梁、楼板的模板支设是非常重要的一环。
模板支设的质量直接影响到整个地下室的结构和施工效率。
本文将重点介绍地下室顶板、梁、楼板模板支设的技术交底内容,包括施工方法、施工要求和质量控制等方面。
1.施工方法地下室顶板模板支设一般可以采用木质模板或钢模板。
施工时应按照设计要求和施工方案进行,包括模板的选择、搭设、拆除等。
模板的搭设要平整、牢固,模板之间要有密闭性。
在搭设模板之前,应先进行土层处理和防水施工。
2.施工要求(1)模板选材应符合设计要求,质量合格,不得有霉变、弯曲、疵点和松动现象。
(2)模板的拼接要紧密,不得有空隙或裂缝,模板之间要有密闭性。
(3)模板支架要牢固,支撑点要均匀分布,承重能力要满足设计要求。
(4)模板表面要平整,不得有扭曲、变形等现象。
3.质量控制(1)模板支撑要符合设计要求,支撑点要均匀分布。
(2)模板拼接要紧密,模板之间不得有空隙或裂缝。
(3)模板表面要平整,不得有明显的变形或扭曲。
(4)模板拆除时要小心谨慎,不得损坏结构和模板,以免影响后续施工。
1.施工方法地下室梁模板支设一般可以采用木质模板或钢模板。
施工时应按照设计要求和施工方案进行,包括模板的选择、搭设、拆除等。
模板的搭设要平整、牢固,模板之间要有密闭性。
在搭设模板之前,应先进行土层处理和防水施工。
2.施工要求(1)模板选材应符合设计要求,质量合格,不得有霉变、弯曲、疵点和松动现象。
(2)模板的拼接要紧密,不得有空隙或裂缝,模板之间要有密闭性。
(3)模板支撑要牢固,支撑点要均匀分布,承重能力要满足设计要求。
(4)模板表面要平整,不得有扭曲、变形等现象。
3.质量控制(1)模板支撑要符合设计要求,支撑点要均匀分布。
(2)模板拼接要紧密,模板之间不得有空隙或裂缝。
(3)模板表面要平整,不得有明显的变形或扭曲。
(4)模板拆除时要小心谨慎,不得损坏结构和模板,以免影响后续施工。
第一节施工工艺技术1.支撑架技术参数主楼地下室顶板高度 4.72/3.35/3.2m顶板厚度160mm,250mm,300mm模板体系木模板梁底模板支设(1)荷载传递至立杆方式:双扣件;(2)立杆间距800*800mm,步距1800mm;(3)板底38*88木方,间距200mm;支撑基础支撑落在地下室筏板上面。
示意图平面图立面图主楼地下室顶板高度 4.72m梁截面200*350;200*400;250*400;250*500200*600;250*600;250*700;300*500300*600模板体系木模板梁底模板支设(1)荷载传递至立杆方式:双扣件;(2)立杆间距900*900mm,步距1800mm,梁底增加一道立杆;(3)梁底2根38*88木方,最大悬挑长度20cm(4)梁侧木方20cm、对拉螺杆间距45cm。
支撑基础支撑落在地下室筏板上面。
示意图剖面图平面图梁截面250*1180;200*1200;250*1680 200*1800;250*1700;250*1800模板体系木模板梁底模板支设(1)荷载传递至立杆方式:设置顶托;(2)立杆间距450*900mm,步距1800mm,梁底增加一道立杆;(3)梁底3根38*88木方,最大悬挑长度20cm (4)梁侧木方间距20cm、对拉螺杆间距45cm。
剖面图平面图支撑基础支撑落在筏板基础上高度 3.2m梁截面300*550;300*600;200*500;250*500 250*600;250*650;250*800;200*1000模板体系木模板纯地库及人防区地下室顶板梁底模板支设(1)荷载传递至立杆方式:双扣件;(2)立杆间距900*900mm,步距1800mm,梁底增加一道立杆;(3)梁底3根38*88木方,最大悬挑长度20cm(4)梁侧木方间距20cm、对拉螺杆间距45cm。
支撑基础支撑落在地下室筏板上面。
示意图剖面图平面图梁截面400*600;400*700;400*800;500*700500*800;350*800;450*700;450*800;550*800;450*1000;模板体系木模板梁底模板支设(1)荷载传递至立杆方式:双扣件;(2)立杆间距450*900mm,(沿梁跨度方向距离450)步距1800mm,梁底增加一道立杆;(3)梁底3根38*88木方,最大悬挑长度20cm (4)梁侧木方间距20cm、对拉螺杆间距45cm。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

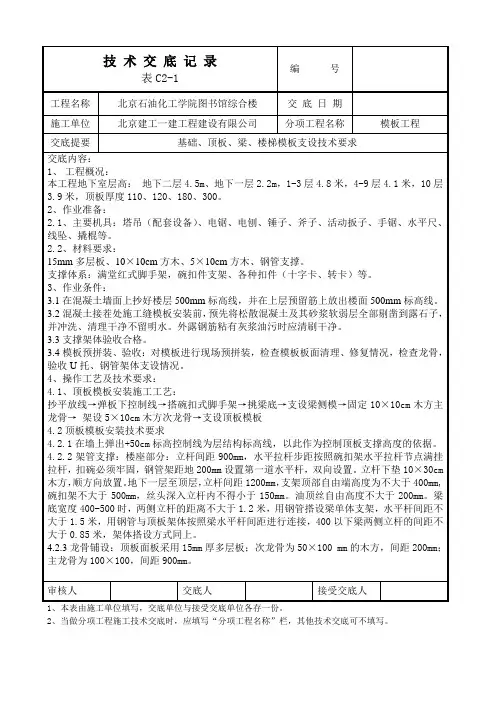

技 术 交 底 记 录表C2-1编 号 工程名称 北京石油化工学院图书馆综合楼 交 底 日 期 施工单位北京建工一建工程建设有限公司分项工程名称模板工程交底提要 基础、顶板、梁、楼梯模板支设技术要求交底内容: 1、 工程概况:本工程地下室层高: 地下二层4.5m 、地下一层2.2m ,1-3层4.8米,4-9层4.1米,10层3.9米,顶板厚度110、120、180、300。
2、作业准备:2.1、主要机具:塔吊(配套设备)、电锯、电刨、锤子、斧子、活动扳子、手锯、水平尺、线坠、撬棍等。
2.2、材料要求:15mm 多层板、10×10cm 方木、5×10cm 方木、钢管支撑。
支撑体系:满堂红式脚手架,碗扣件支架、各种扣件(十字卡、转卡)等。
3、作业条件:3.1在混凝土墙面上抄好楼层500mm 标高线,并在上层预留筋上放出楼面500mm 标高线。
3.2混凝土接茬处施工缝模板安装前,预先将松散混凝土及其砂浆软弱层全部剔凿到露石子,并冲洗、清理干净不留明水。
外露钢筋粘有灰浆油污时应清刷干净。
3.3支撑架体验收合格。
3.4模板预拼装、验收:对模板进行现场预拼装,检查模板板面清理、修复情况,检查龙骨,验收U 托、钢管架体支设情况。
4、操作工艺及技术要求:4.1、顶板模板安装施工工艺:抄平放线→弹板下控制线→搭碗扣式脚手架→挑梁底→支设梁侧模→固定10×10cm 木方主龙骨→ 架设5×10cm 木方次龙骨→支设顶板模板 4.2顶板模板安装技术要求4.2.1在墙上弹出+50cm 标高控制线为层结构标高线,以此作为控制顶板支撑高度的依据。
4.2.2架管支撑:楼座部分:立杆间距900mm ,水平拉杆步距按照碗扣架水平拉杆节点满挂拉杆,扣碗必须牢固,钢管架距地200mm 设置第一道水平杆,双向设置。
地下室–框架梁、顶板模板技术交底剖析1.前言地下室建造是建筑工程中一个非常重要的环节,在地下室建造过程中,框架梁和顶板模板是必不可少的建筑技术。
本文主要就这两个方面进行详细介绍和阐述。
2.框架梁2.1 框架梁的结构框架梁是楼板和立柱之间的跨向构件,其作用是使下层楼板的荷载能够逐级传递到立柱上。
框架梁通常由钢筋混凝土浇筑而成。
框架梁的结构由梁肋、梁帽和连接件组成。
其中,梁肋是框架梁的主要承载构件,梁帽是用来分担板的部分荷载,连接件则是将梁肋和梁帽连接在一起,同时也要满足稳定性和刚度的要求。
2.2 框架梁的制作框架梁的制作分为两个步骤:制作模板和浇筑混凝土。
首先,按照设计要求制作模板。
模板的制作要精密,一定要保证图纸标准和误差控制的准确性。
然后再按照模板的要求在现场加工预制梁肋、梁帽、连接件等构件。
制作完成后,进行拼装和校正,确保模板表面光滑平整,构件连接牢固。
接下来,就是浇筑混凝土。
在盖好模板后,要严格按照设计要求进行混凝土搅拌和浇注。
混凝土的配合比例、搅拌时间和浇筑速度等都需要严格控制,并在浇筑过程中进行振捣,确保混凝土密实。
2.3 框架梁的质量检测框架梁的质量检测主要分为两个部分:外观检查和强度检查。
外观检查主要是检查梁肋、梁帽和连接件的尺寸是否符合要求,表面是否平整光滑,有无裂缝等。
强度检查则是指用一定的方法对框架梁的强度进行测试,主要包括压力试验和弯曲试验等。
3.顶板模板3.1 顶板模板的搭建顶板模板是顶板混凝土浇筑的支撑结构,模板的设计要满足承受顶板混凝土的重量和施工生产的要求。
模板的搭建需要严格按照设计要求进行,模板的承重能力必须要大于实际重量。
在进行顶板混凝土浇筑前,一定要将顶板模板的表面平整化处理,尽可能保证模板表面的平整度和垂直度,并在搭建模板前对模板进行检查和修整。
搭建好模板后要进行偏离量和尺寸检测,确保模板结构的平稳固定和符合设计要求。
3.2 顶板混凝土的浇筑在搭建好顶板模板后,需要进行预留口和预留管道的处理。
地下室顶板梁楼梯技术交底记录日期:XX年XX月XX日地点:工地负责人办公室参与人员:1.建筑师:张先生2.结构工程师:李先生3.工程总监:王先生4.建筑施工班组长:刘师傅一、会议开场会议开始前,工程总监王先生致欢迎辞,并介绍了参会人员。
随后,他邀请建筑师、结构工程师和施工班组长为地下室顶板、梁和楼梯技术进行详细交底。
二、地下室顶板技术交底1. 张先生介绍了地下室顶板的设计意图和结构形式。
设计采用预应力混凝土顶板,并通过预埋钢筋实现双向预应力。
顶板将采用120mm厚的高强度混凝土,预应力钢束采用Φ15、顶板将根据设计要求进行施工。
2.李先生对地下室顶板的施工细节进行了交底。
他强调了顶板支撑体系的搭建,在施工过程中必须符合设计要求,遵循工艺流程,并严格检查预应力钢筋的张拉力。
3.刘师傅对顶板工程的施工问题进行了提问,并得到了建筑师和结构工程师的解答。
他们讨论了顶板模板的选择、施工方法和顶板浇筑的注意事项等问题,并就相关技术要求进行了补充说明。
三、地下室梁技术交底1.张先生介绍了地下室梁的设计要求和结构形式。
梁采用现浇钢筋混凝土梁,截面尺寸根据设计要求确定。
他解释了梁的承载力和受力原理,并介绍了梁的施工方法和工艺流程。
2.李先生对梁的施工细节进行了交底。
他强调了梁的模板搭设和支撑体系的重要性,并提醒施工人员注意梁底筋的布置、混凝土浇筑的顺序和振捣的要求。
3.刘师傅提出了几个梁施工中可能遇到的问题,并得到了建筑师和结构工程师的解答。
他们讨论了梁的抗裂措施、钢筋保护层的要求和梁底部的隔离带处理等问题,并就相关技术要求进行了补充说明。
四、地下室楼梯技术交底1.张先生介绍了地下室楼梯的设计要求和结构形式。
楼梯采用预制混凝土楼梯板,由钢结构楼梯承重架支撑。
他解释了楼梯的安全性和舒适性要求,并介绍了楼梯板的制作和安装方法。
2.李先生对楼梯的施工细节进行了交底。
他强调了楼梯板制作模具的选择和安装工艺,以及楼梯的支撑体系的确定。
地下室顶板、梁模板安拆安全技术交底1.一般要求1.1.进入施工现场的人员必须正确佩戴合格的安全帽,系好下颌带,锁好带扣;1.2.操作过程中必须按要求正确使用个人防护装备,着装要整齐,严禁赤脚、穿拖鞋、高跟鞋或赤裸上身进入施工现场;1.3.新进场的作业人员,您必须首先参加安全教育和培训,经考试合格后方可上岗,未经教育培训或考试不合格者,不得上岗作业;1.4.禁止吸烟,禁止追逐打闹,禁止酒后作业,禁止操作与自己无关的机械设备;1.5.上下槽应位于坡道或马道上,严禁搭乘吊具、攀登脚手架上下;1.6.施工现场的各种安全防护设施、安全标志等,未经安全员批准,严禁随意拆卸和移动;1.7.作业前检查使用的工具是否存在隐患,如:手柄有无松动、断裂等,应测试手持式电动工具的漏电保护器,合格后方可使用;1.8.使用手持式电动工具时必须戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;1.9.高处作业(≥2m)在以下情况下必须佩戴安全带:,高挂低用;1.10.支模时注意个人防护,不允许站在不稳定的支架或固定的木材上施工;1.11.使用手锯时,防止伤手和伤别人,并有防摔落措施,锯切时应站在安全可靠的地方;1.12.你必须乘专车上下班;1.13.21:00停止施工后。
2.有针对性的披露2.1. 木料(模板)运输和堆放2.1.1.基坑上口边沿1m以内不得堆放模板及材料,向槽内运送模板构件时,严禁抛掷。
起重机械运进时,下面的操作员必须远离危险区域。
2.1.2.使用起重机时,听从信号员的指挥,与驾驶员协调配合。
2.1.3.运输木料、模板、周转料时,必须绑扎牢固,保持平衡。
运输扣件、垫圈和螺栓等短附件必须通过料斗等封闭容器提升。
严禁长短料混吊。
2.2.模板安装2.2.1.扳手和其他工具必须用绳链挂在身上或放在工具袋中,以免掉落伤人。
2.2.2.使用的钉子不得含在口中。
2.2.3.使用手锯时,锯条必须调紧适度,下班时放松,防止再次使用过程中突然断裂和受伤。
模板工程安全技术交底一、模板安装1、进入施工现场的操作人员必须戴好安全帽,扣好帽带。
操作人员严禁穿硬底鞋及有跟鞋作业。
2、高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带,扣好带扣。
高空、复杂结构模板的安装和拆除,事先有切实的安全措施。
3、工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子必须放在工具袋内,以免掉落伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4、安装模板时操作人员应有可靠地落脚点,并应站在安全地点进行操作,避免上下在同一垂直面工作。
操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
5、支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。
严禁在连接件和支撑件上攀登上下。
6、支模时,操作人员不得站在立撑上,而应设脚手板,以便操作人员站立。
脚手板应用木脚手板,并适当绑扎固定。
7、支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
模板上有预留洞者,应在安装后将洞口盖好,混凝土上的预留洞,应在模板拆除后立即将洞口盖好。
8、模板及其支架在安装过程中,必须设置防倾覆的临时固定措施。
9、支设高度在3m以上的柱模板时,四周应设置斜撑,并应设置操作平台,低于3m的可采用马凳操作。
10、二人抬运模板时要互相配合,协同工作。
传递模板、工具应用索具系牢,采用垂直升降机械运输,不得乱抛。
钢模板及配件随装拆随运送,严禁从高处掷下。
高空拆模时,应有专人指挥。
地面应标出警戒区,用绳子和红白旗加以围栏,暂停人员过往。
11、模板上施工时,堆物不宜过多,且不宜集中在一处。
12、大模板施工时,存放大模板必须要有防倾覆措施。
封柱子模板时,不准从顶部往下套。
13、地下室顶板模板,支撑时考虑机械行走、材料运输、堆物等额外荷载的要求,其下部的支撑应加密布置。
14、高空作业要搭设操作台,上下要使用梯子,不许立在墙上操作;不准站在大梁底模上行走。
地下室顶板、梁模板安装拆除安全技术交底概述地下室属于建筑工程中最为重要的一部分,其安全性对于建筑的整体质量有着重要的影响。
在地下室的建设过程中,顶板和梁模板的安装拆除是一个必须要注意的环节,如果操作不当,容易造成严重的安全事故。
因此,为了保障施工人员的安全,需进行相应的安全技术交底,制定相应的安全标准和操作规范。
安全技术交底内容安全标准在地下室的顶板和梁模板的安装拆除过程中,需按照国家相关安全标准进行操作。
首先,必须严格遵守单位的安全生产管理规定和操作规程。
其次,在施工过程中,必须严格按照施工图纸进行操作,不能随意改动和调整。
同时,还要合理布置现场,做好疏散通道的设立,并设置警示标志或警戒线,确保施工现场的安全。
操作规范安装顶板和梁模板在安装顶板和梁模板时,必须将安全措施和要求交底给所有参与施工的工人,并在施工前进行安全例会,强调安全第一的思想。
严格按照施工图纸实施,确保钢筋骨架、板模等准确位置。
特别注意现场围蔽和通风,对于声音较大、易晃动或较危险的操作要有专人监护。
拆除顶板和梁模板在拆除顶板和梁模板时,必须将拆除工艺和安全要求交底给所有参与施工的工人,并在施工前进行安全例会。
必须确保拆除过程中人员的安全,特别是板模自重及拆除时因动力不足导致砸伤等情况。
严格按照拆除工艺和施工图纸进行操作,确保操作正确、规范,并在拆除过程中要做好防护措施,防止砸伤人员或损伤设备。
现场安全在地下室顶板和梁模板的安装和拆除过程中,必须严格遵守现场安全要求,包括以下几点:1.在施工现场设置明显的警告标志,引起大家对安全的重视和警觉。
2.现场必须有专人负责安全监督,对现场进行安全检查和隐患排查。
3.做好防火、防毒、防尘、防滑等防护工作,确保施工现场的环境及施工人员的身体健康安全。
4.要保证现场周边的人员安全,尤其是楼上居民和路过人员,要加强现场警示,避免因工程施工造成的人员伤亡事故。
总结地下室顶板和梁模板的安装拆除是整个工程建设过程中最为重要的一步,其安全性必须得到严格把控和管理。
