mrp计算原理:根据主生产计划(mps)、库存计划、物料清单(bom),制定物料需求计划(mrp) 主要公式:毛需求量=独立需求量+相关需求量 计划库存量=上期期末库存量+本期订单产出量+本期预计入库量-毛需求量 净需求量=本期毛需求量-上期库存量-本期预计入库量+安全库存量 bom中各物料的数量关系 高层次与其下一层在数量上的倍数关系,由下一层旁边括号内的数字决定。
例如: ab┌───┼───┐┌───┼───┐ d(1) e(2) c(1) e(1) f(2) c(1) ┌─┴─┐ ┌─┴─┐ ┌─┴─┐ e(1) f(1) f(2) d(1) f(2) d(1) ┌─┴─┐ ┌─┴─ e(1) f(1) e(1) f(1) c、d、e、f的相关需求关系式为: c=a+b d=a+ce=2a+b+d f=2b+d+2c 计算mrp时注意三个问题 1.是否有安全库存 2.是否有批量限制 3.提前期是多少 例题1:已知1个a由2个b和1个c组成,1个b由1个d和1个c组成,各物料的提前期均为1周,下表是客户对产品a的订单需求表,运用mrp求a产品的物料需求计划。
例题2.某家具公司组装餐桌,具体部件包括4个桌腿和1个桌面,提前期分别为2周和3周,组装需要1周的时间,公司接到40张餐桌的订单,需要在第5周交货,另外70张要在第7周交货,当前库存中有6张完工的餐桌,80张桌腿和44张桌面,请利用mrp求出公司的订货计划。
练习题: 主生产计划: bom: 库存信息以及提前期: 物料的需求计划: 例题3:某厂生产产品x,产品x的需求量见表1,并已知安全库存为3件,批量为25件,投入提前期为1周,期初库存为8件,期初计划到货为20件。
1件产品x需要2个部件y,并已知部件y每周作为备件外售需要量为4件,安全库存为12件,批量为60件,投入提前期为1周,期初库存为18件,计划第1周入库50件,试用mrp方法编制x和部件y的生产作业计划。

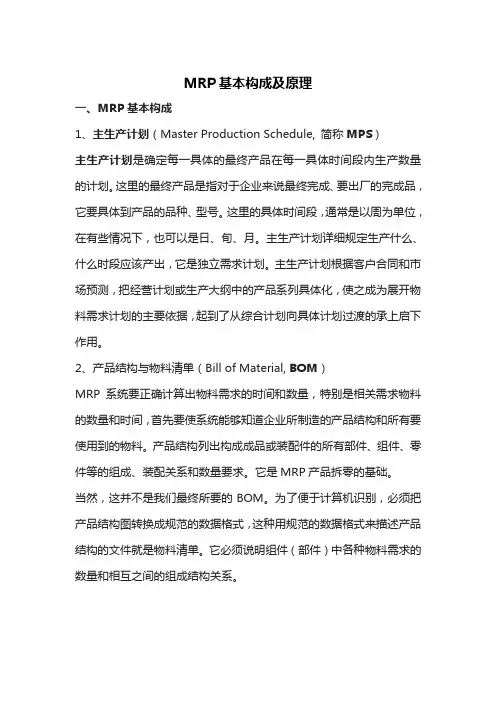

MRP基本构成及原理一、MRP基本构成1、主生产计划(Master Production Schedule, 简称MPS)主生产计划是确定每一具体的最终产品在每一具体时间段内生产数量的计划。
这里的最终产品是指对于企业来说最终完成、要出厂的完成品,它要具体到产品的品种、型号。
这里的具体时间段,通常是以周为单位,在有些情况下,也可以是日、旬、月。
主生产计划详细规定生产什么、什么时段应该产出,它是独立需求计划。
主生产计划根据客户合同和市场预测,把经营计划或生产大纲中的产品系列具体化,使之成为展开物料需求计划的主要依据,起到了从综合计划向具体计划过渡的承上启下作用。
2、产品结构与物料清单(Bill of Material, BOM)MRP系统要正确计算出物料需求的时间和数量,特别是相关需求物料的数量和时间,首先要使系统能够知道企业所制造的产品结构和所有要使用到的物料。
产品结构列出构成成品或装配件的所有部件、组件、零件等的组成、装配关系和数量要求。
它是MRP产品拆零的基础。
当然,这并不是我们最终所要的BOM。
为了便于计算机识别,必须把产品结构图转换成规范的数据格式,这种用规范的数据格式来描述产品结构的文件就是物料清单。
它必须说明组件(部件)中各种物料需求的数量和相互之间的组成结构关系。
3、库存信息库存信息是保存企业所有产品、零部件、在制品、原材料等存在状态的数据库。
在MRP系统中,将产品、零部件、在制品、原材料甚至工装工具等统称为“物料”或“项目”。
为便于计算机识别,必须对物料进行编码。
物料编码是MRP系统识别物料的唯一标识。
①现有库存量:是指在企业仓库中实际存放的物料的可用库存数量。
②计划收到量(在途量):是指根据正在执行中的采购订单或生产订单,在未来某个时段物料将要入库或将要完成的数量。
③已分配量:是指尚保存在仓库中但已被分配掉的物料数量。
④提前期:是指执行某项任务由开始到完成所消耗的时间。
⑤订购(生产)批量:在某个时段内向供应商订购或要求生产部门生产某种物料的数量。

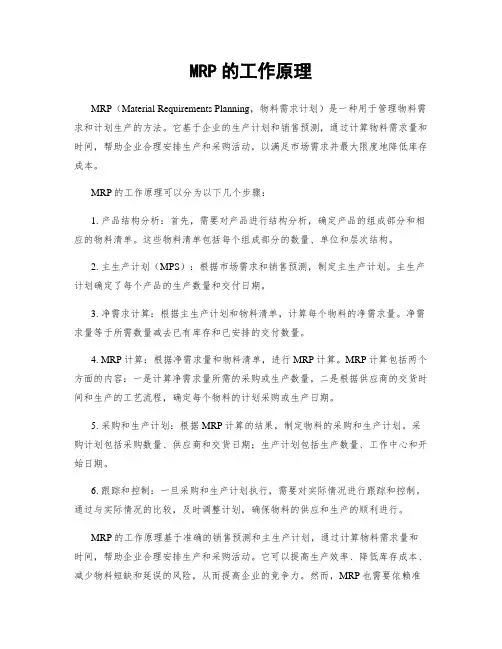

MRP的工作原理MRP(Material Requirements Planning,物料需求计划)是一种用于管理物料需求和计划生产的方法。
它基于企业的生产计划和销售预测,通过计算物料需求量和时间,帮助企业合理安排生产和采购活动,以满足市场需求并最大限度地降低库存成本。
MRP的工作原理可以分为以下几个步骤:1. 产品结构分析:首先,需要对产品进行结构分析,确定产品的组成部分和相应的物料清单。
这些物料清单包括每个组成部分的数量、单位和层次结构。
2. 主生产计划(MPS):根据市场需求和销售预测,制定主生产计划。
主生产计划确定了每个产品的生产数量和交付日期。
3. 净需求计算:根据主生产计划和物料清单,计算每个物料的净需求量。
净需求量等于所需数量减去已有库存和已安排的交付数量。
4. MRP计算:根据净需求量和物料清单,进行MRP计算。
MRP计算包括两个方面的内容:一是计算净需求量所需的采购或生产数量,二是根据供应商的交货时间和生产的工艺流程,确定每个物料的计划采购或生产日期。
5. 采购和生产计划:根据MRP计算的结果,制定物料的采购和生产计划。
采购计划包括采购数量、供应商和交货日期;生产计划包括生产数量、工作中心和开始日期。
6. 跟踪和控制:一旦采购和生产计划执行,需要对实际情况进行跟踪和控制。
通过与实际情况的比较,及时调整计划,确保物料的供应和生产的顺利进行。
MRP的工作原理基于准确的销售预测和主生产计划,通过计算物料需求量和时间,帮助企业合理安排生产和采购活动。
它可以提高生产效率、降低库存成本、减少物料短缺和延误的风险,从而提高企业的竞争力。
然而,MRP也需要依赖准确的数据和信息输入,并且需要与其他管理系统(如ERP系统)进行集成,以实现更高效的物料管理和生产计划。
mrp计算原理:根据主生产计划(mps)、库存计划、物料清单(bom),制定物料需求计划(mrp) 主要公式:毛需求量=独立需求量+相关需求量计划库存量=上期期末库存量+本期订单产出量+本期预计入库量-毛需求量净需求量=本期毛需求量—上期库存量—本期预计入库量+安全库存量 bom中各物料的数量关系高层次与其下一层在数量上的倍数关系,由下一层旁边括号内的数字决定。
例如:a b┌───┼───┐ ┌───┼───┐ d(1) e(2) c(1) e(1) f(2) c(1)┌─┴─┐ ┌─┴─┐ ┌─┴─┐ e(1) f(1)f(2) d(1) f(2) d(1)┌─┴─┐ ┌─┴─e(1) f(1) e(1) f(1) c、d、e、f的相关需求关系式为: c=a+b d=a+c e=2a+b+d f=2b+d+2c计算mrp时注意三个问题 1。
是否有安全库存 2。
是否有批量限制 3。
提前期是多少例题1:已知1个a由2个b和1个c组成,1个b由1个d和1个c组成,各物料的提前期均为1周,下表是客户对产品a的订单需求表,运用mrp求a产品的物料需求计划。
例题2.某家具公司组装餐桌,具体部件包括4个桌腿和1个桌面,提前期分别为2周和3周,组装需要1周的时间,公司接到40张餐桌的订单,需要在第5周交货,另外70张要在第7周交货,当前库存中有6张完工的餐桌,80张桌腿和44张桌面,请利用mrp求出公司的订货计划。
练习题:主生产计划:bom:库存信息以及提前期:物料的需求计划:例题3:某厂生产产品x,产品x的需求量见表1,并已知安全库存为3件,批量为25件,投入提前期为1周,期初库存为8件,期初计划到货为20件。
1件产品x需要2个部件y,并已知部件y每周作为备件外售需要量为4件,安全库存为12件,批量为60件,投入提前期为1周,期初库存为18件,计划第1周入库50件,试用mrp方法编制x和部件y的生产作业计划.表1 产品x的需求量篇二:mrp计算题mrp库存管理练习题1、购买零件a的前置时间是4周,零件a现有数量为22件,另外在第4周的预计到达量为20件,今后8周对零件a的需求量如表6—31所示。
mrp计算原理:根据主生产计划(mps)、库存计划、物料清单(bom),制定物料需求计划(mrp)主要公式:毛需求量=独立需求量+相关需求量计划库存量=上期期末库存量+本期订单产出量+本期预计入库量-毛需求量净需求量=本期毛需求量-上期库存量-本期预计入库量+安全库存量 bom中各物料的数量关系高层次与其下一层在数量上的倍数关系,由下一层旁边括号内的数字决定。
例如:a b┌───┼───┐ ┌───┼───┐ d(1)e(2) c(1) e(1) f(2) c(1) ┌─┴─┐┌─┴─┐ ┌─┴─┐ e(1) f(1) f(2)d(1) f(2) d(1)┌─┴─┐ ┌─┴─ e(1) f(1) e(1) f(1) c、d、e、f的相关需求关系式为: c=a+bd=a+c e=2a+b+d f=2b+d+2c计算mrp时注意三个问题 1.是否有安全库存 2.是否有批量限制 3.提前期是多少例题1:已知1个a由2个b和1个c组成,1个b由1个d和1个c组成,各物料的提前期均为1周,下表是客户对产品a的订单需求表,运用mrp求a产品的物料需求计划。
例题2.某家具公司组装餐桌,具体部件包括4个桌腿和1个桌面,提前期分别为2周和3周,组装需要1周的时间,公司接到40张餐桌的订单,需要在第5周交货,另外70张要在第7周交货,当前库存中有6张完工的餐桌,80张桌腿和44张桌面,请利用mrp求出公司的订货计划。
练习题:主生产计划:bom:库存信息以及提前期:物料的需求计划:例题3:某厂生产产品x,产品x的需求量见表1,并已知安全库存为3件,批量为25件,投入提前期为1周,期初库存为8件,期初计划到货为20件。
1件产品x需要2个部件y,并已知部件y每周作为备件外售需要量为4件,安全库存为12件,批量为60件,投入提前期为1周,期初库存为18件,计划第1周入库50件,试用mrp方法编制x和部件y的生产作业计划。
表1 产品x的需求量篇二:mrp计算题mrp库存管理练习题1、购买零件a的前置时间是4周,零件a现有数量为22件,另外在第4周的预计到达量为20件,今后8周对零件a的需求量如表6-31所示。
