建筑工程需要签证内容明细一、工程前期签证工作1、前期因甲方未进行三通一平,三通一平是指基本建设项目开工的前提条件,具体指:项目工程50m内水通、电通、路通和场地平整。
水通(专指给水)电通(指施工用电接到施工现场具备施工条件)路通(指场外道路已铺到施工现场周围入口处,满足车辆出入条件)场地平整(指拟建建筑物及条件现场基本平整,无需机械平整,人工简单平整即可进入施工的状态),简称三通一平见,我方如发生前期临时用水、用电或超出以上范畴,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用、道路铺设等签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
3、施工前现场垃圾如须外运出现场工地签证外运及运距。
二、土石方工程建筑工程签证明细单1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数、槽坑底开挖边线)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量、挖掘机进出场等大型设备进出场5、地沟、排水沟、电缆沟、集水坑、室内外设备基础二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含就地取土、夯填),一般超过5m运距回填土回运时须办理签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填24元/立方。
1 工程签证单
(水泵抽水时间签证专用)
注:1、主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W 字样);2、水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;3、水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4、本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
第一联 施工单位。

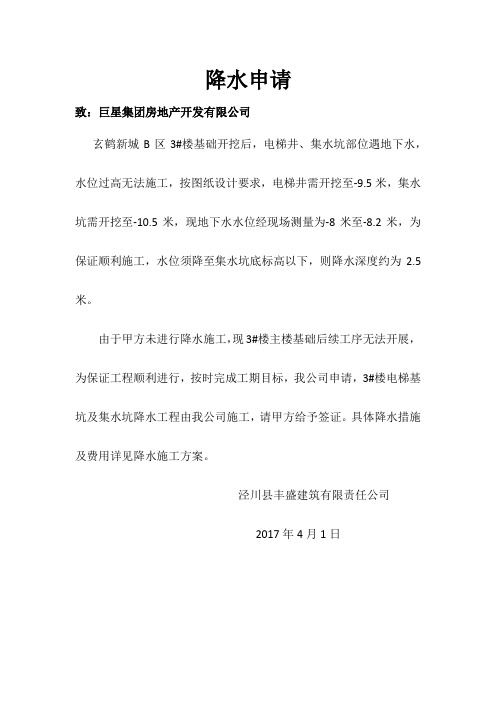

降水申请致:巨星集团房地产开发有限公司玄鹤新城B区3#楼基础开挖后,电梯井、集水坑部位遇地下水,水位过高无法施工,按图纸设计要求,电梯井需开挖至-9.5米,集水坑需开挖至-10.5米,现地下水水位经现场测量为-8米至-8.2米,为保证顺利施工,水位须降至集水坑底标高以下,则降水深度约为2.5米。
由于甲方未进行降水施工,现3#楼主楼基础后续工序无法开展,为保证工程顺利进行,按时完成工期目标,我公司申请,3#楼电梯基坑及集水坑降水工程由我公司施工,请甲方给予签证。
具体降水措施及费用详见降水施工方案。
泾川县丰盛建筑有限责任公司2017年4月1日玄鹤新城B区3#住宅楼降水施工方案编制:审核:审批:泾川县丰盛建筑有限责任公司一、工程概况本工程为玄鹤新城B区3#住宅楼,建设场地位于崆峒区天馨北路西侧,地下两层,地上33层,结构高度99.45米,剪力墙结构,建筑面积13271.96平米。
工程地质情况详见地质勘查报告。
二、编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002玄鹤新城B区3#住宅楼施工图三、降水方案设计本工程基础采用桩筏联合基础,筏板厚度1.5米,筏板顶标高为-5.85米,电梯基坑深度为2米,集水坑深度为3米,按图纸设计,电梯基坑底标高挖至-9.5米,集水坑底标高挖至-10.5米。
现场开挖至-8米左右遇地下水,则降水深度约2.5米。
根据现场实际情况,地下水流方向自西向东,自南向北流动,电梯基坑南侧及西侧水流急,出水量大,北侧及东侧水流相对较小。
经过现场对明水进行试抽,停泵后水位上升至-8米左右压力平衡,水面稳定不再上升。
由于主楼筏板底标高高于地下水位,只电梯基坑及集水坑部位底标高低于地下水位,因此不需要大范围降水,根据实际情况,采取局部降水措施,对电梯基坑及集水坑部位集中降水,以达到后续工序顺利开展的要求。
综合以上情况,本工程降水方案初步设计为以局部轻型井点降水及人工下护筒为主,明泵抽水为辅的综合降水措施。
施工现场签证明细单(详细具体全面)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
签证内容:
合计机械租赁费232602元。
Ⅲ、材料费
1、为做单桩竖向承载力试验,加工钢护筒直径为1000mm壁厚为5mm高度为600mm三套共计2100元;
2、材料进场试验费(井桩变更报告作废)共计580元
3、由于基础按桩基施工(该次所提钢材桩基、基础梁、承台及基础柱),井桩、承台及基础梁钢筋提
料共进场16钢筋为17.92T,则变更后剩余的16钢筋为:17.92T -变更后基础的16钢筋量为
0.312T-主体所用16钢筋量3.538T-构造柱及圈过梁2.35T=11.72T。
每吨钢材为3910元,合计:
11.72T×3910元/T(清单材料单价)=45825.2元;
合计材料费为48505.2元
二、2014年5月10日至2014年5月13日由于基底有软卧层确定换填方案,2014年5月17日至2014年5月22日主电缆损坏停电及换填方案未确定,导致我方停工,具体量经甲乙双方议价如下:
工程签证单
司
签证内容:
按图纸要求后砌墙长>5m及围护墙中未与柱或剪力墙相连接的独立窗间墙设构造柱,当墙高>4m时设圈梁或水平系梁,其构造柱配筋为412,箍筋为ф6@200,其圈梁或水平系梁配筋为4ф10,箍筋为ф6@250,由于现场12、ф10及ф6钢筋全部已用完,由于原桩基变为条基,16及ф8钢筋在主体施工完后大部分剩余。
现我方从二层至屋面所有构造柱及一至三层圈过梁或水平系梁所用钢筋全部由16及ф8的钢筋代替圈过梁或水平系梁及构造柱钢筋,箍筋间距及主筋根数不变。
1 工程签证单
(水泵抽水时间签证专用)
注:1、主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W 字样);2、水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;3、水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4、本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
第一联 施工单位。
工程签证单(GC-11-01)(若为转扣的注明被转扣单位
名称及转扣比例)
施工单位:编号:(按恒大档案管理
办法编号,咨询资料员)
期不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式三份,施工单位、预决算部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,可以签署不同意的意见;办理完毕后3天内由工程部资料员归档;如属转扣签证须在右上角注明被转扣单位。
5、竣工图中可计算的项目不可签证数量。
工程签证原始记录凭证(GC-12)
建设单位:
施工单位:签证单编号:
时需附图及照片标注,以满足计量、计价要求。
抽水台班签证单表格抽水台班现场签证单编号:2010年1月15日建设单位:XXX工程名称:XXX限价商品房A地块监理单位:XXX施工单位:XXX在人工挖孔灌注桩的施工过程中,我们遇到了地下水,地下水压力较大,不得不采取污水泵抽水,降水后边开挖边抽水施工。
具体开挖时抽水时间(台班)如下:抽水机口径孔桩号开机时间停机时间合计时间施工孔深DN75 16 7时05分 10时30分 21小时30分 7米—8米DN75 42 7时10分 12时15分 2小时50分 7米—8米DN75 50 9时55分 16时20分 2小时40分 7米—8米DN75 58 12时10分 16时50分 2小时20分 7米—8米DN75 61 9时35分 10时15分 3小时10分 7米—8米DN75 83 15时00分 13时40分 3小时 7米—8米DN75 85 9时30分 17时20分 2小时30分 7米—8米DN75 88 13时40分 14时10分 2小时15分 7米—8米签证内容:建设单位代表、监理单位代表、施工单位代表签署了抽水台班现场签证单。
编号:2010年1月16日建设单位:XXX工程名称:XXX限价商品房A地块监理单位:XXX施工单位:XXX在人工挖孔灌注桩的施工过程中,我们遇到了地下水,地下水压力较大,不得不采取污水泵抽水,降水后边开挖边抽水施工。
具体开挖时抽水时间(台班)如下:抽水机口径孔桩号开机时间停机时间合计时间施工孔深DN75 18 6时50分 7时15分 45分钟 7米—8米DN75 22 10时30分 10时40分 10分钟 7米—8米DN75 24 13时50分 14时30分 40分钟 7米—8米DN75 37 7时10分 9时20分 2小时10分 7米—8米签证内容:建设单位代表、监理单位代表、施工单位代表签署了抽水台班现场签证单。
施工过程中不得不采取抽水降水的方式。
具体抽水时间如下:孔桩号口径开机时间停机时间合计时间施工孔深小计台班24 DN75 7时10分 23时40分 16小时30分 8米—9米 4429 DN75 7时05分 21时35分 14小时30分 7米—8米 4250 DN75 11时20分 13时50分 2小时30分 9米—10米 251 DN75 6时50分 9时30分 2小时40分 8米—9米 2总计 25小时40分以上数据已经过建设单位、监理单位及施工单位代表签字确认。
工程签证单(GC-11-01)(若为转扣的注明被转扣单位
名称及转扣比例)
施工单位:编号:(按恒大档案管理
办法编号,咨询资料员)
期不予受理。
2.申报时必须附签证理由证明文件如监理通知、设计变更等,以及经监理方确认的原始凭证及验收合格文件。
3.本签证表一式三份,施工单位、预决算部、工程部资料室各一份。
4、工程部在收到签证单后48小时内签署意见,可以签署不同意的意见;办理完毕后3天内由工程部资料员归档;如属转扣签证须在右上角注明被转扣单位。
5、竣工图中可计算的项目不可签证数量。
工程签证原始记录凭证(GC-12)
建设单位:
施工单位:签证单编号:
时需附图及照片标注,以满足计量、计价要求。
2020施工现场签证明细单(详细)一、前期工作1、前期因甲方未进行三通一平,我方如发生前期临时用水、用电,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
见第十项第20条3、施工前现场垃圾外运及运距需签证二、土石方工程1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量5、地沟、排水沟、电缆沟、集水坑二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含5m范围内取土、夯填),场外回填土回运运距签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填23元/立方。
13、房心回填土如需搭设脚手架、三轮车运土方需签证,定额综合5米内取土或砂砾。
14、地沟二次开挖土方及是否放坡。
15、不同土质类别的高度。
点此加入微信工程群三、井点降水1、井点降水施工图(降水井类型、数量、深度、使用天数等)备用电源的费用和甲方签证,及将地下水引流至排水目的地的费用签证。
2、井点降水过程中产生的泥水处理和挖沟排水工作另行计算。
