抽水台班的工程签证单
- 格式:docx
- 大小:8.58 KB
- 文档页数:1
工程签证单(水泵抽水时间签证专用)

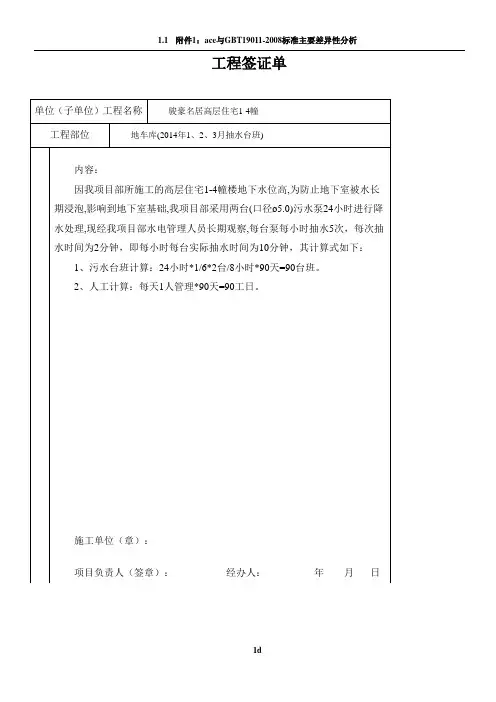

1主体单位基础阶段地下水抽水台班办理原则必须是此楼栋的地勘报告有地下水才能办理签证,不能是不明来水,并且工程部应扣除地下水位线以上部分雨水、缝隙水的台班(确实不好区分的,工程部应与施工单位协商折减比例),台班应是水泵连续工作时间累计,确实地勘报告有误的,应由地勘单位作出说明,并追究地勘单位报告不准确的责任,抽水台班不是放置时间而是使用时间,特别注意铭牌规格型号,一般都是潜水泵(清水泵),很少使用污水泵(铭牌有W字样);
2水泵抽水使用时间在一个月以上的(除基础阶段主体单位地下水抽水台班签证外),应由总工室制定更加经济合理的引流方案排水,或由采购部租赁或购买抽水泵并安排保安值守方案抽水,不得再办理签证;
3水泵使用时间签证需要附《水泵降水工程签证原始记录凭证》、按照制度签字齐全的《水泵进退场台帐》、《水泵使用记录》、《水泵设备报验表》,每两周办理一次签证,降水工程结束后五天内所有签证办理完成,没有配备造价工程师的项目可以不填造价工程师意见栏。
4本签证表一式三联,第一联施工单位,第二联工程部,第三联预决算部。
工程签证单
工程名称重庆青鹏煤业有限公司水泥厂环保节能技
改工程
编号
签证部位水泥挤压粉磨、水泥储存及散装、
水泥配料库
日期年月日签证项目
水泥挤压粉磨、水泥储存及散装、水泥配料库人工挖孔灌注桩在挖孔过程中,因遇地下水,地下水压力较大,造成我方在施工过程中不得不采用水泵抽水,采用边开挖边抽水施工。
具体开挖抽水时间(台班)如下:
施工单位签字:
建设单位监理单位审计单位
注:本表一式四份,甲乙方各执一份,监理审计各执一份。
签 证 单
第 1 页 共 2 页 编号 地 字第007 号 2013 年 8 月 22 日档表2-1 日 期
单位工程名称: 御江帝景7#~12#楼工程 月 日
签 证 原 因 签 证 内 容 8 22 2013年8月14日16:30至8月15日13:00下暴雨造成地下室及室外场地严重积水,应甲方要求我方于8月15日下午15:00(恢
复供电时)开始抽水,到2013
年8月22日7:00停止抽水。
按
合同约定及定额规定这项工作内
容应该签证。
抽水台班共计:384小时(48台班),2台3kw 污水泵,出水口管径100mm 。
建 设 单 位
· 监 理 单 位 施 工 单 位 备注
(签章)
工地代表签章 (签章) 工地代表签章 (签章) 工地代表签章 项目经理: 计划统计员: 制表:。
