第三批土建工程混凝土施工方案
- 格式:doc
- 大小:1.36 MB
- 文档页数:17
第1篇一、工程概况本工程为某住宅小区的混凝土结构施工,主要包括住宅楼、地下车库等。
工程规模较大,结构复杂,施工难度较高。
为确保工程质量、安全和进度,特制定本混凝土施工工程方案。
二、施工准备1. 人员准备:成立混凝土施工项目部,配备项目经理、技术负责人、施工员、质量员、安全员等人员,明确各自职责。
2. 材料准备:根据设计要求,选购符合国家标准的混凝土原材料,包括水泥、砂、石子、外加剂等,并做好材料进场、检验、储存等工作。
3. 机械设备准备:配备混凝土搅拌车、泵车、混凝土运输车、振捣器、切割机等机械设备,确保施工过程中设备正常运行。
4. 施工场地准备:清理施工场地,平整场地,确保施工顺利进行。
三、施工工艺1. 混凝土搅拌:采用混凝土搅拌车进行搅拌,确保混凝土搅拌均匀。
2. 混凝土运输:采用混凝土运输车将搅拌好的混凝土运输至施工现场。
3. 混凝土浇筑:(1)模板安装:根据设计要求,选用合适的模板材料,进行模板安装,确保模板牢固、平整。
(2)混凝土浇筑:采用泵车将混凝土浇筑至模板内,分层浇筑,每层浇筑厚度不超过30cm。
(3)振捣:采用振捣器对混凝土进行振捣,确保混凝土密实。
4. 混凝土养护:(1)混凝土浇筑完成后,及时进行覆盖,防止水分蒸发。
(2)养护时间根据混凝土强度要求确定,一般养护时间为14天。
(3)养护期间,注意保持混凝土湿润,避免出现裂缝。
四、质量控制1. 材料检验:对进场原材料进行严格检验,确保符合国家标准。
2. 施工过程控制:严格执行施工工艺,加强施工过程中的质量控制。
3. 混凝土强度检测:对混凝土进行强度检测,确保混凝土强度达到设计要求。
4. 混凝土外观检查:对混凝土外观进行检查,确保无蜂窝、麻面、裂缝等现象。
五、安全措施1. 施工现场设置安全警示标志,加强安全教育,提高施工人员安全意识。
2. 严格执行操作规程,确保施工安全。
3. 定期对施工现场进行检查,及时发现并消除安全隐患。
4. 配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。
第1篇一、工程概况1. 工程名称:XX混凝土工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 工程类型:住宅楼、商业楼、地下车库等5. 工程结构:钢筋混凝土结构6. 施工周期:XX个月二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工项目经理:XX3. 施工团队:根据工程规模及施工要求,组建专业施工队伍,包括钢筋工、模板工、混凝土工、起重工、电气工、焊工等。
4. 施工设备:根据工程需要,配备各类施工机械设备,如混凝土搅拌车、泵车、钢筋加工设备、模板支撑体系、起重设备等。
三、施工准备1. 技术准备:组织施工技术人员学习施工图纸,熟悉工程特点,制定施工方案,明确施工工艺和质量要求。
2. 材料准备:采购符合国家标准的混凝土、钢筋、模板等原材料,确保材料质量。
3. 施工设备准备:检查施工设备性能,确保设备完好,符合施工要求。
4. 人员准备:对施工人员进行岗前培训,提高施工人员素质和技能。
四、施工工艺1. 施工流程:(1)基础施工:土方开挖、基础垫层、基础钢筋绑扎、基础模板支设、混凝土浇筑、养护。
(2)主体施工:主体钢筋绑扎、模板支设、混凝土浇筑、养护。
(3)装饰装修:内外墙抹灰、地面铺设、门窗安装、水电安装等。
2. 施工工艺:(1)混凝土施工:1)混凝土搅拌:采用搅拌车运输混凝土,确保混凝土质量。
2)混凝土浇筑:采用泵车浇筑混凝土,保证浇筑质量。
3)混凝土养护:采用洒水养护,确保混凝土强度。
(2)钢筋施工:1)钢筋加工:根据设计要求,加工钢筋,确保钢筋质量。
2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。
(3)模板施工:1)模板制作:根据设计要求,制作模板,确保模板质量。
2)模板支设:按照设计要求,进行模板支设,确保模板牢固。
五、质量控制1. 材料质量控制:对原材料进行检验,确保材料符合国家质量标准。
2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量。
混凝土施工方案范本混凝土施工方案范本一、工程概述该工程是对某特定地块进行混凝土施工,工程规模为XXXX 平方米。
施工内容包括混凝土搅拌、浇筑、养护等。
二、施工原则1.安全第一:施工过程中,要严格按照国家相关安全规范进行施工,确保工程的安全。
2.质量第一:施工过程中,要保证混凝土材料的质量稳定,并按照相关标准进行合理的浇筑与养护。
3.进度可控:制定合理的施工计划,确保按时完成施工任务。
三、施工组织1.成立项目施工组,组长负责组织工程施工工作。
2.明确岗位任务,合理分工,确保施工过程的高效进行。
四、施工流程1.准备工作:清理施工现场,组织材料及设备的检查与准备工作。
2.混凝土搅拌:按照设计比例将水泥、砂子、骨料等材料进行搅拌,确保混凝土质量合格。
3.浇筑施工:根据施工图纸和设计要求,按照混凝土施工规程进行浇筑工作。
施工过程中,要注意隧道的排水系统和通风系统的安装。
4.养护工作:根据设计要求和气候状况,科学合理的制定养护方案,保证混凝土的养护质量。
五、质量控制1.混凝土质量检验:对混凝土原材料及搅拌过程中的混凝土进行检验,确保混凝土的质量。
2.混凝土浇筑质量检验:对混凝土浇筑成果进行质量检验,包括强度、密实度、平整度等。
六、安全防护1.安全设施:在施工现场设置警示牌、标志牌等,指示施工区域和危险区域,确保施工人员的安全。
2.安全培训:对施工人员进行安全培训,提高他们的安全意识,避免发生安全事故。
七、环境保护1.施工现场环境保护:保证施工现场环境的整洁,避免对周围环境造成污染。
2.废弃物处理:对施工过程中产生的废弃物进行科学合理的处理,确保不对环境造成影响。
八、工程总结1.施工报告:在施工结束后,对施工过程进行总结,包括质量、安全、进度等方面的评估。
2.后续维护:施工结束后,对混凝土进行定期检查与维护,确保施工质量的持续稳定。
以上是混凝土施工方案的范本,希望能对您有所帮助。
同时,实际施工中建议您根据具体需求进行适当的调整和补充。

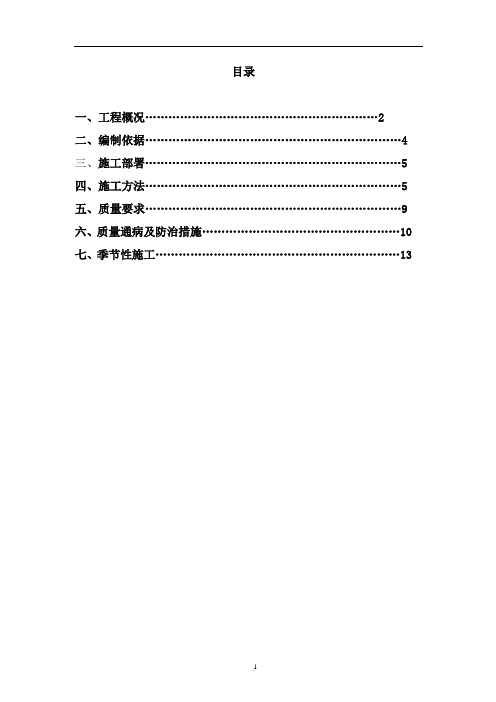

目录一、工程概况 (2)二、编制依据 (4)三、施工部署 (5)四、施工方法 (5)五、质量要求 (9)六、质量通病及防治措施 (10)七、季节性施工 (13)一、工程概况工程名称:汊沽港镇还迁住宅小区三期项目38、41、52-56#楼;建设单位:天津市强港佳园投资发展有限公司勘察单位:天津华兴勘察设计有限公司设计单位:天津建安建筑设计有限公司监理单位:天津五岳工程建设监理公司施工单位:天津市武清区建筑工程总公司建设地点:天津市武清区汊沽港镇政府西南侧;紧邻镇政府。
建筑面积:30615.58m2,包括7栋11层高层;结构类型:剪力墙结构开工时间:竣工时间:2、结构设计控制参数3、混凝土强度等级地下混凝土强度等级:上部结构混凝土强度等级:4、混凝土结构耐久性要求A.本工程地上部分混凝土结构的环境类别为一类,卫生间为2a类。
B.本工程地下部分混凝土结构的环境类别为二b类。
C.本工程混凝土结构应根据上述环境类别,按《混凝土结构设计规范》(GB50010-2010)中第3.5节相应规定施工。
D.根据《天津市预防混凝土碱-集料反应技术规程》(DB29/T-176-2010),本工程地下砼工程属Ⅱ类,地上部分为Ⅰ类,应按《天津市预防混凝土碱-集料反应技术规程》(DB29/T-176-2010)采取相应措施。
5、混凝土泵的主要技术参数见下表:二、编制依据1、施工图纸:汊沽港镇还迁住宅小区三期38#、41#、52#-56#楼结构图2、主要规范、规程三、施工部署本工程全部采用预拌商品混凝土。
根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,若混凝土浇筑最较大,白天不能浇筑完成不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。
主要机具准备:四、施工方法1、准备工作1.1钢筋的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。
土建混凝土施工方案一、施工前准备在进行土建混凝土施工之前,首先需要做好充分的施工前准备工作。
具体包括以下几个方面: 1. 施工图纸:确保施工图纸准确无误,施工人员应对图纸内容有明确的了解。
2. 材料准备:准备好混凝土所需的各种原材料,如水泥、骨料、粉煤灰等,并按照配比要求进行搅拌。
3. 现场布置:对施工现场进行清理和平整,确保施工区域无障碍物。
4. 安全防护:施工现场应设置明显的安全标识,并保证施工人员佩戴好必要的安全防护用具。
二、施工工艺土建混凝土的施工工艺主要包括以下几个步骤: 1. 基础处理:在进行混凝土浇筑前,需要对基础进行清理、浇筑底床、设置基础架设等处理。
2. 型架搭建:根据图纸要求,搭建好混凝土浇筑的型架,确保混凝土施工的准确性和规范性。
3.混凝土搅拌:按照配比要求,在搅拌站进行混凝土材料的搅拌,并注意控制水灰比和搅拌时间。
4. 浇筑和振捣:将搅拌好的混凝土倒入型架内,用振动器进行振捣,确保混凝土的密实性和均匀性。
5. 养护处理:混凝土浇筑完成后,进行养护处理,包括保湿、覆盖薄膜等措施,确保混凝土的强度和耐久性。
三、施工质量把控在土建混凝土施工过程中,需要严格把控质量,确保施工效果符合要求。
1. 材料检查:对混凝土原材料进行检查,确保质量合格。
2. 施工过程监控:施工现场应设置质量监控点,对浇筑、振捣等过程进行实时监控。
3. 试块抽检:在施工过程中,定期抽取混凝土试块进行试验检测,以验证混凝土的强度是否符合设计要求。
4. 质量验收:混凝土浇筑完成后,进行质量验收,确保施工质量达到设计要求。
四、施工注意事项1.遵守混凝土施工工艺规范,严格按照配比要求进行搅拌和施工。
2.注意施工现场安全,确保施工人员和设施的安全。
3.在施工过程中及时处理施工现场出现的问题,确保施工的顺利进行。
4.完成混凝土施工后,做好相关清理和整理工作,保持施工现场的整洁。
以上为土建混凝土施工方案的基本内容,希望能对相关工程施工提供一定的参考和指导。
第1篇一、工程概况本工程为某住宅小区的混凝土结构施工,包括基础、主体结构、屋面、地下室等部分。
工程总建筑面积约10万平方米,其中地上面积7万平方米,地下面积3万平方米。
工程结构形式为剪力墙结构,建筑层数为地上18层,地下2层。
混凝土强度等级为C30,抗渗等级为P6。
二、施工准备1. 施工组织设计根据工程特点,制定详细的施工组织设计,明确施工顺序、施工方法、质量保证措施、安全措施等。
2. 施工人员组织具有丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等,确保施工质量。
3. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5MPa。
(2)砂:选用中粗砂,含泥量不大于3%。
(3)石子:选用粒径5-20mm的碎石,含泥量不大于1%。
(4)外加剂:选用符合国家标准的混凝土外加剂,如减水剂、缓凝剂等。
(5)钢筋:选用符合国家标准的钢筋,等级为HRB400。
4. 施工机械设备(1)混凝土搅拌机:用于混凝土的搅拌。
(2)泵车:用于混凝土的输送。
(3)钢筋加工设备:用于钢筋的加工。
(4)模板及支撑体系:用于混凝土结构的模板和支撑。
(5)测量仪器:用于施工过程中的测量。
三、施工工艺1. 施工顺序(1)基础施工:包括基坑开挖、垫层施工、基础钢筋绑扎、混凝土浇筑等。
(2)主体结构施工:包括主体结构钢筋绑扎、模板安装、混凝土浇筑、楼层收尾等。
(3)屋面施工:包括屋面防水层施工、屋面找平层施工、屋面面层施工等。
(4)地下室施工:包括地下室防水层施工、地下室结构施工、地下室装修等。
2. 施工方法(1)基础施工1)基坑开挖:按照设计要求进行基坑开挖,确保基坑尺寸和深度符合要求。
2)垫层施工:在基坑底部铺设垫层,厚度不小于100mm。
3)基础钢筋绑扎:按照设计要求进行基础钢筋的绑扎,确保钢筋间距、锚固长度等符合要求。
4)混凝土浇筑:采用泵车输送混凝土,分层浇筑,每次浇筑厚度不大于500mm。
建筑工程混凝土施工方案doc.完整版【一】建筑工程混凝土施工方案1. 概述1.1 项目背景1.2 方案目标1.3 方案范围1.4 技术要求2. 工程准备2.1 人员安排2.2 材料准备2.3 设备准备2.4 设施准备3. 工程流程3.1 打地基3.2 搭设模板3.3 钢筋安装3.4 浇注混凝土3.5 养护处理3.6 模板拆除3.7 钢筋绑扎4. 施工要点4.1 地基处理4.2 模板设计与搭设4.3 钢筋选材与安装4.4 混凝土配合比设计4.5 浇注工艺4.6 养护措施4.7 工程验收5. 安全措施5.1 施工现场安全5.2 作业人员安全5.3 物料及设备安全5.4 防火、防雷措施5.5 应急预案【文档结尾】1. 本文档涉及附件:- 技术图纸及设计文件- 施工进度表- 施工协议与合同文件2. 本文所涉及的法律名词及注释:- 建筑法:指中华人民共和国《建设法》- 施工单位:指被委托承担施工的企事业单位或个人- 混凝土:由水泥、石子、砂、水等按一定比例掺和制成的材料【注】以上内容仅供参考,具体编写需根据实际情况进行调整和完善。
【二】建筑工程混凝土施工方案1. 项目概述1.1 项目背景及目标1.2 方案范围和执行标准1.3 技术要求和施工进度1.4 施工单位和责任分工2. 准备工作2.1 项目人员组成及职责2.2 材料准备和管理2.3 设备购置和调试2.4 施工场地准备和安全措施3. 施工流程3.1 地基处理和模板搭设3.2 钢筋布置和焊接3.3 混凝土配合比设计和材料调配3.4 混凝土浇筑和振捣3.5 剪切混凝土和表面处理3.6 养护措施和时间安排3.7 最后验收和整理4. 施工要点4.1 地基处理和加固4.2 模板搭设和拆除4.3 钢筋种类和布置要求4.4 混凝土配合比设计和试验4.5 浇筑工艺和振捣方法4.6 养护时间和条件4.7 面层处理和防水措施5. 安全措施5.1 施工现场安全和管理5.2 作业人员的安全与防护5.3 设备操作安全和维护5.4 防火防爆和电气安全5.5 突发事件应急预案和处置【文档结尾】1. 本文档涉及附件:- 工程设计图纸- 施工进度计划表- 合同书和协议文件2. 本文所涉及的法律名词及注释:- 建筑法:指中华人民共和国国家法律- 施工单位:指在本工程中承担施工的公司或个人- 混凝土:由水泥、骨料、砂浆等经过一定比例的调和制成的坚实材料【注】以上内容仅供参考,具体编写需根据实际情况进行调整和完善。
混凝土工程施工方案范本《混凝土工程施工方案范本》1. 施工概况混凝土工程施工方案是根据设计要求和施工现场的实际情况编制的施工指导文件。
本施工方案适用于混凝土施工单位,在施工前应认真阅读并严格执行。
2. 施工准备2.1 确认施工现场及周边环境,保障施工安全。
2.2 准备施工所需的设备、材料和人力。
2.3 制定详细的施工计划和施工人员组织架构。
3. 混凝土配合比3.1 根据设计要求和实验室试验结果,确定混凝土配合比。
3.2 采用合理的水泥、砂、石料比例,确保混凝土的强度和耐久性。
4. 模具及支撑4.1 准备适当的模具和支撑设备,确保混凝土施工的准确性和稳定性。
4.2 检查模具和支撑设备的完好性,并做好防腐和防锈处理。
5. 施工工艺5.1 混凝土搅拌、运输、浇筑和抹平要按照规范要求进行。
5.2 严格控制混凝土的浇筑厚度和均匀性,避免出现空鼓和裂缝。
6. 质量控制6.1 混凝土强度和骨料级配应在施工过程中进行检测和记录。
6.2 对混凝土施工过程进行全程监控,确保混凝土的质量符合规范要求。
7. 安全生产7.1 严格遵守施工现场安全规定,做好安全防护工作。
7.2 做好施工现场的安全路标标识和警示工作,保障施工人员的安全。
8. 环保措施8.1 合理利用资源,减少施工对环境的影响。
8.2 做好施工废水、废渣等的处理和清理工作,确保施工现场的环境卫生。
9. 施工结束9.1 清理施工现场,恢复场地原貌。
9.2 做好混凝土强度试块的养护和送检工作。
以上为《混凝土工程施工方案范本》,希望施工单位能严格按照施工方案要求进行施工,确保施工质量和安全。
混凝土施工专项施工方案一、方案背景混凝土是建筑施工中常用的主要材料之一,其施工质量直接关系到建筑物的结构安全和使用寿命。
因此,制定合理的施工方案对于保证混凝土施工质量至关重要。
二、施工前准备1. 施工前现场准备•清理施工现场,确保施工区域整洁;•安排好施工人员和机械设备,保证施工工序的顺利进行;•审查施工图纸和规范,明确施工要求。
2. 材料准备•采购符合要求的混凝土材料;•检查材料质量,保证施工材料符合标准。
三、施工工艺流程1. 混凝土浇筑前准备•搭建好混凝土模板,确保模板结构牢固;•进行混凝土浇筑前的检查,确保无漏筋、无渗漏现象。
2. 混凝土浇筑过程•采用合适的浇筑方法,确保混凝土均匀分布;•控制浇筑速度,避免空鼓和夹渣现象。
3. 混凝土养护•在混凝土浇筑后进行及时的养护工作,保持混凝土表面湿润;•根据气候条件合理调整养护措施,确保混凝土的早期强度发展。
四、施工质量控制1. 施工中检测•定期进行混凝土强度测试,根据测试结果调整施工方案;•对混凝土表面平整度和坍落度进行检查,及时调整浇筑工艺。
2. 施工结束验收•对施工完成后的混凝土结构进行全面验收,确保施工质量符合规范要求;•对施工过程中出现的问题进行总结,为日后施工提供经验教训。
五、安全生产施工过程中要严格遵守相关安全操作规程,确保施工现场安全,做好防护措施,保障施工人员的生命财产安全。
六、总结混凝土施工作为建筑工程中重要的一环,必须制定科学的施工方案,并确保方案的有效执行,以保证混凝土结构的安全可靠性。
通过合理的施工工艺流程和质量控制措施,可以有效提高混凝土施工质量,确保工程的顺利进行。
以上为混凝土施工专项施工方案的详细内容,希望能为施工工作提供有效的指导和参考。
第1篇一、前言混凝土是现代建筑中最为常用的建筑材料之一,具有优良的力学性能、耐久性和防火性能。
混凝土工程的质量直接影响到建筑物的使用寿命和安全。
为确保混凝土工程的质量,特制定本施工方案。
二、施工准备1. 工程概况本工程为某住宅小区混凝土结构施工,主要包括基础、主体结构、屋面、装饰等部分。
2. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于32.5MPa。
(2)砂:选用中粗砂,细度模数2.5~3.5。
(3)石子:选用粒径为5~25mm的碎石,含泥量不大于1%。
(4)外加剂:选用符合国家标准的混凝土外加剂。
(5)钢筋:选用符合国家标准的钢筋,等级为HRB400。
3. 施工设备(1)混凝土搅拌站:选用符合国家标准的混凝土搅拌站。
(2)混凝土运输车:选用符合国家标准的混凝土运输车。
(3)混凝土泵车:选用符合国家标准的混凝土泵车。
(4)振捣器:选用符合国家标准的插入式振捣器。
(5)钢筋加工设备:选用符合国家标准的钢筋加工设备。
(6)测量仪器:选用符合国家标准的全站仪、水准仪等测量仪器。
三、施工工艺1. 施工流程(1)施工准备:施工图纸会审、技术交底、材料设备准备、人员组织等。
(2)基础施工:土方开挖、垫层施工、基础钢筋绑扎、混凝土浇筑、养护等。
(3)主体结构施工:楼层钢筋绑扎、混凝土浇筑、养护、模板拆除等。
(4)屋面施工:屋面防水、保温、隔热等。
(5)装饰施工:墙面、地面、门窗等装饰工程。
2. 施工要点(1)基础施工1)土方开挖:根据设计要求进行土方开挖,确保开挖深度、宽度、边坡坡度符合要求。
2)垫层施工:铺设垫层,厚度、平整度符合要求。
3)基础钢筋绑扎:钢筋加工、绑扎,确保钢筋间距、锚固长度、连接质量符合要求。
4)混凝土浇筑:混凝土搅拌、运输、浇筑,确保混凝土强度、和易性、浇筑质量符合要求。
5)养护:混凝土浇筑完成后,及时进行养护,确保混凝土强度达到设计要求。
(2)主体结构施工1)楼层钢筋绑扎:钢筋加工、绑扎,确保钢筋间距、锚固长度、连接质量符合要求。
湖北香青化肥有限公司异地扩建及技术改造项目第三批土建工程混凝土施工技术方案编制:审核:审批:湖北新业香青化肥项目部二零一五年六月十五日目录一、工程概况 -------------------------------------------------------------------------------------- 1二、施工依据及主要执行规范、标准--------------------------------------------------------- 2三、施工部署 -------------------------------------------------------------------------------------- 33.1施工通道---------------------------------------------------------------------------------------------------------------- 33.2施工布置---------------------------------------------------------------------------------------------------------------- 33.3施工段划分------------------------------------------------------------------------------------------------------------ 4四、准备工作 -------------------------------------------------------------------------------------- 4五、混凝土浇捣方法 ----------------------------------------------------------------------------- 55.1施工程序---------------------------------------------------------------------------------------------------------------- 55.2运输 ------------------------------------------------------------------------------------------------------------------------ 65.3下料方式及顺序 --------------------------------------------------------------------------------------------------- 65.4施工缝留置与处理 ----------------------------------------------------------------------------------------------- 65.5混凝土浇筑------------------------------------------------------------------------------------------------------------ 6六、拆模及养护 ----------------------------------------------------------------------------------- 96.1拆模 ------------------------------------------------------------------------------------------------------------------------ 96.2养护和成品保护 --------------------------------------------------------------------------------------------------- 9七、雨季施工 ------------------------------------------------------------------------------------ 10八、高温季节施工 ------------------------------------------------------------------------------ 10九、混凝土试块留置计划 --------------------------------------------------------------------- 11十、质量保证措施 ------------------------------------------------------------------------------ 13十一、安全、环保、文明施工 ------------------------------------------------------------- 1310.1安全措施------------------------------------------------------------------------------------------------------------- 1410.2环保文明措施 ---------------------------------------------------------------------------------------------------- 15混凝土分项工程专项施工方案一、工程概况湖北香青化肥有限公司异地扩建及技术改造项目位于湖北枝江市经济技术开发区姚家港三路东侧,占地近400亩,总建筑面积约7.8万平方米,项目总投资2.83亿(含设备安装)。
根据地勘报告,本项目场区地貌单元属垄岗地貌,相当于长江Ⅲ级阶地。
场区地下水位埋深0.1~1.3m,补给源主要来自天然降雨、生活排水,水位、水量、水质受日常气候影响大,动态不稳。
地基土层自上而下分布为:①素填土层、②粉质粘土、③卵石土、④-1强风化泥质粉砂岩及④-2中风化泥质粉砂岩。
第三批土建工程包括复合肥主厂房(其中含4个除尘室、1个热风炉厂房、2个洗涤箱)、成品1号栈桥、成品2号栈桥、成品1、2号栈桥连接构架、污水处理站、生产消防泵站、总变电站、复合肥工段、综合外管、道路照明及接地主网、场前景观及球场等。
地面建筑物主体结构为混凝土框架、混凝土框架+钢结构屋面两种,基础为天然柱基承台、筏板基础、桩基三种,持力层为强风化泥质粉砂岩或卵石层,桩基承载力特征值为400KPa,天然基础承载力为130KPa。
建筑结构安全等级:二级;生产火灾危险性类别为丁类;框架抗震等级:四级,设计使用年限为50年。
为确保第三批土建工程混凝土施工质量、安全、进度顺利达标,依据设计图纸、施工组织设计、国家相关规程规范,结合本工程实际,特编制混凝土工程施工方案。
二、施工依据及主要执行规范、标准1、设计文件(1)设计蓝图(2)设计变更通知设计图纸会审文件及技术交底纪要。
2、国家、行业相关规范《国家建筑标准设计图集》(现浇混凝土框架、墙、梁、板11G101-1)《混凝土结构工程施工质量验收规范》(GB50204-2002)《混凝土结构工程施工规范》(GB 50666-2011)《混凝土质量控制标准》(GB50164-2011)《混凝土强度检验评定标准》(GBJ107-2010)《混凝土外加剂》(GB 8076-2008)《混凝土外加剂应用技术规范》(GB50119-2011)《普通混凝土拌合物性能试验方法标准》(GBT50080-2002)《普通混凝土力学性能试验方法标准》(GBT50081-2002)《混凝土泵送施工技术规程》(JGJT10-2011)《普通混凝土用砂石质量及检测方法标准》(JGJ52-2006)《普通混凝土配合比设计规程》(JGJ552-2011)《混凝土用水标准》(JGJ63-2006)《工程测量规范》(GB50026-2007)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高处作业安全技术规范》(JGJ80-2011)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《建筑施工安全检查标准》(JGJ59-2011)3、湖北香青化肥异地扩建及技术改造项目施工组织设计4、湖北香青化肥异地扩建及技术改造项目第三批土建工程施工合同三、施工部署3.1施工通道施工场外西边有市政道路姚港三路,南边有沿江大道,市政道路为水泥混凝土路面,并与场区已修筑完成的混凝土道路相连,对外交通便利,可满足施工要求。
3.2施工布置1、施工用水混凝土施工用水主要为施工缝面清洗、混凝土养护、机械用水、降尘等,利用市政供水系统供应,同时在附近修筑蓄水池,作为补充供应水源,施工现场应节约用水,在低处设置临时集水坑,沉淀后进行循环使用。
2、施工用电施工照明、混凝土振捣、混凝土浇筑、钢筋切割、木材加工等设备用电,采取引接姚港三路高压电网,在厂区西面大门附近设置630KV变压器站,采用“三级配电二级保护”方式接引至工作面,动力电缆埋入地下,供电电缆按380V三相五线制设置,照明线路和动力线路分开布设。
3、施工排水施工排水主要包括现场清洗、混凝土养护、设备用水等施工弃水,现场就近设置临时集水坑,将废水抽排至市政系统排水沟内,自流处理。
4、照明设施二级平台在塔机架设4盏2000W镝灯,二级平台采用钢管架设4台2000W镝灯,离地高度4.5m,各部位工作面在三级配电箱引接移动碘钨灯(1000W)照明。
5、施工通讯为确保施工现场、生产指挥系统及后勤的通讯联络,通讯采用手机。
3.3施工段划分本工程按结构尺寸、标高自下到上、从中到边的顺序分段流水施工,主厂房先进行无桩设备基础、地坑、有桩基础施工,再按楼层进行梁、柱、板分项施工,其中主厂房设备基础分2~3层浇筑,施工缝均设300宽3厚钢板止水带;其他单体建筑先施工承台基础、地梁,在施工柱、梁板结构,混凝土以汽车泵输送为主,吊罐辅助运输。
根据施工工序、工期安排及枝江地区天气情况,现正处夏季,混凝土凝结时间较短,混凝土浇筑尽量安排在夜间进行,若混凝土浇筑量较大,白天不能浇筑完成不能留置施工缝时,利用塔吊吊罐入模,提高混凝土浇筑强度,现场施工人员分成两班连续作业,保证混凝土一次性顺利浇筑完成,每班安排有关领导及管理人员值班,同时做好各方协调工作。
