人工预算单价(摘自Karishma8799的博客)(一)人工预算单价计算方法 1 、基本工资基本工资(元/ 工日)= 基本工资标准(元/ 月)地区工资系数12 月年应工作天数 1.068 2 、辅助工资(1 )地区津贴(元/ 工日)= 津贴标准(元/ 月)12 月年应工作天数1.068 (2 )施工津贴(元/ 工日(一)人工预算单价计算方法1、基本工资基本工资(元/工日)=基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.0682、辅助工资(1)地区津贴(元/工日)=津贴标准(元/月)×12月÷年应工作天数×1.068(2)施工津贴(元/工日)=津贴标准(元/天)×365天×95%÷年应工作天数×1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准)÷2×(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)×3×10÷年应工作天数×35%3、工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(2)工会经费(元/工日)、[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(3)养老保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(4)医疗保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(5)工伤保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)(6)职工失业保险费基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(7)住房公积金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)4、人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5、人工工时预算单价人工工时预算单价(元/工时)=人工工日预算单价(元/工日)÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
工料机预算单价计算一.人工预算单价人工预算单价(元/工日)=[基本工资(元/月)+地区生活补贴(元/月)+工资性津贴(元/月)]×(1+14%)×12(月)÷240(工日);【例1】经调查:河南省某地区的最低工资标准是508元/月,生产工人基本工资按最低工资标准的1.263倍计算,地区生活补贴和工资性补贴按155.76 元/月计取,试确定河南省某地区的人工预算单价。
解:人工预算单价(元/工日)= [(508×1.263)+155.76]×(1+14%)×12/240=45.45元/工日二.材料预算单价材料预算单价=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购保管费率)-包装品回收价值;按照材料来源不同,材料分为外购材料、地方性材料、自采材料。
外购材料:国营或地方的工业产品;地方性材料:包括购买的砂、石材料,直接调查预算价格;自采材料:自采的砂、石、黏土等材料,应按照定额计算单价。
材料预算单价中各费用计算与材料类型密切相关,具体计算办法见1,外购材料预算单价直接填入09表计算,自采材料预算单价应先在10表中计算其料场开采价格再并入09表计算得到,最后汇总到07表。
注:1.运杂费计算办法应根据运距确定,单程运距大于15km为长途运输,按照当地交通部门规定的运价率计算,单程运距小于5km为短途运输,运费应按照《预算定额》第九章计算得到;2.凡材料采集和人力运输、装卸,按照《预算定额》计算自采材料的原价和运杂费时,均应加计人工费的5%作为辅助生产间接费。
3.有容器或包装的材料或长大轻浮材料应按表2中的毛重计算。
单位(毛)重适用于计量单位为m 的材料,毛重系数适用于计量单位为t的材料。
3注:汽车运水泥如运距超过500km时,增加损耗率:袋装0.5%。
【例2】某32.5级水泥,原价为350元/t,运距30km,运价率为0.6元/t.km,装卸费为2元/t.次,囤存费2元/t,计算水泥的预算单价。

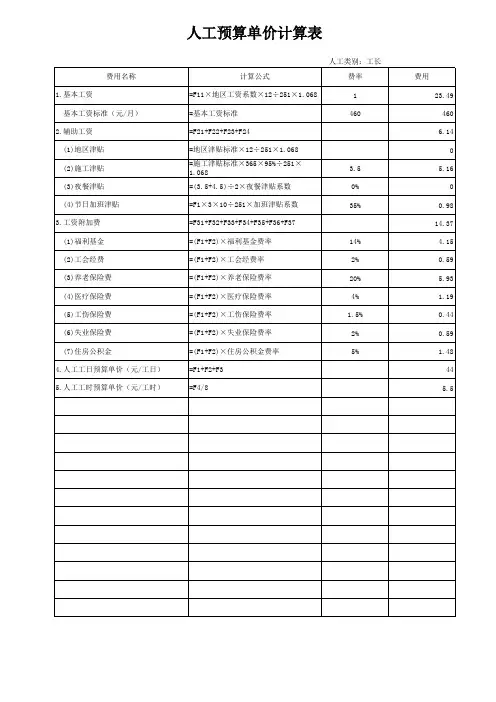

一、人工预算单价(一)人工预算单价计算方法:1.基本工资(元/工日)=基本工资标准(元/月)⨯地区工资系数⨯12月÷年应工作天数⨯1.0682.辅助工资(1)地区津贴(元/工日)=津贴标准(元/月) ⨯12月÷年应工作天数⨯1.068(2)施工津贴(元/工日)=津贴标准(元/天)⨯365天⨯95%÷年应工作天数⨯1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准) ÷2⨯(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)⨯3⨯10÷年应工作天数⨯35% 3.工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(2)工会经费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(3)养老保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(4)医疗保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(5)工伤保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(6)职工失业保险基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(7)住房公积金(元/工日)=[ 基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)4.人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5. 人工工时预算单价人工工时预算单价(元/工时)= 人工工日预算单价(元/工日) ÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
②计算夜餐津贴时,式中百分数,枢纽工程取30%,引水及河道工程取20%。
(二)人工预算单价计算标准:1.有效工作时间年应工作天数:251工日;日工作时间:8工时/工日。

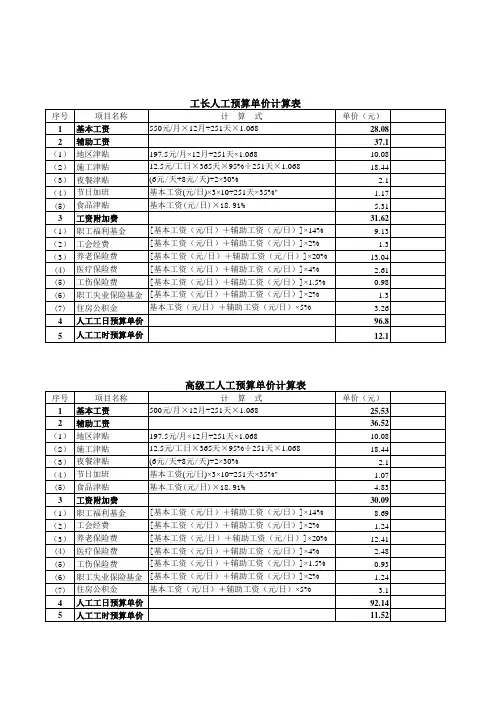

人工算单价计算表(工长)序号项目计算式单价1 基本工资550元/月×1.0261×12月÷251工日×1.068 28.8元/工日2 辅助工资(1)+(2)+(3)+(4)10.23元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴28.8元/工日×3×10工日÷251工日×35% 1.2元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)18.94元/工日⑴职工福利基金(28.8+10.23)×14% 5.47元/工日⑵工会经费(28.8+10.23)×2% 0.78元/工日⑶养老保险费(28.8+10.23)×20% 7.81元/工日⑷医疗保险费(28.8+10.23)×4% 1.56元/工日⑸工伤保险费(28.8+10.23)×1.5% 0.59元/工日⑹职工失业保险基金(28.8+10.23)×2% 0.78元/工日⑺住房公积金(28.8+10.23)×5% 1.95元/工日4 人工工日预算单价(28.8+10.23+18.92)元/工日57.99元/工日5 人工工时预算单价57.94元/工日÷8工时/工日7.25元/工时人工预算单价计算表(高级工)序号项目计算式单价1 基本工资500元/月×1.0261×12月÷251工日×1.068 26.20元/工日2 辅助工资(1)+(2)+(3)+(4)10.12元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴26.2元/工日×3×10工日÷251工日×35% 1.1元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)10.12元/工日⑴职工福利基金(28.8+10.12)×14% 5.08元/工日⑵工会经费(26.2+10.12)×2% 0.73元/工日⑶养老保险费(28.8+10.12)×20% 7.26元/工日⑷医疗保险费(28.8+10.12)×4% 1.45元/工日⑸工伤保险费(28.8+10.12)×1.5% 0.54元/工日⑹职工失业保险基金(28.8+10.12)×2% 0.73元/工日⑺住房公积金(28.8+10.12)×5% 1.82元/工日4 人工工日预算单价(26.20+10.12+17.61)元/工日53.93元/工日5 人工工时预算单价53.93元/工日÷8工时/工日 6.74元/工时人工预算单价计算表(中级工)序号项目计算式单价1 基本工资400元/月×1.0261×12月÷251工日×1.068 20.96元/工日2 辅助工资(1)+(2)+(3)+(4)9.9元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴20.96元/工日×3×10工日÷251工日×35% 0.88元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)14.96元/工日⑴职工福利基金(20.96+9.9)×14% 4.32元/工日⑵工会经费(20.96+9.9)×2% 0.62元/工日⑶养老保险费(20.96+9.9)×20% 6.17元/工日⑷医疗保险费(20.96+9.9)×4% 1.23元/工日⑸工伤保险费(20.96+9.9)×1.5% 0.46元/工日⑹职工失业保险基金(20.96+9.9)×2% 0.62元/工日⑺住房公积金(20.96+9.9)×5% 1.54元/工日4 人工工日预算单价(20.96+9.9+14.96)元/工日45.82元/工日5 人工工时预算单价45.82元/工日÷8工时/工日 5.73元/工时人工预算单价计算表(初级工)序号项目计算式单价1 基本工资270元/月×1.0261×12月÷251工日×1.068 14.15元/工日2 辅助工资(1)+(2)+(3)+(4) 5.7元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 2.65元/d×365d×50%÷251工日×1.068 3.91元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷班津节日加贴14.15元/工日×3×10工日÷251工日×35% 0.59元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7) 4.98元/工日⑴职工福利基金(14.15+5.7)×7% 1.39元/工日⑵工会经费(14.15+5.7)×1% 0.2元/工日⑶养老保险费(14.15+5.7)×10% 1.99元/工日⑷医疗保险费(14.15+5.7)×2% 0.4元/工日⑸工伤保险费(14.15+5.7)×1.5% 0.3元/工日⑹职工失业保险基金(14.15+5.7)×1% 0.2元/工日⑺住房公积金(14.15+5.7)×2.5% 1.5元/工日4 人工工日预算单价(14.15+5.7+5)元/工日24.83元/工日5 人工工时预算单价26.06元/工日÷8工时/工日 3.10元/工时。
工程预算费用计算表工程预算费用计算表是指在进行工程项目规划和设计时,根据项目所需资源的数量和价格,计算得出工程项目的预算费用的一种表格形式。
工程预算费用计算表的主要目的是为了帮助项目团队对工程项目进行合理的规划和预算,确保项目的顺利进行,并控制项目的成本在合理的范围之内。
一、工程项目基本信息项目名称:XXXXXXXX项目地点:XXXXXXXX项目范围:XXXXXXXX项目工期:XXXXXXXX二、人工费用费用项目单位数量单价金额项目经理人月XXX工程师人月XXX技术员人月XXX普工人月XXX……三、材料费用费用项目单位数量单价金额水泥吨XXX钢筋吨XXX砂石吨XXX木材根XXX……四、设备费用费用项目单位数量单价金额挖掘机辆XXX混凝土搅拌机辆XXX起重机辆XXX扬尘机台XXX……五、机械使用费用费用项目单位数量单价金额挖掘机小时XXX混凝土搅拌机小时XXX起重机小时XXX扬尘机小时XXX……六、其他费用费用项目单位数量单价金额办公费用月XXX差旅费用次XXX通讯费用月XXX安全防护费月XXX……七、费用合计费用项金额人工费用X材料费用X设备费用X机械使用费用X其他费用X总费用X在填写工程预算费用计算表时,需要根据具体的项目情况,分析项目所需资源的种类和数量,并结合市场价格确定资源的单价,进而计算得出每项费用的金额,最后将各项费用相加得到总费用。
附加说明:1.费用项目根据项目的实际情况进行调整和补充。
2.单位可根据具体情况进行调整,如人员的单位可以是人、人天、人周、人月等。
3.数量根据项目的具体要求进行估计。
4.金额根据资源的单价和数量进行计算。
5.费用合计是将各项费用相加得到的总费用,用于控制项目的成本。
人工预算单价(摘自Karishma8799的博客)(一)人工预算单价计算方法 1 、基本工资基本工资(元/ 工日)= 基本工资标准(元/ 月)地区工资系数12 月年应工作天数 1.068 2 、辅助工资(1 )地区津贴(元/ 工日)= 津贴标准(元/ 月)12 月年应工作天数1.068 (2 )施工津贴(元/ 工日(一)人工预算单价计算方法1、基本工资基本工资(元/工日)=基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.0682、辅助工资(1)地区津贴(元/工日)=津贴标准(元/月)×12月÷年应工作天数×1.068(2)施工津贴(元/工日)=津贴标准(元/天)×365天×95%÷年应工作天数×1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准)÷2×(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)×3×10÷年应工作天数×35%3、工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(2)工会经费(元/工日)、[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(3)养老保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(4)医疗保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(5)工伤保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)(6)职工失业保险费基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(7)住房公积金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)4、人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5、人工工时预算单价人工工时预算单价(元/工时)=人工工日预算单价(元/工日)÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
人工费单价计算表技工58.33 元/工日序号项目名称计算方式单价(元)取费标准备注1基本工资基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.06833.78 659.00 元/工日2辅助工资13.82 元/工日<1>地区津贴津贴标准(元/月)×12月÷年应工作天数×1.068 4.99 97.40<2>施工津贴津贴标准(元/天)×365天×95%÷年应工作天数×1.068 6.37 4.30<3>夜餐津贴(中班津贴标准+夜班津贴标准)÷2×(20%~30%)0.90 4/5/20%<4>节日加班津贴基本工资(元/工日)×3×11÷年应工作天数×35% 1.56 33.783工资附加费10.72 元/工日<1>职工福利费[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%) 6.66 14.00%<2>劳动保护费基本工资(元/工日)×费率标准(%) 4.05 12.00%4人工工日预算单价基本工资+辅助工资+工资附加费58.33 元/工日人工费单价计算表普工48.89 元/工日序号项目名称计算方式单价(元)取费标准备注1基本工资基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.06828.14 549.00 元/工日2辅助工资11.65 元/工日<1>地区津贴津贴标准(元/月)×12月÷年应工作天数×1.068 4.99 97.40<2>施工津贴津贴标准(元/天)×365天×95%÷年应工作天数×1.068 4.46 3.01<3>夜餐津贴(中班津贴标准+夜班津贴标准)÷2×(20%~30%)0.90 4/5/20%<4>节日加班津贴基本工资(元/工日)×3×11÷年应工作天数×35% 1.30 28.143工资附加费9.09 元/工日<1>职工福利费[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%) 5.71 12.00%<2>劳动保护费基本工资(元/工日)×费率标准(%) 3.38 10.00%4人工工日预算单价基本工资+辅助工资+工资附加费48.89 元/工日。
我按照编规计算了下枢纽工程六类地区人工预算单价,从高到低分别是
工长:7.11元/工时
高级工:6.61元/工时
中级工:5.62元/工时
初级工:3.04元/工时
我的计算表见上传附件,其中地区津贴为零。
但在本论坛下载的资料--《2002版水电工程设计概算编制方法及计算标准》上,又是这样规定的:
4.2.1 人工预算单价
人工预算单价根据工程所在地的工资类别区,按表13标准计算。
根据《国务院办公厅转发人事部、财政部关于调整机关事业单位工作人员工资和增加离退休人员离退休费四个实施方案的通知》(国办发[2001]14号)精神,并结合水电工程所处的艰苦边远地区的特点,按表14津贴标准增加人工预算单价.
表13 人工预算单价标准
序号工资类别区
定额人
工名称六类七类八类九类十类十一类十一类加10%十一类加20%十一类加30%十一类加40%
十一类加50%
1 高级熟练工(元/工时)8.148.3
2 8.5 8.68
8.86 9.05 9.83 10.62 11.41 12.2 12.99
2 熟练工(元/工时) 5.88 6.01 6.14 6.52
6.38 6.5
7.03 7.57
8.1 8.63
9.17
3 半熟练工(元/工时) 4.52 4.6 4.69 4.78
4.87 4.96
5.33 5.71
6.09 6.47 6.85
4 普工(元/工时) 3.58 3.6
5 3.71 3.77
3.84 3.9
4.17 4.45 4.72
5.00 5.27
注十一类工资区以上增加基本工资的工程,根据各省、自治区的具体规定,采用插值计算。
