工长 人工预算单价计算表
- 格式:xls
- 大小:17.00 KB
- 文档页数:3

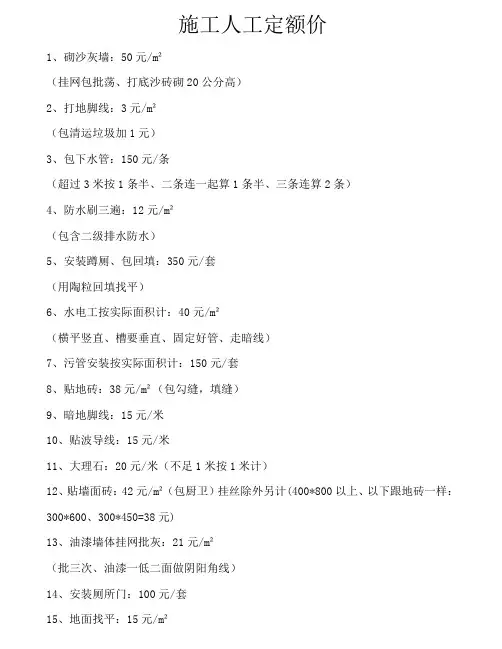

施工人工定额价
1、砌沙灰墙:50元/m²
(挂网包批荡、打底沙砖砌20公分高)
2、打地脚线:3元/m²
(包清运垃圾加1元)
3、包下水管:150元/条
(超过3米按1条半、二条连一起算1条半、三条连算2条)
4、防水刷三遍:12元/m²
(包含二级排水防水)
5、安装蹲厕、包回填:350元/套
(用陶粒回填找平)
6、水电工按实际面积计:40元/m²
(横平竖直、槽要垂直、固定好管、走暗线)
7、污管安装按实际面积计:150元/套
8、贴地砖:38元/m²(包勾缝,填缝)
9、暗地脚线:15元/米
10、贴波导线:15元/米
11、大理石:20元/米(不足1米按1米计)
12、贴墙面砖:42元/m²(包厨卫)挂丝除外另计(400*800以上、以下跟地砖一样:300*600、300*450=38元)
13、油漆墙体挂网批灰:21元/m²
(批三次、油漆一低二面做阴阳角线)
14、安装厕所门:100元/套
15、地面找平:15元/m²
16、窗台装大理石:100元/个
17、天花造型吊顶:70元/m²
(龙骨吊,9厘板打底,可耐福石膏板)
18、全房安装:400元/套房
19、地面保护:3元/m²
20、补洞修补:30元/个
21、垃圾清运费:5元/袋
(小区搬运定价出来)。
人工预算单价(摘自Karishma8799的博客)(一)人工预算单价计算方法 1 、基本工资基本工资(元/ 工日)= 基本工资标准(元/ 月)地区工资系数12 月年应工作天数 1.068 2 、辅助工资(1 )地区津贴(元/ 工日)= 津贴标准(元/ 月)12 月年应工作天数1.068 (2 )施工津贴(元/ 工日(一)人工预算单价计算方法1、基本工资基本工资(元/工日)=基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.0682、辅助工资(1)地区津贴(元/工日)=津贴标准(元/月)×12月÷年应工作天数×1.068(2)施工津贴(元/工日)=津贴标准(元/天)×365天×95%÷年应工作天数×1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准)÷2×(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)×3×10÷年应工作天数×35%3、工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(2)工会经费(元/工日)、[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(3)养老保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(4)医疗保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(5)工伤保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)(6)职工失业保险费基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(7)住房公积金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)4、人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5、人工工时预算单价人工工时预算单价(元/工时)=人工工日预算单价(元/工日)÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
一、人工预算单价(一)人工预算单价计算方法:1.基本工资(元/工日)=基本工资标准(元/月)⨯地区工资系数⨯12月÷年应工作天数⨯1.0682.辅助工资(1)地区津贴(元/工日)=津贴标准(元/月) ⨯12月÷年应工作天数⨯1.068(2)施工津贴(元/工日)=津贴标准(元/天)⨯365天⨯95%÷年应工作天数⨯1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准) ÷2⨯(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)⨯3⨯10÷年应工作天数⨯35% 3.工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(2)工会经费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(3)养老保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(4)医疗保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(5)工伤保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(6)职工失业保险基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(7)住房公积金(元/工日)=[ 基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)4.人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5. 人工工时预算单价人工工时预算单价(元/工时)= 人工工日预算单价(元/工日) ÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
②计算夜餐津贴时,式中百分数,枢纽工程取30%,引水及河道工程取20%。

(二)人工预算单价计算标准:1.有效工作时间年应工作天数:251工日;日工作时间:8工时/工日。
人工算单价计算表(工长)序号项目计算式单价1 基本工资550元/月×1.0261×12月÷251工日×1.068 28.8元/工日2 辅助工资(1)+(2)+(3)+(4)10.23元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴28.8元/工日×3×10工日÷251工日×35% 1.2元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)18.94元/工日⑴职工福利基金(28.8+10.23)×14% 5.47元/工日⑵工会经费(28.8+10.23)×2% 0.78元/工日⑶养老保险费(28.8+10.23)×20% 7.81元/工日⑷医疗保险费(28.8+10.23)×4% 1.56元/工日⑸工伤保险费(28.8+10.23)×1.5% 0.59元/工日⑹职工失业保险基金(28.8+10.23)×2% 0.78元/工日⑺住房公积金(28.8+10.23)×5% 1.95元/工日4 人工工日预算单价(28.8+10.23+18.92)元/工日57.99元/工日5 人工工时预算单价57.94元/工日÷8工时/工日7.25元/工时人工预算单价计算表(高级工)序号项目计算式单价1 基本工资500元/月×1.0261×12月÷251工日×1.068 26.20元/工日2 辅助工资(1)+(2)+(3)+(4)10.12元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴26.2元/工日×3×10工日÷251工日×35% 1.1元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)10.12元/工日⑴职工福利基金(28.8+10.12)×14% 5.08元/工日⑵工会经费(26.2+10.12)×2% 0.73元/工日⑶养老保险费(28.8+10.12)×20% 7.26元/工日⑷医疗保险费(28.8+10.12)×4% 1.45元/工日⑸工伤保险费(28.8+10.12)×1.5% 0.54元/工日⑹职工失业保险基金(28.8+10.12)×2% 0.73元/工日⑺住房公积金(28.8+10.12)×5% 1.82元/工日4 人工工日预算单价(26.20+10.12+17.61)元/工日53.93元/工日5 人工工时预算单价53.93元/工日÷8工时/工日 6.74元/工时人工预算单价计算表(中级工)序号项目计算式单价1 基本工资400元/月×1.0261×12月÷251工日×1.068 20.96元/工日2 辅助工资(1)+(2)+(3)+(4)9.9元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴20.96元/工日×3×10工日÷251工日×35% 0.88元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)14.96元/工日⑴职工福利基金(20.96+9.9)×14% 4.32元/工日⑵工会经费(20.96+9.9)×2% 0.62元/工日⑶养老保险费(20.96+9.9)×20% 6.17元/工日⑷医疗保险费(20.96+9.9)×4% 1.23元/工日⑸工伤保险费(20.96+9.9)×1.5% 0.46元/工日⑹职工失业保险基金(20.96+9.9)×2% 0.62元/工日⑺住房公积金(20.96+9.9)×5% 1.54元/工日4 人工工日预算单价(20.96+9.9+14.96)元/工日45.82元/工日5 人工工时预算单价45.82元/工日÷8工时/工日 5.73元/工时人工预算单价计算表(初级工)序号项目计算式单价1 基本工资270元/月×1.0261×12月÷251工日×1.068 14.15元/工日2 辅助工资(1)+(2)+(3)+(4) 5.7元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 2.65元/d×365d×50%÷251工日×1.068 3.91元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷班津节日加贴14.15元/工日×3×10工日÷251工日×35% 0.59元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7) 4.98元/工日⑴职工福利基金(14.15+5.7)×7% 1.39元/工日⑵工会经费(14.15+5.7)×1% 0.2元/工日⑶养老保险费(14.15+5.7)×10% 1.99元/工日⑷医疗保险费(14.15+5.7)×2% 0.4元/工日⑸工伤保险费(14.15+5.7)×1.5% 0.3元/工日⑹职工失业保险基金(14.15+5.7)×1% 0.2元/工日⑺住房公积金(14.15+5.7)×2.5% 1.5元/工日4 人工工日预算单价(14.15+5.7+5)元/工日24.83元/工日5 人工工时预算单价26.06元/工日÷8工时/工日 3.10元/工时。
人工预算单价计算表 工长
序号项目计算式
1基本工资385*1*12/251*1.068
2辅助工资(1)+(2)+(3)+(4)
(1)地区津贴30*12/235
(2)施工津贴 3.5*365*0.95/235
(3)夜餐津贴4*0.2
(4)节日加班津贴19.66*3*10/251*0.35 3工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)(1)职工福利基金27.98*0.14
(2)工会经费27.98*0.02
(3)养老保险27.98*0.18
(4)医疗保险27.98*0.04
(5)工伤保险27.98*0.015
(6)职工失业保险基金27.98*0.02
(7)住房公积金27.98*0.05
4人工工日预算单价1+2+3
5人工工时预算单价40.99/8

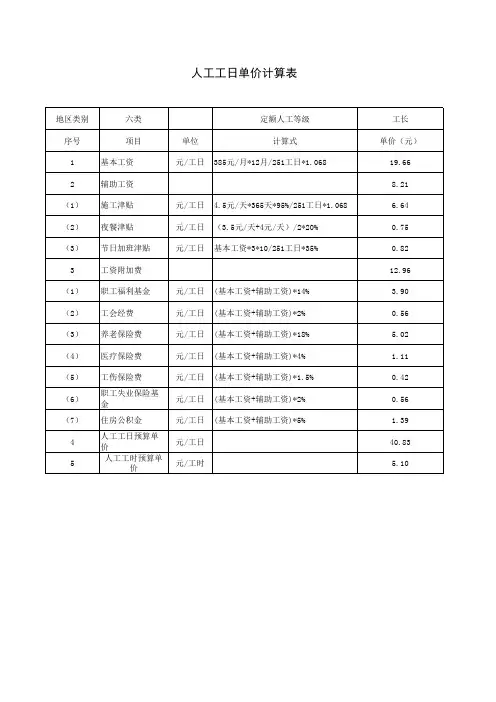

人工预算单价计算表 高级工
单价(元/工日)序号项目
19.661基本工资
8.322辅助工资
1.53(1)地区津贴
5.16(2)施工津贴
0.80(3)夜餐津贴
0.82(4)节日加班津贴
13.013工资附加费
3.92(1)职工福利基金
0.56(2)工会经费
5.04(3)养老保险
1.12(4)医疗保险
0.42(5)工伤保险
0.56(6)职工失业保险基金
1.40(7)住房公积金
40.994人工工日预算单价
5.125人工工时预算单价
计算式单价(元/工日)350*1*12/251*1.06817.87(1)+(2)+(3)+(4)8.32
30*12/235 1.53
3.5*365*0.95/235 5.16
4*0.20.80
19.66*3*10/251*0.350.82
(1)+(2)+(3)+(4)+(5)+(6)+(7)12.18
26.19*0.14 3.67
26.19*0.020.52
26.19*0.18 4.71
26.19*0.04 1.05
26.19*0.0150.39
26.19*0.020.52
26.19*0.05 1.31
1+2+338.37
40.99/8 4.80。
