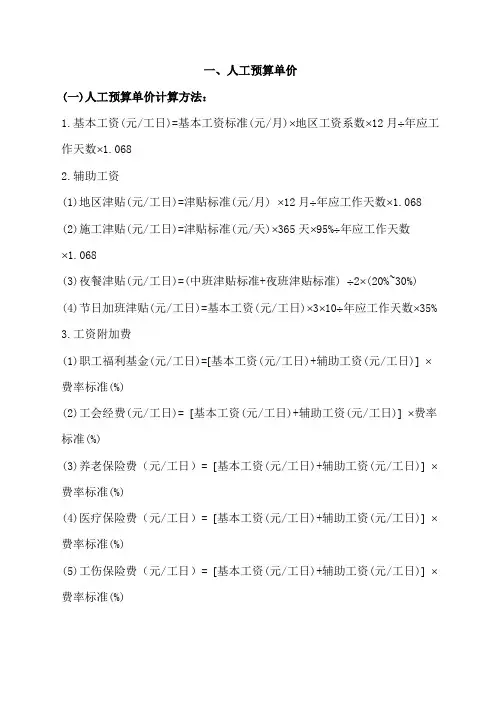

人工预算单价计算
- 格式:doc
- 大小:138.50 KB
- 文档页数:4

人工预算单价(摘自Karishma8799的博客)(一)人工预算单价计算方法 1 、基本工资基本工资(元/ 工日)= 基本工资标准(元/ 月)地区工资系数12 月年应工作天数 1.068 2 、辅助工资(1 )地区津贴(元/ 工日)= 津贴标准(元/ 月)12 月年应工作天数1.068 (2 )施工津贴(元/ 工日(一)人工预算单价计算方法1、基本工资基本工资(元/工日)=基本工资标准(元/月)×地区工资系数×12月÷年应工作天数×1.0682、辅助工资(1)地区津贴(元/工日)=津贴标准(元/月)×12月÷年应工作天数×1.068(2)施工津贴(元/工日)=津贴标准(元/天)×365天×95%÷年应工作天数×1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准)÷2×(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)×3×10÷年应工作天数×35%3、工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(2)工会经费(元/工日)、[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(3)养老保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(4)医疗保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(5)工伤保险费(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)(6)职工失业保险费基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]×费率标准(%)(7)住房公积金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)] ×费率标准(%)4、人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5、人工工时预算单价人工工时预算单价(元/工时)=人工工日预算单价(元/工日)÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。

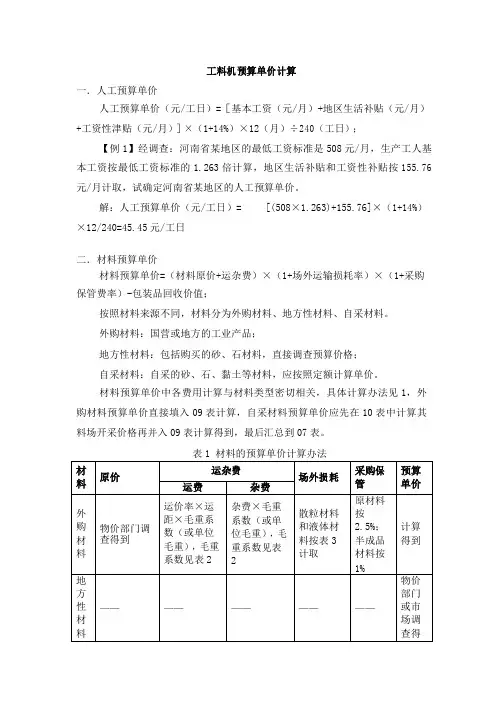

工料机预算单价计算一.人工预算单价人工预算单价(元/工日)=[基本工资(元/月)+地区生活补贴(元/月)+工资性津贴(元/月)]×(1+14%)×12(月)÷240(工日);【例1】经调查:河南省某地区的最低工资标准是508元/月,生产工人基本工资按最低工资标准的1.263倍计算,地区生活补贴和工资性补贴按155.76 元/月计取,试确定河南省某地区的人工预算单价。
解:人工预算单价(元/工日)= [(508×1.263)+155.76]×(1+14%)×12/240=45.45元/工日二.材料预算单价材料预算单价=(材料原价+运杂费)×(1+场外运输损耗率)×(1+采购保管费率)-包装品回收价值;按照材料来源不同,材料分为外购材料、地方性材料、自采材料。
外购材料:国营或地方的工业产品;地方性材料:包括购买的砂、石材料,直接调查预算价格;自采材料:自采的砂、石、黏土等材料,应按照定额计算单价。
材料预算单价中各费用计算与材料类型密切相关,具体计算办法见1,外购材料预算单价直接填入09表计算,自采材料预算单价应先在10表中计算其料场开采价格再并入09表计算得到,最后汇总到07表。
注:1.运杂费计算办法应根据运距确定,单程运距大于15km为长途运输,按照当地交通部门规定的运价率计算,单程运距小于5km为短途运输,运费应按照《预算定额》第九章计算得到;2.凡材料采集和人力运输、装卸,按照《预算定额》计算自采材料的原价和运杂费时,均应加计人工费的5%作为辅助生产间接费。
3.有容器或包装的材料或长大轻浮材料应按表2中的毛重计算。
单位(毛)重适用于计量单位为m 的材料,毛重系数适用于计量单位为t的材料。
3注:汽车运水泥如运距超过500km时,增加损耗率:袋装0.5%。
【例2】某32.5级水泥,原价为350元/t,运距30km,运价率为0.6元/t.km,装卸费为2元/t.次,囤存费2元/t,计算水泥的预算单价。
⼈⼯预算单价⼈⼯预算单价(⼀)⼈⼯预算单价计算⽅法1、基本⼯资基本⼯资(元/⼯⽇)=基本⼯资标准(元/⽉)×地区⼯资系数×12⽉÷年应⼯作天数×1.0682、辅助⼯资(1)地区津贴(元/⼯⽇)=津贴标准(元/⽉)×12⽉÷年应⼯作天数×1.068(2)施⼯津贴(元/⼯⽇)=津贴标准(元/天)×365天×95%÷年应⼯作天数×1.068(3)夜餐津贴(元/⼯⽇)=(中班津贴标准+夜班津贴标准)÷2×(20%~30%)(4)节⽇加班津贴(元/⼯⽇)=基本⼯资(元/⼯⽇)×3×10÷年应⼯作天数×35%3、⼯资附加费(1)职⼯福利基⾦(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)]×费率标准(%)(2)⼯会经费(元/⼯⽇)、[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)]×费率标准(%)(3)养⽼保险费(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)]×费率标准(%)(4)医疗保险费(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)]×费率标准(%)(5)⼯伤保险费(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)] ×费率标准(%)(6)职⼯失业保险费基⾦(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)]×费率标准(%)(7)住房公积⾦(元/⼯⽇)=[基本⼯资(元/⼯⽇)+辅助⼯资(元/⼯⽇)] ×费率标准(%)4、⼈⼯⼯⽇预算单价⼈⼯⼯⽇预算单价(元/⼯⽇)=基本⼯资+辅助⼯资+⼯资附加费5、⼈⼯⼯时预算单价⼈⼯⼯时预算单价(元/⼯时)=⼈⼯⼯⽇预算单价(元/⼯⽇)÷⽇⼯作时间(⼯时/⼯⽇)注:①1.068为年应⼯作天数内⾮⼯作天数的⼯资系数。
一、人工预算单价(一)人工预算单价计算方法:1.基本工资(元/工日)=基本工资标准(元/月)⨯地区工资系数⨯12月÷年应工作天数⨯1.0682.辅助工资(1)地区津贴(元/工日)=津贴标准(元/月) ⨯12月÷年应工作天数⨯1.068(2)施工津贴(元/工日)=津贴标准(元/天)⨯365天⨯95%÷年应工作天数⨯1.068(3)夜餐津贴(元/工日)=(中班津贴标准+夜班津贴标准) ÷2⨯(20%~30%)(4)节日加班津贴(元/工日)=基本工资(元/工日)⨯3⨯10÷年应工作天数⨯35% 3.工资附加费(1)职工福利基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(2)工会经费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(3)养老保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(4)医疗保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(5)工伤保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(6)职工失业保险基金(元/工日)=[基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)(7)住房公积金(元/工日)=[ 基本工资(元/工日)+辅助工资(元/工日)]⨯费率标准(%)4.人工工日预算单价人工工日预算单价(元/工日)=基本工资+辅助工资+工资附加费5. 人工工时预算单价人工工时预算单价(元/工时)= 人工工日预算单价(元/工日) ÷日工作时间(工时/工日)注:①1.068为年应工作天数内非工作天数的工资系数。
②计算夜餐津贴时,式中百分数,枢纽工程取30%,引水及河道工程取20%。

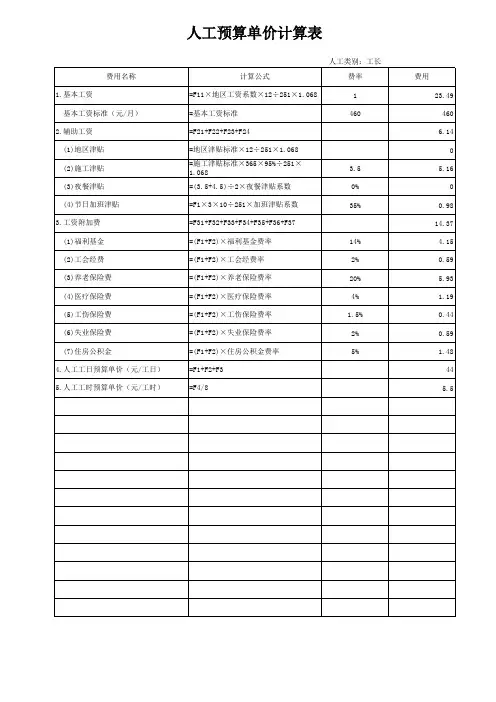

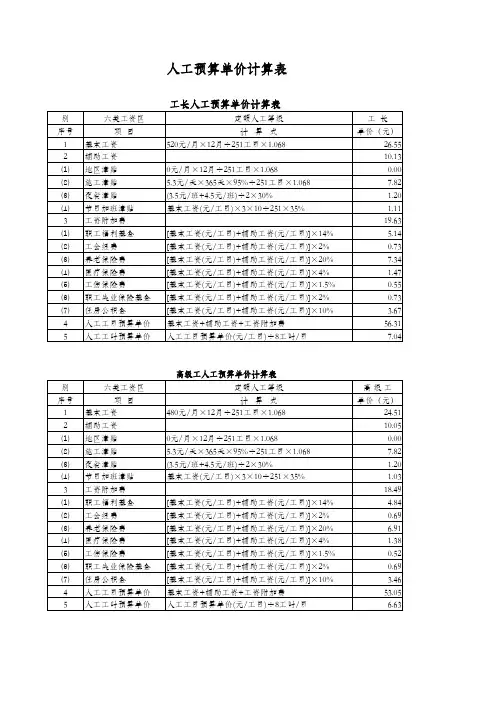

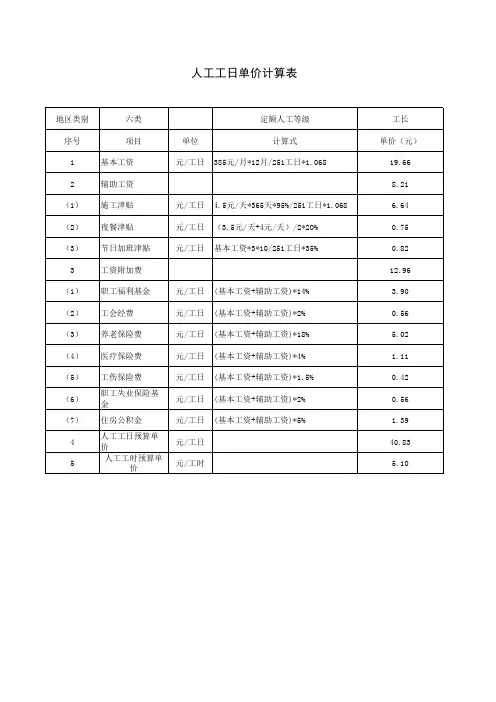

(二)人工预算单价计算标准:1.有效工作时间年应工作天数:251工日;日工作时间:8工时/工日。

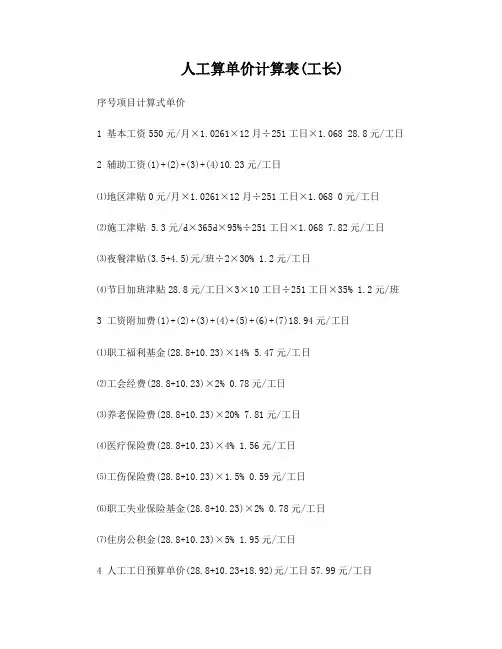

人工算单价计算表(工长)序号项目计算式单价1 基本工资550元/月×1.0261×12月÷251工日×1.068 28.8元/工日2 辅助工资(1)+(2)+(3)+(4)10.23元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴28.8元/工日×3×10工日÷251工日×35% 1.2元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)18.94元/工日⑴职工福利基金(28.8+10.23)×14% 5.47元/工日⑵工会经费(28.8+10.23)×2% 0.78元/工日⑶养老保险费(28.8+10.23)×20% 7.81元/工日⑷医疗保险费(28.8+10.23)×4% 1.56元/工日⑸工伤保险费(28.8+10.23)×1.5% 0.59元/工日⑹职工失业保险基金(28.8+10.23)×2% 0.78元/工日⑺住房公积金(28.8+10.23)×5% 1.95元/工日4 人工工日预算单价(28.8+10.23+18.92)元/工日57.99元/工日5 人工工时预算单价57.94元/工日÷8工时/工日7.25元/工时人工预算单价计算表(高级工)序号项目计算式单价1 基本工资500元/月×1.0261×12月÷251工日×1.068 26.20元/工日2 辅助工资(1)+(2)+(3)+(4)10.12元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴26.2元/工日×3×10工日÷251工日×35% 1.1元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)10.12元/工日⑴职工福利基金(28.8+10.12)×14% 5.08元/工日⑵工会经费(26.2+10.12)×2% 0.73元/工日⑶养老保险费(28.8+10.12)×20% 7.26元/工日⑷医疗保险费(28.8+10.12)×4% 1.45元/工日⑸工伤保险费(28.8+10.12)×1.5% 0.54元/工日⑹职工失业保险基金(28.8+10.12)×2% 0.73元/工日⑺住房公积金(28.8+10.12)×5% 1.82元/工日4 人工工日预算单价(26.20+10.12+17.61)元/工日53.93元/工日5 人工工时预算单价53.93元/工日÷8工时/工日 6.74元/工时人工预算单价计算表(中级工)序号项目计算式单价1 基本工资400元/月×1.0261×12月÷251工日×1.068 20.96元/工日2 辅助工资(1)+(2)+(3)+(4)9.9元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 5.3元/d×365d×95%÷251工日×1.068 7.82元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷节日加班津贴20.96元/工日×3×10工日÷251工日×35% 0.88元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7)14.96元/工日⑴职工福利基金(20.96+9.9)×14% 4.32元/工日⑵工会经费(20.96+9.9)×2% 0.62元/工日⑶养老保险费(20.96+9.9)×20% 6.17元/工日⑷医疗保险费(20.96+9.9)×4% 1.23元/工日⑸工伤保险费(20.96+9.9)×1.5% 0.46元/工日⑹职工失业保险基金(20.96+9.9)×2% 0.62元/工日⑺住房公积金(20.96+9.9)×5% 1.54元/工日4 人工工日预算单价(20.96+9.9+14.96)元/工日45.82元/工日5 人工工时预算单价45.82元/工日÷8工时/工日 5.73元/工时人工预算单价计算表(初级工)序号项目计算式单价1 基本工资270元/月×1.0261×12月÷251工日×1.068 14.15元/工日2 辅助工资(1)+(2)+(3)+(4) 5.7元/工日⑴地区津贴0元/月×1.0261×12月÷251工日×1.068 0元/工日⑵施工津贴 2.65元/d×365d×50%÷251工日×1.068 3.91元/工日⑶夜餐津贴(3.5+4.5)元/班÷2×30% 1.2元/工日⑷班津节日加贴14.15元/工日×3×10工日÷251工日×35% 0.59元/班3 工资附加费(1)+(2)+(3)+(4)+(5)+(6)+(7) 4.98元/工日⑴职工福利基金(14.15+5.7)×7% 1.39元/工日⑵工会经费(14.15+5.7)×1% 0.2元/工日⑶养老保险费(14.15+5.7)×10% 1.99元/工日⑷医疗保险费(14.15+5.7)×2% 0.4元/工日⑸工伤保险费(14.15+5.7)×1.5% 0.3元/工日⑹职工失业保险基金(14.15+5.7)×1% 0.2元/工日⑺住房公积金(14.15+5.7)×2.5% 1.5元/工日4 人工工日预算单价(14.15+5.7+5)元/工日24.83元/工日5 人工工时预算单价26.06元/工日÷8工时/工日 3.10元/工时。
人工预算单价计算:
(1) 基本工资。
基本工资(元/工日)=
年应工作系数
月地区工资系数月)基本工资标准(元68
.0112/⨯⨯⨯
年有效工作天数(235)= 年应工作天数(251)- 年非作业天数(16)
年应工作天数内非作业天数的工资系数:251/235=1.068
(2) 辅助工资。
地区津贴(元/工日)=
年应工作天数
月月)津贴标准(元68
.0112/⨯⨯
施工津贴(元/工日)=
年应工作天数
)津贴标准(元68
.01%95365d /⨯⨯⨯
夜餐津贴(元/工日)=
)
(夜班津贴标准)
(中班津贴标准%30~%202
⨯+ 节日加班津贴(元/工日)=年应工作天数
工日)基本工资(元%
35103/⨯⨯⨯
(3) 工资附加费。
职工福利基金(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 工会经费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 养老保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 医疗保险费(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 工伤保险费 (元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 职工失业保险基金(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%) 住房公积金(元/工日)= [基本工资(元/工日)+辅助工资(元/工日)]费率标准⨯(%)
(4) 人工工日预算单价。
人工工日预算单价(元/工日)= 基本工资+辅助工资+工资附加费
(5) 人工工时预算单价。
人工工时预算单价(元/工时)=
工日)
日工作时间(工时工日)
人工工日预算单价(元//
基本工资标准表
(六类工资区)
序号名称单位枢纽工程饮水及河道
1 工长元/月550 385
2 高级工元/月500 350
3 中级工元/月400 280
4 初级工元/月270 190
注:按国家规定享受生活费补贴的特殊地区,可按有关规定,并计入基本工资。
与六类工资区对应的
各类工资区的地区工资系数
工资区类别地区工资系数工资区类别地区工资系数
七类工资区 1.0261 十类工资区 1.1043
八类工资区 1.0522 十一类工资区 1.1304
九类工资区 1.0783
辅助工资标准表
序号项目枢纽工程饮水及河道工程
1 地区津贴按国家、省(自治区、直辖市)的规定
2 施工津贴 5.3(元/d) 3.5~5.3(元/d)
3 夜餐津贴4,5(元/夜班),3.5(元/中班)
注:初级工的施工津贴标准按上述数值的50%计取。
工资附加费标准表
序号项目费率标准(%)
工长、高中级工初级工
1 职工福利基金14 7
2 工会经费 2 1
3 养老保险费按各省(自治区、直辖市)规定按各省(自治区、直辖市)规定
4 医疗保险费 4 2
5 工伤保险费 1.5 1.5
6 职工失业保险基金 2 1
7 住房公积金按各省(自治区、直辖市)规定按各省(自治区、直辖市)规定
例题:
1、某中型水利枢纽工程位于七类工资区,无地区津贴,养老保险费率为15%,住房公积金费率为5%。
按水利部现行规定计算该工程工长的人工工日预算单价和人工工时预算单价。
2、某灌溉工程位于十类工资区,无地区津贴,养老保险费率取15%,住房公积金费率取5%。
按水利部现行规定分别计算工长、高级工、中级工、初级工的人工预算单价。
人工预算单价计算表
序号 项目 计算公式
单价 一
基本工资 年应工作系数
月地区工资系数月)基本工资标准(元68
.0112/⨯⨯⨯
二 辅助工资 1 + 2 + 3 + 4
1
地区津贴 年应工作天数
月月)津贴标准(元68
.0112/⨯⨯
2
施工津贴 年应工作天数
)津贴标准(元68
.01%95365d /⨯⨯⨯
3 夜餐津贴 )
(夜班津贴标准)
(中班津贴标准%30~%202⨯+
4
节日加班津贴 年应工作天数
工日)基本工资(元%
35103/⨯⨯⨯
三 工资附加费 1 + 2 + 3 + 4 + 5 + 6 + 7 1 职工福利基金 (一 + 二)×14% 2 工会经费 (一 + 二)×2% 3 养老保险金 (一 + 二)×规定费率 4 医疗保险金 (一 + 二)×4% 5 工伤保险金 (一 + 二)×1.5% 6 职工失业保险金 (一 + 二)×2% 7 住房公积金 (一 + 二)×规定费率
四 人工工人预算单价 一 + 二 + 三
五
人工工时预算单价
四 / 8
例一: 解:
序号 项目 计算公式
单价
一 基本工资 251
68
.01120261.1550⨯⨯⨯月
28.82 二 辅助工资 1 + 2 + 3 + 4
10.23 1 地区津贴 0
2 施工津贴 251
68
.01%953653.5⨯⨯⨯
7.82 3 夜餐津贴 )()
(%30~%2025.35.4⨯+
1.2 4
节日加班津贴 251
%
3510382.28⨯⨯⨯
1.21 三 工资附加费 1 + 2 + 3 + 4 + 5 + 6 + 7 16.99 1 职工福利基金 (一 + 二)×14% 5.47 2 工会经费 (一 + 二)×2% 0.78 3 养老保险金 (一 + 二)×15% 5.86 4 医疗保险金 (一 + 二)×4% 1.56 5 工伤保险金 (一 + 二)×1.5% 0.59 6 职工失业保险金 (一 + 二)×2% 0.78 7 住房公积金 (一 + 二)×5% 1.95 四 人工工人预算单价 一 + 二 + 三
56.04 五
人工工时预算单价
四 / 8
7.01。
