屋顶圈梁压顶施工方案
- 格式:doc
- 大小:106.00 KB
- 文档页数:2
房屋圈梁工程实施方案一、工程概况。
房屋圈梁工程是指在建筑物的顶部或者中部,为了增加建筑物的整体稳定性而设置的一种横向构件。
在建筑结构中,圈梁的作用是承受上部结构的荷载,并将其传递到立柱或墙体上,从而起到加固结构的作用。
因此,房屋圈梁工程的实施方案至关重要,直接关系到建筑物的安全和稳定性。
二、施工前准备。
在进行房屋圈梁工程之前,首先需要进行充分的施工前准备工作。
包括但不限于以下几个方面:1. 设计方案确认,施工前需要对设计方案进行确认,确保设计方案的合理性和可行性。
2. 材料准备,准备好所需的施工材料,包括钢筋、混凝土、模板等。
3. 施工人员培训,对施工人员进行必要的培训,确保其具备相关的技能和知识。
4. 安全措施,制定施工安全计划,明确施工现场的安全责任和措施。
三、施工流程。
1. 圈梁模板安装,首先需要进行圈梁模板的安装,确保模板的稳固和准确。
2. 钢筋绑扎,按照设计要求进行钢筋的绑扎,保证钢筋的位置和数量符合设计要求。
3. 混凝土浇筑,进行混凝土的浇筑,确保混凝土的均匀性和密实性。
4. 模板拆除,待混凝土达到设计强度要求后,进行模板的拆除工作。
5. 后续工序,根据具体设计要求,进行圈梁的后续工序,如收口处理、防水处理等。
四、质量控制。
在房屋圈梁工程的实施过程中,质量控制是至关重要的环节。
为了确保工程质量,需要做好以下工作:1. 施工过程中的质量检查,对圈梁工程的各个施工环节进行质量检查,确保施工质量符合设计要求。
2. 质量验收,对完成的圈梁工程进行质量验收,确保工程质量符合相关标准和规范。
3. 质量记录和归档,对圈梁工程的施工过程和质量验收结果进行记录和归档,为后续的验收和维护提供依据。
五、安全防护。
在房屋圈梁工程的施工过程中,安全防护是至关重要的。
为了确保施工现场的安全,需要做好以下工作:1. 安全教育和培训,对施工人员进行安全教育和培训,增强其安全意识和技能。
2. 安全设施设置,在施工现场设置必要的安全设施,如安全网、警示标识等。
屋顶圈梁压顶施工方案赵都新城S11地段中心商业屋面采光顶,底部圈梁结构在实际施工时存在一定误差,现提出圈梁压顶施工方案,为了尽量避免圈梁压顶裂缝空鼓,使用现浇细石混凝土面层,并加铺钢丝网。
以保证圈梁结构要求和外观方面的完整性。
据现场情况,针对东、西侧和中部采光顶圈梁的实际结构平整度,分别制定出两种圈梁压顶方案,以满足结构要求和完整。
一、东、西侧采光顶圈梁压顶施工方案:东、西两侧采光顶原有圈梁结构的水平度和垂直度存在有一定的误差。
水平高差最大为30mm。
根据现已施工网架支座底部埋板的上平高度为准,对其圈梁进行压顶施工:在圈梁上立模,现浇细石混凝土,高度以网架底部支座埋板上平为准,宽度为圈梁宽度,即300mm。
然后用1:2水泥砂浆抹面。
二、中部采光顶圈梁压顶施工方案:中部采光顶原有圈梁结构的水平度和垂直度存在有一定的误差。
水平高差最大为60mm。
因为在原有圈梁结构上浇制较薄的细石混凝土,其对温度变形,干缩变形特别敏感,虽然采取了加钢丝网等措施,板面仍然产生裂缝,为此,通过多处工程试验研究,现在工艺上采取相应措施,在每相邻支座中间位置布置打入不锈钢膨胀螺栓,且与所铺设钢丝网紧密相接。
由此组成为一个整体,使其具有良好的抗裂性和阻裂性,根据现已施工网架底部支座埋板的上平高度为准,对其圈梁进行压顶施工:1、在原有圈梁结构上,每相邻两个支座中间打孔,打入原有圈梁结构深度约50mm 左右,根据网架底部支座埋板的上平高度,植入规格为∅6*80~~160mm不锈钢膨胀螺栓;2、沿原有圈梁方向布置宽度为300mm的铁丝网一圈,规格为100*100mm,并在与支座交接处和不锈钢碰撞螺栓交接处,使用铁丝网将其绑扎,使其与原有圈梁相结合,成为一个整体的结构形式;3、在圈梁上立模,现浇细石混凝土,高度以网架底部支座的埋板上平为准,宽度为圈梁宽度,即300mm。
然后用1:2水泥砂浆抹面。
本部针对此次圈梁压顶施工进行严格要求,加强施工质量管理,按照规范要求进行验收,合格后上报甲方、监理进行验收。
压顶施工方案1. 引言压顶施工是建筑工程中的一项重要工序,旨在确保房屋的结构稳定和质量安全。
本文将介绍压顶施工的基本概念和步骤,并提供一种可行的施工方案。
2. 压顶施工概述压顶施工是在建筑物顶部完成的一项工作,旨在使整个建筑结构更加稳定和牢固。
通过施工过程中的各种工序,确保建筑物的承载能力和安全性。
3. 压顶施工步骤3.1 准备工作在进行压顶施工前,需要进行一系列准备工作,包括材料准备、设备准备和人员组织等。
3.2 基础处理在进行压顶施工前,需要对建筑物的基础进行处理,确保其稳定性和承载能力。
这包括地基处理、基础加固等工作。
3.3 预制构件的安装在压顶施工中,通常会使用预制构件,如钢结构、混凝土梁等。
这些构件需要经过精确测量和安装,以确保其位置的准确性和稳定性。
3.4 加固墙体在压顶施工中,墙体的承载能力是非常重要的。
需要对墙体进行加固处理,以提高其承载能力。
加固方法包括设置钢筋、砌筑加固墙等。
3.5 施工过程中的监控和控制在压顶施工过程中,需要进行监控和控制,确保施工质量和安全。
这包括对施工材料的质量检测、施工参数的监控等。
3.6 完成压顶在完成上述步骤后,可以进行压顶施工。
在此步骤中,需要使用专业的施工设备和工具,对顶部结构进行压实和固定。
4. 施工方案在进行压顶施工时,需要制定一个合理的施工方案,以确保施工过程的顺利进行。
以下是一个可行的施工方案:4.1 施工时间安排根据具体的工程情况,制定施工时间安排。
合理安排施工时间可以提高施工效率和质量。
4.2 材料和设备准备在施工前,需要准备好所需的材料和设备。
这包括预制构件、施工工具和安全设备等。
4.3 施工流程根据施工步骤,制定详细的施工流程。
确保每个施工步骤的顺序和要求都清晰明确。
4.4 施工参数控制在施工过程中,需要根据设计要求和标准,对施工参数进行控制和监测。
如混凝土浇筑时的坍落度、强度等。
4.5 压顶操作技术在进行压顶操作时,需要使用合适的技术和设备。
压顶梁及腰梁施工方案压顶梁和腰梁是建筑施工中非常重要的结构工程,其施工方案需要详细制定以确保施工质量和安全性。
下面是一份关于压顶梁和腰梁施工方案的建议,供参考。
一、压顶梁施工方案:1.准备工作:(1)根据设计图纸确定压顶梁的高度、宽度、长度等参数;(2)检查施工现场的基础情况,确保基础平整牢固;(3)选择适合的施工设备和工具,如起重机械、脚手架、钢筋剪等。
2.预制构件加工:(1)钢筋加工:根据设计要求,将钢筋进行弯曲和连接,并在连接处采取焊接或插入套筒的方式加固;(2)模板加工:根据设计图纸制作适合的模板,确保模板的强度和平整度。
3.构件吊装:(1)根据需要,使用起重机械将预制构件吊装至指定位置;(2)在吊装过程中,要注意保持构件的平衡,防止构件发生倾斜或滑落。
4.钢筋绑扎:(1)将预制的钢筋与现场钢筋进行连接,采用扎捆、焊接或者机械连接的方式;(2)确保钢筋连接牢固,符合设计要求。
5.浇筑混凝土:(1)在钢筋绑扎完毕后,根据混凝土标号和设计要求进行搅拌;(2)开始浇筑前,要检查模板的密封性,确保混凝土不会渗漏;(3)采用适当的浇筑方法,如自流平、振捣等,确保混凝土的均匀性和密实性。
6.养护:(1)在浇筑完成后,对压顶梁进行湿润养护,避免混凝土裂缝或强度不足;(2)要保持适当的湿度和温度,延长养护时间,确保混凝土的强度发展。
二、腰梁施工方案:1.准备工作:(1)根据设计图纸确定腰梁的位置和尺寸;(2)检查施工现场的基础情况,确保基础平整牢固;(3)选择适合的施工设备和工具,如起重机械、脚手架、钢筋剪等。
2.预制构件加工:(1)钢筋加工:根据设计要求,将钢筋进行弯曲和连接,并在连接处采取焊接或插入套筒的方式加固;(2)模板加工:根据设计图纸制作适合的模板,确保模板的强度和平整度。
3.构件吊装:(1)根据需要,使用起重机械将预制构件吊装至指定位置;(2)在吊装过程中,要注意保持构件的平衡,防止构件发生倾斜或滑落。
压顶梁及腰梁施工方案在建筑工程中,压顶梁和腰梁是承重梁的一种,在整个建筑结构中起着重要的支撑和稳定作用。
本文将介绍压顶梁及腰梁的施工方案,包括施工前的准备工作、施工步骤、注意事项等内容。
施工前的准备工作在进行压顶梁及腰梁的施工之前,首先需要进行施工准备工作。
具体包括以下几个方面:1.设计方案确认:根据设计图纸确认压顶梁和腰梁的具体尺寸、材料和施工工艺要求。
2.材料准备:准备好所需的混凝土、钢筋、模板、脚手架等施工材料及设备。
3.施工人员安排:组织好具有相关经验的施工人员,确保施工人员熟悉施工图纸和工艺流程。
4.施工场地准备:清理施工场地,确保施工区域平整、无障碍物,并做好安全防护措施。
施工步骤1.模板安装:根据设计要求安装压顶梁及腰梁的模板,确保模板的尺寸和位置准确无误。
2.钢筋绑扎:按照设计要求,在模板内部设置好所需的钢筋,注意钢筋的数量、直径和间距。
3.浇筑混凝土:在钢筋绑扎完成后,进行混凝土的浇筑,要求浇筑均匀、密实,防止混凝土渗漏或产生裂缝。
4.养护处理:混凝土浇筑完成后,进行养护处理,包括覆盖保湿膜、定期浇水等,确保混凝土充分凝固和强度达标。
注意事项1.安全第一:严格遵守安全操作规程,督促施工人员佩戴好安全帽、安全鞋等防护用具,严禁越过安全警戒线。
2.按图施工:严格按照设计图纸要求进行施工,确保压顶梁及腰梁的尺寸、位置准确无误。
3.质量控制:严格控制施工过程中的质量,对钢筋绑扎、混凝土浇筑等环节进行全程检查,确保质量合格。
4.施工环境:定期清理施工现场,保持施工环境整洁,避免杂物干扰施工进度和质量。
综上所述,压顶梁及腰梁的施工需要严格按照设计要求进行,同时注重施工质量和安全,确保施工工艺规范、施工质量过硬。
只有这样,才能有效保障建筑结构的稳定性和安全性。
房屋压顶施工方案1. 引言房屋压顶是指在房屋建筑中进行屋顶结构施工的步骤之一。
它主要包括去除旧屋顶、调整屋面结构、搭建新的屋顶等步骤。
房屋压顶施工方案需要科学合理地安排工序和材料,以确保施工过程的顺利进行,并确保屋顶的质量和耐久性。
本文将详细介绍房屋压顶施工方案的各个环节。
2. 施工前准备在正式开始房屋压顶施工之前,需要进行一系列的准备工作。
2.1 安全检查首先,施工人员需要对施工现场进行安全检查,确保没有明显的安全隐患。
检查项目包括脚手架、防护网、安全带等工具和设施的完好性和稳定性。
2.2 施工方案设计根据现场情况,施工人员需要制定详细的施工方案。
方案设计需要考虑屋顶结构的材料、施工工艺、工期等因素。
2.3 材料采购根据施工方案,施工人员需要准备好所需的材料。
包括屋面板材、木质梁柱、钉子、胶水等。
3. 施工步骤3.1 去除旧屋顶首先,需要将旧的屋顶材料进行拆除。
拆除过程需要小心谨慎,避免对房屋其他部分造成损坏。
拆除旧屋顶后,应进行清理工作,确保施工现场的整洁。
3.2 调整屋面结构在施工过程中,可能会遇到一些需要调整的屋面结构。
例如,发现某些梁柱需要更换或加固,需要及时进行处理。
调整屋面结构的主要目的是确保整个屋面结构的稳定性和安全性。
3.3 搭建新的屋顶在调整完屋面结构之后,需要搭建新的屋顶。
根据施工方案设计,选择合适的屋面板材进行安装。
施工人员应按照标准施工流程进行操作,确保屋面板材的安全、牢固。
3.4 防水处理屋顶施工完成后,需要对屋面进行防水处理。
防水处理可以采用卷材、涂料等方式进行。
施工人员应按照产品说明书进行操作,确保防水层的质量。
4. 施工后维护4.1 清理施工现场施工完成后,需要对施工现场进行清理。
清理工作包括清除垃圾、封装废弃材料等。
清理施工现场的目的是为了美化环境,确保施工现场的整洁。
4.2 验收与修复施工结束后,需要进行验收工作。
验收包括对屋面结构、防水层等进行检查,确保施工质量符合要求。
房屋压顶施工方案范本1. 引言本文档旨在提供一份房屋压顶施工方案的范本,在进行房屋压顶施工前,可根据具体情况进行调整和修改。
该方案包含了施工前的准备工作、施工过程、安全措施等内容,帮助施工人员更好地进行压顶施工,确保施工过程的安全性、高效性和质量。
2. 施工准备2.1 施工前勘测在进行房屋压顶施工之前,需进行详细勘测,包括现场环境、施工区域尺寸、地基情况等方面的调查。
通过勘测,了解施工现场的具体情况,为后续施工提供基础数据和参考依据。
2.2 施工工序安排根据施工现场的条件和特点,制定合理的施工工序安排,确保施工进度和质量。
施工工序包括:清理现场 -> 安装压顶架构 -> 铺设防水层 -> 构建压顶层 -> 完善施工细节 -> 清理施工现场。
3. 施工过程3.1 清理现场在施工前,需对施工现场进行清理,清除现场的杂物和垃圾,确保施工现场整洁有序。
3.2 安装压顶架构在施工现场搭建压顶架构,包括支撑柱、压顶梁等。
按照设计要求进行搭建,并确保架构的牢固和稳定。
3.3 铺设防水层在压顶架构上铺设防水层,使用防水卷材或涂覆防水材料。
确保防水层质量可靠,能够有效防止水分渗透进入房屋内部。
3.4 构建压顶层在防水层上方构建压顶层,一般采用混凝土浇筑或砖砌等方式。
根据设计要求进行施工,并注意控制施工过程中的压力和高度,确保压顶层的稳定和平整。
3.5 完善施工细节在施工过程中,需注意细节处理,如施工接缝处理、漏水点防护、边角处理等。
确保施工质量的全面性和高标准性。
3.6 清理施工现场施工完成后,对施工现场进行清理,清除施工过程中的垃圾和杂物,恢复施工现场的整洁和安全。
4. 安全措施在进行房屋压顶施工时,需严格遵守相关安全规定,采取有效的安全措施,确保施工过程的安全性。
安全措施包括但不限于:施工现场围栏设置、施工人员佩戴个人防护装备、施工前后进行安全检查等。
5. 施工质量控制为确保施工质量达到设计要求,应进行施工质量控制。
压顶施工方案压顶施工是建筑施工中重要的一项工作,主要是为了增强建筑物的结构稳定性和抵抗自然灾害的能力。
本文将介绍一种常见的压顶施工方案。
1. 设计方案:在进行压顶施工之前,需要进行详细的设计和计算,确保施工方案的可行性和安全性。
设计师根据建筑的结构特点和要求,确定使用的材料和施工方法。
2. 材料准备:进行压顶施工需要准备的主要材料包括钢筋、混凝土和压顶机。
钢筋是压顶的主要材料,需要根据设计要求进行加工和制作。
混凝土是用于浇筑压顶板的材料,需要准备足够的混凝土。
压顶机是用于施工的专用设备,需要提前准备好并进行检查。
3. 施工准备:施工前需要对施工现场进行清理和整理,保证施工的顺利进行。
同时还需要检查施工用的设备和材料是否完好,并进行必要的维护和修复。
确保施工过程中的安全和顺利进行。
4. 压顶过程:压顶施工主要是通过将钢筋固定在压顶板上,然后使用压顶机将压顶板顶起,使其与建筑的顶部形成一定的压力。
压顶机在施工过程中要注意调整压力和角度,以确保均匀施力,避免造成过大的变形和破坏。
5. 压顶完成:当压顶板达到预设的高度和压力后,需要进行一段时间的固化和养护。
在施工过程中,需要密切监控压顶板的变形和裂缝情况,并根据需要进行修复。
6. 施工安全:在进行压顶施工时,需要严格按照安全操作规程进行操作,确保施工人员的人身安全。
同时,施工现场应设置警示标志,并配备必要的防护设备,防止施工过程中的意外事故发生。
7. 施工质量控制:在施工过程中,需要进行必要的质量检查和控制,保证压顶的质量和稳定性。
如发现问题,应及时采取纠正和修复措施。
总结:压顶施工是一项复杂的工程,需要严格按照设计要求和安全规程进行。
施工方案的制定和材料的准备是保证施工质量的重要环节。
在施工过程中,需要进行安全监控和质量控制,确保施工的顺利进行和质量的可靠性。
§5.12 压顶梁及腰梁施工方案 5.12.1 设计要求本次工程压顶梁采用钢筋混凝土圈梁,尺寸1000×600,混凝土强度为C30。
腰梁采用双拼16#工字钢与若干扁铁焊接而成,腰梁对焊连接时,双拼腰梁之间的连接焊缝间距不应小于2m。
5.12.2 压顶梁施工沿沟槽设吊架临时固定型钢,完成围护桩后,在沟槽内按设计要求绑扎钢筋、支模、浇筑钢筋混凝土连结梁,固定型钢顶端。
待混凝土强度达到80%后,方可进行下一道工序施工。
5.12.3 施工流程钢筋混凝土圈梁施工流程须根据现场相关工序(譬如基坑降水、土方开挖等)总体施工进度进行协调、统筹安排。
一般的钢筋混凝土圈梁施工流程为:设备、材料进场→现场钢筋加工制作→开槽挖土至围檩底(人工整平)→将埋入圈梁部分的灌注桩周围用1cm厚的泡沫板隔离→按设计要求进行钢筋绑扎→支侧模(隐蔽验收)→浇筑商品混凝土→拆模。
5.12.4 施工准备1、施工前必须认真审图并了解设计意图。
2、圈梁施工应采用开槽支模。
如果圈梁顶面必须行走重型车辆,必须等钢筋混凝土达到一定强度后且架设走道板方可行走。
3、各节点的配筋必须严格按照图纸施工,并报监理检查后方可浇筑混凝土。
4、所有节点构造均需严格按照设计及规范要求采用焊接或螺栓连接,并按照设计要求及技术规范、规程局部设置加筋板。
5、在基坑开挖过程中须分层挖土,不得超挖,开挖面的高差不得超过2.5m,宜放坡坡度不得大于1∶1.5。
5.12.5 压顶圈梁的施工方法1、本工程采用钢筋混凝土压顶梁,混凝土设计强度等级为C30,上面、左右面保护层厚度为30mm,下面保护层厚度为50mm。
2、双拼腰梁与若干扁铁焊接而成,腰梁对焊连接时,2根工字钢之间的连接焊缝间距不应大于2m。
3、钢筋⑴钢筋为现场加工制作,依据钢筋供应计划表及工程实际进度,分批供应进场。
⑵进场的钢筋必须持有质保书(即出厂质量证明书和试验报告单),由专人根据实际使用情况抽取钢筋原材料试件、焊接接头及时送试验室对试件进行力学性能试验;经试验合格后,方可投入使用。
房屋压顶施工方案1. 引言房屋压顶是在进行房屋建筑施工中,为了保证房屋结构的稳定性和耐久性,对屋顶进行有效的施工加固的过程。
本文将介绍房屋压顶施工方案的相关内容,包括施工前的准备工作、施工过程、施工材料选择以及施工注意事项等。
2. 施工前准备工作在进行房屋压顶施工前,需要进行以下准备工作:2.1 施工资料准备准备好有关房屋结构以及屋顶的相关资料,包括房屋平面图、结构设计图纸等。
2.2 施工人员组织确定施工人员的组织和配备,包括工程队长、技术人员和施工工人等。
2.3 施工设备准备准备施工所需的设备和工具,如搭建脚手架的工具、切割工具、电焊机等。
2.4 安全措施制定并落实相应的施工安全措施,包括安全帽、安全绳索、警示标志等。
3. 施工过程3.1 搭建脚手架在进行房屋压顶施工前,首先需要搭建脚手架。
脚手架的搭建需要按照相关的搭建规范进行,确保脚手架的稳定和安全。
3.2 屋面清理在开始施工之前,需要对屋顶进行清理,清除屋面上的杂物和污垢,确保施工的质量和施工材料的附着力。
3.3 压顶施工工艺房屋压顶的施工工艺根据具体的房屋结构和设计要求可能会有所不同,以下是一般的压顶工艺:3.3.1 确定压顶的部位根据设计图纸和结构要求,确定压顶的具体位置和范围。
3.3.2 搭建支撑结构根据压顶部位的结构需要,搭建相应的支撑结构,确保施工过程中房屋的稳定性。
3.3.3 预压顶层处理在压顶施工前,需要对压顶层进行相应的处理,如清洁、刷涂防水层等。
3.3.4 压顶材料选择根据设计要求和实际情况,选择适合的压顶材料,如混凝土板、钢结构等。
3.3.5 进行压顶根据施工图纸和压顶要求,进行压顶施工。
在施工过程中,需要严格遵守操作规程,保证施工质量。
3.4 完工验收在施工完成后,进行相应的完工验收工作。
验收内容包括压顶质量、施工工艺、安全措施等方面。
4. 施工材料选择4.1 压顶材料根据建筑设计和要求,选择合适的压顶材料。
常用的压顶材料包括混凝土板、钢结构等。

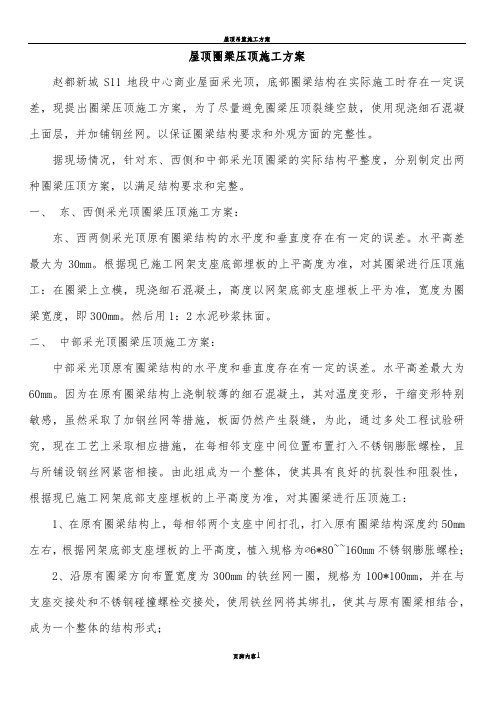

屋顶圈梁压顶施工方案
赵都新城S11地段中心商业屋面采光顶,底部圈梁结构在实际施工时存在一定误差,现提出圈梁压顶施工方案,为了尽量避免圈梁压顶裂缝空鼓,使用现浇细石混凝土面层,并加铺钢丝网。
以保证圈梁结构要求和外观方面的完整性。
据现场情况,针对东、西侧和中部采光顶圈梁的实际结构平整度,分别制定出两种圈梁压顶方案,以满足结构要求和完整。
一、东、西侧采光顶圈梁压顶施工方案:
东、西两侧采光顶原有圈梁结构的水平度和垂直度存在有一定的误差。
水平高差最大为30mm。
根据现已施工网架支座底部埋板的上平高度为准,对其圈梁进行压顶施工:在圈梁上立模,现浇细石混凝土,高度以网架底部支座埋板上平为准,宽度为圈梁宽度,即300mm。
然后用1:2水泥砂浆抹面。
二、中部采光顶圈梁压顶施工方案:
中部采光顶原有圈梁结构的水平度和垂直度存在有一定的误差。
水平高差最大为60mm。
因为在原有圈梁结构上浇制较薄的细石混凝土,其对温度变形,干缩变形特别敏感,虽然采取了加钢丝网等措施,板面仍然产生裂缝,为此,通过多处工程试验研究,现在工艺上采取相应措施,在每相邻支座中间位置布置打入不锈钢膨胀螺栓,且与所铺设钢丝网紧密相接。
由此组成为一个整体,使其具有良好的抗裂性和阻裂性,根据现已施工网架底部支座埋板的上平高度为准,对其圈梁进行压顶施工:
1、在原有圈梁结构上,每相邻两个支座中间打孔,打入原有圈梁结构深度约50mm左右,根据网架底部支座埋板的上平高度,植入规格为∅6*80~~160mm不锈钢膨胀螺栓;
2、沿原有圈梁方向布置宽度为300mm的铁丝网一圈,规格为100*100mm,并在与支座交接处和不锈钢碰撞螺栓交接处,使用铁丝网将其绑扎,使其与原有圈梁相结合,成为一个整体的结构形式;
3、在圈梁上立模,现浇细石混凝土,高度以网架底部支座的埋板上平为准,宽度为圈梁宽度,即300mm。
然后用1:2水泥砂浆抹面。
本部针对此次圈梁压顶施工进行严格要求,加强施工质量管理,按照规范要求进行验收,合格后上报甲方、监理进行验收。
山西省装饰工程总公司
邯郸项目部
2012年4月18日。
