圈梁施工工艺
- 格式:doc
- 大小:163.89 KB
- 文档页数:3
系梁、过梁施工工艺
1、高度超过4m的200(250)砌体墙在墙半高处设置与柱连接且全长贯通的钢筋混凝土水平系梁一道,洞口处应设置过梁。
2、钢筋绑扎:系梁配纵筋面底各2A10,箍筋A6@200,遇门洞、窗洞时,截面、配筋按过梁与系梁较大者采用(系梁配筋详综合楼结构图)。
3、模板搭设:钢筋绑扎完成并验收合格后进行模板支设工作,模板采用木模板,要求表面光滑,洁净,中间设置一道对拉螺栓,水平间距500mm,上部用镰刀夹固定。
4、混凝土浇筑:系梁、过梁采用C25混凝土浇筑,塌落度控制在14~18cm,浇筑过程中用振捣棒振捣密实,振捣应做到快插慢拔,插点均匀,移动间距不大于50cm。
5、养护:浇注完成后12h内开始进行洒水保湿养护,养护时间7d。
圈梁施工方案圈梁作为建筑结构中的一种重要构件,主要用于承载和传递荷载。
在施工过程中,应根据具体的工程情况制定合理的施工方案,确保施工质量和施工进度。
下面是一个圈梁施工方案,共700字。
一、施工准备1.人员组织:确定项目经理、技术负责人、安全员等施工管理人员,并下发工作任务和责任。
2.材料准备:根据设计要求,准备好混凝土、钢筋、木模板等施工材料,并对材料进行检查,确保符合质量要求。
3.仪器仪表:准备好所需的测量、检测仪器,并对仪器进行校准和检修,确保仪器的准确性和可靠性。
4.机械设备:根据施工要求,准备好塔吊、振捣器等施工机械设备,并对设备进行检修和安装。
5.场地准备:清理施工现场,平整场地,确保施工空间的安全和整洁。
6.安全措施:制定相应的施工安全计划和措施,保证施工作业的安全和顺利进行。
二、施工工艺1.测量定位:按照设计要求,进行圈梁的测量和定位工作,确定圈梁的位置和尺寸。
2.支撑架设:根据设计要求,搭建起适当的支撑架,确保圈梁施工过程中的安全和稳定。
3.钢筋加工:根据设计要求,进行圈梁钢筋的加工和连接。
加工好的钢筋应按照图纸进行布置,使用扎带或焊接等方式进行连接。
4.模板安装:根据图纸要求,安装好适当的木模板,保证圈梁的形状和尺寸。
5.混凝土浇筑:在模板安装好后,进行混凝土的浇筑工作。
浇筑混凝土时应注意控制浇筑的速度和厚度,确保混凝土的均匀性和致密性。
6.振捣处理:混凝土浇筑后应进行振捣处理,确保混凝土的均匀性和密实度。
7.养护处理:混凝土浇筑完成后应进行养护处理,保持混凝土的湿润,防止裂缝的产生。
8.拆除模板:混凝土养护期满后,进行模板的拆除和清理工作。
三、施工安全1.人员安全:施工人员必须佩戴好安全帽、安全鞋等个人防护装备,并严禁酒后上岗。
2.机械安全:使用施工机械设备时,必须确保设备的安全和可靠性,操作人员必须具备相关工作经验和证书。
3.材料安全:施工材料必须符合质量要求,施工现场必须保持清洁,防止杂物的堆放和滑落。

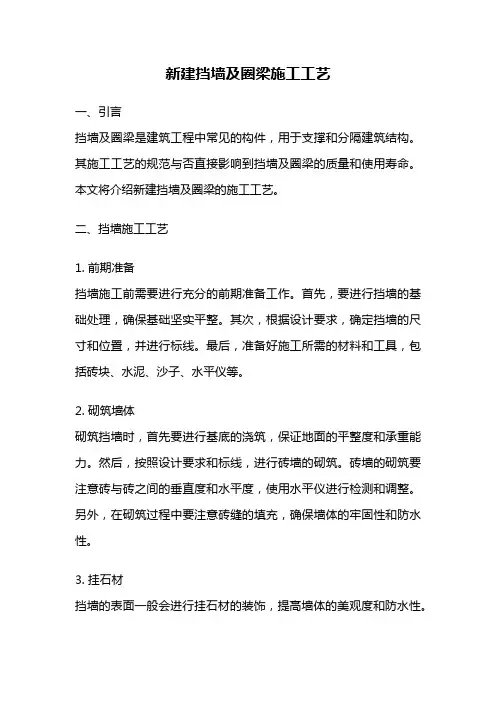

新建挡墙及圈梁施工工艺一、引言挡墙及圈梁是建筑工程中常见的构件,用于支撑和分隔建筑结构。
其施工工艺的规范与否直接影响到挡墙及圈梁的质量和使用寿命。
本文将介绍新建挡墙及圈梁的施工工艺。
二、挡墙施工工艺1. 前期准备挡墙施工前需要进行充分的前期准备工作。
首先,要进行挡墙的基础处理,确保基础坚实平整。
其次,根据设计要求,确定挡墙的尺寸和位置,并进行标线。
最后,准备好施工所需的材料和工具,包括砖块、水泥、沙子、水平仪等。
2. 砌筑墙体砌筑挡墙时,首先要进行基底的浇筑,保证地面的平整度和承重能力。
然后,按照设计要求和标线,进行砖墙的砌筑。
砖墙的砌筑要注意砖与砖之间的垂直度和水平度,使用水平仪进行检测和调整。
另外,在砌筑过程中要注意砖缝的填充,确保墙体的牢固性和防水性。
3. 挂石材挡墙的表面一般会进行挂石材的装饰,提高墙体的美观度和防水性。
在挂石材前,需要对墙体进行处理,确保其平整度和牢固性。
然后,使用专用的胶水将石材粘贴在墙体上,并使用夹具进行固定。
最后,对石材进行清洁和护理,保持其良好的外观和使用寿命。
三、圈梁施工工艺1. 基础处理圈梁的施工前需要进行基础处理,确保基础的坚实和稳定。
首先,清理基础上的杂物和尘土,确保基础的干净。
然后,进行基础的浇筑,根据设计要求确定基础的尺寸和形状,并进行标线。
最后,浇筑混凝土,使基础达到设计强度和稳定性。
2. 模板安装圈梁的施工需要安装模板,用于固定混凝土的形状和尺寸。
在安装模板前,要对模板进行检查,确保其完好无损。
然后,按照设计要求和标线,进行模板的安装和调整,使用水平仪进行检测和调整模板的水平度和垂直度。
最后,使用螺栓或钢筋将模板固定在基础上,确保模板的稳定性和牢固性。
3. 浇筑混凝土模板安装完成后,进行混凝土的浇筑。
在浇筑混凝土前,要对混凝土进行配合比的调整,确保混凝土的强度和流动性。
然后,使用搅拌车将混凝土运输到施工现场,并使用振动棒对混凝土进行振捣,除去空气和杂质。
圈梁施工工艺(一)引言概述:圈梁是建筑中常用的结构形式之一,它具有承受力强、稳定性好等特点,因此在施工过程中需要采取特定的工艺进行施工。
本文将介绍圈梁施工工艺的相关内容,以便读者更好地了解和应用。
正文:一、准备工作1. 编制施工方案:根据工程需求和设计要求,制定详细的施工方案。
2. 勘察和测量:对施工区域进行勘察,确定地基和地质条件,对圈梁位置进行精确测量。
3. 材料采购:根据施工方案确定所需的材料,并进行采购。
二、基础处理1. 地基处理:清理地基表面,确保地基平整牢固,并根据土质情况采取加固措施。
2. 浇筑基础:按照设计要求进行基础的混凝土浇筑,确保基础的承载能力和稳定性。
三、模板安装1. 模板制作:根据设计图纸制作圈梁模板,并进行严格的质量检查。
2. 模板安装:按照设计要求和施工方案,将模板正确安装在基础上,并进行必要的加固。
四、钢筋布置1. 钢筋加工:根据设计图纸和规范要求,对所需的钢筋进行加工、弯曲等处理。
2. 钢筋安装:按照设计要求和施工方案,将钢筋正确安装在模板内,并进行必要的绑扎和固定。
五、混凝土浇筑与养护1. 混凝土配合比设计:根据设计要求和使用环境,确定合适的混凝土配合比。
2. 浇筑工艺:按照施工方案,采用适当的浇筑方法进行混凝土的浇筑。
3. 养护措施:在混凝土浇筑后,及时采取养护措施,保持适宜的湿度和温度,以保证混凝土的强度和稳定性。
总结:圈梁施工工艺的正确实施对于工程的质量和安全至关重要。
准备工作、基础处理、模板安装、钢筋布置以及混凝土浇筑与养护是施工过程中的关键环节。
通过合理的组织和严格的操作,可以保证圈梁的施工质量和工程的稳定性。
同时,施工过程中要严格遵守相关规范和标准,确保施工的安全性和可靠性。

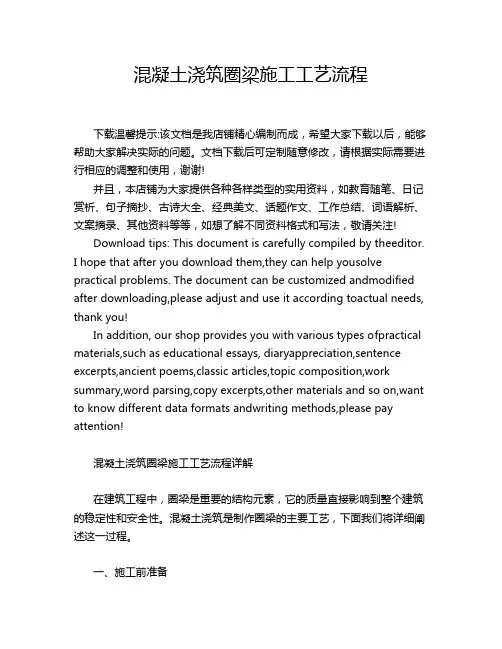

混凝土浇筑圈梁施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!混凝土浇筑圈梁施工工艺流程详解在建筑工程中,圈梁是重要的结构元素,它的质量直接影响到整个建筑的稳定性和安全性。
圈梁施工工艺一、圈梁的作用1)增强砌体房屋整体刚度,承受墙体中由于地基不均匀沉降等因素引起的弯曲应力,在一定程度上防止和减轻墙体裂缝的出现,防止纵墙外闪倒塌。
2)提高建筑物的整体性,圈梁和构造柱连接形成纵向和横向构造框架,加强纵、横墙的联系,限制墙体尤其是外纵墙山墙在平面外的变形,提高砌体结构的抗压和抗剪强度,抵抗震动荷载和传递水平荷载。
3)起水平箍的作用,可减小墙、柱的压屈长度,提高墙、柱的稳定性,增强建筑物的水平刚度。
4)通过与构造柱的配合,提高墙、柱的抗震能力和承载力。
5)在温差较大地区防止墙体开裂。
二、圈梁的构造:1)圈梁应连续设置在墙的同一水平面上,并尽可能的形成封闭圈,当圈梁被门窗洞口截断时,应在洞口上部增设相同截面的附加圈梁,附加圈梁与截面圈梁的搭接长度不应小于其垂直间距的二倍,且不得小于 1 米。
2)纵横墙交接处的圈梁应有可靠的连接,刚弹性和弹性方案房屋,圈梁应与屋架、大梁等构件可靠连接。
3)圈梁的宽度易与墙厚相同,当墙厚大于等于240 毫米时,圈梁的宽度不易小于2/3墙厚;圈梁高度应为砌体厚度的倍数,并不小于120 毫米;设置在软弱粘性土、液化土、新近填土或严重不均匀土质上的基础内的圈梁,其截面高度不应小于180 毫米。
4)现浇圈梁的混凝土强度等级不宜低于C15 ,钢筋级别一般为1 级钢,混凝土保护层厚度为20毫米,并不得小于15 毫米,也不宜大于25 毫米。
5)内走廊房屋沿横向设置的圈梁,均应穿过走廊拉通,并隔一定距离(七度时:15 米;八度时:11 米;九度时:7 米)将穿过走廊部分的圈梁局部加强,其最小高度一般不小于300 毫米。
6)圈梁的最小纵筋不应小于4『0,箍筋最大间距不应大于250mm.三、圈梁施工工艺1. 钢筋的绑扎作业条件①按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。
按不同规格型号堆放并垫好垫木。
②核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。
圈梁过梁施工工艺圈梁过梁施工工艺是在桥梁建设中常用的一种施工工艺。
本文将从施工原理、施工步骤、施工要点和安全措施等方面介绍圈梁过梁施工工艺的相关内容。
一、施工原理圈梁过梁施工工艺是在桥梁建设中常用的梁体施工方法之一。
它主要是通过强力起重机械将已制作好的预制梁准确地悬挂在桥墩上,然后进行梁体的定位、对中和固定等工作,最后完成梁体的交接工作。
二、施工步骤1. 设计与准备:施工前需要进行细致的设计和准备工作。
包括了解桥梁的结构和尺寸,选择合适的起重机械和梁体吊装装置,并对施工现场进行布置和准备。
2. 水平放线和模板安装:根据设计要求,进行水平放线,并安装好梁底模板和支撑装置,保证施工现场的平整与稳定。
3. 预制梁吊装:将预制好的梁体通过起重机械进行吊装,并准确地将其悬挂在桥墩上。
4. 梁体定位和校正:对吊装好的梁体进行定位和校正,以确保其位置准确且与设计要求相符。
5. 梁体对中和固定:根据设计要求,在梁体两侧进行对中和固定工作,以确保梁体的稳定性和安全性。
6. 梁体交接:根据需要,将相邻预制梁进行交接,并进行相应的锚固和连接工作。
7. 施工总结和清理:施工结束后,对施工过程进行总结和评估,并清理施工现场,做好文明施工工作。
三、施工要点1. 安全第一:施工过程中要始终将安全放在首要位置,合理安排施工流程,严格遵守各项操作规程和安全操作要求,确保施工人员的人身安全。
2. 精细测量:施工前要进行充分的测量工作,确保梁体的准确位置和尺寸,避免施工中出现偏差或误差。
3. 协调配合:施工过程中要做到各环节之间的协调配合,保证施工进度和质量。
4. 现场管理:施工现场要进行严格的管理,做好安全防护措施,确保施工人员的安全和施工设备的正常运行。
5. 质量控制:施工过程中要严格按照设计要求进行操作,质量控制要求要符合相关规范和标准,确保梁体的稳定性和安全性。
四、安全措施1. 施工现场应设置明显的警示标志,限制非施工人员进入施工区域,确保施工现场的安全。

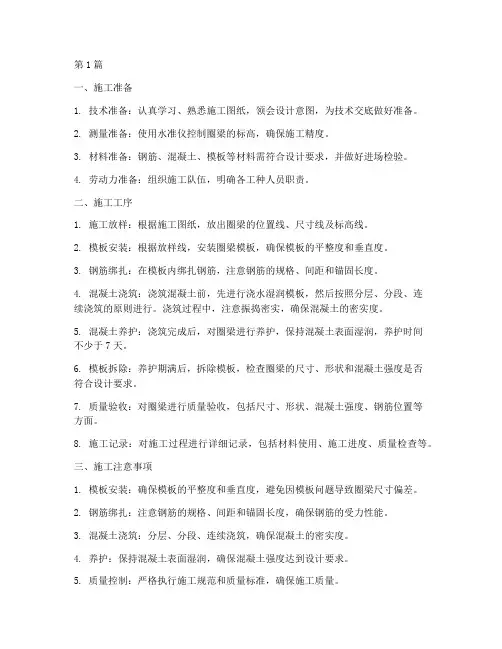

第1篇一、施工准备1. 技术准备:认真学习、熟悉施工图纸,领会设计意图,为技术交底做好准备。
2. 测量准备:使用水准仪控制圈梁的标高,确保施工精度。
3. 材料准备:钢筋、混凝土、模板等材料需符合设计要求,并做好进场检验。
4. 劳动力准备:组织施工队伍,明确各工种人员职责。
二、施工工序1. 施工放样:根据施工图纸,放出圈梁的位置线、尺寸线及标高线。
2. 模板安装:根据放样线,安装圈梁模板,确保模板的平整度和垂直度。
3. 钢筋绑扎:在模板内绑扎钢筋,注意钢筋的规格、间距和锚固长度。
4. 混凝土浇筑:浇筑混凝土前,先进行浇水湿润模板,然后按照分层、分段、连续浇筑的原则进行。
浇筑过程中,注意振捣密实,确保混凝土的密实度。
5. 混凝土养护:浇筑完成后,对圈梁进行养护,保持混凝土表面湿润,养护时间不少于7天。
6. 模板拆除:养护期满后,拆除模板,检查圈梁的尺寸、形状和混凝土强度是否符合设计要求。
7. 质量验收:对圈梁进行质量验收,包括尺寸、形状、混凝土强度、钢筋位置等方面。
8. 施工记录:对施工过程进行详细记录,包括材料使用、施工进度、质量检查等。
三、施工注意事项1. 模板安装:确保模板的平整度和垂直度,避免因模板问题导致圈梁尺寸偏差。
2. 钢筋绑扎:注意钢筋的规格、间距和锚固长度,确保钢筋的受力性能。
3. 混凝土浇筑:分层、分段、连续浇筑,确保混凝土的密实度。
4. 养护:保持混凝土表面湿润,确保混凝土强度达到设计要求。
5. 质量控制:严格执行施工规范和质量标准,确保施工质量。
6. 施工安全:加强施工现场安全管理,确保施工人员安全。
总之,圈梁施工工程工序严格遵循施工规范和质量标准,确保施工质量和效率。
在施工过程中,要加强技术交底、材料检验、施工记录和质量验收,确保圈梁施工顺利进行。
第2篇一、施工准备1. 技术准备:熟悉施工图纸,了解圈梁的设计要求、尺寸、材料等;掌握圈梁施工工艺及注意事项;制定施工方案。
2. 材料准备:钢筋、水泥、砂、石子等原材料;模板、支撑、吊具等施工设备。
第1篇一、工程概况圈梁是砖混结构建筑中的重要组成部分,主要用于增强建筑物的整体稳定性和抗侧力能力。
本方案针对砖混结构建筑圈梁的施工进行详细说明。
二、施工准备1. 材料准备:水泥、砂、石子、钢筋、模板、拉结筋、螺栓等。
2. 工具准备:水准仪、线锤、卷尺、电焊机、切割机、搅拌机等。
3. 人员准备:施工人员、技术负责人、质量监督员等。
三、施工工艺1. 放线定位:根据施工图纸,确定圈梁的位置,使用水准仪和线锤进行放线,确保圈梁位置准确。
2. 钢筋加工:根据设计要求,对钢筋进行下料、弯曲、焊接等加工,确保钢筋规格、形状符合要求。
3. 模板安装:采用木模板、多层板或竹胶板等材料制作模板,安装模板时注意模板的垂直度和水平度,确保模板牢固可靠。
4. 钢筋绑扎:将加工好的钢筋按照设计要求进行绑扎,确保钢筋间距、锚固长度等符合规范要求。
5. 浇筑混凝土:混凝土配合比按照设计要求进行配制,搅拌均匀后进行浇筑。
浇筑过程中,注意混凝土的振捣密实,确保混凝土强度和密实度。
6. 拆模养护:混凝土浇筑完成后,按照规范要求进行养护,养护期间保持混凝土湿润,防止裂缝产生。
7. 拉结筋处理:在圈梁与墙体连接处,设置拉结筋,确保圈梁与墙体连接牢固。
8. 施工质量检查:施工过程中,严格按照规范要求进行检查,确保施工质量。
四、施工要点1. 模板安装:模板安装前,检查模板的垂直度和水平度,确保模板牢固可靠。
模板拆除时,注意避免对圈梁造成损伤。
2. 钢筋绑扎:钢筋绑扎过程中,注意钢筋间距、锚固长度等,确保钢筋位置准确。
3. 浇筑混凝土:混凝土浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等质量问题。
4. 养护:混凝土浇筑完成后,按照规范要求进行养护,确保混凝土强度和密实度。
5. 拉结筋处理:拉结筋设置要牢固,确保圈梁与墙体连接牢固。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意防止高处坠落、物体打击等安全事故。
混凝土浇筑圈梁施工工艺流程一、施工前的准备。
施工之前呀,那得先把材料准备好。
混凝土的原材料,像水泥、砂、石子这些,都得好好挑选。
水泥得是质量靠谱的,可不能是那种便宜没好货的哦。
砂呢,要干净、粗细合适,就像选食材一样,得精挑细选。
石子也不能马虎,大小均匀、质地坚硬的才好。
还有模板,这可是个关键的东西。
模板得支得稳稳当当的,要是支得不好,那混凝土浇筑的时候就容易出乱子。
支模板的时候呀,要量好尺寸,确保和设计的圈梁尺寸一丁点儿都不差。
这就好比给圈梁做一个合身的衣服,大了小了都不行。
钢筋也不能忘,要按照设计要求把钢筋绑扎好。
钢筋就像是圈梁的骨架一样,要是骨架不结实,那圈梁怎么能牢固呢?所以啊,绑扎钢筋的时候得仔仔细细的,每个交叉点都要绑好,让钢筋们紧紧地团结在一起。
二、混凝土的搅拌。
材料都准备好了,就该搅拌混凝土了。
这搅拌可大有讲究呢。
先把水泥、砂、石子按照一定的比例放进搅拌机里。
这个比例可不能瞎来,就像做菜放盐一样,多了少了都不好吃。
然后再加入适量的水。
水加多少也很关键,水多了混凝土就稀了,就像粥一样,没什么强度;水少了呢,又搅拌不动,就成硬块了。
搅拌的时候,要让搅拌机充分地转动,把各种材料都搅拌得匀匀的。
这时候呀,就像在做一个超级大的混合果汁一样,要让每一种材料都融合在一起,这样搅拌出来的混凝土才是合格的呢。
三、混凝土的浇筑。
混凝土搅拌好了,就开始浇筑圈梁啦。
浇筑的时候要从一端开始,慢慢地往另一端推进。
就像排队一样,一个一个来,不能乱了顺序。
在浇筑的过程中,要注意振捣。
振捣可是个技术活,要用振捣棒把混凝土振捣密实。
振捣棒就像一个小按摩师一样,在混凝土里这里戳戳那里捣捣,把混凝土里的气泡都赶出来。
要是振捣不好,那混凝土里就会有蜂窝麻面,就像脸上长了痘痘一样,可难看了。
而且在浇筑的时候,不能一次性把混凝土都倒进去。
要一层一层地浇,这样才能保证圈梁的质量。
每层的厚度也要控制好,不能太厚也不能太薄。
四、施工后的养护。

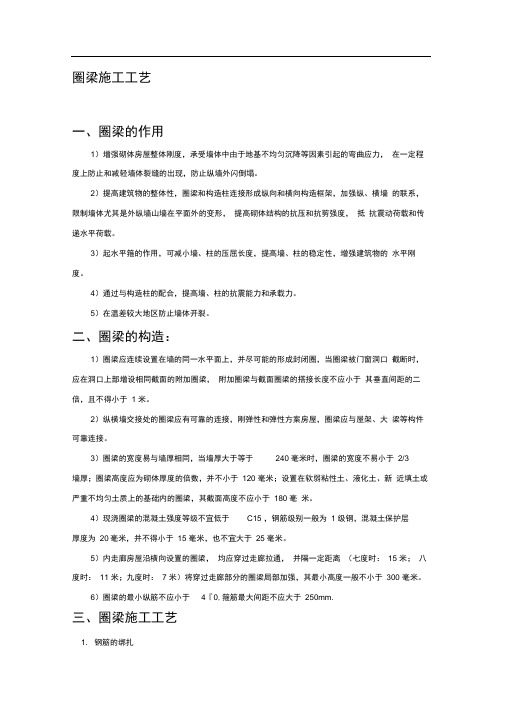

圈梁施工工艺
一、圈梁的作用
1)增强砌体房屋整体刚度,承受墙体中由于地基不均匀沉降等因素引起的弯曲应力,在一定程度上防止和减轻墙体裂缝的出现,防止纵墙外闪倒塌。
2)提高建筑物的整体性,圈梁和构造柱连接形成纵向和横向构造框架,加强纵、横墙的联系,限制墙体尤其是外纵墙山墙在平面外的变形,提高砌体结构的抗压和抗剪强度,抵抗震动荷载和传递水平荷载。
3)起水平箍的作用,可减小墙、柱的压屈长度,提高墙、柱的稳定性,增强建筑物的水平刚度。
4)通过与构造柱的配合,提高墙、柱的抗震能力和承载力。
5)在温差较大地区防止墙体开裂。
二、圈梁的构造:
1)圈梁应连续设置在墙的同一水平面上,并尽可能的形成封闭圈,当圈梁被门窗洞口截断时,应在洞口上部增设相同截面的附加圈梁,附加圈梁与截面圈梁的搭接长度不应小于其垂直间距的二倍,且不得小于1米。
2)纵横墙交接处的圈梁应有可靠的连接,刚弹性和弹性方案房屋,圈梁应与屋架、大梁等构件可靠连接。
3)圈梁的宽度易与墙厚相同,当墙厚大于等于240毫米时,圈梁的宽度不易小于2/3墙厚;圈梁高度应为砌体厚度的倍数,并不小于120毫米;设置在软弱粘性土、液化土、新近填土或严重不均匀土质上的基础内的圈梁,其截面高度不应小于180毫
米。
4)现浇圈梁的混凝土强度等级不宜低于C15,钢筋级别一般为1级钢,混凝土保护层厚度为20毫米,并不得小于15毫米,也不宜大于25毫米。
5)内走廊房屋沿横向设置的圈梁,均应穿过走廊拉通,并隔一定距离(七度时:15米;八度时:11米;九度时:7米)将穿过走廊部分的圈梁局部加强,其最小高度一般不小于300毫米。
6)圈梁的最小纵筋不应小于4φ10,箍筋最大间距不应大于250mm.
三、圈梁施工工艺
1.钢筋的绑扎
作业条件
①按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整,准备好垫木。
按不同规格型号堆放并垫好垫木。
②核对钢筋级别、型号、形状、尺寸及数量,是否与设计图纸及加工配料单相同。
③弹好标高水平线及构造柱、外砖内模混凝土墙的外皮线。
④圈梁及板缝模板已做完预检,并将模内清理干净。
工艺流程:
画钢筋位置线→放箍筋→穿圈梁受力筋→绑扎箍筋
①支完圈梁模板并做完预检,即可绑扎圈梁钢筋,如果采用预制骨架时,可将骨架按编号吊装就位进行组装。
如在模内绑扎时,按设计图纸要求间距,在模板侧帮画箍筋位置线。
放箍筋后穿受力钢筋。
箍筋搭接处应沿受力钢筋互相错开。
②圈梁与构造柱钢筋交叉处,圈梁钢筋宜放在构造柱受力钢筋内侧。
圈梁钢筋在构造柱部位搭接时,其搭接倍数或锚入柱内长度要符合设计要求。
③圈梁钢筋应互相交圈,在内墙交接处、墙大角转角处的锚固长度,均要符合设计要求。
④楼梯间、附墙烟囱、垃圾道及洞口等部位的圈梁钢筋被切断时,应搭接补强,构造方法应符合设计要求,标高不同的高低圈梁钢筋,应按设计要求搭接或连接。
⑤圈架钢筋绑完后,应加水泥砂浆垫块,以控制受力钢筋的保护层。
2.砼浇筑
作业条件
①模板牢固、稳定,标高尺寸符合要求,模板缝隙最大不得超过2.5毫米,过大者应堵严,并办完预检手续。
②圈梁及板缝施工缝接搓处的松散混凝土和砂浆,应剔凿清理并将模板内杂物清除干净。
③常温施工时,在混凝土浇灌前,砖墙、木模应提前适量浇水湿润,但不得有积水。
工艺流程:
作业准备→混凝土搅拌→混凝土运输→混凝土浇灌、振捣→混凝土养护
(1)混凝土搅拌:采用商品混凝土
(2)混凝土运输:采用混凝土搅拌车运输,控制混凝土塔落度及初凝时间
(3)混凝土浇灌、振捣:用塔吊吊斗供料时,应先将吊斗降至铁盘50~60cm处,将混凝土卸在铁盘上,再用铁锹灌入模内,不应用吊车直接将混凝土卸入模内。
振捣圈梁混凝土时,振捣棒与混凝土面应成斜角斜面振捣。
振捣板缝混凝土时应选用φ30mm小型振捣棒。
浇灌混凝土时应注意保护钢筋位置,外砖墙及外墙板防水构造。
随时检查模板是否变形、移位、螺栓、拉杆是否松动、脱落以及漏浆等现象,并派专人修理。
(4)表面抹平:圈梁和板缝混凝土每振捣完一段,应随即用木抹子压实、抹平、表面不得有松散混凝土。
(5)混凝土养护;混凝土浇灌12h以内,应对混凝土加以覆盖并浇水养护。
常温时每日浇水养护两次,养护时间不得少于7昼夜。
