广州新客站站房桩基础工程施工小结一、工程概况广州新客站项目地址位于广州市番禺区钟村镇石壁村与大洲村交界处,本工程由广州铁路(集团)公司建设,铁道第四勘查设计院总体设计,其房建工程由北京市建筑设计研究院设计,华南监理联合体监理,由中国航空港建设总公司承建施工(总承包)。
本工程南北长449米、东西宽398米,站房共3057根桩,落客平台共346根桩,分别采用钻孔灌注桩和人工挖孔桩施工,其中钻孔桩2965根,人工挖孔桩438根;钻孔桩有直径0.8mm、1.0m、1.25m、1.60m四种,采用混凝土水下灌注,混凝土强度等级为C30,塌落度180mm~220mm;人工挖孔桩有直径1.25m、1.60m两种,混凝土强度等级C30,塌落度140mm~180mm。
桩端持力层为泥质粉砂砾岩弱风化层。
二、技术质量管理1、积极投入贯标工作通过对质量文件的学习和贯彻,进一步推动项目管理及技术管理的正规化,使整个质量管理工作的全过程始终处于受控状态。
2、完善和健全技术质量岗位责任制度在项目部内部,根据项目部的具体情况,制定了切实可行的各种奖惩制度,并落实到人,保证有人施工,就有技术交底,有专人监督施工质量。
3、强化质量意识教育,树立质量兴业的观念项目部不断教育职工,牢固树立“百年大计,质量第一”,并针对公司提出的要求,对职工及技、质管理人员进行培训,对施工质量通病进行预防,取得了较好的效果。
4、加强施工现场质量检查和技术指导为确保每道工序都符合图纸及规范要求,除在施工前进行认真的技术交底外,质检人员还在施工操作层跟踪检查,工人操作到哪儿,就跟踪到哪儿,发现问题及时整改,不留隐患。
5、加强自检、工序间交接检及验收对每一道工序的施工,项目部质检部门先行组织自检,对自检过程中发现的质量问题即时下达整改通知书,并督促整改。
加强班组间的工序交接检验,每道工序施工完成验收合格后,方可交给下道工序施工,上道工序不合格处即时组织整改,保证工程施工质量。
基桩检测报告SH-2009-32-1工程名称:服务中心住宅楼基桩检测检测类别:委托检测检测项目:灌注桩基桩完整性及承载力检测中交桥梁技术有限公司二〇〇九年七月声明1、报告无“”印章无效;2、报告无计量认证印章无效;3、检测单位名称与检测报告专用章名称不符者无效;4、报告未加盖骑缝章无效;5、本报告无检测人、审核人、批准人签字无效;6、未经书面同意不得复制或作为他用;7、如对本检测报告有异议或需要说明之处,可在报告发出后15天内向本检测单位书面提出,本单位将于5日内给予答复。
检测单位名称:地址:石家庄市邮编:050200电话: 0311-传真: 0311-经理: 批准: 审核: 检测:目录文字部分1、前言 (5)2、检测目的及依据 (5)2.1、检测目的 (5)2.2、检测依据 (5)3、场地工程地质情况 (5)4、检测方法和原理 (6)4.1、桩身完整性检测 (6)4.2、单桩承载力检测 (6)5、检测检测设备 (6)5.1低应变检测设备 (6)5.2高应变检测设备 (7)6、检测资料整理与分析 (7)6.1、低应变检测 (7)6.2高应变检测 (7)7、结论 (8)附件部分低应变完整性检测结果表 (9)低应变桩基完整性检测附图 (10)高应变检测附图表 (14)检测桩位示意图 (20)井陉县市场管理服务中心住宅楼基桩检测报告基桩检测报告1、前言受井陉县市场管理服务中心委托,我公司承担了@@####场管理服务中心住宅楼的基桩检测工作。
该工程位于井陉县城内,共布桩19根,基桩全部采用人工挖孔桩,桩径0.9m,桩端要求进入第⑤层大于等于0.5m,平均桩长7.5m,砼强度为C30。
本次检测共计完成了19根基桩的低应变反射波法完整性检测和3根基桩的高应变承载力检测工作。
外业检测工作于2009年07月09日完成。
2、检测目的及依据2.1、检测目的根据设计图纸要求,本次试桩检测的目的有:⑴、检测、评价桩身完整性;⑵、检测单桩承载力特征值是否满足设计要求。

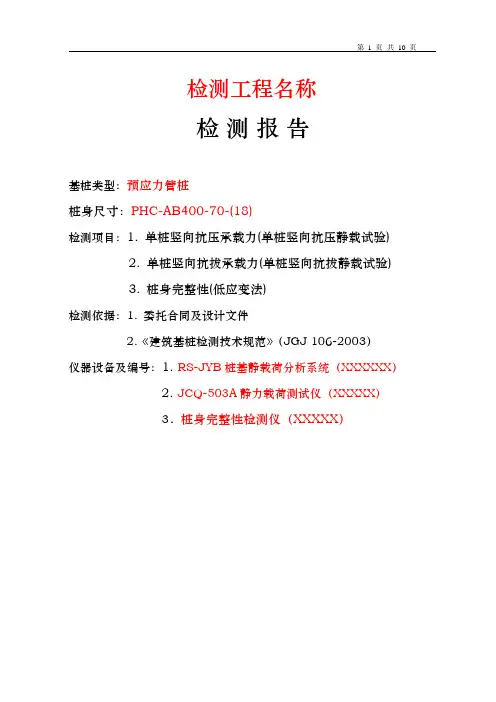

检测工程名称检测报告基桩类型:预应力管桩桩身尺寸:PHC-AB400-70-(18)检测项目:1. 单桩竖向抗压承载力(单桩竖向抗压静载试验)2. 单桩竖向抗拔承载力(单桩竖向抗拔静载试验)3. 桩身完整性(低应变法)检测依据:1. 委托合同及设计文件2.《建筑基桩检测技术规范》(JGJ 106-2003)仪器设备及编号:1. RS-JYB桩基静载荷分析系统(XXXXXX)2. JCQ-503A静力载荷测试仪(XXXXX)3.桩身完整性检测仪(XXXXX)批准:审核:主检:检测工程名称检测报告附页1、工程概况2、工程地质概况3、单桩竖向抗压静载试验3.1 试验目的通过X根单桩竖向抗压静载试验,判定(确定)本工程单桩竖向抗压承载力特征值(极限值)是否满足设计要求。
3.2 试验依据3.2.1委托合同及设计文件3.2.2《建筑基桩检测技术规范》(JGJ 106-2003)3.2.3 抽检原则:3.3试验过程及方法3.3.1 试验方法:采用慢速维持荷载法3.3.2 试验日期:XXXX年XX月XX日~XXXX年XX月XX日3.3.3 加载装置:采用压重平台反力装置,能提供反力为XXXXkN左右。
或采用锚桩反力装置,锚桩数量为X根,配筋数量XφX。
或采用地锚反力装置,地锚数量为X根。
3.3.4 加荷系统:(1)仪器名称及编号:(2)油压千斤顶型号及编号:3.3.5测量装置:(1)测力传感器型号、量程及编号:(2)位移传感器型号、量程及编号:3.3.6加卸载与沉降观测:3.3.6.1加载分级:加载分级进行,采用逐级等量加载;分级荷载为最大加载量或预估极限承载力的1/10。
本次试验最大加载量为XXXX kN,分10级,第一级取分级荷载的2倍。
具体分级见下表:测读一次。
每次测读值由仪器自动记录。
3.3.6.3 沉降相对稳定标准:每一小时内的桩顶沉降量不超过0.1mm,并连续出现两次(从分级荷载施加后第30min开始,按1.5h连续三次每30min的沉降观测值计算),当桩顶沉降速率达到相对稳定标准时,再施加下一级荷载。

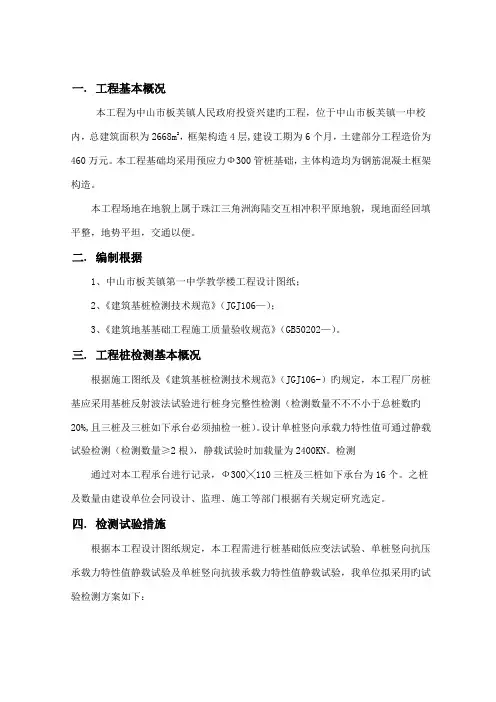

一.工程基本概况本工程为中山市板芙镇人民政府投资兴建旳工程,位于中山市板芙镇一中校内,总建筑面积为2668m2,框架构造4层,建设工期为6个月,土建部分工程造价为460万元。
本工程基础均采用预应力Ф300管桩基础,主体构造均为钢筋混凝土框架构造。
本工程场地在地貌上属于珠江三角洲海陆交互相冲积平原地貌,现地面经回填平整,地势平坦,交通以便。
二.编制根据1、中山市板芙镇第一中学教学楼工程设计图纸;2、《建筑基桩检测技术规范》(JGJ106—);3、《建筑地基基础工程施工质量验收规范》(GB50202—)。
三.工程桩检测基本概况根据施工图纸及《建筑基桩检测技术规范》(JGJ106-)旳规定,本工程厂房桩基应采用基桩反射波法试验进行桩身完整性检测(检测数量不不不小于总桩数旳20%,且三桩及三桩如下承台必须抽检一桩)。
设计单桩竖向承载力特性值可通过静载试验检测(检测数量≥2根),静载试验时加载量为2400KN。
检测通过对本工程承台进行记录,Ф300╳110三桩及三桩如下承台为16个。
之桩及数量由建设单位会同设计、监理、施工等部门根据有关规定研究选定。
四.检测试验措施根据本工程设计图纸规定,本工程需进行桩基础低应变法试验、单桩竖向抗压承载力特性值静载试验及单桩竖向抗拔承载力特性值静载试验,我单位拟采用旳试验检测方案如下:(一)、低应变法1、试验基本措施定义低应变法——采用低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部旳速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行鉴定旳检测措施。
2、检测合用范围低应变法合用于检测混凝土桩旳桩身完整性,鉴定桩身缺陷旳程度及位置;本措施旳有效检测桩长范围应通过现场试验确定。
3、仪器设备(1)、瞬态激振方式仪器设备包括能激发宽脉冲和窄脉冲旳力锤和锤垫;力锤可桩有力传感器;稳态激振设备应包括激振力可调、扫频范围为10~Hz旳电磁式稳态激振器。
(2)、检测仪器旳重要技术性能指标应符合现行行业原则《基桩动测仪》JG/T3055旳有关规定,且应有信号显示、存储和处理分析功能。
一. 目的为了在建筑基坑支护设计、施工中做到安全适用、保护环境、技术先进、经济合理、确保质量,特制定本规程。
二.范围本规程适用于一般地质条件下临时性建筑基坑支护的勘察、设计、施工、检测、基坑开挖与监测。
对湿陷性土、多年冻土、膨胀土、盐渍土等特殊土或岩石基坑,应结合当地工程经验应用本规程,并应符合相关技术标准的规定。
三.检查依据《建筑地基基础设计规范》GB50007 2《混凝土结构设计规范》GB50010 3《钢结构设计规范》GB50017 4《地下工程防水技术规范》GB50108 5《建筑地基基础工程施工质量验收规范》GB50202 6《混凝土结构工程施工质量验收规范》GB50204 7《钢结构工程施工质量验收规范》GB50205 8《预应力混凝土用钢绞线》GB/T5224 9《预应力筋用锚具、夹具和连接器》GB/T14370 10《建筑桩基技术规范》JGJ94 11《建筑地基处理技术规范》JGJ79地区标准、规定和条例施工图纸、资料四.术语1、基坑为进行建(构)筑物地下部分的施工由地面向下开挖出的空间。
2、基坑周边环境与基坑开挖相互影响的周边建(构)筑物、地下管线、道路、岩土体与地下水体的统称。
3、、基坑支护为保护地下主体结构施工和基坑周边环境的安全,对基坑采用的临时性支挡、加固、保护与地下水控制的措施。
4、支护结构支挡或加固基坑侧壁的承受荷载的结构。
5、设计使用期限设计规定的从基坑开挖到预定深度至完成基坑支护使用功能的时段。
6、支挡式结构以挡土构件和锚杆或支撑为主要构件,或以挡土构件为主要构件的支护结构。
7、锚拉式支挡结构以挡土构件和锚杆为主要构件的支挡式结构。
8、支撑式支挡结构以挡土构件和支撑为主要构件的支挡式结构。
9、悬臂式支挡结构以顶端自由的挡土构件为主要构件的支挡式结构。
10、挡土构件设置在基坑侧壁并嵌入基坑底面的支护结构竖向构件。
例如,支护桩、地下连续墙。
11、排桩沿基坑侧壁排列设置的支护桩及冠梁所组成的支挡式结构部件或悬臂式支挡结构。

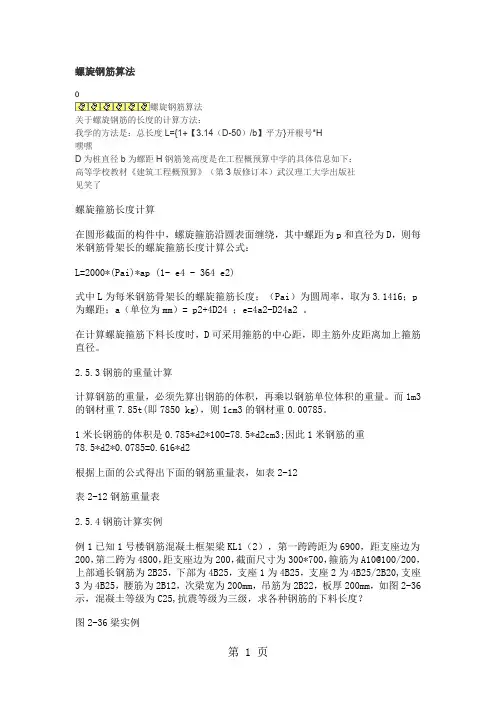

螺旋钢筋算法螺旋钢筋算法关于螺旋钢筋的长度的计算方法:我学的方法是:总长度L={1+【3.14(D-50)/b】平方}开根号*H嘿嘿D为桩直径b为螺距H钢筋笼高度是在工程概预算中学的具体信息如下:高等学校教材《建筑工程概预算》(第3版修订本)武汉理工大学出版社见笑了螺旋箍筋长度计算在圆形截面的构件中,螺旋箍筋沿圆表面缠绕,其中螺距为p和直径为D,则每米钢筋骨架长的螺旋箍筋长度计算公式:L=2000*(Pai)*ap (1- e4 - 364 e2)式中L为每米钢筋骨架长的螺旋箍筋长度;(Pai)为圆周率,取为3.1416;p 为螺距;a(单位为mm)= p2+4D24 ;e=4a2-D24a2 。
在计算螺旋箍筋下料长度时,D可采用箍筋的中心距,即主筋外皮距离加上箍筋直径。
2.5.3钢筋的重量计算计算钢筋的重量,必须先算出钢筋的体积,再乘以钢筋单位体积的重量。
而1m3的钢材重7.85t(即7850 kg),则1cm3的钢材重0.00785。
1米长钢筋的体积是0.785*d2*100=78.5*d2cm3;因此1米钢筋的重78.5*d2*0.0785=0.616*d2根据上面的公式得出下面的钢筋重量表,如表2-12表2-12钢筋重量表2.5.4钢筋计算实例例1已知1号楼钢筋混凝土框架梁KL1(2),第一跨跨距为6900,距支座边为200,第二跨为4800,距支座边为200,截面尺寸为300*700,箍筋为A10@100/200,上部通长钢筋为2B25,下部为4B25,支座1为4B25,支座2为4B25/2B20,支座3为4B25,腰筋为2B12,次梁宽为200mm,吊筋为2B22,板厚200mm,如图2-36示,混凝土等级为C25,抗震等级为三级,求各种钢筋的下料长度?图2-36梁实例根据03G101-1和《建筑施工手册》的有关规定,得出:(1)纵向受力筋混凝土保护层为25mm;(2)锚固长度为35d(3)构造钢筋腰筋为B12,hw=700-200=500mm,根据已知条件和上述构造要求,绘制出下表,并进行编号钢筋编号简图规格与直径(mm) 根数下料长度(mm) 重量(kg)1 3001 B252 12700 97.792 2019 B25 2 2867 22.0763 1001 B25 2 4733 36.444 1001 B20 2 3650 18.0315 2019 B25 2 2167 16.6866 2019 B25 4 8075 124.3557 2019 B25 4 5975 92.0158、9、11 4209 A10@100/200 82 2070 104.7310 5010 B22 2 2974 17.5212 1001 B12 2 6860 12.1813 1001 B12 2 4760 8.4514 1202 A8@400 58 366 8.385下料长度计算(1)号上部通长钢筋下料长度为:伸长12050+弯折长度375+弯折长度375-2*2*25=12700 mm(2)号支座1的加强筋下料长度为:[伸长(6900-400)/3+400-25=2542]+弯折长度375-2*25=2867 mm (3)号支座2第一排负筋下料长度为:伸长=(6900-支座200*2)/3*2+400=4733 mm(4)号支座2第二排负筋下料长度为:伸长=(6900-200*2)/4*2+400=3650 mm(5)号支座3第一排负筋下料长度为:[伸长(4800-200*2)/3+375]+弯折长度375-2*25=2167 mm(6)号第一跨下部钢筋下料长度为:弯折长度375+伸长(6900-25+35*25)-2*25=8075 mm(7)号第二跨下部钢筋下料长度弯折长度375+伸长(4800-25+35*25)-25*2=5975 mm(8)箍筋下料长度为:270*2+670*2+250-3*2*10=2070 mm根据03G101-1第63页中框架梁箍筋加密区≥1.5hb≥500的规定,hb为梁截面高度,根数计算如下:根数=第一跨43+第二跨33+附加箍筋3*2=82根(9)、(11)号同(8)号钢筋(10)号吊筋的下料长度为:(次梁宽200+50*2)+斜长919*2+平直段20*22*2-4*0.5*22=2974 mm(12)第一跨腰筋下料长度为:(6900-200*2)+15*12*2=6860 mm(13)(12)号第二跨腰筋下料长度为:(4800-200*2)+15*12*2=4760 mm(14)号梁拉筋下料长度为:伸长(300-25*2+8*2)+6.25*2*8=366 mm钢筋算量基本方法钢筋算量基本方法第一章梁第一节框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度=通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3+端支座锚固值;第二排为Ln/4+端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。
