路桥电缆槽过渡电缆井技术交底(项目部级)
- 格式:doc
- 大小:38.00 KB
- 文档页数:4
电缆槽施工技术交底一、前言电缆槽施工技术交底是电缆槽工程施工的前奏。
进行施工前,必须对施工工艺及其细节予以充分了解和明确,以降低施工过程中发生问题的风险、提高施工质量和进度。
本文将详细介绍电缆槽施工技术交底的流程、内容和要求,希望能够为电缆槽工程施工提供参考。
二、电缆槽施工技术交底流程电缆槽施工技术交底的流程如下:1.准备交底相关资料。
施工单位应准备相关的设计图、施工图、规范标准等资料。
2.召集施工人员。
施工单位应根据电缆槽施工需要,召集相应数量、合格的技术人员进行交底。
3.负责人介绍工程及要求。
负责人对电缆槽工程的性质、范围、施工标准、质量要求、安全要求等进行详细介绍。
4.交底人员提问。
各交底人员对电缆槽施工中需要特别注意的问题进行提问。
5.回答问题并补充要求。
负责人、监理或技术人员对提问作出回答,并在回答过程中补充要求。
6.梳理施工流程。
负责人、监理或技术人员根据施工标准和要求,对电缆槽施工的流程进行梳理。
7.再次强调注意事项。
负责人、监理或技术人员针对电缆槽施工中的重点、难点和容易疏忽的环节,再次进行强调。
8.签字确认。
交底会议结束后,施工单位的所有人员应在记录单上签字确认。
三、电缆槽施工技术交底内容电缆槽施工技术交底内容应涵盖以下方面内容:1.工程的性质、范围和施工标准。
需明确电缆槽施工涉及的土建、电气、机械等方面的内容,以及标准的规范和等级。
2.工期和施工进度。
需确定具体的工期和工作安排,明确各项工程进度的完成时间和配合等情况。
3.施工方案和技术方案。
需根据施工标准和要求制定详细的施工方案和技术方案,明确施工过程需要注意的技术要点和注意事项。
4.施工材料和设备。
需确定所需的全部施工材料和设备,并对其进行质量检查和验收。
5.施工工艺和流程。
对电缆槽的具体施工工艺和施工流程进行详细讲解,指导施工人员正确操作。
6.安全管理和环保要求。
对施工过程中的安全防范措施、环境保护要求予以详细说明。
7.质量监督和验收标准。
一、交底目的为确保电缆井施工安全,提高施工人员的安全意识,预防和减少安全事故的发生,特进行电缆井安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须具备基本的安全知识和技能,了解电缆井施工的安全操作规程。
(2)施工人员应遵守施工现场的各项安全规章制度,服从现场管理人员的管理。
2. 电缆井施工安全措施(1)施工前,对电缆井进行安全检查,确保井口、井壁、井底等部位符合安全要求。
(2)施工过程中,严格执行“三同时”原则,即施工、安全、环境保护同时进行。
(3)电缆井施工应采用防尘、降噪、防毒等措施,确保施工环境安全。
(4)施工过程中,应使用安全防护用品,如安全帽、安全带、防尘口罩等。
3. 电缆井施工操作规程(1)电缆井施工前,应对井口、井壁、井底进行清理,确保无杂物。
(2)电缆井施工过程中,严禁在井口下方进行高空作业,防止坠落事故发生。
(3)电缆井施工时,应确保井内通风良好,防止有害气体积聚。
(4)电缆井施工过程中,应严格按照设计图纸进行施工,确保电缆敷设符合规范要求。
(5)电缆井施工完成后,应进行验收,确保工程质量符合要求。
4. 电缆井施工注意事项(1)电缆井施工过程中,应密切关注施工环境,发现异常情况立即停工,并及时上报。
(2)电缆井施工过程中,严禁违规操作,如擅自改动设计、降低施工标准等。
(3)电缆井施工过程中,应加强现场管理,确保施工人员的人身安全。
(4)电缆井施工完成后,应进行安全检查,确保电缆井符合安全要求。
三、交底要求1. 施工单位应将本交底内容传达给所有施工人员,确保每位施工人员熟悉并掌握。
2. 施工人员应认真听取交底内容,如有疑问应及时提出。
3. 施工单位应定期对施工人员进行安全教育,提高施工人员的安全意识。
4. 施工单位应加强现场安全管理,确保电缆井施工安全。
四、交底时间(请填写具体日期)五、交底人(请填写交底人姓名)六、接收人(请填写接收人姓名)七、备注(如有其他事项,请在此处填写)。
一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、交底日期:____________________五、交底人:____________________六、接收人:____________________一、安全目标确保电缆槽施工过程中,不发生任何安全事故,实现“零事故、零伤害”的目标。
二、施工前的准备工作1. 施工人员必须经过专业培训,熟悉电缆槽施工工艺和安全操作规程。
2. 严格按照设计图纸和施工规范进行施工,确保工程质量。
3. 施工现场必须设置明显的警示标志,提醒施工人员注意安全。
4. 事先做好施工区域的清理工作,确保施工环境整洁。
三、电缆槽施工安全技术要求1. 电缆槽施工前,应检查电缆槽的尺寸、材质、接口等是否符合设计要求。
2. 电缆槽安装时,应确保电缆槽水平、垂直,且安装牢固。
3. 电缆槽内电缆敷设时,严禁交叉、重叠,应保持电缆间距符合规范要求。
4. 电缆槽内电缆敷设完毕后,应进行电缆绝缘电阻测试,确保电缆绝缘性能良好。
5. 电缆槽施工过程中,严禁使用不符合安全要求的工具和设备。
6. 电缆槽施工过程中,应避免对电缆造成损伤,如绞拧、压扁、护层断裂等。
四、电缆槽施工安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 施工过程中,设置专职安全员进行现场监督,确保施工安全。
4. 电缆槽施工过程中,加强施工现场的通风、排水,确保施工环境良好。
5. 电缆槽施工完成后,进行验收,确保工程质量符合要求。
五、施工过程中可能出现的危险源及预防措施1. 危险源:电缆槽施工过程中,电缆可能被绞拧、压扁、护层断裂等。
预防措施:施工过程中,严格按照操作规程进行施工,确保电缆不受损伤。
2. 危险源:电缆槽施工过程中,施工人员可能发生高处坠落。
路基电缆槽施工技术交底一、前期准备1.现场检查:施工前对道路及桥梁等构筑物进行检查,保证施工安全。
2.早做计划:确定施工计划,明确工期及施工要求,做出详细的施工方案和图纸。
3.采购材料:根据施工方案的要求,采购合适的材料及设备。
4.组织人力:根据项目的规模和施工周期,安排足够的人力资源,以保证施工进度和质量。
5.环保准备:施工过程中要遵守环保法规,保护周边的环境,避免对生态环境造成过大的影响。
二、施工工序1.划定槽道在施工现场铺设好放样线放样框架,按照施工方案要求标注好槽道位置及尺寸。
然后在槽道外围挖掘出横向边界,随后再开掘槽道本体。
2.开挖槽道按照施工计划,指定挖掘机进行深度和宽度的掌控,以确保槽道整体质量。
在开挖槽道时,要注意避开下面可能存在的管线,避免对管线造成影响。
3.基础处理槽道开挖完毕后,要进行基础处理,将槽底平整,并且将沉降处进行加固,保持槽道的坚固和平整。
4.电缆敷设根据施工方案和图纸,对电缆进行按质按量的敷设。
在敷设前要对电缆进行检查,确保电缆本身没有任何问题,避免在敷设中出现故障。
5.槽道填充在电缆敷设后,填充槽道,填充物上方应深度保持1cm的保护层。
在填充过程中,要严格遵守施工方案中关于填充材料的要求,并严密密实地填充,以确保填充效果良好。
6.封顶处理填充槽道后,对槽道进行封顶处理,保护电缆不受到机械及其他外界因素的损坏。
最后,对封顶处进行养护,直到达到强度要求后,才能进行后续的工序。
三、后期维护1.检查电缆槽道和电缆敷设的质量,及时发现和排除隐患。
2.排除污物,保持电缆槽道干燥、清洁。
3.避免超载。
槽道载荷超出规定范围,会导致电缆的损坏,对整个系统的正常运行造成影响。
4.加固零散地段。
对于容易受到外力破坏的地方,及时加固,减少施工维修次数。
四、施工质量的验收标准1.槽道底面及侧墙应平整,无明显裂缝、凹凸不平、松散、坍堆、漏填等缺陷,并符合设计要求的标高和横断面尺寸。
2.电缆应按设计要求敷设,无扭结、皱褶,型面平直,间距符合规定要求,无受压弯曲、挤压等毛病,并符合要求的线芯尺寸和试验要求。
路基电缆槽施工技术交底路基电缆槽施工技术交底电缆槽施工技术交底一、编制依据:路基施工图、《路基工程设计与施工参考图集大样详图》、《客运专线铁路施工技术指南》、铁路路基电缆槽(图号:通路(2021)8401)。
二、施工流程:路肩开挖碎石渗水料填土施工方法:1、路肩开挖:开挖采用人工配合小型挖机开挖,开挖时测量放样控制标高及宽度并预留5cm 由人工开挖,以免超挖。
2、埋设过轨钢管及通信电缆:在埋设过轨钢管时槽底要设C15混凝土基础,厚度不小于10cm ,基坑采用C15混凝土回填待强度达到70%后方可施工级配碎石。
通信电缆延路基纵向埋设时,在底部铺设5cm 砂垫层再将电缆线埋上。
3、碎石渗水料:渗水料铺设厚度不小于15cm 主要采用碎石做主要渗水料。
4、电缆槽安装:电缆槽安装型号要符合设计要求,在施工时采用2种型号A 、B 型号,安装A 、B 、A 、B 、A 、B 顺序安装, 安装时在碎石渗水层顶部设不小于20mm 厚M7.5砂浆找平。
5、护臂:采用C15混凝土,一般地段护臂厚度5cm ,接触网位置护臂厚度3cm 采用M7.5砂浆护臂。
对于路肩电缆槽超挖部分采用C15混凝土回填。
6、排水设施:在护肩墙底部每隔3m 设置φ100PVC 管半圆形泄水孔,φ100PVC 管连接电缆槽底下的渗水料。
电缆槽内排水在施工护肩墙时用φ80PVC 管与电缆槽泄水孔衔接将电缆槽内水排至路堑或路堤侧沟内(排水管坡度4%)。
7、路基与桥梁电缆槽过渡采用现浇一定长度的电缆槽在平面及纵向上进行顺接,顺接长度应满足平面上路基电缆槽与桥梁电缆槽的转折角度大于60°,纵断面上转折角大于30°。
三、质量标准:1、电缆槽施工允许偏差及检验数量和方法2、施工的电缆槽型号要符合设计要求。
3、排水设施埋设的PVC 管坡度及间距要符合设计要求。
4、护肩墙混凝土标号C15, 混凝土浇筑时振捣均匀密实,以出现浮浆为止。
5、预埋过轨钢管及通信设施的里程要符合设计要求。

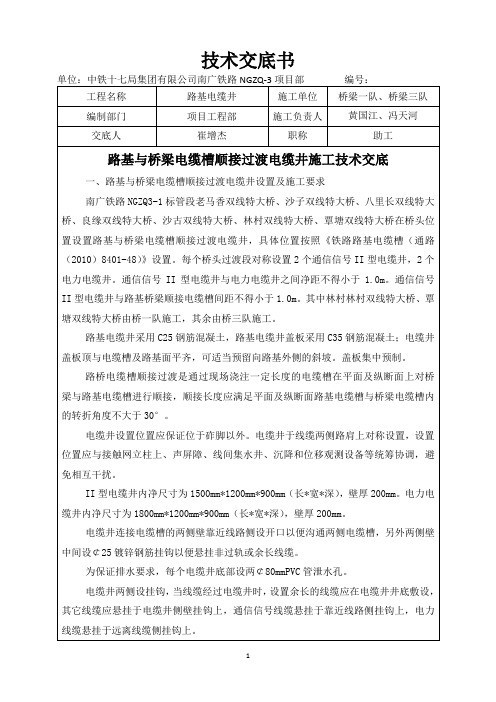

新建成都至贵阳铁路乐山至贵阳段站前工程CGZQSG-6标段过渡电缆井施工技术交底(作业层)四川公路桥梁建设集团有限公司成贵铁路CGZQSG-6标段项目经理部二分部二〇一六年七月•宜宾三级技术交底记录表记录号:使用编号:项目名称:交底地点时间年月日交底单位接受单位主持人主讲人(签字)接受人(签字):见附后签到表交底内容:一、电缆井设置位置及设置形式水洞沟中桥、水洞沟大桥、陈家湾大桥、朱家湾大桥、警德寺中桥、瓦窑坳2号大桥、黄莲坳中桥、炭厂沟大桥、桃子湾中桥、芋荷冲中桥、丰水田湾头大桥、打板坳大桥、花地坳1号大桥、花地坳2号大桥、石梁坳大桥路基与桥梁电缆槽对接过渡电缆井,具体位置按照《铁路路基电缆槽(通路(2010)8401-49)》设置。
图1、路桥电缆槽对接过渡平面示意图二、施工流程测量放线人工或机械开挖基坑基坑底部铺设10cm厚C25混凝土垫层关模板镀锌挂钩及电缆井槽口位置预留现场浇筑C25素混凝土拆模养护三、施工工艺及控制要点1.施工准备(1)备齐各种施工工具,手持风镐、尖锹、平锹、插入式振捣器、组合钢模板、木抹子、铁抹子等。
2.配合测量放线配合测量人员,制定小木桩,根据测量人员的放样位置定出点位线,做好标记。
3.挖基坑首先采用挖掘机破碎路面,根据测量点线开挖基坑,挖机破碎时,破碎边缘距电缆井外边缘预留10cm左右,基底预留20cm左右采用人工清理,防止基坑超大超深。
基坑开挖完成后,将基底虚渣清理干净,复核电缆井位置及尺寸,注意电缆井沿线路纵向的设置位置应与接触网支柱、声屏障基础、线间集水井、沉降和位移观测设备等统筹协调,避免相互干扰。
电缆井与支挡结构物沿线路横向有干扰时,可调整电缆井的横向位置,但应保证电缆井位于砟脚以外。
4.模板安装1)、路桥过渡电缆井内净尺寸为220cm×120cm×84.1cm(长×宽×深),壁厚20cm,井内共4个镀锌挂钩,其中通信信号挂钩和电力电缆挂钩各2个。
路基电缆槽(井)施工技术交底一、编制目的明确路基电缆槽施工作业的工艺流程、操作要点、工艺标准及安全质量和环水保要求等,指导、规范作业施工,以保证施工安全、施工质量和环境保护。
二、编制依据《混凝土结构工程施工质量验收规范》(2010年版)《铁路路基电缆槽》(通路(2010)8401)《高速铁路路基工程施工技术指南》(铁建设【2010】241号)《高速铁路路基工程施工质量验收标准》(TB10751-2010)三、施工工序施工准备测量放线机具就位切割电缆槽位基底压实检测铺设土工布及排水层基坑、护肩施工安装盖板钢筋制作电缆槽施工工艺流程图槽顶处理结束预制电缆槽节间接口处理3.1、I型盖板应用于一般地段电缆槽,II型盖板为桥头路基电缆槽防盗盖板。
其中I、II型盖板根据是否设开启孔或设扣槽的个数又细分为两类。
3.2、I-2型盖板每块设两个开启孔,开启孔应预制成孔,特殊条件下可现场集中或出厂前机械钻孔。
设计采用盖板式电缆槽的地段,一般每隔20块I-1型盖板安装一块I-2型盖板。
3.3、II-1型盖板两端各设一个扣槽,II-2型盖板每块一端设一个扣槽。
设计采用防盗盖板时,防盗范围端头设一块II-2型盖板,其余采用II-1型盖板。
3.4、为了防止线缆被盗,桥头路基盖板式电缆槽可采用以下两种措施防盗:(1)桥头路基电缆槽盖板采用M10水泥砂浆进行固定封闭。
(2)桥头路基电缆槽盖板采用T型钢扣板加钢绞线每10m一组串联固定进行防护。
槽的个数又细分为两类。
四、施工方法4.1 路基综合接地施工4.1.1路基地段的贯通地线、分支引接线的埋设应与路基工程同步实施。
4.1.2路基地段贯通地线埋设:(1)一般路基地段沿线路两侧各设一根贯通地线,位于通信信号电缆槽外侧内壁正下方的基床底层中,接地极充分利用接触网支柱基础。
(2)路堤、土质及软质岩路堑地段的贯通地线埋深距基床底层顶面-30cm~-40c m处;硬质岩路堑地段,将贯通地线埋设于通信、信号电缆槽下约20cm,沟中回填细粒土。
中铁十四局集团青荣城际铁路工程施工指挥部第三项目部
技术交底书
单位/部门:工程部(章)
主送单位第2、4架子队编号
工程名称/部位区间路基与桥梁电缆槽对接日期
交底内容:青荣城际铁路区间路基与桥梁电缆槽对接
一、施工技术要求:
1、参考图纸:青荣城际铁路路基与桥梁电缆槽过渡、车站路基与区间路基电缆槽过渡参见《铁路路基电缆槽》图号:通路(2010)8401。
2、路基与桥梁桥头为箱梁且非桥桥之间段路基地段桥头电缆槽对接是在桥头线路两侧各设置一个路桥电缆槽过渡电缆井,通过电缆井实现桥梁与路基电缆槽在平面及纵断面上的对接过渡。
(通桥(2010)8401-49)
3、路基与桥梁桥梁桥头为T梁、特殊桥跨结构地段以及桥桥之间的短路基之间的路基桥头电缆槽过渡是通过现场浇筑一定长度的电缆槽在平面及纵断面上对桥梁及路基电缆槽进行顺接,顺接长度满足平面及纵断面路基电缆槽与桥梁电缆槽的转折角度不大于30°。
(通桥(2010)8401-48)
二、施工准备
(1)、技术准备
1)施工前,阅读、审核施工图纸,梳理有关技术问题,领会施工图纸设计意图。
学习相关施工技术指南和验收标准。
编制施工方案并进行报批。
2)计算坐标、高程等数据并实施现场测量放样。
3)熟悉钢筋制作安装规范要求,计算钢筋数量,并提报材料计划,绘制钢筋加工安装大样图。
4)根据施工图纸和工程结构形式、荷载大小验算模板受力。
(2)、材料准备
5)消耗材料:根据设计和有关施工要求选定该站台墙施工所需混凝土、钢筋、回填土等材料,并按设计和有关规范取样进行原材检验,经检验合格的原材
技术负责人:交底人:被交底人:保存至竣工
1)由项目部材料管理人员根据工程进展需要,分期送往施工现场。
2)周转材料:根据采用的施工方法,合理选用模板、钢管、方木等材料。
三、施工工艺
1、路桥电缆槽过渡采用电缆井过渡
电缆井采用人工或机械挖坑,现场采用素混凝土浇筑,电缆井其周边超挖部分采用C25混凝土浇筑,底部设C25混凝土垫层。
电缆井开口于电缆槽连接处内侧采用M10水泥砂浆顺接抹平,以防棱角划伤线缆。
连接错开处应采用M0水泥砂浆封堵,以防鼠类进入。
路桥过渡电缆槽过渡电缆井布置示意图
电缆井采用C25素混凝土现场浇筑,电缆井内径尺寸为(n*300+700)mm*1200mm*(D+320)mm(长*宽*高),壁厚为200mm。
N根据线路等级、轨道类型、曲线加宽值等综合确定,一般为4~5;D为桥梁电缆槽盖板顶面与路基电缆槽盖板顶面高差。
电缆井盖板采用2块I型电缆井盖板和n块II型电缆井盖板。
电力缆不应再本井内设余长,应挂于电力线缆勾上;通信、信号线缆在本井内设余长,不设余长的线缆应挂在通信信号线缆挂钩上。
为保证排水要求,每个电缆井底部在靠近路堤或路堑边坡侧设直径80mmPVC 管泄水孔。
当桥梁较长,各类线缆需在桥头路基设余长时,通信、信号线缆在路桥电缆槽过渡电缆井内同井设余长,电力线缆在路基地段设电力电缆井设置余长,同时满足路桥电缆槽过渡电缆井与电力电缆井之间的净距不小于1.0m。
路桥电缆槽过渡电缆井紧靠桥台设置,其顶面高程应与桥梁电缆槽顶面高程平齐,电缆槽高出路基部分采用C25混凝土防滑斜坡实现井顶与路基面的顺接。
2、路桥电缆槽顺接过渡
顺接电缆槽及盖板的尺寸根据路基与桥梁电缆槽盖板的尺寸进行确定调整。
四、质量保证措施
1、路桥电缆槽过渡电缆井在路基与桥梁电缆槽连接处应平顺,不得有棱角,以防划伤线缆。
2、电缆井侧壁设直径25mm镀锌钢筋挂钩,以便悬挂线缆。
3、所有的砂、石、水泥和水的质量必须符合有关规范的要求,按规定的配合比施工。
4、不得出现空洞现象。
5、外观鉴定:
(1)、构件外形轮廓清晰,线条直顺,不得有翘曲现象。
(2)、混凝土表面平整,无蜂窝,色泽一致。
五、环水保、文明施工措施
(1)环境保护措施
对施工人员进行环保教育,使施工人员牢固树立环保意识,自觉遵守《环境保护法》、《建筑法》及地方政府有关法规、条例。
(2)水土保持措施
保护生态,做好水土保持工作,实行“三同时”制度,加强驻地施工人员水土保持的教育和管理,严格遵守《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》及地方政府有关法规、条例。
严格按设计施工,编制水土保持方案,严禁随意取土、弃碴以及对非施工用地范围的地表植被造成破坏。
水土保持工作由安全质量部负责,建立健全环水保体系,坚持“预防为主,综合防治,全面规划”原则,抓住本工程水土保持工作重点,有针对性地采取措施,确保水源、植被不被污染和破坏。
合理布置施工场地,合理制定各种施工措施。
减少施工中的噪声和振动,不扰民。
对现场的便道经常洒水,以减少粉尘。
对施工中产生的废渣、废料,按与当地政府签订的协议,放置在规定的范围内,并对周边进行防护处理,完工后交予当地政府部门接管。
制定水土保持措施及生态环境保护措施,减少对环境的污染。
按环保部门要求集中处理试验及生产生活中产生的污水及废水,最后排至当地的排碱沟中。
(3)文明施工措施
工地现场必须开展以创建文明工地为内容的思想政治工作。
生活区及主要施工工点悬挂、张贴相关的宣传标语。
尽量减少现场施工粉尘、噪声及生活垃圾对周边环境造成的影响。
本工程对所有划定的搅拌站及生活区场地进行围挡。
合理地布置建筑拉圾、材料、设备的堆放场地,定点堆放标识,施工场地及。
