电力检查井砌筑施工技术交底
- 格式:docx
- 大小:30.39 KB
- 文档页数:3
一、交底对象项目全体施工人员、管理人员及技术人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容为确保砌筑检查井施工过程中的安全,特进行以下安全技术交底:一、施工前的准备工作1. 技术交底:施工前,必须对全体施工人员进行详细的技术交底,明确施工工艺、施工流程、质量要求和安全注意事项。
2. 人员培训:所有参与施工的人员必须经过专业培训,了解检查井砌筑的相关知识和技能,确保施工安全。
3. 材料检查:确保所有砌筑材料符合国家标准,如砖块、砂浆、钢筋等,并进行严格的质量检测。
4. 机械设备:检查所有机械设备,如搅拌机、运输车辆、起重设备等,确保其安全可靠。
二、施工过程中的安全措施1. 现场环境:- 检查井施工区域应保持整洁,施工道路畅通,防止滑倒和绊倒事故。
- 施工现场应设置明显的警示标志,提醒施工人员和过往行人注意安全。
2. 施工人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 上下检查井时,必须使用安全梯或安全绳,严禁攀爬井壁。
- 砌筑过程中,应避免高空坠落和物体打击事故。
3. 砌筑操作:- 砌筑砖块时,应按层叠砌,确保砌体稳定。
- 砌筑过程中,应随时检查砌体的垂直度和水平度,及时调整。
- 砌筑完毕后,应进行强度试验,确保砌体质量。
4. 机械设备安全:- 搅拌机、运输车辆等机械设备操作人员必须持证上岗,严格遵守操作规程。
- 起重设备操作人员应熟悉设备性能和操作流程,确保吊装作业安全。
三、应急措施1. 高处坠落:一旦发生高处坠落事故,应立即启动应急预案,迅速进行救援。
2. 物体打击:若发生物体打击事故,应立即停止施工,进行现场清理,并采取措施防止事故扩大。
3. 火灾事故:若发生火灾,应立即启动火灾应急预案,迅速进行灭火和人员疏散。
四、注意事项1. 施工过程中,应密切关注天气变化,如遇恶劣天气,应暂停施工,确保人员安全。
2. 施工人员应保持良好的精神状态,严禁酒后作业。
3. 施工现场应保持良好的通风,防止有害气体积聚。

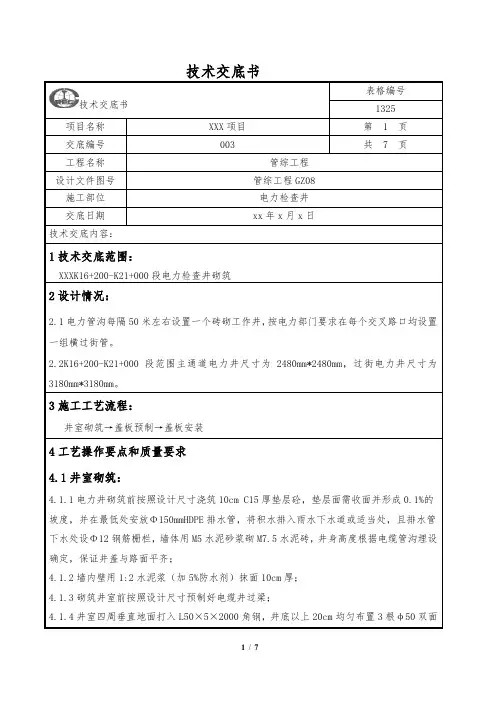

技术交底书技术交底书表格编号1325项目名称XXX项目第 1 页交底编号003 共 7 页工程名称管综工程设计文件图号管综工程GZ08施工部位电力检查井交底日期xx年x月x日技术交底内容:1技术交底范围:XXXK16+200-K21+000段电力检查井砌筑2设计情况:2.1电力管沟每隔50米左右设置一个砖砌工作井,按电力部门要求在每个交叉路口均设置一组横过街管。
2.2K16+200-K21+000段范围主通道电力井尺寸为2480mm*2480mm,过街电力井尺寸为3180mm*3180mm。
3施工工艺流程:井室砌筑→盖板预制→盖板安装4工艺操作要点和质量要求4.1井室砌筑:4.1.1电力井砌筑前按照设计尺寸浇筑10cm C15厚垫层砼,垫层面需收面并形成0.1%的坡度,并在最低处安放Φ150mmHDPE排水管,将积水排入雨水下水道或适当处,且排水管下水处设Φ12钢筋栅栏,墙体用M5水泥砂浆砌M7.5水泥砖,井身高度根据电缆管沟埋设确定,保证井盖与路面平齐;4.1.2墙内壁用1:2水泥浆(加5%防水剂)抹面10cm厚;4.1.3砌筑井室前按照设计尺寸预制好电缆井过梁;4.1.4井室四周垂直地面打入L50×5×2000角钢,井底以上20cm均匀布置3根φ50双面镀锌钢管;4.2盖板预制:4.2.1盖板采用HPB300钢筋和C30砼进行预制,尺寸见附图。
4.2.2吊钩采用HPB300钢筋,不得冷加工,4.2.3每块盖板四边和井座边包∠30×30×3角钢4.2.4盖板面层刷与周边人行道砖颜色一致的面漆,盖板面需与人行道路面齐平。
4.2.5盖板预制完成后采用运输车辆运至现场后,采用吊车进行吊装,人工配合安装,盖板安装后保证平整稳固、受力均匀,不得出现晃动现象,同时不可超切超磨,保证盖板安装后与井面缝隙不得超过5mm,盖板安装完成后对盖板面进行清扫打理电力井砌筑照片5施工规范及验收标准:5.1井室允许偏差应符合下表的规定:井室允许偏差表序号检查项目允许偏差(mm)检查数量检查方法范围点数1 平面轴线位置(轴向、垂直轴向)15每座2用钢尺量测、经纬仪测量2 结构断面尺寸+10,0 2 用钢尺量测。
砖砌检查井施工技术交底一、施工前准备工作1.1 施工人员准备1.所有参与施工的人员应具备相应的职业资格证书,熟悉本工程的图纸和技术标准,并认真研读本次交底内容。
2.所有施工人员应认真学习安全生产知识,遵守施工现场安全规定,采取措施妥善保护施工人员的安全。
特别是高空作业需要注意防护措施。
3.施工人员应定期检查施工工具和安全设备,避免在施工中使用损坏的工具和不合格的设备。
4.进入施工区域需要佩戴标准的安全帽,安全绳等防护装备。
1.2 结构、材料和设备准备1.检查井应按照设计标准要求,制作符合设计图纸要求的结构。
2.检查井施工所用砖块和灰浆应符合国家建筑节能和绿色建筑材料的要求,不得使用劣质产品。
3.砖工工具应齐全,铲子、水平仪、量具等工具应备齐。
4.施工场地应该保证干燥,做好防火措施。
二、检查井施工过程与技术要点2.1 填筑基底和垫层1.首先确定检查井底部离地面的高度,然后挖掘适当大小的基坑。
2.在基坑底部挖出设备孔,并在孔上放置一块混凝土板,然后用这块混凝土板水平垫平挖的基坑,并且做好坑底回填工作。
3.坑内回填至离地面约1.0m高度处,为此,应在坑内设置一层碎石垫层,再铺设石灰石砖或混凝土块,将其夯实。
4.碎石厚度大于等于200mm,碎石垫层厚度大约在120mm,垫层应夯实,否则在施工过程中容易出现砼破坏、沉降等质量问题。
2.2 砖砌检查井壁1.根据设计要求,将砼圆柱机上的设置在基底上并注意其水平度和垂直度,开始砖砌交错排列。
2.当预埋好圆筒和缀合后,在圆筒处分别做出与缀合母壁相契合的斜垫,防止混凝土料渗透出去,但斜垫不得阻碍砼泵灌入砼料。
3.砖砌过程中台阶处应全部缩小,使得十字尺相交点悬空,以便检查井人员移动时能够容易跨越台阶。
4.每层砖应该错缝搭接,水平度和垂直度应被严格控制。
5.其余的装饰处理需要根据实际情况来进行处理,确保所有灰缝和表面光滑设计要求一致。
2.3 安装检查井盖1.检查井砖砌之后,在井口应该设置井筋、盖板和附加件等,然后再施工砼盖板,如果不需要进行拆卸,那么如果需要就可以采用预制砼板。
技术交底书技术交底书表格编号1325项目名称XXX项目第 1 页交底编号003 共 7 页工程名称管综工程设计文件图号管综工程GZ08施工部位电力检查井交底日期xx年x月x日技术交底内容:1技术交底范围:XXXK16+200-K21+000段电力检查井砌筑2设计情况:2.1电力管沟每隔50米左右设置一个砖砌工作井,按电力部门要求在每个交叉路口均设置一组横过街管。
2.2K16+200-K21+000段范围主通道电力井尺寸为2480mm*2480mm,过街电力井尺寸为3180mm*3180mm。
3施工工艺流程:井室砌筑→盖板预制→盖板安装4工艺操作要点和质量要求4.1井室砌筑:4.1.1电力井砌筑前按照设计尺寸浇筑10cm C15厚垫层砼,垫层面需收面并形成0.1%的坡度,并在最低处安放Φ150mmHDPE排水管,将积水排入雨水下水道或适当处,且排水管下水处设Φ12钢筋栅栏,墙体用M5水泥砂浆砌M7.5水泥砖,井身高度根据电缆管沟埋设确定,保证井盖与路面平齐;4.1.2墙内壁用1:2水泥浆(加5%防水剂)抹面10cm厚;4.1.3砌筑井室前按照设计尺寸预制好电缆井过梁;4.1.4井室四周垂直地面打入L50×5×2000角钢,井底以上20cm均匀布置3根φ50双面镀锌钢管;4.2盖板预制:4.2.1盖板采用HPB300钢筋和C30砼进行预制,尺寸见附图。
4.2.2吊钩采用HPB300钢筋,不得冷加工,4.2.3每块盖板四边和井座边包∠30×30×3角钢4.2.4盖板面层刷与周边人行道砖颜色一致的面漆,盖板面需与人行道路面齐平。
4.2.5盖板预制完成后采用运输车辆运至现场后,采用吊车进行吊装,人工配合安装,盖板安装后保证平整稳固、受力均匀,不得出现晃动现象,同时不可超切超磨,保证盖板安装后与井面缝隙不得超过5mm,盖板安装完成后对盖板面进行清扫打理电力井砌筑照片5施工规范及验收标准:5.1井室允许偏差应符合下表的规定:井室允许偏差表序号检查项目允许偏差(mm)检查数量检查方法范围点数1 平面轴线位置(轴向、垂直轴向)15每座2用钢尺量测、经纬仪测量2 结构断面尺寸+10,0 2 用钢尺量测。
一、前言为确保砌筑井施工过程中的安全,保障施工人员生命财产安全,现将砌筑井安全技术交底如下,请全体施工人员认真学习并严格执行。
二、施工前的安全准备1. 施工人员必须进行入场安全教育,经考试合格后方可进场。
2. 进入施工现场必须佩戴合格的安全帽,系好下颌带,锁好带扣。
3. 检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全。
4. 砌筑前,对砌块、砂浆、水泥等原材料进行质量检验,确保符合设计要求。
三、施工过程中的安全措施1. 砌筑前,对井室进行清理,确保井室内部干净、无杂物。
2. 砌筑前,砌块应充分湿润,砌筑砂浆配合比符合设计要求,现场拌制应拌合均匀、随用随拌。
3. 砌块应垂直砌筑,需收口砌筑时,应按设计要求的位置设置钢筋混凝土梁进行收口。
4. 圆井采用砌块逐层砌筑收口,四面收口时每层收进不应大于30mm,偏心收口时每层收进不应大于50mm。
5. 砌块砌筑时,铺浆应饱满,灰浆与砌块四周粘接紧密、不得漏浆,上下砌块应错缝砌筑。
6. 砌筑时应同时安装踏步,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
7. 内外井壁应采用水泥砂浆勾缝;有抹面要求时,抹面应分层压实。
8. 井壁抹面应密实平整,不得有空鼓、裂缝等现象,检查井流水槽应平滑、圆滑、光洁。
9. 底板与井室、井室与盖板之间的拼缝,水泥砂浆应填塞严密,抹角光滑平整。
10. 雨水口的位置及深度应符合设计要求;基础施工应符合规定。
11. 雨水口砌筑时,灰浆应饱满,随砌、随勾缝,抹面应压实;雨水口底部应用水泥砂浆。
四、施工中的安全注意事项1. 墙身砌体高度超过地坪1.2m以上时,应搭设脚手架作业;高度超过4m时,采用内脚手架必须支搭安全网,用外脚手架应设防护栏杆和挡脚板方可砌筑。
2. 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过5皮侧砖,同一块脚手板上的操作人员不应超过2人。
3. 采用内脚手架时,应在房屋四周按照安全技术规定的要求设置安全网,并随施工的高度上升,屋檐下一层安全网,在屋面工程完工前,不准拆除。
检查井砌筑安全技术交底4篇【第1篇】管道安装检查井砌筑平安技术交底1、施工前作业人员必需佩带平安帽和必要的劳动防护用品进入施工现场;并且进行现场勘察,了解施工区平安状况,排解事故隐患。
2、管沟采纳机械与人工开挖,管沟开挖前,有技术人员按图纸规定要求定位放线。
3、土方开挖必需由上而下挨次放坡进行,严禁采纳挖空底脚的操作法。
开挖土方的操作人员之间,必需保持足够的平安距离;横向间距不小于2米,纵向间距不小于3米。
4、上下沟槽(坑)必需设置结实立梯,梯子不得有缺层或垫高使用,上端要扎牢,下端有防滑措施。
严禁攀登支撑、支架或乘吊运机械设备上下沟槽。
5、在靠近建筑物、设备基础、电杆及各种脚手架四周挖土时,必需实行平安防护措施。
6、进行沟槽作业施工时,上方人员不得向沟槽内乱扔砖石碎块或与沟槽内的人员嬉闹。
7、沟槽开挖是严禁扰动草地土壤,如发生超挖,严禁用土回填。
管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢。
8、机械下管时,应设专人管理交通,管理交通人员应手持红旗位于明显位置处。
下管时,应设专人指挥,沟内人员应远离作业处。
9、管材未连接前,应实行临时固定措施,防止管材下滑。
10、管材对接时,应设专人指挥,沟槽内管材之间要保持肯定的平安距离,作业人员不得站在已到位管子和正在对接的管材之间。
11、管接口必需密实,平顺,不脱落。
内胀圈中心应对正管缝,填料密实。
管内不得有泥土,石子,砂浆,砖块,木块等杂物。
12、污水管道、雨污水合流管道,设计要求闭水的其他排水管道,必需作闭水试验。
闭水试验允许偏差值渗水量符合规定要求。
13、检查井砌筑时,按规定的内径砌筑,井壁必需相互垂直,不得有通缝,必需保证灰浆爆满,灰缝平整。
抹面压光,不得有空鼓,裂缝等现象。
井框井盖必需完整无缺,安装平稳位置正确。
14、检查井井壁必需相互垂直,不得有通缝,必需保证灰浆饱满,灰缝平整。
抹面压光不得有空鼓、裂缝等现象。
井内溜槽应平顺,踏步安装坚固,位置正确,不得有建筑垃圾等杂物。
砖砌检查井施工技术交底施工技术交底记录施管表5工程名称:XXX厂三期道路及外管网分部工程分项工程名:砖砌检查井施工技术交底一、应用图集1.雨污水检查井施工图1)按照《给水排水标准图集》02S515设计图施工,检查井规格选用按照图集管径大小选用,雨污水检查井(盖板式)。
2)对于雨水系统的虹吸井,当进井支管超过三根(不含主管道)时采用异型现浇钢筋砼消能井。
参见图集02(03)S515排水检查井图集第33页,图集中的尺寸B变更为1700mm,配筋及井盖尺寸相应变化。
二、施工要求1.按照设计图及《给水排水标准图集》施工。
2.井坑开挖:注重雨季施工的安全防护措施,根据现场施工进度(人员、材料、机械)、土壤情况确定放坡系数,坑两侧2m范围内不得堆放土方,留出不低于1.5m宽度的施工道路。
3.检查井施工:先按下列规范验收管道,允许偏差应符合下表的规定。
按照设计要求,核对井室高度与井室尺寸形状。
通常预留至地面的高度是75cm(铸铁盖15cm,井筒高度40cm,混凝土盖板20cm)。
三、施工细节1.管道与检查井周围用砂浆(混凝土)填满,不能留空隙。
2.要求管口要与矩形检查井壁内壁平齐或管端进入井内壁≦1cm,圆形井与管口留有合适距离,所有井均与管内底结合平顺,不得积水或倒坡。
3.矩形井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓、裂缝等现象。
4.检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。
流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。
井内流槽应平顺,不得有建筑垃圾等杂物。
雨水井内壁在流槽上D/2.流槽应与上下游管道底部平滑顺接,管道内底高程应符合设计图纸的要求。
5.井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。
铸铁井盖及座圈必须完整无损,安装平稳,位置正确。
本工程的检查井采用收口式。
交底单位:施工单位接收单位:监理单位交底人:施工单位接收人:监理单位。
检查井砌筑安全技术交底一、管道安装、检查井砌筑安全技术交底1、管道安装铺设,必须由专人负责专人指挥。
2、管子运到沟槽边,应与槽边保持不小于1米的距离,并应用三角木塞牢。
3、溜放管子所用的索具均事先检查,确保牢固可靠。
4、吊车下管,绳索吊环、钢丝绳等用具应安全可靠,其回旋范围内不得有人,管下方沟槽不得有人。
5、管子就位对接时,注意勿将手脚伸入两管接口处,以免轧伤手脚。
6、管子就位后,应随即用混凝土或塞块稳住,不让滚动。
7、管道内的接口沟缝工作,应随铺管进度,分段进行,进入管内操作的部位距管口不宜超过20米,管内操作时,管外应有专人监护,互相呼应,以免发生意外。
8、向槽下递运砌井材料时,应上下照应,互相配合。
用手递砖时,每次不应超过2块,递灰浆桶必须稳提稳放,如井深超过2米时,砖必须用容器盛装后用绳索吊送,灰浆桶亦用绳索吊送。
9、在井下应将砖及灰浆桶堆齐放稳,以免倾倒砸脚。
10、砌筑的间息时,井口必须用铁和木盖板盖严,当井砌好四周回填后,应随即将井框、井盖安上,防止行人跌入,并防止闲人下井发生意外。
11、施工作业人员必须正确佩带安全帽和必要的劳动防护用品。
二、路基工程施工通用安全技术交底1、施工前,应邀请道路施工占地范围内有关现况管线等地下设施的管理单位召开施工配合会,了解各种设施的状况,核实位置,必要时应采取详探措施,并研究、确认加固或迁移方案,详探作业中,应采取措施使被探地下管线保持安全的状态。
2、施工前应清理现场,清除各种障碍物,平整地面,满足施工需要;施工现场使用的机具设备,使用前应检查、试运转,确认合格后方可使用,施工中应定期检查,保持正常运行。
3、对于路基下的坟坑和废弃的水井、人防设施、地下管道等应在路基外封堵,并按技术规定及时处理,确认合格。
4、使用汽车,机动翻斗车运输工具、材料时,应严格按照运输车辆相关安全技术交底要求操作。
5、施工中,应对道路范围内的地下管线做周密计划,合理安排,道路结构以下的管线应先行施工,不得互相干扰;施工中由于设计变更等原因,使路基范围内的原地下管线等构筑物埋深较浅,作业中可能受到损坏时,应向监理工程师、设计单位和建设单位提出采取加固或迁移措施的要求,并办理手续。
检查井砌筑安全技术交底检查井砌筑安全技术交底为了确保检查井砌筑工程的顺利进行,并保证施工过程中的安全性,我们需要进行检查井砌筑安全技术的交底。
本文将详细介绍检查井砌筑的相关安全技术措施,以确保每个施工人员都能正确操作,避免事故发生。
1.施工现场准备在进行检查井砌筑之前,我们需要进行施工现场的准备工作。
首先,要确保施工现场的地基坚实、平整,并清理干净杂物,防止发生意外。
其次,确保施工现场的周围没有危险物品和人员经过,以免造成伤害。
最后,在施工现场设置合适的安全警示标志,提醒工人注意安全。
2.用具材料准备在检查井砌筑之前,需要对所需的用具和材料进行准备。
检查井砌筑一般需要用到水泥、砂子、石头等材料,以及高强度的砌筑工具。
在使用和搬运这些材料时,需要注意以下几点:首先,要确保材料质量合格,不可使用过期或劣质的材料。
其次,要正确使用工具,避免造成划伤或刺伤等事故。
最后,在使用工具和搬运材料时要注意自身的安全,避免受伤。
3.砌筑过程中的注意事项在进行检查井砌筑时,需要注意以下几点:首先,要严格按照设计要求进行施工,确保砌筑质量。
其次,要注意砌筑过程中的防护措施,如佩戴好安全帽、手套、口罩等。
同时,要注意防止落石和溅水等情况引发的事故。
最后,在砌筑过程中要定期检查施工现场的安全状况,及时清理工地杂物,确保施工环境整洁、安全。
4.高温天气的施工注意事项在高温天气下进行检查井砌筑时,需要特别注意以下几点:首先,要提前做好防暑工作,备好充足的清凉饮品。
其次,避免在中午12点到下午3点这段时间进行施工,因为此时的高温对施工人员的健康有较大影响。
最后,在砌筑现场要提供足够的遮阳设施,确保施工人员有合适的休息和避暑场所。
5.紧急情况处置方法在检查井砌筑过程中,如遇到紧急情况,需要按照以下步骤进行处理:首先,要立即停止施工,确保所有人员的安全。
其次,要及时报告相关部门和上级领导,寻求帮助和支援。
最后,在等待救援的过程中,要做好防护措施,确保施工现场的安全状况。
检查井施工安全技术交底一、前言检查井施工是市政工程和建筑施工中常见的作业项目,但由于其施工环境复杂、作业空间有限等特点,存在一定的安全风险。
为了确保施工过程中的安全,提高施工人员的安全意识和操作技能,特进行本次安全技术交底。
二、施工准备阶段的安全注意事项1、施工前必须对施工现场进行详细的勘察,了解地下管线、电缆等设施的分布情况,并采取相应的保护措施。
2、编制详细的施工方案和安全技术措施,并经审批后方可实施。
3、对施工人员进行安全教育培训,使其熟悉施工过程中的安全风险和防范措施。
4、配备齐全的个人防护用品,如安全帽、安全带、安全鞋等。
5、检查施工机械设备的性能和安全性,确保其正常运行。
三、检查井开挖阶段的安全措施1、开挖前应根据土质情况和检查井的深度确定放坡系数或采取支护措施。
2、在开挖过程中,应设置专人观察边坡的稳定性,如发现异常情况应立即停止作业并采取相应的措施。
3、挖出的土方应及时运走,不得堆放在井口周围,以免影响施工安全。
4、夜间施工时,应设置足够的照明设施,确保施工现场的亮度。
四、检查井砌筑阶段的安全要点1、砌筑用的材料应堆放整齐,不得堵塞通道。
2、砌筑时应搭设牢固的脚手架或操作平台,严禁站在墙上砌筑。
3、操作人员应佩戴好个人防护用品,如手套、口罩等。
4、吊运砌筑材料时,应使用专用的吊运设备,并确保吊运过程中的安全。
五、检查井内作业的安全规定1、进入检查井内作业前,必须先进行通风换气,检测井内的空气质量,确保符合安全要求。
2、作业人员应佩戴好安全带,并将安全带的另一端固定在可靠的位置。
3、在井内作业时,应设置专人监护,监护人不得擅自离岗。
4、井内使用的照明设备应采用安全电压,严禁使用明火照明。
六、施工用电安全1、施工现场的临时用电应符合《施工现场临时用电安全技术规范》的要求。
2、配电箱应设置在干燥、通风的场所,周围不得堆放杂物。
3、电线电缆应架空或埋地敷设,严禁拖地或乱拉乱接。
4、电气设备应定期进行检查和维护,确保其性能良好。
年月日工程名称分部工程分项工程名称检查井交底内容:一、一般规定1、检查井切合设计要求的标准图集型号。
砌筑用砖采纳体制一般黏土砖,其强度等级不该低于,并应切合国家现行标准《一般黏土砖》的规定;砌筑沙浆切合设计要求,应采纳机械拌和平均,稠度切合施工要求。
2、排水管道检查井一定保证防水,做到不渗、不漏。
3、检查井砌筑高度依据施工需要确立,应配合路面施工逐渐长高(设计有井圈加固的,砌至加固混凝土底面标高为止),井口采纳覆盖及保护举措,防止损坏和污染。
4、砌筑工具及各样协助工具应齐备,应严格按砖砌体相关操作规程施工。
二、基本要求1、井底基础应与管道基础同时浇筑。
砌筑前应将砖用水浸透,当混凝土基础抗压强度达到5MPa 以上,基础面清理洁净并洒水润湿后,方可铺浆砌筑。
2、排水管道检查井内的流槽与井壁同时砌筑,流槽应与上下游管道底部接顺,表面压实抹光,井底坡度与管道坡度一致;积淀井深度应切合设计要求,砌筑积淀部分时,应同时将井四周回填(可采纳碎砖灌沙浆或低标号混凝土浇筑)密实。
3、井室砌筑时,应同时安装踏步(不可以直接安装在水平缝内,应保证连结处沙浆饱满),地点应正确,踏步安装后,在砌筑沙浆或混凝土未达到规定抗压强度前不得践踏。
混凝土井壁的踏步在预制或现浇时安装。
4、在砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应切合设计要求,管与井壁连接处应严实,预留支管管口采纳低强度等级沙浆砌筑封口抹平。
交底单位新余市渝泉水业责任有限企业大接收单位亚湾分企业交底人接收人年月日工程名称分部工程分项工程名称检查井交底内容:5、检查井接入圆管的管口应与井内壁平齐(管口纵向距离应依据标准图计算正确),当接入管径大于 300mm 时,应砌砖券加固。
6、砌筑圆形检查井时,应随时检测直径尺寸,当四周收口时,每层收进不该大于30mm;当偏爱收口时,每层收进不该大于50mm。
7、砌筑检查井的内壁应采纳水泥沙浆勾缝。
有抹面要求时,砌砖时井内壁应采纳缩口灰,抹眼前清理并润湿墙面,内壁抹面应分层压实(一般采纳两遍法,有闭水要求时采纳三遍法);外壁应采纳水泥沙浆搓缝挤压密实或两遍法抹面。
