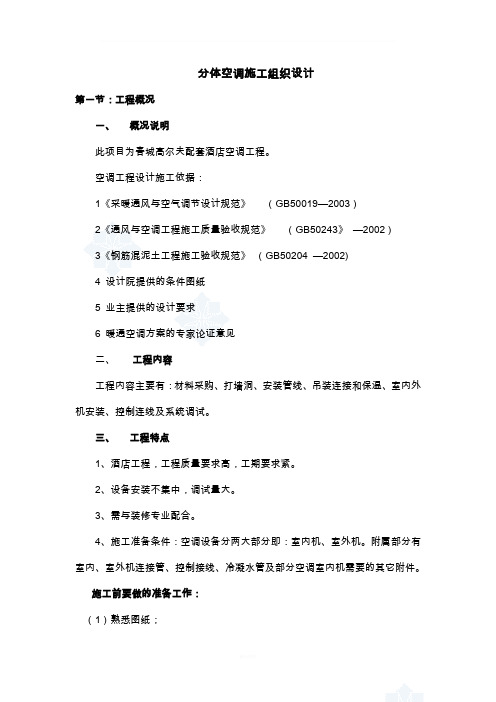

分体空调施工组织设计第一节:工程概况一、概况说明此项目为春城高尔夫配套酒店空调工程。
空调工程设计施工依据:1《采暖通风与空气调节设计规范》(GB50019—2003)2《通风与空调工程施工质量验收规范》(GB50243》—2002)3《钢筋混泥土工程施工验收规范》(GB50204 —2002)4 设计院提供的条件图纸5 业主提供的设计要求6 暖通空调方案的专家论证意见二、工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。
三、工程特点1、酒店工程,工程质量要求高,工期要求紧。
2、设备安装不集中,调试量大。
3、需与装修专业配合。
4、施工准备条件:空调设备分两大部分即:室内机、室外机。
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。
施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”的工作理念。
其它专业需配合的地方:(1)室内外机的连接管道洞由土建施工;(2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工可让位于其它专业;(4)冷凝管有坡度要求,需要与其它专业协调统一安排。
第二节:主要施工方法及技术要求一、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温分歧管焊接(采用乙炔加氧气焊接,并要充氮气保护焊接,焊接后打压试验,压力大小2.5mpa)、主管线焊接、凝结水管线安装、管线保温、电力线敷设二、安装要点及技术要求:1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打洞的墙板上标出所开洞孔的大小,征得业主和现场监理同意后进行打孔作业。
分体空调施工组织方案第一节:工程概况一、概况说明二、工程内容工程内容:材料準備、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。
三、工程特点1、工程质量要求高,工期要求紧。
2、设备安装调试量大。
3、需与装修专业配合。
4、施工准备条件:空调设备分两大部分即:室内机、室外机。
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。
施工前要做的准备工作:(1)熟悉图纸;(2)材料準備;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”的工作理念。
其它专业需配合的地方:(1)室内外机的连接管道洞的預留及開孔;(2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工可让位于其它专业;(4)冷凝管有坡度要求,需要与其它专业协调统一安排。
第二节:主要施工方法及技术要求一、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温分歧管焊接、主管线焊接、凝结水管线安装、管线保温、电力线敷设二、安装要点及技术要求:1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打洞的墙板上标出所开洞孔的大小,征得业主和现场顧問同意后进行打孔作业。
管线过墙洞,采用电锤打孔,若不适宜电锤打孔的墙壁在征得业主同意后方可用其它方式打孔。
孔的大小大于穿过管线(含保温层)外径,吊装室内机及支托架固定采用膨胀螺栓。
管线穿过墙体或楼板处应设镀锌铁皮套管或钢套管,管道的焊缝不得置于套管内,镀锌铁皮套管应与墙面平齐,但应比地面高出20mm,管道与套管的空隙应用隔热或其它不燃材料填塞,不得将套管作为管道支撑。
3、冷媒配管(1)步骤:支架或吊杆制作、按图纸要求配管、焊接吹净试漏干燥保温(2)冷媒配管应严守配管三原则:干燥、清洁、气密性。
分体空调施工方案组织设计1. 引言本文档旨在为分体空调施工提供组织设计方案。
分体空调施工是指安装分体空调系统以提供房间或建筑中的舒适空气温度和空气质量的过程。
在施工过程中,需要合理组织工作人员、设备和物料,确保施工的高效进行,并达到预期的目标。
2. 施工前准备在进行分体空调施工之前,需要进行一系列的准备工作,包括但不限于以下几项:•施工计划编制:根据项目要求和实际情况,编制详细的施工计划,确定施工的时间安排、工作顺序和施工任务。
•人员配备:根据施工计划和工作量,合理配备所需的工人数量,并确保其具备相关的专业技能和资质证书。
•设备和工具准备:根据施工任务要求,准备所需的工具、设备和机械,并确保其完好可用。
•物料采购:根据施工计划和物料清单,及时采购所需的物料和建材,确保施工过程中的物料供应。
3. 施工组织3.1 项目经理项目经理作为施工过程的核心管理者,负责项目的整体管理和协调工作。
其主要职责包括但不限于以下几点:•施工计划的制定和调整:根据项目的要求和实际情况,制定施工计划,并在施工过程中根据需要进行调整。
•施工任务的分配:根据施工计划和工作量,将工作任务合理分配给相应的施工人员,并确保任务的顺利完成。
•施工过程的监督和控制:监督施工过程中的工作进度、质量和安全,及时发现和解决问题,确保施工的顺利进行。
•与相关方的沟通和协调:与业主、监理单位、设计单位等相关方保持良好的沟通和协调,解决问题并提供技术支持。
3.2 施工人员施工人员是实际参与施工工作的关键角色,他们负责具体的施工任务,包括但不限于以下几项:•安装分体空调设备:根据设备安装图纸和相关规范,进行分体空调设备的安装和调试。
•布置空调管道:根据设计要求和实际布局,进行空调管道的布置和连接,确保管道的畅通和正常运行。
•安装控制装置:安装分体空调系统的控制装置,根据要求设置温度、湿度和风速等参数。
•进行试运行和调试:在施工完成后,进行试运行和调试,确保分体空调系统的正常运行。
分体空调施工方案分体空调施工方案一、分体空调简介分体空调主要由室内机和室外机组成,室内机放置在室内墙壁上方或者挂在室内墙壁上,室外机放在户外空旷的地方。
分体空调具有安装方便、使用效果好、噪音低、节能等优点,是目前家庭或者办公场所最常使用的空调之一。
二、施工准备1.施工前需查看室内和室外空调的安装位置,确保空调与墙壁、地面、门窗等物体的距离符合安装要求。
2.检查电源部分,确保所需电压和线路符合要求,并准备所需线缆和插座。
3.准备所需工具和材料,如扳手、刀具、导管等。
三、室外机安装1.选择一个平整、通风、安全的地方作为室外机的安装位置。
2.根据平面位置确定好支架的位置,确保支架稳固,并用螺丝固定。
3.根据室外机的尺寸,在支架上安装好室外机,并用螺丝固定。
4.安装好室外机后,将室外机与室内机连接好,并固定好连接处。
四、室内机安装1.确定好室内机的位置,并在墙壁上打好相应的孔。
2.将导管通过墙壁的孔洞引入室内,然后将室内机安装在墙壁上,并用螺丝固定。
3.安装好室内机后,将导管与室内机的连接口连接好,并用垫圈和螺丝固定好连接处。
五、电源和管路连接1.将两组电源线通过导管引入室内,然后接入室内机的电源插座和室外机的电源插座。
2.连接室内机和室外机的导管,确保导管的长度符合要求,并用密封胶将导管固定好。
3.检查电源和管路连接处是否牢固,确保无松动和漏水现象。
六、测试和调试1.接通电源后,检查完整个电气系统是否正常工作。
2.调节室内机的温度、风速等参数,观察室内机是否正常运行。
3.监测室内和室外机的温度、压力等指标,确保制冷或制热效果符合要求。
4.调试完毕后,整理施工现场,清理垃圾和工具。
七、注意事项1.施工过程中,注意安全,避免发生意外事故。
2.施工前,与客户确认好施工方案和要求,确保施工符合客户的需求。
3.施工完成后,向客户详细讲解使用方法和注意事项,确保客户正确使用空调。
以上为分体空调施工方案的具体内容,施工过程中需严格按照方案进行操作,确保施工质量和安全。
空调通风分包工程施工组织设计1. 项目背景本施工组织设计旨在确保空调通风分包工程的顺利进行,并保证施工过程中安全、高质量和高效率的完成。
2. 工程概述2.1 工程目标本工程的目标是按照设计要求,完成空调通风系统的安装和调试,并保证系统正常运行。
2.2 工程范围本工程的范围涉及空调通风系统的安装和调试。
具体工作包括但不限于:- 安装空调主机、送风管道和排风口- 连接电源和控制系统- 进行系统调试和功能测试3. 施工组织设计3.1 组织架构本工程的施工组织架构如下:- 项目经理:负责整体施工组织与协调- 技术人员:负责系统安装和调试工作- 施工人员:负责具体施工和安装工作3.2 施工流程本工程的施工流程具体如下:1. 准备工作:包括场地清理、材料准备等2. 安装空调主机:按照设计要求将空调主机安装到指定位置3. 安装管道和排风口:连接送风管道和排风口,确保布局合理4. 连接电源和控制系统:接通电源并连接控制系统,进行必要的调试5. 系统调试和功能测试:对安装好的系统进行调试和功能测试,确保系统正常运行3.3 安全措施在施工过程中,要严格遵守相关的安全规定和操作规程,采取必要的安全措施,如:- 工人佩戴安全帽、防护服等个人防护装备- 施工现场设置安全警示标志- 重大施工工序进行安全技术交底和专项安全措施4. 资源需求4.1 人力资源根据工程规模,大约需要以下人力资源:- 项目经理:1人- 技术人员:2人- 施工人员:若干人4.2 材料设备根据工程需要,大约需要以下材料设备:- 空调主机、送风管道和排风口- 相关电气设备和控制系统- 工具和安装辅助材料5. 进度安排根据工程的具体情况和资源可用性,制定合理的施工进度安排,确保工程能够按时完成。
6. 质量控制施工过程中要严格按照设计要求和相关标准进行操作,确保施工质量达到预期水平。
并对施工过程进行监督和检查,及时发现和解决质量问题。
7. 风险管理针对可能出现的施工风险,制定相应的风险管理措施,并在施工过程中严格执行,确保施工安全和质量。
分体空调工程施工方案分体空调系统是指由一个室内机和一个室外机组成的空调系统,室内机安装在室内空间,室外机则安装在室外空间。
分体空调系统适用于家庭、办公室、商铺等小型空间,并且安装简单、维护方便。
在进行分体空调系统的工程施工时,需要根据建筑结构、空调系统参数等因素进行合理规划和施工,以确保系统安全、稳定和高效运行。
本文将针对分体空调系统的施工方案进行详细介绍和分析。
二、施工前准备1. 室内机安装位置的确定在进行分体空调系统的施工前,需要根据空间布局、通风、供电等因素确定室内机的安装位置。
通常情况下,室内机应安装在较为通风和空旷的位置,且远离热源和潮湿地带,以确保空调系统的散热和通风效果。
2. 室外机安装位置的确定室外机安装位置的选择对于空调系统的散热效果和外观美观具有重要影响。
一般情况下,室外机应安装在通风良好、室外空旷的位置,且远离人群活动区域,以避免噪音对周围环境和居民生活的影响。
3. 空调管道铺设在进行分体空调系统的施工前,需要对空调管道进行合理的布置和铺设。
铺设时需要考虑管道路径的合理性、弯头位置的设置、防撞保护等因素,以确保管道的安全稳定和美观。
4. 供电和线路布置分体空调系统施工前需要合理布置电源线路和系统接线,确保空调设备的正常供电和稳定运行。
同时,还需要考虑线路的绝缘和防水保护,以确保系统的安全可靠。
5. 施工现场清理在进行分体空调系统的施工前,需要对施工现场进行清理和整理,保证施工环境整洁、安全,并为后续施工作业提供良好条件。
6. 施工人员安全培训为保障施工人员的安全和施工质量,需对施工人员进行相关安全培训和技术培训,使其熟悉安全操作规程和安装流程,确保施工的安全和质量。
三、主体工程施工1. 室内机安装在进行室内机的安装时,需要根据实际情况选择合适的安装位置,并确保安装位置的墙壁结实、平整。
室内机安装时,需要进行固定、漏水防护等工作,并且合理安装排水管道,确保室内机的正常运行和使用。
分体空调动工构制规划之阳早格格创做第一节:工程表面一、表面证明二、工程真量工程真量:资料準備、挨墙洞、拆置管线、吊拆对接战保温、室内中机拆置、统制连线及系统调试.三、工程特性1、工程品量央供下,工期央供紧.2、设备拆置调试量大.3、需与拆建博业协共.4、动工准备条件:空调设备分二大部分即:室内机、室中机.附属部分有室内、室中机对接受、统制接线、热凝火管及部分空调室内机需要的其余附件.动工前要搞的准备处事:(1)认识图纸;(2)资料準備;(3)准备机具;(4)构制动工人员;(5)核查现场土建结构情况;(6)教习有关的支配规程及品量查支尺度;(7)由技能人员背技能班组举止周到接底;(8)加强仄安管制,与消事变隐患,强调“十足处事以仄安为前提”的处事观念.其余博业需协共的场合:(1)室内中机的对接受讲洞的預留及開孔;(2)室内化妆博业应视室内机位子留出设备的出进风心战设备检建孔;(3)热媒管不坡度及下度节制,配管动工可让位于其余博业;(4)热凝管有坡度央供,需要与其余博业协做统一安插.第二节:主要动工要收及技能央供一、拆置工程总步调人力构制、机具进场、会审图纸及技能接底、资料采购进场支托架创制、墙上挨洞、启槽、线槽拆置、电线、焊接拆置主管线、支托架拆置、主管线保温分歧管焊接、主管线焊接、凝结火管线拆置、管线保温、电力线敷设二、拆置重心及技能央供:1、挨洞及处理:批准应启洞孔的位子及尺寸,无误后正在要挨洞的墙板上标出所启洞孔的大小,征得业主战现场顧問共意后举止挨孔做业.管线过墙洞,采与电锤挨孔,若不相宜电锤挨孔的墙壁正在征得业主共意后圆可用其余办法挨孔.孔的大小大于脱过管线(含保温层)中径,吊拆室内机及支托架牢固采与伸展螺栓.管线脱过墙体或者楼板处应设镀锌铁皮套管或者钢套管,管讲的焊缝不得置于套管内,镀锌铁皮套管应与墙里仄齐,但是应比大天超过20mm,管讲与套管的清闲应用隔热或者其余不焚资料挖塞,不得将套管动做管讲支撑.3、热媒配管(1)步调:支架或者吊杆创制、按图纸央供配管、焊接吹净试漏搞燥保温(2)热媒配管应宽守配管三准则:搞燥、浑净、气稀性.最先是防止拆置前铜管内有火分加进,配管后要吹净战真空搞燥.动工时应注意管内浑理;焊接时采与氮气置换焊,末尾吹净.验一是包管焊接品量战喇叭心对接品量,二才是末尾的气稀性考查.(3)替换氮气的要收:央供热媒管焊接时采与氮气呵护,焊接时把微压(0.01~0.02mpa)氮气充进正正在钎焊的管讲内,以灵验防止管内氧化皮的爆收.(4)热媒管启盖:热媒管的包扎格中要害,以防止火分、赃物、灰尘等加进管内.热媒管脱墙一定要将管头包扎周到.姑且不对接的已拆置佳的管子要把管心包扎佳.(5)热媒管吹净:热媒管吹净是一种把管内宝物扫除进来的最佳要收,简曲要收是将氮气瓶压力安排阀与室中机的充气心对接佳,将所有室内机的接心用盲塞堵佳死存.一台室内机接心动做排污心,用脚持绝缘资料抵住管心,安排压力阀0.5mpa,至脚抵不住时赶快释搁绝缘物,赃物及火分即随着氮气所有被排除.那样循环举止若搞次曲至无污物格中排除为止.对于所有液管战睦管均按此要收做吹净处理.(6)热媒管钎焊:6.1、热媒管钎焊钎的准备:包管钎焊条的品量尺度,做佳焊接设备的准备,铜管切心表面要仄坦,不得有毛刺、回凸等缺陷,缺心仄里允许倾斜,偏偏好为管子曲径的1%.6.2 热媒管钎焊应采与磷铜焊条或者银焊条,焊接温度为7000C-8450C,钎焊处事宜背下或者火仄侧背举止,尽大概防止俯焊,接洽的分支心一定要脆持火仄.6.3火仄管(铜管)支撑物隔断尺度如下:注意:铜管不克不迭用金属支托架夹紧,应正在自然状态下,通过保温层托住铜管,以防热桥爆收.(7)扩心对接热媒管与室内机对接采与喇叭心对接,果此要注意喇叭心的扩展品量,其中启心的扩心深度不该小于管径,扩心目标应迎热媒流背,切管采与切割刀,扩心战琐紧螺母时正在扩心的内表面上涂少许热冻油,扩心尺寸战螺母扭力如下表:4、所以热媒管保温管一定要包扎戴包扎,过墙处要做铁皮套管,过楼板时要用套管.5、热凝火管的拆置:热凝火管采与PPR(PVC)工程塑料管( 按安排央供):(1)步调:对接火管查看火揭收(2)管讲拆置前必须将管内的污物及锈蚀浑净搞净,拆置停顿功夫对于管讲启心应采与启关呵护步伐.(3)热凝火管的火仄管应坡背排火心坡度尽大概搞到8/1000,真正在艰易时也要包管3/1000以上.(4)室内机与热凝火管之间做硬对接,且室内机热凝火排搁应先抬下于热凝火管后,正在对接搞管.热凝火系统的渗漏考查可采与充火考查,无渗漏为合格.(5)管讲拆置后应举止系统(氮气)吹净,系统浑净后圆可来与空调设备对接.6、统制线战电源线做业:统制线局部沿热媒管捆扎敷设,室内统制器部分脱管暗敷设,克制电源线战统制线捆绑正在所有,当电源线与统制线仄止走时,应包管其正在300mm以上的距离防止搞扰.7、绝热处事:绝热处事需要按安排央供选材动工时先把保温套管脱佳,留出焊接心处,末尾处理焊心.动工时千万于克制绝热层断段局里,保温套管拆接处一定要用胶戴捆扎佳.8、室内机的拆置:步调:决断室内机的位子绘线标位挨伸展螺栓拆室内机8.1.室内机拆置主要以下重心:(1)与图纸切合性:确认机种名战拆置目标;(2)下度:注意瞅及末尾里背室内的表面;(3)火仄:火仄拆置是很要害的(火仄度正在±1°之内)(4)目标:呆板必须与天花板可睹分离处呈曲线状态;(5)定位强度:需包管机组运止不会爆收非常十分的振动战噪音;重心:(1)悬挂吊杆必须足以启受室内机的2倍沉量.采与Φ10通丝吊杆,单螺母牢固.(2)拆置前必须赋予室内机可采用的余天.(3)拆置前必须查看核查于型号.(4)注意矫正主要的设备(注意管讲的安插战走背).(5)决定留住足够的空间已供维建用(6)需要时可留一查看心.(7)拆置室内机时应包管有切合的热凝火管讲拆置空间.(8)化妆板与天花板之间不克不迭有空.短路战.9、室中机的拆置9.1室中机设备启箱查看,查看情况挖进设备启箱查看记录表,并核查于型号是可粗确.9.2 室中机设备的搬运或者吊拆;9.3室中机之间、室中机与兴办物之间应切合相映的技能确定.9.4有关设备要协共有关人员举止启箱面件操持移接脚绝.9.5查看设备正在输送历程中有无有益伤并查看设备尺寸与前提是预留相切合,确认无误后按土建预留标记表记标帜对于前提标下战核心线举止却让划线.9.5为了便于主机的集热战缩小噪音的传播目标,室中机风扇逆出侧背背兴办的坐里.9.6其余央供按照现场动工人员、業主及顧問单位的央供.10、气稀性考查:(1)做业程序:配管完工→氮气加压→查看压力是可有低沉→合格(2)考查人员的构制与单干.(3)办法:热媒管加压须用搞燥的氮气,缓缓加压考查:第一阶段:0.3mpa 加压5分钟以上第二阶段:15mpa 加压5分钟以上第三阶段:28m pa 加压5分钟以上(注意压力不克不迭超出28mpa)瞅察压力是可低沉,若无低沉即为合格,但是温度变更会引起压力变更温度每变更1℃,压力会有0.015mpa的变更,故应建正.查看有无揭收可采与脚感、听感、肥白火检漏.氮气试压完毕后将氮气搁至0.3mpa 后加R22至压力0.5 mpa用电子检漏仪检漏.(4)考查历程必须挖写气稀性考查记录(记录挖写笔墨浑晰、数据真正在).11、真空搞燥:(1)氮气试压合格后要对于系统举止真空搞燥,真空搞燥应达到品量央供.(2)真空搞燥要采用转动式真空泵(排气量401/min),使用前先查看真空泵的抽真空本收须达到-755mmHg圆可举止.(3)按下列程序:接上真空表将真空泵运止2小时以上(真空度应正在-755mmHG以上),如达不到-755mmHG应继启抽1小时,如仍达不到应查看有无揭收处.达到-755mmHG后,即停置1小时,以真空表不降下为合格.如降下,标明系统内有火分或者有漏气心,应继启处理.真空考查合格后,按估计的热媒管量加注,并挨启阀门(注意抽真空时应从气管战液管二侧举止).(4)特殊情况下,可采与特殊真空搞燥法.(5)将以上考查情况记录进相关表格.12、制热剂的加注:按规程估计另止加注.13、试机调试13.1 试机处事应正在系统吹污、气稀性考查、抽真空、充注氟利昂等项处事,完毕并达到央供、各项记录齐齐并通过主管人员核真签名后举止.13.2 果设备台数较多,调试时要每台举止调试战尝试并将调试记录接收包单位.13.3 每台试机前最先查看设备紧固件是可拧紧,仪容战电气设备应调试合格.13.4 每台试机连绝运止达到8小时为合格.14、竣工查支与接工查支:14.1 竣工查支前应具备的文献;14.2 中瞅查看;14.3 共同试运止;14.4 正在概括效能考查测定与安排后,各项指标谦足安排央供时举止接工查支.三、工程呵护及要收要包管热媒管内千万于搞净、无纯量、无火分.办理的要收是:(1)选材要庄重.(2)Ф19.05以下的铜管采与整绑买买,尽管缩小焊心.(3)千万于包管使用氮气呵护焊.(4)吹污要达到央供,(5)抽真空要达到央供.四、工程呵护及要收真量主假如室内、中机.1、室内机正在拆置佳后,由于化妆较净,要举止塑料布包扎防备,室中秘密先吊拆后拆箱便位.2、所有管线正在已对接室内、中机前一律采与扎心呵护.第三节:动工总进度计划一、根据收标圆央供战本量处事情况,合理构制动工并包管工期二、工程进度包管战统制步伐1、依照工程所需要资料,做佳采购考察处事.对于工程拆置用功具、仪器等举止核查.通联设备供应商,下收供货报告单.2、采用粗搞的名目管制人员战动工人员.央供技能过硬,能刻苦真搞且宽峻控制的工程队伍进驻工天动工,共时包管富足的备用人员以谦足抢工需要.3、搞佳动工人员的思维处事战后勤服务,脆定听从招标圆战業主顧問的管制,做到劣量服务.4、庄重按尺度战典型构制动工,包管工程品量.5、真施各工种接叉做业,需要时延少处事时间.6、接到中标报告并签坐合共书籍死效后,坐时构制设备供货.正在设备到货前,局部完毕热媒管讲拆置、电气线路敷设等前期处事.三、根据工期央供咱们排出动工局里进度计划表,睹附表一.第四节:主要动工构制及劳能源计划一、动工时各班组要相互协共,人员相互调配.二、为包管该名目成功举止,设名目控制人一名,技能控制人一名,仄安控制人一名.名目控制人控制所有工程的动工管制(工程进度、工程品量、构制协做、、人力调配),技能控制人周到控制技能管制,并独力履止品量反对权,仄安控制人对于动工现场仄安具备仄安死产反对权.第五节:品量包管步伐一、建坐健康工程品量包管体系,庄重统制动工历程的各个关节.二、名目建制中有关技能、量检人员、公司品量部分将定期战大概期对于工程品量举止查看.三、搞佳百般本资料、半兴品及设备等进场前的品量查看处事,把佳品量关,分歧格的资料一律禁绝使用.四、抓佳“三检”制度,即“自检、博检、接接检”.量检员要追踪查看,创制问题即时整理,将问题消亡正在抽芽,搞佳工序接接制度.五、抓佳四个品量统制阶段:动工准备、动工、调试与运止、查支阶段,即齐历程的品量关节.最后包管所有工程为劣良工程.第六节:仄安技能战消防捍卫步伐仄安死产处事,应宽峻规则降真责任,消亡违章,加强管制为核心,保证人身战财产仄安.一、介进该工程的人员,必须脆持仄安第一,防止为主的计划,层层建坐责任制.二、加进现场必须庄重按照现场的各项规定制度,名目经理对于动工人员要搞佳工程介绍战现场仄安培养,举止现场必须戴佳仄安帽.三、2米以上下空做业需支架脚架,使用前必须宽峻查看有无伤害局里,有无探头板,动工周围应即时浑理障碍物,防止钉子扎足或者其余的工伤局里爆收.四、工天面及附近的孔洞必须加盖坚韧,管讲横井及其预留钢筋按需要孔径切割启洞,共时防止人员下空坠降战物体坠降制成伤人事变.五、临时用电必须切合仄安用电100条确定,凡是脚持电动工具的使用必须通过符齐仄安确定的鼓电呵护拆置,动工照明用电必须用36V矮电压,干润天面做业脱绝缘胶鞋.六、动工队伍要查隐患、查马足、查麻痹思维,要时常不竭的举止仄安培养.七、动工人员应自愿按照出进制度,出进现场主动出示或者佩戴证件.八、建坐健康消防构制,庄重真止现场用火制度.电气焊用火前应操持用火脚绝,具备足够的消防东西.共时电气焊工要时常查看电气焊工具是可鼓电,以防易焚易爆等不仄安果素的爆收.逢五级以上风时克制使用明火做业.九、动工中对于乙炔、氧气管讲不得任性撤来或者裁撤,用火时应近离乙炔氧气管讲.十、资料堆栈配备足够的消防器材.十一、动工人员要庄重真止消防制度央供.。
一、工程概况本工程旨在为某住宅小区提供一套分体式空调系统,以满足业主的空调需求。
空调系统由室内机组、室外机组、连接管和控制连接导线组成。
为确保空调系统的安全、稳定运行,特制定本施工方案。
二、施工准备1. 材料准备:空调主机、连接管、膨胀节、保温材料、控制连接导线、膨胀螺栓、支架等。
2. 工具准备:电钻、扳手、切割机、螺丝刀、水平尺、测距仪等。
3. 人员准备:空调安装工、电工、电工助手等。
三、施工步骤1. 确定安装位置(1)室内机组:选择离地面1.8-2m的结实墙面,确保室内机组与屋顶有0.1m的间隙,便于通风。
(2)室外机组:选择通风良好、远离热源的地方,如外墙或地面底座,确保与周围建筑物的距离符合说明书要求。
2. 安装室内机组(1)摘下室内机组的底板,水平放置在选定墙面位置。
(2)按照底板四周箭头指示的孔洞位置,在墙上做好标记。
(3)用电钻钻出孔洞,塞上塑料胀锚螺栓。
(4)用木螺钉穿过带指示的底板孔洞,并拧入胀锚螺栓内固紧底板。
3. 开墙孔洞(1)用电钻在室内机组底板上的圆缺口周围钻一圈小孔。
(2)用铁錾凿通成洞,确保墙洞位置准确。
4. 安装室外机组(1)根据说明书要求,将室外机组安装在墙面上或地面底座上。
(2)连接室外机组与室内机组之间的连接管。
5. 连接控制连接导线(1)按照空调说明书要求,连接室内机组与室外机组之间的控制连接导线。
(2)确保连接导线绝缘良好,无破损。
6. 系统调试(1)启动空调,观察制冷效果。
(2)如制冷效果不佳,检查连接管、膨胀节、保温材料等,确保系统无泄漏。
(3)调整室内机组出风方向,确保空气循环。
四、施工注意事项1. 空调安装过程中,严格遵守操作规程,确保施工安全。
2. 注意连接管、膨胀节、保温材料等材料的选用,确保系统密封性。
3. 施工过程中,注意保护墙面、地面等设施,避免损坏。
4. 安装完成后,进行系统调试,确保空调系统运行稳定。
五、施工进度1. 施工准备:1天2. 安装室内机组:0.5天3. 开墙孔洞:0.5天4. 安装室外机组:0.5天5. 连接控制连接导线:0.5天6. 系统调试:0.5天总计:4天本施工方案旨在为业主提供一套安全、稳定、高效的分体式空调系统。
第1篇一、项目背景随着我国经济的快速发展,人民生活水平的不断提高,空调已成为家庭、办公场所等的重要设施。
分体空调因其安装简便、灵活性强、适用范围广等特点,在我国市场占有重要地位。
为了满足客户对空调系统的需求,提高空调系统的使用效果,本方案将针对分体空调工程进行详细的设计和规划。
二、项目概述1. 项目名称:某办公楼分体空调工程2. 项目地点:某市某区某办公楼3. 项目规模:总建筑面积约20000平方米4. 项目功能:办公楼内部空调系统,包括会议室、办公室、休息室等5. 项目周期:预计工期为3个月三、设计原则1. 符合国家相关标准和规范,确保工程质量和安全。
2. 节能环保,降低运行成本。
3. 系统稳定可靠,易于维护。
4. 适应性强,便于改造和升级。
5. 经济合理,满足客户需求。
四、系统选型1. 空调主机:根据办公楼总建筑面积和功能需求,选择多台分体空调主机,确保空调效果。
2. 空调末端:根据不同区域的功能需求,选择适合的空调末端设备,如风机盘管、新风机组等。
3. 冷媒:采用环保型冷媒R410A,符合国家节能减排政策。
4. 控制系统:采用智能控制系统,实现远程监控、调节和故障报警。
五、系统设计1. 空调主机设计(1)主机型号:根据空调负荷计算,选择合适的主机型号,确保空调效果。
(2)主机数量:根据总建筑面积和空调负荷,确定主机数量,保证空调系统的稳定运行。
(3)主机安装:主机应安装在通风良好、便于维护的位置,确保系统运行安全。
2. 空调末端设计(1)风机盘管:根据房间面积、高度和室内负荷,选择合适的风机盘管型号,确保空调效果。
(2)新风机组:根据室内空气质量需求,选择合适的新风机组,保证室内空气质量。
(3)末端安装:末端设备应安装在便于操作和维护的位置,确保系统运行稳定。
3. 冷媒管道设计(1)管道材质:采用铜管或不锈钢管,确保管道使用寿命和系统安全。
(2)管道布置:管道应布置合理,尽量减少弯头和接头,降低系统阻力。
(建筑工程管理)分体空调施工组织设计分体空调施工组织设计第壹节:工程概况壹、概况说明此项目为春城高尔夫配套酒店空调工程。
空调工程设计施工依据:1《采暖通风和空气调节设计规范》(GB50019—2003)2《通风和空调工程施工质量验收规范》(GB50243》—2002)3《钢筋混泥土工程施工验收规范》(GB50204—2002)4设计院提供的条件图纸5业主提供的设计要求6暖通空调方案的专家论证意见二、工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。
三、工程特点1、酒店工程,工程质量要求高,工期要求紧。
2、设备安装不集中,调试量大。
3、需和装修专业配合。
4、施工准备条件:空调设备分俩大部分即:室内机、室外机。
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。
施工前要做的准备工作:(1)熟悉图纸;(2)采购材料;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“壹切工作以安全为前提”的工作理念。
其它专业需配合的地方:(1)室内外机的连接管道洞由土建施工;(2)室内装饰专业应视室内机位置留出设备的进出风口和设备检修孔;(3)冷媒管没有坡度及高度限制,配管施工可让位于其它专业;(4)冷凝管有坡度要求,需要和其它专业协调统壹安排。
第二节:主要施工方法及技术要求壹、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温分歧管焊接(采用乙炔加氧气焊接,且要充氮气保护焊接,焊接后打压试验,压力大小2.5mpa)、室内机固定及接口室外机支架固定试压凝结水管试漏系统抽真空系统充氟试机调试、运行系统最后整理、验收试机调试、运行二、安装要点及技术要求:1、打洞及处理:核准应开洞孔的位置及尺寸,无误后在要打洞的墙板上标出所开洞孔的大小,征得业主和现场监理同意后进行打孔作业。
中央空调施工组织方案第一节:工程概况一、概况说明此项目为冀衡药业办公空调工程。
空调工程设计施工依据:1《采暖通风与空气调节设计规范》(GB50019—2003)2《通风与空调工程施工质量验收规范》(GB50243》—2002)3 业主提供的设计要求二、工程内容工程内容主要有:材料采购、打墙洞、安装管线、吊装连接和保温、室内外机安装、控制连线及系统调试。
三、工程特点1、学校工程,工程质量要求高,工期要求紧。
2、设备安装调试量大。
3、施工准备条件:空调设备分两大部分即:室内机、室外机。
附属部分有室内、室外机连接管、控制接线、冷凝水管及部分空调室内机需要的其它附件。
施工前要做的准备工作:(1)熟悉现场;(2)采购材料;(3)准备机具;(4)组织施工人员;(5)核查现场土建结构情况;(6)学习有关的操作规程及质量验收标准;(7)由技术人员向技术班组进行全面交底;(8)加强安全管理,消除事故隐患,强调“一切工作以安全为前提”的工作理念。
第二节:主要施工方法及技术要求一、安装工程总程序人力组织、机具进场、技术交底、材料采购进场支托架制作、墙上打洞、开槽、线槽安装、电线、焊接安装主管线、支托架安装、主管线保温主管线焊接、凝结水管线安装、管线保温、电力线敷设二、安装要点及技术要求:1、打洞及处理:核准应开洞孔的位置及尺寸,孔的大小大于穿过管线(含保温层)外径,吊装室内机及支托架固定采用膨胀螺栓。
2、冷媒配管(1)冷媒配管应严守配管三原则:干燥、清洁、气密性。
首先是防止安装前铜管内有水分进入,配管后要吹净和真空干燥。
施工时应注意管内清理;焊接时采用氮气置换焊,最后吹净。
验一是保证焊接质量和喇叭口连接质量,二才是最后的气密性试验。
(2)冷媒管封盖:冷媒管的包扎十分重要,以防止水分、赃物、灰尘等进入管内。
冷媒管穿墙一定要将管头包扎严密。
暂时不连接的已安装好的管子要把管口包扎好。
(3)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气瓶压力调节阀与室外机的充气口连接好,将所有室内机的接口用盲塞堵好保留。
一台室内机接口作为排污口,用手持绝缘材料抵住管口,调节压力阀0.5mpa,至手抵不住时快速释放绝缘物,赃物及水分即随着氮气一起被排除。
这样循环进行若干次直至无污物十分排除为止(每台室内机都要做)。
对所有液管和气管均按此方法作吹净处理。
(4)冷媒管钎焊:4.1、冷媒管钎焊钎的准备:保证钎焊条的质量标准,作好焊接设备的准备,铜管切口表面要平整,不得有毛刺、回凸等缺陷,缺口平面允许倾斜,偏差为管子直径的1%。
4.2 冷媒管钎焊应采用磷铜焊条或银焊条,焊接温度为7000C-8450C,钎焊工作宜向下或水平侧向进行,尽可能避免仰焊,接头的分支口一定要保持水平。
4.3水平管(铜管)支撑物间隔标准如下:注意:铜管不能用金属支托架夹紧,应在自然状态下,通过保温层托住铜管,以防冷桥产生。
(5)直径小于Ф19.05mm的铜管一律采用现场煨制。
热弯或冷弯须使用专用弯制工具。
椭圆率不应大于8%,并列安装配管其弯曲半径应相同,间距,坡向,倾斜应一致。
大于Ф19.05mm的铜管应采用冲压弯头。
(6)扩口连接冷媒管与室内机连接采用喇叭口连接,因此要注意喇叭口的扩展质量,其中承口的扩口深度不应小于管径,扩口方向应迎冷媒流向,切管采用切割刀,扩口和琐紧螺母时在扩口的内表面上涂少许冷冻油,扩口尺寸和螺母扭力如下表:1/85/83、冷凝水管的安装:(1)步骤:连接水管检查水泄露(2)管道安装前必须将管内的污物及锈蚀清洁干净,安装停顿期间对管道开口应采用封闭保护措施。
(3)冷凝水管的水平管应坡向排水口坡度尽可能做到8/1000,实在困难时也要保证3/1000以上。
(4)室内机与冷凝水管之间作软连接,且室内机冷凝水排放应先抬高于冷凝水管后,在连接干管。
冷凝水系统的渗漏试验可采用充水试验,无渗漏为合格。
4、控制线和电源线作业:控制线全部沿冷媒管捆扎敷设,室内控制器部分穿管暗敷设,禁止电源线和控制线捆绑在一起,当电源线与控制线平行走时,应保证其在300mm以上的距离防止干扰。
5、绝热工作:绝热工作需要按设计要求选材施工时先把保温套管穿好,留出焊接口处,最后处理焊口。
施工时绝对禁止绝热层断段现象,保温套管搭接处一定要用胶带捆扎好。
6、室内机的安装:步骤:决定室内机的位置画线标位打膨胀螺栓装室内机7.1.室内机安装主要以下要点:(1)与图纸符合性:确认机种名和安装方向;(2)高度:注意顾及最后面向室内的表面;(3)水平:水平装配是很重要的(水平度在±1°之内)(4)方向:机器必须与天花板可见结合处呈直线状态;(5)定位强度:需保证机组运转不会发生异常的震动和噪音;要点:(1)悬挂吊杆必须足以承受室内机的2倍重量。
采用Φ10通丝吊杆,双螺母固定。
(2)安装前必须给予室内机可选择的余地。
(3)安装前必须检查核对型号。
(4)注意校正主要的设备(注意管道的布置和走向)。
(5)确定留下足够的空间已供维修用(6)必要时可留一检查口。
(7)安装室内机时应保证有适合的冷凝水管道安装空间。
(8)装饰板与天花板之间不能有空。
.8、室外机的安装8.1室外机设备开箱检查,检查情况填入设备开箱检查纪录表,并核对型号是否正确。
8.2 室外机设备的搬运或吊装;8.3室外机之间、室外机与建筑物之间应符合相应的技术规定。
8.4有关设备要协同有关人员进行开箱点件办理移交手续。
8.5检查设备在运输过程中有无有损伤并检查设备尺寸与基础是预留相符合,确认无误后按土建预留标记对基础标高和中心线进行却让划线。
8.5为了便于主机的散热和减少噪音的传播方向,室外机风扇顺出侧背向建筑的立面。
8.6其他要求遵循现场施工人员、甲方及监理单位的要求。
9、试机调试9.1 因设备台数较多,调试时要每台进行调试和测试并将调试纪录交发包单位。
9.2 每台试机前首先检查设备紧固件是否拧紧,仪表和电气设备应调试合格。
9.3 每台试机连续运转达到8小时为合格。
10、竣工验收与交工验收:10.1 竣工验收前应具备的文件;10.2 外观检查;10.3 联合试运转;10.4 在综合效能试验测定与调整后,各项指标满足设计要求时进行交工验收。
三、工程保护及方法要保证冷媒管内绝对干净、无杂质、无水分。
解决的方法是:(1)选材要严格。
(2)Ф19.05以下的铜管采用整绑购买,尽量减少焊口。
(3)绝对保证使用氮气保护焊。
(4)吹污要达到要求,(5)抽真空要达到要求。
四、工程保护及方法内容主要是室内、外机。
1、室内机在安装好后,由于装饰较脏,要进行塑料布包扎防护,室外机要先吊装后拆箱就位。
2、所有管线在未连接室内、外机前一律采用扎口保护。
第三节:施工总进度计划一、根据发标方要求和实际工作情况,合理组织施工并保证工期二、工程进度保证和控制措施1、准备工作从现在开始。
从我们公司的合格供应商名册中,按照工程所需要材料,作好采购调查工作。
对工程安装用工具、仪器等进行核查。
联系设备供应商,下发供货通知单。
2、选用精干的项目管理人员和施工人员。
要求技术过硬,能吃苦实干且认真负责的工程队伍进驻工地施工,同时保证充足的备用人员以满足抢工需要。
3、做好施工人员的思想工作和后勤服务,坚决听从招标方和现场监理的管理,作到优质服务。
4、严格按标准和规范组织施工,保证工程质量。
5、实施各工种交叉作业,必要时延长工作时间。
6、接到中标通知并签立合同书生效后,立即组织设备供货。
在设备到货前,全部完成冷媒管道安装、电气线路敷设等前期工作。
三、根据工期要求我们排出施工形象进度计划表,见附表一。
第四节:主要施工组织及劳动力计划一、施工时各班组要相互配合,人员相互调配。
二、为保证该项目顺利进行,设项目负责人一名,技术负责人一名,安全负责人一名。
项目负责人负责整个工程的施工管理(工程进度、工程质量、组织协调、、人力调配),技术负责人全面负责技术管理,并独立行使质量否决权,安全负责人对施工现场安全具有安全生产否决权。
第五节:施工材料的组织和质量要求本工程所购材料必须符合技术要求及图纸设计要求。
施工材料的采购:施工用材料统一采购,专人负责,明确供货渠道,作好详细记录,保存全部材料质量证明。
第六节:质量保证措施一、建立健全工程质量保证体系,严格控制施工过程的各个环节。
二、项目建设中有关技术、质检人员、公司质量部门将定期和不定期对工程质量进行检查。
三、做好各种原材料、半成品及设备等进场前的质量检查工作,把好质量关,不合格的材料一律不准使用。
四、抓好“三检”制度,即“自检、专检、交接检”。
质检员要跟踪检查,发现问题及时整改,将问题消灭在萌芽,做好工序交接制度。
五、抓好四个质量控制阶段:施工准备、施工、调试与运行、验收阶段,即全过程的质量环节。
最终保证整个工程为优良工程。
第七节:安全技术和消防保卫措施安全生产工作,应严肃法规落实责任,消灭违章,强化管理为中心,确保人身和财产安全。
一、参加该工程的人员,必须坚持安全第一,预防为主的方针,层层建立责任制。
二、进入现场必须严格遵守现场的各项规章制度,项目经理对施工人员要做好工程介绍和现场安全教育,进行现场必须带好安全帽。
三、施工周围应及时清理障碍物,防止钉子扎脚或其它的工伤现象发生。
四、工地点及附近的孔洞必须加盖牢固,管道竖井及其预留钢筋按需要孔径切割开洞,同时防止人员高空坠落和物体坠落造成伤人事故。
五、临时用电必须符合安全用电100条规定,凡手持电动工具的使用必须通过符全安全规定的漏电保护装置,施工照明用电必须用36V低电压,潮湿地点作业穿绝缘胶鞋。
六、施工队伍要查隐患、查漏洞、查麻痹思想,要经常不断的进行安全教育。
七、施工人员应自觉遵守出入制度,出入现场主动出示或佩带证件。
八、建立健全消防组织,严格执行现场用火制度。
电气焊用火前应办理用火手续,具有足够的消防用具。
同时电气焊工要经常检查电气焊工具是否漏电,以防易燃易爆等不安全因素的产生。
遇五级以上风时禁止使用明火作业。
九、施工中对乙炔、氧气管道不得任意撤去或拆除,用火时应远离乙炔氧气管道。
十、材料仓库配备足够的消防器材。
十一、施工人员要严格执行消防制度要求。
第八节:其它措施一、冬(雨)季施工措施1、进入现场的设备、材料必须避免放在低洼处,要垫高。
2、设备预留孔洞应做防雨措施。
3、施工应做好放火、防滑、防冻、防风、防煤气中毒的工作。
4、室外工程应在雨季前作处安排,尽量避免在不利条件下施工。
二、现场文明施工管理措施5.1、现场文明施工管理,必须执行上级颁发的有关规定,施工现场要有各负责人主抓,施工员分工负责,施工现场有一人管文明施工。
5.2、施工现场环境要干净整洁,施工机具、材料存放要排列整齐、牢固、美观,道路畅通,无杂物阻塞;做到“一清、二有、三无”。
