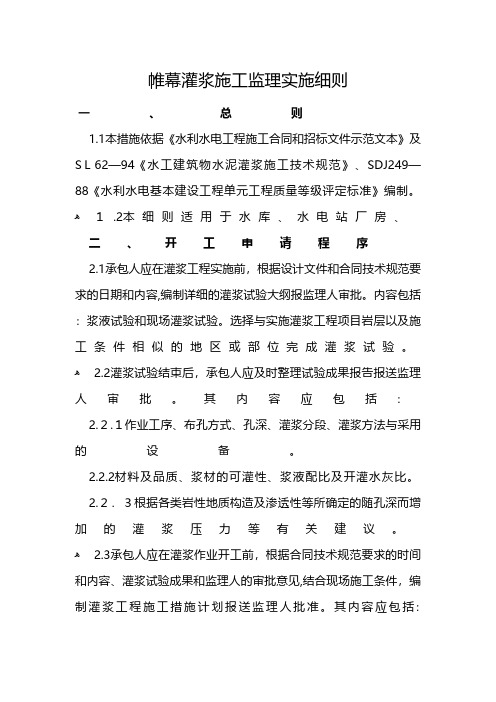

帷幕灌浆施工监理实施细那么一、总那么1.1本措施依据?水利水电工程施工合同和招标文件示范文本?及SL62—94?水工建筑物水泥灌浆施工技术标准?、SDJ249—88?水利水电根本建立工程单元工程质量等级评定标准?编制。
1.2本细那么适用于水库、水电站厂房、二、开工申请程序三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆完毕后无法直观判断其质量,并且灌入量也难以控制。
针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。
3.2承包人必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。
承包人应凭证开钻,即在钻孔前,承包人应及时通知监理工程师验收,同意前方可开钻。
钻孔应按设计和监理审批的序次进展,未经设计修改或监理工程师的同意,承包人不得随意改变钻孔序次。
3.3钻孔作业中,承包人应对孔斜、孔深及时进展检查,保证钻孔质量,并认真填写钻孔班报。
各孔终孔前,承包人应通知监理工程师参加终孔检查。
检查时必须有钻孔原始记录,对于取芯钻孔〔先导孔、检查孔〕,承包人还应及时填写“岩心相关表〞,并出示保存完整的岩芯。
终孔段必须报请监理程师参加进展测斜与方位角测定,并作好记录。
帷幕灌浆孔钻孔孔位偏差不得大于10cm,孔壁应平直完整。
当孔深小于或等于63.8各孔段的灌浆必须连续进展。
开灌前必须根据压水试验成果备足灌浆材料。
假设因故中断必须按下述规定要求进展处理,并如实记录中断灌浆时间、原因、处理措施、处理效果以及对灌浆质量的影响程度等。
〔1〕应及早恢复灌浆,否那么应立即冲洗钻孔,而后恢复灌浆。
假设无法冲洗或冲洗无效,那么应先进展扫孔,而后恢复灌浆。
〔2〕恢复灌浆时,应使用开灌比级的水泥浆继续灌注。
如注入率与中断前的相近,即可改用中断前比级的水泥浆继续灌注;如注入率较中断前的减少较多,那么浆液应逐级加浓继续灌注。
〔3〕恢复灌浆后,如注入率较中断前减少很多,且在短时间内停顿吸浆,应采取补救措施处理。

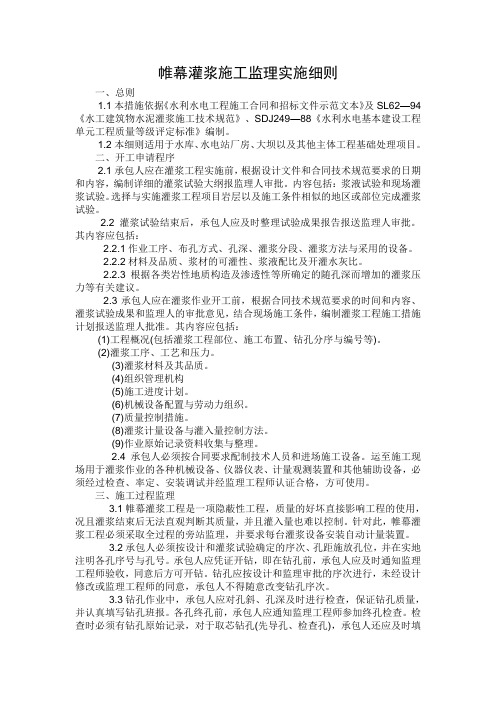

帷幕灌浆施工监理实施细则一、总则1.1本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。
ﻫ1.2本细则适用于水库、水电站厂房、二、开工申请程序2.1承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。
内容包括:浆液试验和现场灌浆试验。
选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
ﻫ 2.2灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批。
其内容应包括:2.2.1作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采用的设备。
2.2.2材料及品质、浆材的可灌性、浆液配比及开灌水灰比。
2.2.3根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
ﻫ 2.3承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
(2)灌浆工序、工艺和压力。
(3)灌浆材料及其品质。
ﻫ (4)组织管理机构ﻫ (5)施工进度计划。
(6)机械设备配置与劳动力组织。
(7)质量控制措施。
ﻫ (8)灌浆计量设备与灌入量控制方法。
(9)作业原始记录资料收集与整理。
ﻫ 2.4承包人必须按合同要求配制技术人员和进场施工设备。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
三、施工过程监理 ﻫ3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制。
针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。
帷幕灌浆监理工作实施细则1总则(1)本细则适用于三峡水利枢纽左非12#~左厂10#坝段及左岸电站厂房1#~14#机范围内的帷幕灌浆工程。
(2)本细则的编制依据是:1)建设监理合同,合同编号CTP(97)SC-0022)施工承包合同,合同编号TGP/CⅣ-4-2A~33)水工建筑物水泥灌浆施工技术规范(SL62-94)。
4)长江三峡水利枢纽基础帷幕灌浆及排水孔施工技术要求(试行)1997年9月。
5)三峡水利枢纽大坝和电站厂房工程土建与安装施工招标文件,第二卷技术规范第十三章“基础灌浆排水工程”。
6)水利水电工程钻孔压水试验规程(SL25-92)。
7)地基与基础施工及验收规范(GBJ202-83)。
2监理工作职责(1)熟悉工程设计图纸,灌浆施工技术要求和施工承包合同文件。
(2)组织由设计、业主、承包单位参加的技术交底会,并编写会议纪要。
(3)审查承包单位施工组织设计,并在施工中监督实施。
(4)审批承包单位帷幕灌浆验证性试验报告,并在施工中监督实施。
(5)检查灌浆设备、材料、外加剂、掺合料等是否符合设计与规范要求,重点检查水泥品种、标号、细度、生产日期和生产厂家资质证明,凡不符合要求的水泥,严禁用于灌浆工程。
(6)检查开工前各项准备工作,审查开工报告,认为具备条件时,开具准灌证。
(7)参予有关设计修改、施工技术核定、新工艺采用等技术问题的研讨。
(8)监督检查承包单位对承包合同、设计文件及有关规程规范、标准和安全操作规程的执行情况。
对有违反行为者,监理中心有权制止,并限期纠正。
(9)对施工质量、数量进行核定与评价,在施工监理月报上提出报告。
(10)深入施工现场,监督检查施工工序,对工程进行检查验收,上道工序不合格者,不允许进行下道工序施工。
(11)主持单元工程验收,当灌浆工程施工完毕后,承包单位向监理中心提交全套灌浆资料,经监理中心复审确认后,负责组织进行灌浆工程竣工验收。
(12)协调处理施工中发生的一般质量事故和安全事故,对重大事故及时报告业主及有关部门,并参与事故的调查研究和处理工作。
帷幕灌浆工程监理实施细则一、总则1.1本细则依据工程承建合同文件、《水工建筑物水泥灌浆施工技术规范》(D1/T5148-2001)以及有关工程施工技术和工程验收规程规范编制。
12本细则适用于水工建筑物工程水泥灌浆工程项目。
二、开工许可证的申请程序2.1工程承建单位应在灌浆作业开工之前,根据设计文件和合同技术规范要求,结合实际工程完成灌浆试验,编制并提交灌浆工程施工措施计划,灌浆试验部位、试验大纲均应事先报经监理部批准。
2.22灌浆试验结束后,承建单位应及时整理试验成果报告报送监理部审批。
其内容应包括:(1)作业工序、方法与采用的设备。
(2)材料及品质、浆材的可灌性、浆液配比及开灌水灰比。
(3)根据各类岩性地质构造及渗透性等所确定孔距及随孔深而增加的灌浆压力等有关建议。
2.33承建单位应在灌浆作业开工以前,根据灌浆试验成果和监理部的审批意见与技术规范要求,结合现场施工条件,编制灌浆工程施工措施计划报送监理部批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔孔距、分序与编号等)。
(2)灌浆工序,工艺和压力。
(3)灌浆材料及其品质。
(4)施工进度计划。
(5)机械设备配置与劳动力组织。
(6)质量控制措施。
(7)灌浆计量设备与灌入量控制方法。
(8)作业原始记录资料收集与整理。
(9)施工安全与环境保护措施。
2.4承建单位必须按合同要求组织施工设备进场。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
2.5承建单位应做好各种灌浆材料的检测和浆材配比的试验工作,并于灌浆作业开始前将试验成果报送监理部批准。
2.6上述报送文件连同审签意见单均一式四份,经工程承建单位项目经理(或其授权代表)签署并加盖公章后递交。
监理部审阅后限时返回审签意见单一份,原文件不退回。
审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。

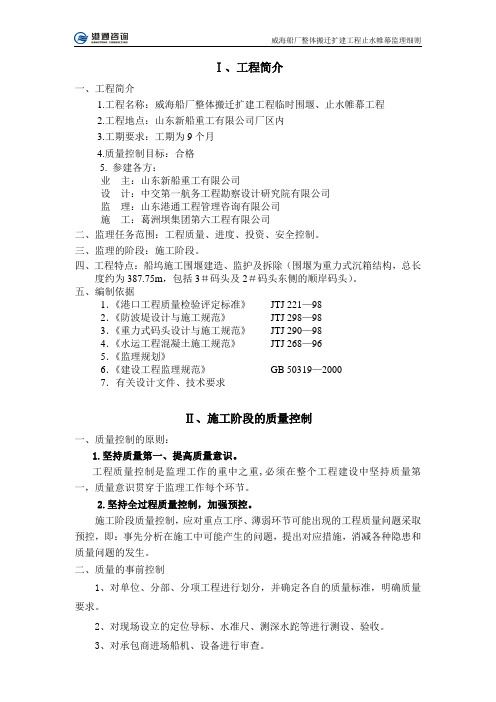

Ⅰ、工程简介一、工程简介1.工程名称:威海船厂整体搬迁扩建工程临时围堰、止水帷幕工程2.工程地点:山东新船重工有限公司厂区内3.工期要求:工期为9个月4.质量控制目标:合格5. 参建各方:业主:山东新船重工有限公司设计:中交第一航务工程勘察设计研究院有限公司监理:山东港通工程管理咨询有限公司施工:葛洲坝集团第六工程有限公司二、监理任务范围:工程质量、进度、投资、安全控制。
三、监理的阶段:施工阶段。
四、工程特点:船坞施工围堰建造、监护及拆除(围堰为重力式沉箱结构,总长度约为387.75m,包括3#码头及2#码头东侧的顺岸码头)。
五、编制依据1.《港口工程质量检验评定标准》JTJ 221—982.《防波堤设计与施工规范》JTJ 298—983.《重力式码头设计与施工规范》JTJ 290—984.《水运工程混凝土施工规范》JTJ 268—965.《监理规划》6.《建设工程监理规范》GB 50319—20007.有关设计文件、技术要求Ⅱ、施工阶段的质量控制一、质量控制的原则:1.坚持质量第一、提高质量意识。
工程质量控制是监理工作的重中之重,必须在整个工程建设中坚持质量第一,质量意识贯穿于监理工作每个环节。
2.坚持全过程质量控制,加强预控。
施工阶段质量控制,应对重点工序、薄弱环节可能出现的工程质量问题采取预控,即:事先分析在施工中可能产生的问题,提出对应措施,消减各种隐患和质量问题的发生。
二、质量的事前控制1、对单位、分部、分项工程进行划分,并确定各自的质量标准,明确质量要求。
2、对现场设立的定位导标、水准尺、测深水跎等进行测设、验收。
3、对承包商进场船机、设备进行审查。
4、督促承包单位建立并完善其质量保证体系、技术保证体系、安全保证体系。
5、检查工程使用的原材料“三证”是否齐全,质量是否满足设计和规范要求,并按规范规定抽样送检。
监理工程师按照相关规范要求进行平行试验,平行试验计划见下表:9、检查施工中使用的计量器具是否有相应的技术合格证,正式使用前要进行校验或校正。
帷幕灌浆施工监理实施细则一、总则1.1本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。
1.2本细则适用于水库、水电站厂房、大坝以及其他主体工程基础处理项目。
二、开工申请程序2.1承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。
内容包括:浆液试验和现场灌浆试验。
选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
2.2灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批。
其内容应包括:2.2.1作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采用的设备。
2.2.2材料及品质、浆材的可灌性、浆液配比及开灌水灰比。
2.2.3根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
2.3承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
(2)灌浆工序、工艺和压力。
(3)灌浆材料及其品质。
(4)组织管理机构(5)施工进度计划。
(6)机械设备配置与劳动力组织。
(7)质量控制措施。
(8)灌浆计量设备与灌入量控制方法。
(9)作业原始记录资料收集与整理。
2.4承包人必须按合同要求配制技术人员和进场施工设备。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制。
针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。
目录一、工程概况: (2)二、止水帷幕工程设计 (2)三、监理细则编写依据 (3)四、水泥搅拌桩止水帷幕 (3)4.1监理内容 (3)4.2搅拌桩质量控制 (4)4.2.1监理工作流程 (4)4.2.2质量控制点的设置 (5)4.2.3施工质量预控制 (5)4.2.4搅拌桩施工过程质量监理 (6)4.2.5竣工后质量控制 (8)五、高压旋喷桩 (10)5.1旋喷桩质量控制 (10)5.1.1监理工作流程 (10)5.1.2设置质量控制点 (11)5.1.3施工质量控制 (11)5.1.4施工过程控制 (14)5.2安全文明施工监理控制要点 (17)一、工程概况:工程名称:龙溪畔岛花园小区工程建设单位:江都市金龙房地有限责任公司设计单位:扬州大学工程设计研究院监理单位:扬州安得工程监理有限公司施工单位:扬州市江都新都建设有限公司本工程位于江都区龙溪路西侧。
基坑支护范围建筑面积约50000㎡,住宅11+1层的为框剪力墙结构(2#,3#、5#、6#楼),层高2.9m,檐口高度34m;地下车库为框架板柱结构,层高3.3m,停车数为248辆。
建筑防火等级二级,住宅主体地下室和地下车库防火等级为一级。
屋面、地下室防水等级为二级,配电间等电气房间及地下室住宅主体外种植顶板防水为一级。
抗震设防烈度为七度;基坑安全等级为三级;基坑使用时效12个月。
二、止水帷幕工程设计水泥搅拌桩止水帷幕采用双轴搅拌机施工,单轴搅拌直径700mm,单排水泥搅拌桩组间咬合200m,组内咬合200mm,桩长8m左右(桩端进入粉质粘土0.5m以上,采用桩长和电流双控进行)。
搅拌桩使用PC32.5水泥,水泥掺入比不小于17%。
三、监理细则编写依据《龙溪畔岛花园小区岩土工程勘察报告》《建筑基坑支护技术规程》JGJ120-99《建筑基坑工程技术规程》DB29-202-2010《建筑基础处理技术规范》JGJ79-2002《建筑地基基础设计规范》GB50007-2011《建筑基坑工程监测技术规范》GB50497-2009《混凝土结构设计规范》GB50010-2010《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《软土地基深层搅拌加固法技术规程》YBJ 225-91《建筑桩基技术规范》JGJ94-2008四、水泥搅拌桩止水帷幕4.1监理内容水泥搅拌桩作为一个分项工程,主要对其施工进度、施工质量等方面进行监督和控制。
水利工程:帷幕灌浆施工监理实施细则一、总则1.1本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。
1.2本细则适用于水库、水电站厂房、二、开工申请程序2.1承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。
内容包括:浆液试验和现场灌浆试验。
选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
2.2灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批。
其内容应包括:2.3承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
(2)灌浆工序、工艺和压力。
(3)灌浆材料及其品质。
(4)组织管理机构(5)施工进度计划。
(6)机械设备配置与劳动力组织。
(7)质量控制措施。
(8)灌浆计量设备与灌入量控制方法。
(9)作业原始记录资料收集与整理。
2.4承包人必须按合同要求配制技术人员和进场施工设备。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
三、施工过程监理3.1帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制。
针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。
3.2承包人必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。
承包人应凭证开钻,即在钻孔前,承包人应及时通知监理工程师验收,同意后方可开钻。
钻孔应按设计和监理审批的序次进行,未经设计修改或监理工程师的同意,承包人不得随意改变钻孔序次。
某医院止水帷幕工程监理实施细则(基坑开挖与支护工程)XX医院止水帷幕工程监理实施细则(基坑开挖与支护工程)编制人:审核人:XX监理有限公司二0 年月目录一、工程概况 (2)二、监理控制依据 (3)三、监理控制要点 (3)四、监理控制流图 (4)五、质量控制措施.......................... . (5)六、安全监理控制措施 (9)为了止水帷幕工程施工阶段监理工作的顺利实施,根据《建设工程委托监理合同》和《监理规划(大纲)》的规定和要求,特制定本工程施工阶段监理工作实施细则。
一、工程概况:本工程为XX区人民医院止水帷幕工程,该工程位于城阳区,交通便利,基础条件良好。
为保证周边已有建筑的安全和本医院的降水效果而进行的一项工程。
本工程由XX桩基工程公司与XX建安建设集团施工,XX市建筑计院研究院集团有限公司,XX理有限公司负责施工阶段的监理。
本工程由于是二级深基坑,采取一次开挖4.70左右,然后再进行桩支护施工,最后在进行二次开挖。
本工程止水帷幕采用水泥土搅拌桩,处理范围约200米,设计桩径为500,有效桩长为9m,设计水泥掺入比为15%,水泥采用32.5 级复合硅酸盐水泥。
长螺旋灌注桩9m,80cm直径,C25新世界商品砼总共33根。
二、监理控制依据:建设单位与施工单位签定的《建设工程施工合同》、建设单位与监理单位签定的《建设工程委托监理合同》、《岩土工程勘察报告》、设计图纸及说明、国家现行建筑施工及验收规范、质量检验评定标准等,如:《建筑地基基础工程施工质量验收规范》GB50202-2002、《建筑桩基技术规范》JGJ94-94、《混凝土结构工程施工质量验收规范》GB50204-2002、《建筑工程施工质量验收统一标准》GB50300-2001、《建筑基桩检测技术规范》JGJ106-2003、建设部有关工程建设的政策、法规、文件、规定等(包括《建设工程监理规范》),如:《建设工程质量管理条例》(国务院令279 号)、《工程建设监理规定》(建设部、国家计委1995 年发布)、《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行规定》(建设部2002 年发布)、建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)的通知》(建市[2002]189 号)等。
水利工程:帷幕灌浆施工监理实施细则一、总则本措施依据《水利水电工程施工合同和招标文件示范文本》及SL62—94《水工建筑物水泥灌浆施工技术规范》、SDJ249—88《水利水电基本建设工程单元工程质量等级评定标准》编制。
本细则适用于水库、水电站厂房、二、开工申请程序承包人应在灌浆工程实施前,根据设计文件和合同技术规范要求的日期和内容,编制详细的灌浆试验大纲报监理人审批。
内容包括:浆液试验和现场灌浆试验。
选择与实施灌浆工程项目岩层以及施工条件相似的地区或部位完成灌浆试验。
灌浆试验结束后,承包人应及时整理试验成果报告报送监理人审批。
其内容应包括:作业工序、布孔方式、孔深、灌浆分段、灌浆方法与采用的设备。
材料及品质、浆材的可灌性、浆液配比及开灌水灰比。
根据各类岩性地质构造及渗透性等所确定的随孔深而增加的灌浆压力等有关建议。
承包人应在灌浆作业开工前,根据合同技术规范要求的时间和内容、灌浆试验成果和监理人的审批意见,结合现场施工条件,编制灌浆工程施工措施计划报送监理人批准。
其内容应包括:(1)工程概况(包括灌浆工程部位、施工布置、钻孔分序与编号等)。
(2)灌浆工序、工艺和压力。
(3)灌浆材料及其品质。
(4)组织管理机构(5)施工进度计划。
(6)机械设备配置与劳动力组织。
(7)质量控制措施。
(8)灌浆计量设备与灌入量控制方法。
(9)作业原始记录资料收集与整理。
承包人必须按合同要求配制技术人员和进场施工设备。
运至施工现场用于灌浆作业的各种机械设备、仪器仪表、计量观测装置和其他辅助设备,必须经过检查、率定、安装调试并经监理工程师认证合格,方可使用。
三、施工过程监理帷幕灌浆工程是一项隐蔽性工程,质量的好坏直接影响工程的使用,况且灌浆结束后无法直观判断其质量,并且灌入量也难以控制。
针对此,帷幕灌浆工程必须采取全过程的旁站监理,并要求每台灌浆设备安装自动计量装置。
承包人必须按设计和灌浆试验确定的序次、孔距施放孔位,并在实地注明各孔序号与孔号。
Ⅰ、工程简介一、工程简介1.工程名称:威海船厂整体搬迁扩建工程临时围堰、止水帷幕工程2.工程地点:山东新船重工有限公司厂区内3.工期要求:工期为9个月4.质量控制目标:合格5. 参建各方:业主:山东新船重工有限公司设计:中交第一航务工程勘察设计研究院有限公司监理:山东港通工程管理咨询有限公司施工:葛洲坝集团第六工程有限公司二、监理任务范围:工程质量、进度、投资、安全控制。
三、监理的阶段:施工阶段。
四、工程特点:船坞施工围堰建造、监护及拆除(围堰为重力式沉箱结构,总长度约为387.75m,包括3#码头及2#码头东侧的顺岸码头)。
五、编制依据1.《港口工程质量检验评定标准》JTJ 221—982.《防波堤设计与施工规范》JTJ 298—983.《重力式码头设计与施工规范》JTJ 290—984.《水运工程混凝土施工规范》JTJ 268—965.《监理规划》6.《建设工程监理规范》GB 50319—20007.有关设计文件、技术要求Ⅱ、施工阶段的质量控制一、质量控制的原则:1.坚持质量第一、提高质量意识。
工程质量控制是监理工作的重中之重,必须在整个工程建设中坚持质量第一,质量意识贯穿于监理工作每个环节。
2.坚持全过程质量控制,加强预控。
施工阶段质量控制,应对重点工序、薄弱环节可能出现的工程质量问题采取预控,即:事先分析在施工中可能产生的问题,提出对应措施,消减各种隐患和质量问题的发生。
二、质量的事前控制1、对单位、分部、分项工程进行划分,并确定各自的质量标准,明确质量要求。
2、对现场设立的定位导标、水准尺、测深水跎等进行测设、验收。
3、对承包商进场船机、设备进行审查。
4、督促承包单位建立并完善其质量保证体系、技术保证体系、安全保证体系。
5、检查工程使用的原材料“三证”是否齐全,质量是否满足设计和规范要求,并按规范规定抽样送检。
监理工程师按照相关规范要求进行平行试验,平行试验计划见下表:序号材料名称检测项目承包商检测频率平行检测频率1 水泥安定性、凝结时间、细度同一生产厂家、同品种、同一等级、同批号且连续进场的水泥,袋装不超过200t为一批,散装不超过500t为一批每批次/2000t(袋装)每批次/5000t(散装)2 钢筋抗拉强度、伸长率、冷弯每批次/60T 每批次/600T3 砂筛分析、密度、含泥量、泥块含量每批次/600t 每批次/6000t4 石子筛分析、密度、含泥量、泥块含量、针片颗粒含量同一批号、炉号、同一规格、同一交货状态/600t每批次/6000t5 外加剂物理性能、混凝土性能——抽检10%6 块石饱水抗压强度每批次/每处料源——7 石渣含泥量、20㎜以下粒径含量每批次/10000m3每批次/100000m38 混凝土抗压强度规范要求抽检10%9 土工布单位面积质量、厚度、孔径、渗透系数、抗拉强度、延伸率、与岩土间得摩擦系数每批次/10000m2每批次/100000m29、检查施工中使用的计量器具是否有相应的技术合格证,正式使用前要进行校验或校正。
10、审查承包商提交的施工组织设计,要点如下:控制要点控制标准控制措施进度计划合同要求审查施工进度计划是否满足合同工期要求,分析进度计划是否合理质量保证体系合同要求是否满足合同要求及有关规定,体系是否健全。
材料、人力、机械、设备供应计划工期要求审查人、财、物、机供应计划,是否满足施工要求及进度计划要求。
施工方案验收规范审查工艺方案合理性、可行性,是否满足进度要求,工艺方案所涉及费用是否满足合同要求,是否给业主带来支出。
三、事中控制(一)、原材料质量控制1、控制目标:本工程使用的材料质量满足设计及规范要求。
2、控制依据:设计文件要求,相关规范及标准要求。
3、控制方法:(1)检查承包商对原材料订货、采购、运输、质量保证体系。
(2)工程用原材料必须经监理工程师验收合格后方能使用,本工程主要检测材料为水泥,检验验收项目如下:·现场实物检查:水泥品种、规格是否符合设计及规范要求。
·对需复验的材料,监理工程师见证取样,同时作好材料见证取样台帐。
·对质量不合格、资料不全的原材料,工程师不予验收,并指令承包商补全资料或限期清运出场。
(二)、机械设备控制:1、高喷孔钻孔机具满足在施工地层钻进成孔能力或携带喷射管钻进成孔能力。
2、高喷灌浆所用的喷射管、喷头和送液器密封可靠,喷射管体具有足够刚度。
3、搅拌机应保证浆液拌制均匀。
4、灌浆泵额定压力不应小于设计规定压力的1.2倍,流量应满足施工规范要求。
5、用于各类泵或输送管路的压力表应通过计量核定。
6、空气压缩机的供气量和额定压力应不小于设计规定值。
7、高喷台车的旋转、提升的性能应满足设计。
检验方法:审查承包商上报的设备报审表,核对进场设备,重点对计量器具进行计量鉴定检查。
(三)施工工艺过程监理控制1.施工基线、桩位放样定位放线验收:要求承包商依据设计文件和规范要求进行止水帷幕轴线放线,自检合格后报监理工程师进行验收,同时附报验资料,经监理工程师确认后进行布线放点、编制桩位图。
2. 水下挖泥施工质量控制2.1基槽标高达到设计要求,各部位开挖断面宽度满足设计要求。
2.2抓斗式挖泥船清淤、基槽开挖时,质量控制的重点是淤泥清除率和超深超宽值控制。
2.3通过DGPS定位系统和RTK、潮位遥报仪精确地确定抓斗浚挖的平均位置和深度。
2.4抓斗挖泥船开挖土层疏浚物时,可先粗挖,即布斗间隔大些,挖深值取较大值;开挖至接近基槽底部时,须精挖,即布斗较密,挖深值取较小值,保持基槽底开挖的平整度和尽量避免超深和超宽挖泥。
挖泥清渣质量控制标准:水下基槽开挖允许偏差、检验数量和方法见下表:挖泥清渣质量控制标准序号项目允许偏差(mm)检验单位和数量单元测点检验方法1 平均超深Ⅰ、Ⅱ类土800 每个断面(每10m一个断面且不少于三个断面)1用回声测深仪或水砣检查,2m一个点,取平均值Ⅳ类土5002 每边平均超宽Ⅰ、Ⅱ类土20002在全部断面上量测取各边,取平均值Ⅳ类土20003. 水下炸礁施工质量控制3.1测量定位准确,每排用全站仪定位偏差控制在±300mm以内,确保一次炸礁成功。
3.2钻孔达到设计标高,进行孔深三级检查。
3.3炮工按设计要求装药,装药到底并保证药包连接,每个起爆体采用2发雷管准爆,超过2管药则加装爆体。
基槽炸礁质量标准:岩石地基水下爆破开挖基槽允许偏差检验数量和方法序号项目允许偏差(mm)检验单元和数量单元测点检验方法1 平均超深500 每个断面(5m一个断面)且不少于三个断面1用回声测深仪或测深砣检查1-2m一个点取平均值2每边平均超宽1000 2在全部断面图上量测各边取平均值4. 基床抛石施工质量控制4.1抛石前应检查基槽尺寸有无变动,如有显著变动应进行处理,基槽底当其回淤沉积物含水率小于150%,厚度大于0.2m时,应清除。
4.2基床抛石顶面不得超过施工规定的高程,且不宜低于0.5m。
4.3基床顶宽不得小于设计宽度。
4.4对回淤严重的区域,要有防淤措施。
4.5基床顶面及分层抛石基床的上下层接触面不应有回淤沉积物。
4.6抛石前应考虑水流、风浪、水位对抛石位置的影响,应先试抛确定船位。
勤对导标,棱镜常检测,对准位置,确保基床顶宽不小于设计宽度,勤摸水深。
掌握宁低勿高的原则。
4.7粗抛和细抛相结合,顶层顶面以下0.5—0.8m范围应细抛。
基床抛石质量控制标准:水下基床抛石允许偏差、检验数量和方法序号项目允许偏差检验单元和数量单元测点检测方法1 基床顶标+0~-20cm 每5~10米一个断面且不少于三个断面1~2米一个点且不少于3点用回声测探仪或测深水砣检查2 基床边线+40~0cm 每一个断面(每5~10米一个断面)25.基床夯实施工质量控制5.1基床厚度为0.5m厚,不用分层;范围为沉箱底宽各加1米;夯实要按照先基床中间,后两边的顺序夯。
5.2夯实前:用潜水组对抛石层顶面进行粗平,防止倒锤,粗平允许偏差为±15cm。
5.3夯锤落距控制在离基床2—3m,保证规范要求的每锤的冲击能大于120kJ/㎡。
实要注意控制夯击能,以免基床石被夯的太碎,影响施工质量。
5.4夯实方法:采用纵、横间均邻接压半夯,并分两遍方法,夯点间距允许偏差为≤15CM;防止基床局部隆起和漏夯。
5.5夯击次数:按规范要求,定每点8次。
5.6夯实船驻位;采用棱镜立在船头,由陆上全站仪跟踪定位控制方法。
5.7验夯:在已夯实好的基床范围内任选10m一段,复打一夯次,其平均沉降量不大于3cm即为合格。
任取夯实、整平10m一段,基床选三个断面,测点间距为1—2m,整个断面不小于三个点。
夯沉量通过导杆和塔尺将测点引出水面用水准仪观测,导杆和塔尺要求有一定的刚度,平直无弯曲。
6.基床整平施工质量控制根据设计要求,升浆砼基床需细平,采用二片石找平。
首先潜水员对基床局部高低点进行去高补低粗平处理后,再结合抛石方驳进行5—10kg的二片石细平处理,直到基床顶饱满。
6.1整平验收:验收工具:水准仪、测深尺、杆。
方法:水上方驳定位,水下由潜水员扶尺,陆上用水准仪测高程的方法进行验收。
6.2质量检验方法:采用2米一个断面,1米一个点,测钢轨内侧和中线处。
采用4条轨道整平时每个断面的单元测点数为6个。
6.3根据类似工程施工经验,在进行基床整平时,预留8~10cm的沉降量。
7.土工布铺设施工质量控制基床土工布铺设质量的好坏,直接影响到升浆施工的质量,最终影响到帷幕止水施工的质量,因此土工布铺设是湿法施工的关键工序之一。
7.1土工布质量技术指标是否满足设计和规范要求;7.2由潜水员在水下将陆上浸湿的土工布铺设,保证在沉箱趾下进去250mm 左右,另一边在升浆碎石与挖泥面上卷250mm左右,然后在土工布面上压中块石,以防水流将其破坏,块石间距1米,网格状布置。
7.3基床两侧的土工布铺设完成后,及时进行沉箱安装与压脚石渣回填,以利于升浆砼施工。
7.4潜水员每30米段进行检查,防止有漏铺,或搭接长度不够设计要求,达不到灌浆效果,要求潜水员严格检查并配水下摄像机进行摄像,陆上进行监测。
8.抛石基床升浆止水施工质量控制8.1施工前,先进行施工工艺试验,根据升浆工艺试验确定升浆压力,砂浆的流动度等性能参数以及施工参数。
8.2检验原材料质量规格指标;8.3检查配合比设计确定砂浆的配合比:砂浆要有良好的流动性和深入性,能完全充填碎石的空隙。
确保施工中没有太大的离析且有适当的膨胀率,硬化后具有必要的抗压强度和粘结力。
具有足够的耐久性和水密性。
8.4先用金刚石钻具扫孔至基床底,然后锤打带锥头注浆管和观测管,使其到达基床底面,然后采用大流量水流冲洗钻孔5~10min。
防止碎石粒以及石屑粉末进入注浆管堵塞管道造成废孔。
