某高速公路粘层油施工方案
- 格式:doc
- 大小:44.00 KB
- 文档页数:5
粘层油施工方案
1、施工准备
(1)施工前清扫,先用大扫帚扫1遍,在用鼓风机吹1遍,将浮土吹干净,对于不易清扫的土块等。
用铁锹铲除,再用鼓风机吹干净。
2、粘层施工
(1)工艺流程:下承层→结构物防护→试洒(确定沥青用量)→粘层沥青洒布→开放交通→人工补洒→交通管制。
(2)在中粒式沥青混凝土验收合格后,即可进行粘层沥青的洒布,沥青层必须在粘层油破乳后方可铺筑。
(3)粘层每次施工段落长度根据洒布车装油的数量决定,确保每车油全幅全宽喷洒完毕。
(4)粘层油采用沥青洒布车1次喷洒均匀,沥青洒布车喷洒沥青时保持稳定车速喷洒,并保持整个洒布宽度喷洒均匀,洒油管的高度使同一地点接受2个~3个喷油嘴喷洒的沥青,粘层油必须洒布均匀,有花白遗漏人工补洒。
(5)洒布后及时封闭交通,不得有车辆通行等损害粘层的现象发生。
(6)粘层油洒布后随粘层油的品种和气候条件由试验确定,确保液体沥青中的稀释剂全部挥发。
防止工程车辆损坏粘层。
喷洒粘层沥青后的基层上禁止除施工车辆外的一切车辆通行。
(7)注意事项:即将降雨时不得喷洒粘层油。
国道211高速公路路面中、上面层工程B5合同段粘层施工方案批准审核编制中铁十四局集团有限公司国道211线高速公路工程B5合同段项目经理部二〇一五年四月一、编制说明本施工方案是我项目经理部国道211线项目专项施工方案,结合中交第一公路勘察设计研究院有限公司设计的施工设计图纸以及现场吴忠东互通立交和郭家桥互通枢纽立交下面层铣刨处理完成,编制的道路路面粘层施工专项施工方案。
在充分考虑我公司现有的施工技术水平、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期、环保及文明施工等目标而编制。
二、编制依据国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路路面中、上面层工程施工组织设计。
国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路路面中、上面层工程B5合同段施工图设计。
本项目相关施工、试验检测、验收标准及相关技术规范。
宁夏高速公路施工标准化管理指南。
宁夏回族自治区和有关部门及地方政府在施工安全、社会治安、人身健康、文明施工、环境保护等方面的有关法规和规定。
我公司的施工技术水平、投入本工程的施工人员与机械设备数量。
三、工程概况国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路位于宁夏自治区灵武市、利通区、青铜峡市境内,是宁夏“三纵九横”干线公路网规划中的重要组成部分,也是银川市连接西安市最便捷的道路。
本项目为道路分期工程,路线不另辟新线,在原有高速公路双向四车道标准断面的基础上进行路面、桥涵等相关专业改造及路面分期实施工程。
本合同段路面B5标起讫里程K27+700~K67+000,路线全长39.30km。
采用双向四车道,设计速度80km/h,整体式路基宽24.5m,分离式路基宽12.5m。
共设置互通式立交2处,分别为吴忠互通立交,郭家桥枢纽互通。
主要工程量为: B5合同段吴忠东互通立交路面填补粘层23700㎡,郭家桥互通枢纽立交路面填补粘层69400㎡,B5合同段主线1874400㎡,灵武电厂段,304500㎡,吴忠东互通立交段88500㎡,郭家桥互通枢纽段164400㎡,粘层合计:2524900㎡。

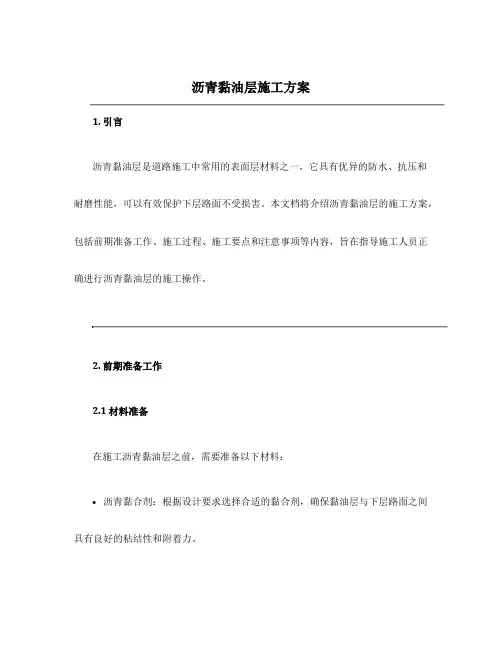

沥青黏油层施工方案1. 引言沥青黏油层是道路施工中常用的表面层材料之一,它具有优异的防水、抗压和耐磨性能,可以有效保护下层路面不受损害。
本文档将介绍沥青黏油层的施工方案,包括前期准备工作、施工过程、施工要点和注意事项等内容,旨在指导施工人员正确进行沥青黏油层的施工操作。
2. 前期准备工作2.1 材料准备在施工沥青黏油层之前,需要准备以下材料:•沥青黏合剂:根据设计要求选择合适的黏合剂,确保黏油层与下层路面之间具有良好的粘结性和附着力。
•砂石料:选择合适粒径的砂石料作为填料,用于调整沥青黏油层的厚度和提高抗压性能。
•沥青混合料:用于制备沥青黏油层的表面层材料,需要根据设计要求选择合适的沥青混合料。
2.2 设备准备在施工沥青黏油层之前,需要准备以下设备:•摊铺机:用于将沥青黏油层均匀铺设在路面上。
•滚压机:用于对沥青黏油层进行压实,增强其密实性和抗压性能。
•铲车、平板车:用于搬运材料和设备,保证施工现场的顺利进行。
•水泥搅拌机:用于制备沥青黏合剂和沥青混合料。
2.3 施工人员准备在施工沥青黏油层之前,需要组建合适的施工队伍,并确保施工人员具备以下技能:•摊铺机操作技能:熟练驾驶和操作摊铺机,能够准确控制施工速度和厚度。
•滚压机操作技能:熟练驾驶和操作滚压机,能够合理选择滚压模式和滚压轮辊。
•材料调配技能:能够根据设计要求准确调配黏合剂、砂石料和沥青混合料的配比。
•施工现场管理技能:具备良好的施工组织和管理能力,能够协调安排各项施工任务。
3. 施工过程3.1 基层处理在施工沥青黏油层之前,需要对基层进行必要的处理,确保基层平整、干燥和清洁。
处理方法如下:1.清扫基层:使用扫帚或清洁机清扫基层,去除杂物、灰尘和油污等污染物。
2.补修基层:对基层存在的裂缝、坑洞等缺陷进行修复,保证基层平整。
3.喷水湿润:使用喷水车对基层进行湿润处理,增加基层和黏油层的附着力。
3.2 沥青黏合剂施工沥青黏合剂的施工是沥青黏油层施工的关键步骤,需要掌握以下施工要点:1.调配黏合剂:根据设计要求,将黏合剂与适量水稀释,并通过搅拌均匀。

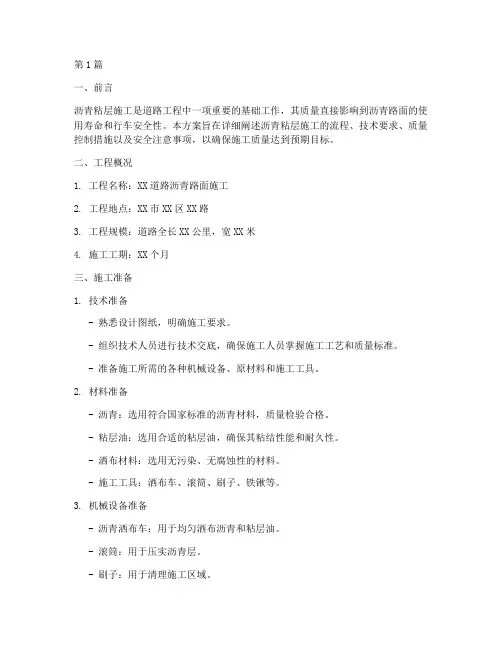

第1篇一、前言沥青粘层施工是道路工程中一项重要的基础工作,其质量直接影响到沥青路面的使用寿命和行车安全性。
本方案旨在详细阐述沥青粘层施工的流程、技术要求、质量控制措施以及安全注意事项,以确保施工质量达到预期目标。
二、工程概况1. 工程名称:XX道路沥青路面施工2. 工程地点:XX市XX区XX路3. 工程规模:道路全长XX公里,宽XX米4. 施工工期:XX个月三、施工准备1. 技术准备- 熟悉设计图纸,明确施工要求。
- 组织技术人员进行技术交底,确保施工人员掌握施工工艺和质量标准。
- 准备施工所需的各种机械设备、原材料和施工工具。
2. 材料准备- 沥青:选用符合国家标准的沥青材料,质量检验合格。
- 粘层油:选用合适的粘层油,确保其粘结性能和耐久性。
- 洒布材料:选用无污染、无腐蚀性的材料。
- 施工工具:洒布车、滚筒、刷子、铁锹等。
3. 机械设备准备- 沥青洒布车:用于均匀洒布沥青和粘层油。
- 滚筒:用于压实沥青层。
- 刷子:用于清理施工区域。
四、施工工艺1. 施工流程- 清理施工区域:清除施工区域内的杂物、垃圾和积水。
- 检查基层:检查基层的平整度、强度和稳定性,确保符合要求。
- 洒布粘层油:将粘层油均匀洒布在基层上,厚度控制在0.3-0.5mm。
- 洒布沥青:将沥青均匀洒布在粘层油上,厚度控制在2-3cm。
- 压实沥青层:使用滚筒进行压实,确保沥青层密实、平整。
- 检查验收:对施工完成的沥青层进行检查,确保质量符合要求。
2. 施工要点- 粘层油洒布:粘层油应均匀洒布,不得漏洒或过厚。
洒布过程中应避免污染周围环境。
- 沥青洒布:沥青应均匀洒布,厚度应控制在2-3cm。
洒布过程中应避免沥青流淌和堆积。
- 压实沥青层:压实过程中应避免压坏粘层油,确保沥青层密实、平整。
五、质量控制措施1. 材料质量控制- 沥青和粘层油必须符合国家相关标准。
- 施工过程中应定期对材料进行抽样检验,确保材料质量。
2. 施工过程质量控制- 确保施工区域清洁,避免杂物和垃圾对施工质量的影响。
江西省交通运输厅德兴至南昌高速公路路面工程DP1合同段粘层施工方案德兴至南昌高速公路路面工程DP1合同段项目经理部二0—0年十月五日一、编制依据《公路沥青路面施工技术规范》JTJ032-94《公路工程质量检验评定标准》JTGF80/1-2004德昌高速公路路面设计施工图纸德昌混合料施工指导意见二、工作内容及施工准备情况为保证粘层油质量本合同段粘层油采用得SBS改性乳化沥青由业主统一,提供根据《公路沥青路面施工技术规范》及《招标文件》得要求,采用智能沥青洒布车洒布。
机械准备:已提前了做好机械得检修,确保所用机械在良好得状况下投入施工。
现有机械均满足合同要求。
所用主要设备如下:1、智能型沥青洒布车1辆喷洒宽度3m〜6m;2、洒水设备8t洒水车I辆,高压水枪1把;3、森林灭火器3个检测仪器准备:1、沥青针入度仪;2、沥青延度仪;3、沥青软化点仪;4、沥青粘度仪;5、路面渗水仪。
人员准备:确保合同主要人员到场以满足施工需要。
制定出明确得岗位责任制,开工前已进行人员培训,使每个人都明确本项目得工作任务、施工方法与质量标准。
主要人员如下:内勤1人质检员1人改性沥青洒布8人安全员1人司机4人管理员1人原材料准备:1、江西省德兴至南昌高速公路沥青路面上基层与下面层之间、下面层与中面层之间与中面层与上面层之间均应喷洒粘层沥青。
粘层沥青采用SBS 改性乳化沥青,技术要求见下表:道路标准粘度计C25.3S 8-25 T 0621 蒸发 残留 物残留分含量不小于% 50 T 0651 溶解度,不小于 % 97、5 T 0607 针入度(25°C) dmn 40-120 T 0604 延度,不小于 cm 20 ⑸ C)T 0605 软化点,不小于c50 T0606 与粗集料得粘附性,裹附 面积不小于2/3 T 0654常温贮存稳定性:1d 不大于5d 不大于%1 5T 0655表注:粘度可选用恩格拉粘度计或沥青标准粘厦计之一测定; [2]表中得破乳速度、与集料得粘附性、拌与试验得要求与所使用得石料品种有关,质童检验 时应釆用工程上实际得石料进行试验,仅进行轧化沥靑产品质量评定时可不要求此三项指标;[3] 贮存稳定性根据施工实际情况选用试验吋间,通常采用5d,乳液生产后能在当天使用时也 可用1d得稳定性;三、施工方案(一)、工艺流程清扫面层4、 每车乳化沥青均应取样检验,‘々谷巴孑古严厦,豫及夕龙留物含量,蒸发 残留物得针入度、延度、软化点等。
粘层油施工方案

一、材料采用乳化沥青PC-2,质量符合下表要求:
道路用乳化沥青技术要求
二、机械
采用智能型LS4500J沥青洒布车喷洒(能电脑控制温度、喷洒量)。
该设备计量准确,洒布均匀。
三、准备:
柔性基层施工完毕后经监理验收认可
四、洒布
1.粘层油施工时应密切注意天气情况,当气温低于10℃或大风天气,即将降雨时,不得喷洒透层油。
2.浇洒粘层油前由专人清扫柔性基层路面,采用森林灭火器将尘土吹净,并对人工构造物用草苫子适当防护,防止污染。
3.粘层油洒布过程中安排2人跟踪洒布车,发现洒布花白、遗漏人工补洒,。
2,施工过程中根据实0.3L/M50%4.控制洒布量,当乳化沥青含量在时应按际含量调整实际洒布量。
.
5.控制洒布车速为50—80m/min.
6.洒布时试验人员现场检测洒布量,试验数据及时反馈给操作人员,及时调整洒布量。
五、检测
粘层检测项目
六、封闭交通
粘层喷洒后填充闭交通,设置路障,并设置明显禁行标志,等稀释剂全部挥发,乳化沥青破乳完全后,及早进行下一道工序的施工。
安全环保文明生产七、施工现场安全警示要明显,施工标志要齐全,安全教育工作要落实,超前提示,杜绝安全隐患。
人员车辆尤其要做好安全警示工作,文明生产标语要明显,施工现场要做到井然有序。
严禁在机械旁纳凉,冲刷油管道的废料不应随意
倒在路基边坡上。
八、人员一览表人员一览表。

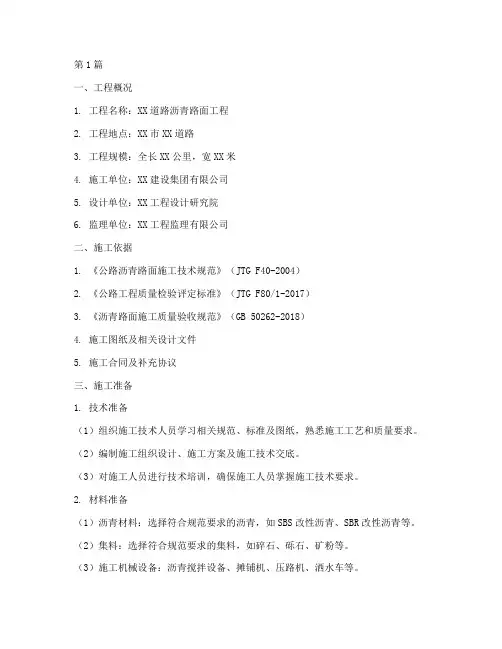

第1篇一、工程概况1. 工程名称:XX道路沥青路面工程2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,宽XX米4. 施工单位:XX建设集团有限公司5. 设计单位:XX工程设计研究院6. 监理单位:XX工程监理有限公司二、施工依据1. 《公路沥青路面施工技术规范》(JTG F40-2004)2. 《公路工程质量检验评定标准》(JTG F80/1-2017)3. 《沥青路面施工质量验收规范》(GB 50262-2018)4. 施工图纸及相关设计文件5. 施工合同及补充协议三、施工准备1. 技术准备(1)组织施工技术人员学习相关规范、标准及图纸,熟悉施工工艺和质量要求。
(2)编制施工组织设计、施工方案及施工技术交底。
(3)对施工人员进行技术培训,确保施工人员掌握施工技术要求。
2. 材料准备(1)沥青材料:选择符合规范要求的沥青,如SBS改性沥青、SBR改性沥青等。
(2)集料:选择符合规范要求的集料,如碎石、砾石、矿粉等。
(3)施工机械设备:沥青搅拌设备、摊铺机、压路机、洒水车等。
3. 施工设备准备(1)沥青搅拌设备:确保设备性能稳定,搅拌质量符合规范要求。
(2)摊铺机:选择性能优良、精度高的摊铺机,确保摊铺厚度均匀。
(3)压路机:选用符合规范要求的振动压路机、钢轮压路机等。
(4)洒水车:确保洒水车性能良好,水量充足。
四、施工工艺流程1. 沥青粘结层施工工艺流程:基层清理→ 沥青粘结层材料准备→ 沥青粘结层摊铺→ 沥青粘结层碾压→ 沥青粘结层质量检查2. 各工序具体施工要求:(1)基层清理:将基层表面杂物、浮土、积水等清理干净,确保基层表面清洁、平整。
(2)沥青粘结层材料准备:根据设计要求,选择合适的沥青粘结层材料,进行材料检验,确保材料质量符合规范要求。
(3)沥青粘结层摊铺:按照设计厚度,采用沥青搅拌设备将沥青粘结层材料均匀搅拌,然后使用摊铺机进行摊铺。
摊铺过程中,注意控制摊铺速度和厚度,确保摊铺均匀。

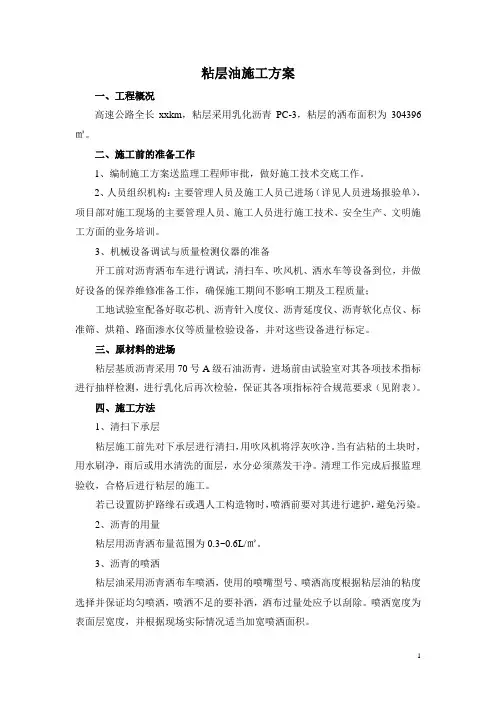

粘层油施工方案一、工程概况高速公路全长xxkm,粘层采用乳化沥青PC-3,粘层的洒布面积为304396㎡。
二、施工前的准备工作1、编制施工方案送监理工程师审批,做好施工技术交底工作。
2、人员组织机构:主要管理人员及施工人员已进场(详见人员进场报验单),项目部对施工现场的主要管理人员、施工人员进行施工技术、安全生产、文明施工方面的业务培训。
3、机械设备调试与质量检测仪器的准备开工前对沥青洒布车进行调试,清扫车、吹风机、洒水车等设备到位,并做好设备的保养维修准备工作,确保施工期间不影响工期及工程质量;工地试验室配备好取芯机、沥青针入度仪、沥青延度仪、沥青软化点仪、标准筛、烘箱、路面渗水仪等质量检验设备,并对这些设备进行标定。
三、原材料的进场粘层基质沥青采用70号A级石油沥青,进场前由试验室对其各项技术指标进行抽样检测,进行乳化后再次检验,保证其各项指标符合规范要求(见附表)。
四、施工方法1、清扫下承层粘层施工前先对下承层进行清扫,用吹风机将浮灰吹净。
当有沾粘的土块时,用水刷净,雨后或用水清洗的面层,水分必须蒸发干净。
清理工作完成后报监理验收,合格后进行粘层的施工。
若已设置防护路缘石或遇人工构造物时,喷洒前要对其进行遮护,避免污染。
2、沥青的用量粘层用沥青洒布量范围为0.3~0.6L/㎡。
3、沥青的喷洒粘层油采用沥青洒布车喷洒,使用的喷嘴型号、喷洒高度根据粘层油的粘度选择并保证均匀喷洒,喷洒不足的要补洒,洒布过量处应予以刮除。
喷洒宽度为表面层宽度,并根据现场实际情况适当加宽喷洒面积。
4、注意事项①施工前检查沥青洒布车的油泵系统、输油管道、油量表、保温设施等保持干净。
每次完成沥青洒布后,将剩余残留物清除,保持管道及喷头畅通。
②搭接部位保证喷洒到位,不得出现漏洒现象。
③喷洒的粘层油必须成雾状,在路面单幅宽度内均匀分布成一薄层,不得有洒花漏空或成条状,也不得有堆积。
④当气温低于10℃或路面潮湿时,不得浇洒粘层沥青。

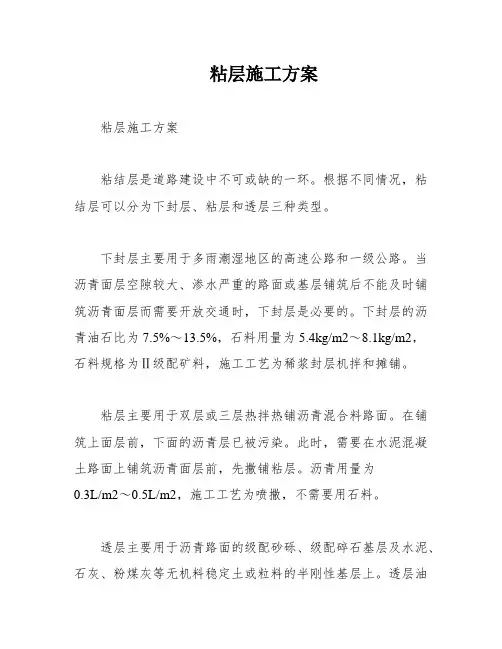

粘层施工方案粘层施工方案粘结层是道路建设中不可或缺的一环。
根据不同情况,粘结层可以分为下封层、粘层和透层三种类型。
下封层主要用于多雨潮湿地区的高速公路和一级公路。
当沥青面层空隙较大、渗水严重的路面或基层铺筑后不能及时铺筑沥青面层而需要开放交通时,下封层是必要的。
下封层的沥青油石比为7.5%~13.5%,石料用量为5.4kg/m2~8.1kg/m2,石料规格为Ⅱ级配矿料,施工工艺为稀浆封层机拌和摊铺。
粘层主要用于双层或三层热拌热铺沥青混合料路面。
在铺筑上面层前,下面的沥青层已被污染。
此时,需要在水泥混凝土路面上铺筑沥青面层前,先撒铺粘层。
沥青用量为0.3L/m2~0.5L/m2,施工工艺为喷撒,不需要用石料。
透层主要用于沥青路面的级配砂砾、级配碎石基层及水泥、石灰、粉煤灰等无机料稳定土或粒料的半刚性基层上。
透层油的选择是根据基层类型,常用的有液体沥青、乳化沥青、煤沥青等。
沥青用量为0.7L/m2~1.1L/m2,石料用量为2kg/m2~3kg/m2,石料规格为石屑或砂,施工工艺为撒沥青、撒石屑并碾压。
在确定沥青材料时,需要考虑沥青的软化点偏低、易吸热软化的缺点。
由于沥青缺乏高温抗变形能力,因而降低了高温环境下路面的承载能力。
下封层宜采用层铺法表面处治或稀浆封层法施工。
透层油的选择应根据基层类型,常用的有液体沥青、乳化沥青、煤沥青等。
施工准备是粘结层施工中不可或缺的一部分。
在施工前,需要确定粘层油品种和用量,并通过试验确定下封层油的用量。
当粘层油上铺筑薄层大空隙排水路面时,粘层油的用量宜增加到0.6L/m2~1.0L/m2.当沥青层之间兼作封层而喷撒的粘层油宜采用改性沥青或改性乳化沥青,其用量不少于1.0L/m2.在进行粘层施工前,必须对基层或下层的沥青层进行质量检查。
如果不符合要求,就不能铺筑沥青层。
如果旧沥青路面或下层已被污染,必须进行清洗或铣刨处理,并等待路面干燥后再进行施工。
最好选择夏季气温较高的一天进行施工,不允许在夜间或凌晨施工。

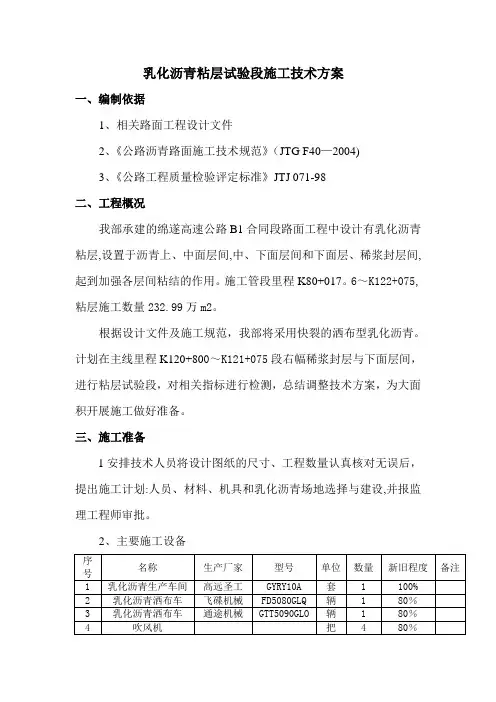

乳化沥青粘层试验段施工技术方案一、编制依据1、相关路面工程设计文件2、《公路沥青路面施工技术规范》(JTG F40—2004)3、《公路工程质量检验评定标准》JTJ 071-98二、工程概况我部承建的绵遂高速公路B1合同段路面工程中设计有乳化沥青粘层,设置于沥青上、中面层间,中、下面层间和下面层、稀浆封层间,起到加强各层间粘结的作用。
施工管段里程K80+017。
6~K122+075,粘层施工数量232.99万m2。
根据设计文件及施工规范,我部将采用快裂的洒布型乳化沥青。
计划在主线里程K120+800~K121+075段右幅稀浆封层与下面层间,进行粘层试验段,对相关指标进行检测,总结调整技术方案,为大面积开展施工做好准备。
三、施工准备1安排技术人员将设计图纸的尺寸、工程数量认真核对无误后,提出施工计划:人员、材料、机具和乳化沥青场地选择与建设,并报监理工程师审批。
2、主要施工设备四、施工技术方案1、粘层施工工艺图粘层施工工艺图2(1)、洒布粘层沥青前用人工清扫1~2遍后再用吹风机吹掉下承层空隙中的灰尘。
(2)、粘层采用沥青洒布车进行洒布,洒布前先对喷嘴与洒油管进行预热,确保每个喷嘴及洒油管无堵塞.调整好喷嘴的喷射角,使各个相邻喷嘴的喷雾扇在其下角能有少量的重叠。
(3)、洒布沥青首先从靠近中央分隔带开始,一个车道接一个车道喷洒,为确保无漏洒现象,控制相邻洒布带重叠10—15cm。
洒布量控制为每平方米0。
15~0.3kg/m2(以沥青质量计)。
(4)、洒布时,对路缘石、路缘带、路肩预制板、纵向排水沟及喷洒区附近的结构物和树木采用塑料布覆盖,防止污染。
(5)、洒布要均匀,要严格控制喷油量,宁少勿多,不允许出现油包。
(6)、洒布粘层乳化沥青后,严禁除沥青混合料运输车外的其他车辆、行人通过。
(7)、在沥青砼摊铺时,如被沥青砼运料车粘走,或雨天将粘层冲坏处,应及时人工补洒.(8)、洒布沥青材料的气温低于10℃,表面干燥,大风天影响洒布质量时,不予洒布。
粘层油施工方案
一、材料
采用乳化沥青PC-2,质量符合下表要求:
道路用乳化沥青技术要求
二、机械
采用智能型LS4500J沥青洒布车喷洒(能电脑控制温度、喷洒量)。
该设备计量准确,洒布均匀。
三、准备:
柔性基层施工完毕后经监理验收认可
四、洒布
1.粘层油施工时应密切注意天气情况,当气温低于10℃或大风天气,即将降雨时,不得喷洒透层油。
2.浇洒粘层油前由专人清扫柔性基层路面,采用森林灭火器将尘土吹净,并对人工构造物用草苫子适当防护,防止污染。
3.粘层油洒布过程中安排2人跟踪洒布车,发现洒布花白、遗漏人工补洒,。
4.控制洒布量,当乳化沥青含量在50%时应按0.3L/M2,施工过程中根据实际含量调整实际洒布量。
5.控制洒布车速为50—80m/min.
6.洒布时试验人员现场检测洒布量,试验数据及时反馈给操作人员,及时调整洒布量。
五、检测
粘层检测项目
六、封闭交通
粘层喷洒后填充闭交通,设置路障,并设置明显禁行标志,等稀释剂全部挥发,乳化沥青破乳完全后,及早进行下一道工序的施工。
七、安全环保文明生产
施工现场安全警示要明显,施工标志要齐全,安全教育工作要落实,超前提示,杜绝安全隐患。
人员车辆尤其要做好安全警示工作,文明生产标语要明显,施工现场要做到井然有序。
严禁在机械旁纳凉,冲刷油管道的废料不应随意倒在路基边坡上。
八、人员一览表
人员一览表。
