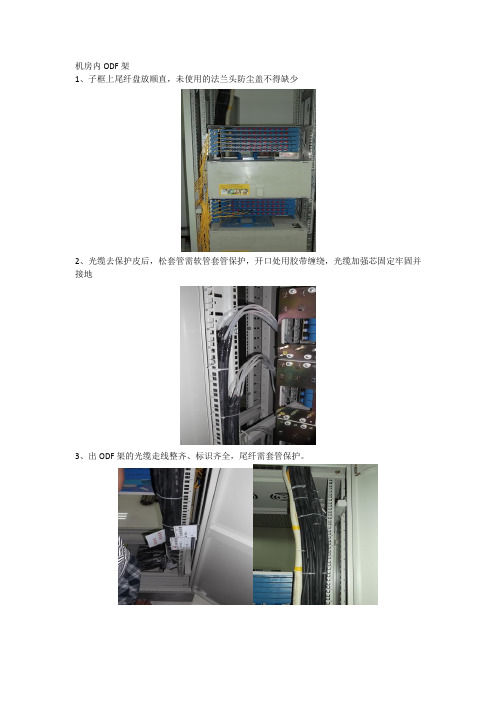

机房内ODF架1、子框上尾纤盘放顺直,未使用的法兰头防尘盖不得缺少2、光缆去保护皮后,松套管需软管套管保护,开口处用胶带缠绕,光缆加强芯固定牢固并接地3、出ODF架的光缆走线整齐、标识齐全,尾纤需套管保护。
4、走线架上光缆、套管尾纤走线整齐,用扎带绑扎牢固松紧适度,不得在走线架上盘留。
光交箱1、光交箱须有联通标识2、进出线孔必须用防火泥封堵,底部挡板不得丢失3、光缆加强芯必须固定牢固,挂牌(或在进线孔处挂牌)标明局向.4、光缆去外皮后松套管需用软管套管保护进入容纤盘,开口处用胶带缠绕.5、子框上尾纤盘放顺直,未使用的法兰头防尘盖不得缺少,分光器不得悬挂,尾纤不得用扎带绑扎。
6、箱内信息表齐全,标明各光缆局向。
信息表材质易长久保存,不得受潮、发霉.主干光缆一、架空1、架空线路不得直接飞线,必须打吊线、附挂或沿墙钉固,光缆需平直,不得扭曲,挂钩均匀(50cm,偏差不大于3cm),不得有W状2、架空电缆与树木、建筑物接触时,用pvc管或竹板保护,其保护长度应从交叉或接触点向两侧延伸各1m。
3、架空光缆接头处,金属加强芯与吊线相连并接地;光缆预留长度可按10—15m,余缆盘放在盘架上,再绑扎固定在电杆与吊线上.4、光缆吊线应每隔300—500m,利用电杆避雷线或拉线接地.5、架空光缆每1-3杆(所处区域的温差变化)作一处伸缩预留,目的是解决由于气温变化导致光纤热胀冷缩。
6、引上光缆采用钢管保护,钢管高度大于2.5米,其地上部分应固定在杆上。
引上管内要先穿放子管,然后再敷设光缆。
子管的地下部分比钢管长1-2m,并以适当的曲率半径弯成90度,其上端略超出钢管10—20cm即可,每处用φ4。
0mm铁线缠绕六道绞紧,需上下两处.光缆引上后,钢管及塑料管的管口应作堵塞并挂牌每个光缆引上处应预留10-15米。
二、直埋1、直埋线路路由符合设计要求(避开含有酸、碱强腐蚀或杂散电流电化学腐蚀严重影响的地段).2、开挖沟深不得小于0.8米,(郊区开挖时注意下方是否有电力电缆)3、直埋光缆必须套硅芯管保护(硅芯管的规格符合设计要求)4、回填土每回填30cm应夯实,高出路面5—10cm(市区)三、管道1、人孔内光缆每隔500米的直线距离的人井内做一次预留。
联通施工方案1. 引言本文档旨在介绍联通施工方案,包括施工计划、施工流程、施工需求和施工安全等方面的内容。
该方案将确保联通项目的顺利进行,并确保施工过程安全、高效。
2. 施工计划联通施工计划将包括以下几个重要步骤:•调查与策划:施工前,需要进行现场勘测和工程规划,确定施工范围、资源需求和时间计划等。
•物资准备:根据施工需要,准备必要的材料、设备和工具,确保施工所需物资的供应和储备。
•施工阶段:按照施工方案进行实际施工,包括土建工程、电气设施安装、网络设备调试等。
•验收和交付:在施工完成后,将进行验收测试,并确保项目满足规定的标准和要求。
随后,完成相关文件和资料的整理和归档。
3. 施工流程联通施工流程将按照以下步骤进行:3.1 准备工作•确定施工范围和时间计划。
•评估资源需求,包括所需人员和物资。
•协调相关部门和供应商,确保资源的准备和调配。
3.2 施工过程1.土建工程:–进行场地准备,包括地基处理和施工区域标识。
–进行基础建设,包括地基浇筑和建造相关设施。
–进行室内外装饰和防水处理。
2.电气设施安装:–根据施工计划,安装电气设备和线路。
–进行电路调试和保护装置的设置。
–进行电气设施的接地和接线。
3.网络设备调试:–安装和配置网络设备,包括交换机、路由器和服务器等。
–进行网络连接和测试,确保设备的正常运行。
3.3 验收和交付•进行综合测试和性能评估,确保项目满足规定的标准和要求。
•准备相关文件和资料,包括施工报告、操作手册和维护记录。
•提供培训和技术支持,确保项目交付后能够正常使用。
4. 施工需求根据联通施工方案,以下是施工过程中的一些主要需求:•场地和施工区域:需要足够的空间来进行土建工程和设施安装。
•材料和设备:需要提前准备好所需的材料、设备和工具,以确保施工过程的顺利进行。
•人员和专业知识:需要拥有合适的人员和相关专业知识,包括工程师、技术人员和施工队伍等。
•安全措施:需要制定并执行安全措施,以保护工作人员和施工现场的安全。
广东联通客户工程设计规范(试行版)前言本规范是根据中国联通集团公司的发展需要,结合中国联通“宽带升级提速”建设原则、“光进铜退”发展策略、宽带接入网建设指导意见及广东联通相关要求编制,用于规范和指导中国联通广东分公司接入网的规划和设计等工作。
本标准由广东联通网络建设部提出并归口。
本标准起草单位:广东联通网络建设部中讯邮电咨询设计院有限公司目录一、概述.................................................................................................. 错误!未定义书签。
1.适用范围.......................................................................................... 错误!未定义书签。
2.引用标准.......................................................................................... 错误!未定义书签。
3.缩略语.............................................................................................. 错误!未定义书签。
4.名词术语释义.................................................................................. 错误!未定义书签。
二、宽带接入网常用模式...................................................................... 错误!未定义书签。
1.传统DSL接入网 ............................................................................ 错误!未定义书签。

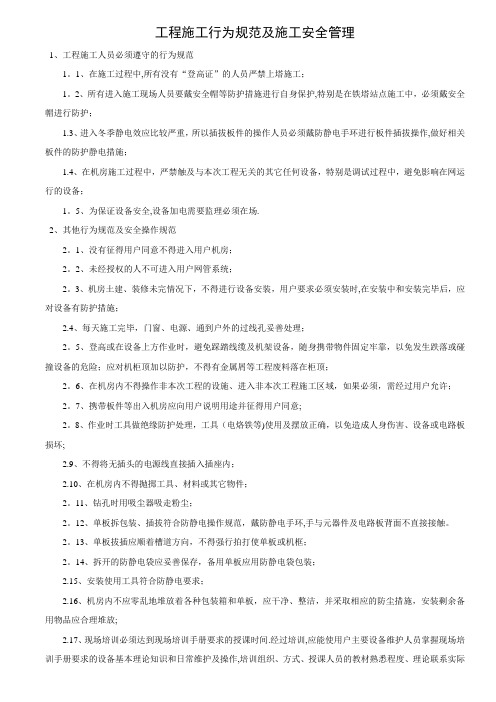

工程施工行为规范及施工安全管理1、工程施工人员必须遵守的行为规范1。
1、在施工过程中,所有没有“登高证”的人员严禁上塔施工;1。
2、所有进入施工现场人员要戴安全帽等防护措施进行自身保护,特别是在铁塔站点施工中,必须戴安全帽进行防护;1.3、进入冬季静电效应比较严重,所以插拔板件的操作人员必须戴防静电手环进行板件插拔操作,做好相关板件的防护静电措施;1.4、在机房施工过程中,严禁触及与本次工程无关的其它任何设备,特别是调试过程中,避免影响在网运行的设备;1。
5、为保证设备安全,设备加电需要监理必须在场.2、其他行为规范及安全操作规范2。
1、没有征得用户同意不得进入用户机房;2。
2、未经授权的人不可进入用户网管系统;2。
3、机房土建、装修未完情况下,不得进行设备安装,用户要求必须安装时,在安装中和安装完毕后,应对设备有防护措施;2.4、每天施工完毕,门窗、电源、通到户外的过线孔妥善处理;2。
5、登高或在设备上方作业时,避免踩踏线缆及机架设备,随身携带物件固定牢靠,以免发生跌落或碰撞设备的危险;应对机柜顶加以防护,不得有金属屑等工程废料落在柜顶;2。
6、在机房内不得操作非本次工程的设施、进入非本次工程施工区域,如果必须,需经过用户允许;2。
7、携带板件等出入机房应向用户说明用途并征得用户同意;2。
8、作业时工具做绝缘防护处理,工具(电烙铁等)使用及摆放正确,以免造成人身伤害、设备或电路板损坏;2.9、不得将无插头的电源线直接插入插座内;2.10、在机房内不得抛掷工具、材料或其它物件;2。
11、钻孔时用吸尘器吸走粉尘;2。
12、单板拆包装、插拔符合防静电操作规范,戴防静电手环,手与元器件及电路板背面不直接接触。
2。
13、单板拔插应顺着槽道方向,不得强行拍打使单板或机框;2。
14、拆开的防静电袋应妥善保存,备用单板应用防静电袋包装;2.15、安装使用工具符合防静电要求;2.16、机房内不应零乱地堆放着各种包装箱和单板,应干净、整洁,并采取相应的防尘措施,安装剩余备用物品应合理堆放;2.17、现场培训必须达到现场培训手册要求的授课时间.经过培训,应能使用户主要设备维护人员掌握现场培训手册要求的设备基本理论知识和日常维护及操作,培训组织、方式、授课人员的教材熟悉程度、理论联系实际程度、生动性和语言表达能力应能得到用户受培训人员的认可;2.21、施工时应衣着整齐,佩带工作卡,严格遵守机房施工管理的规章制度。
中国移动通信集团本地网传输线路施工技术规范与施工要求为确保传输工程的施工质量,保障传输线路的安全可靠,根据中华人民共和国原邮电部标准《电信网光纤数字传输系统工程施工及验收暂行技术规定》YDJ44—89、《市内电话线路工程施工及验收技术规范》YDJ38-85、《通信管道工程施工及验收技术规范》YDJ39-90及中国移动的相关规定,制定本规范。
本规范是光缆施工质量要求、施工质量检验、随工检验和竣工验收的依据。
第一:光缆敷设的一般规定一、光缆的弯曲半径应不小于光缆外径的15倍,施工过程中不小于20倍。
二、布放光缆的牵引力应不超过光缆允许张力的80%;瞬间最大牵引力不得超过光缆允许张力的100%;主要牵引力应加在光缆的加强件(芯)上。
三、光缆牵引端头可以预制也可以现场制作。
直埋或水底铠装光缆,可作网套或牵引端头。
四、为防止在牵引过程中扭伤损伤光缆,牵引端头与牵引索之间应加入转环。
五、布放光缆时,光缆必须由缆盘上方放出并保持松弛弧形。
光缆布放过程中应无扭转,严禁打小圈、浪涌等现象发生。
六、光缆布放采用机械牵引时,应根据牵引长度、地形条件、牵引张力等因素选用集中牵引、中间辅助牵引或分散牵引等方式。
七、机械牵引用的牵引机应符合下列要求:1.牵引速度调节范围应在0~20米/分,调节方式应为无级调速;2.牵引张力可以调节,并具有自动停机性能,即当牵引力超过规定值时,能自动放出告警并停止牵引。
八、布放光缆,必须严密组织并有专人指挥。
牵引过程中应有良好联络手段。
禁止未经训练的人员上岗和无联络工具的情况下作业。
九、光缆布放完毕,应检查光纤是否良好。
光缆端头应做密封防潮处理,不得浸水。
第二:架空光缆施工规范第一:杆路要求杆路架设,杆距一般50米内一根杆;吊线必须用钢绞线,一般采用7/2.2毫米镀锌钢绞线,绝对不能用铁丝代替钢绞线。
7根杆路左右有双拉线,14根杆路左右有四方拉线。
角杆拉在夹板抱箍下面距10CM;双拉线、四方拉线与线路中心线垂直或重合,不扭斜。
1.设计总体原则及目标1.1总体原则1)室内分布系统设计在保证业务的覆盖、质量、容量的前提下,应尽量控制建设成本,避免天线过多过密,避免信源功率、元器件和材料浪费;2)室内分布系统作为室外基站的一个有效补充手段,必须从整个大网层面来考虑,而非楼宇单点的设计考虑,室内、室外网络统一协调规划;3)室内分布系统应具有良好的兼容性和可扩展性。
对于新建室内分布系统和原GSM室内分布系统改造,必须满足GSM和WCDMA、WIFI等业务发展需要;4)室内分布系统应尽量实现目标覆盖区域内信号的均匀分布,避免信号的外泄,避免与室外信号过多的切换,避免室外基站布局过多的调整;5)室内分布系统应做到结构简单,工程实施容易,不影响目标建筑物原有的结构和装修;6)室内分布系统拓扑结构应易于迭加与组合,方便后续维护调整以及后期的小区分裂(合并)改造等;7)室内分布系统设计应结合实际,兼顾技术先进性和经济合理性,必要时应进行多种覆盖方案的技术、经济比较,降低工程造价、提高经济效益和社会效益;8)室内分布系统设计图纸作为施工的依据,应能很好地指导施工。
1.2网络覆盖目标每期工程应明确重点覆盖区域,(包括写字楼、商场、酒店、公共场所、政府机关、大型餐饮娱乐类建筑等类别),并确定优先覆盖等级;3.元器件使用设计原则3.1馈线的使用对于新建室分系统:原则上主干线必须使用7/8馈线;次主干线超过15米的建议使用7/8馈线;支馈线(与天线连接的馈线)宜使用1/2馈线,若天线口功率不满足设计要求,则使用7/8馈线;原则上禁止使用8D、10D馈线。
3.2馈线的布放1)上主干路由选取在内部装修和格局变动较小的路线上;1)布放要考虑后期扩容的可能性,易于后期系统扩展。
3.3干放设计原则1)WCDMA的新建室分系统尽量减少干放的使用,重点保障数据业务的区域应避免干放的使用;2)确实需要使用干放时,需考虑对基站底噪的影响,尽量使用总功率5W以下的干放;3)严禁干放串联使用。
附件1:中国联合网络通信有限公司广东省分公司综合代维服务规范(2009年版)运行维护部移动运行维护部二OO九年三月第一章适用范围1.1无线基站设备包括G网宏蜂窝、直放站近端和放大器等基站内无线设备;电源设备、基站室外天馈部分(铁塔、天线及馈线等)等配套设备。
1.2无线室内分布系统包括室内和室外微蜂窝、直放站、一体化基站设备主机;干线放大器、无源器件、传输设备(近端和远端)、线缆(馈线、双绞线、自拉的2M线)、电源以及HDSL设备等配套使用设备。
1.3本地光缆线路包括核心机房、汇聚机房、传输局房、传输中继站、移动基站、接入机房、数据POP点机房、营业厅、客户点的所有管道、光缆。
1.4动力及外围设备除了综合局房、骨干机房外的所有机房、站点的整流器、电池、空调、UPS 等配套设备和机房环境。
1.5传输设备汇聚机房、接入机房、站点(包含基站、传输局房、POP点、传输中继站、数据POP点、语音接入机房)的传输设备抢修工作,其中包括SDH光设备、PDH光设备、微波设备、HDSL设备及各种传输设备和机架之间的跳线、跳纤、2M头故障抢修、HDSL设备之间的电缆线、DDF架端口及传输电路(备注:微波/PDH/HDSL 等成对使用的传输设备,其维护抢修范畴均包括了对端的相应设备)。
1.6数据设备固定网络接入网数据接入设备,包括路由器、交换机、ADSL、VDSH、HDSL 等接入设备及其他数据设备。
1.7交换设备固定网络接入网语音接入设备。
1.8电缆及其附属设备主干、配线电缆,含管道、杆路、交接箱、分线盒、MDF架等附属设备。
1.9终端包括用户线路及用户终端设备。
1.10集团客户包括设备、线路维护及客户服务。
维护范围包括集团客户机房和用户端设备、线路维护,包括PBX、协议转换器、无线网桥、扩频微波设备、3.5G/5.8G无线接入设备、光收发器、激光/红外光传输设备、PDH设备、路由交换机、ADSL、VDSH、HDSL、ONU、计费器、路由选择器及其他数据设备、LMDS点对多点接入微波设备、会议电视接入设备及今后可能出现的各种客户接入用的设备,及各种设备和机架之间的跳线、跳纤、2M头、设备之间的电缆线、DDF架端口及传输电路。
联通公司基础工程施工方案项目背景本文档旨在为联通公司基础工程的施工方案进行详细规划和说明,确保施工过程顺利进行,工程质量达到要求。
项目概述联通公司基础工程项目旨在完善公司基础设施,提高网络效率和服务质量。
施工内容包括基站建设、光缆铺设、设备安装等。
本方案将从施工准备、施工过程、安全管理等方面进行详细介绍。
施工准备1.工程测量:在施工前需进行精确的测量,确定施工范围,避免误差。
2.人员配备:合理安排施工人员,确保每个工序都有足够的施工人员参与。
3.物资准备:准备所需的施工材料和设备,保证施工进度。
4.施工计划:制定详细的施工计划,包括时间节点和工作内容,合理安排施工顺序。
施工过程1.基站建设:–土方开挖:根据设计要求开挖基站场地,确保土方施工符合规范。
–基础打桩:对基站基础进行打桩处理,提升基础稳定性。
–主体施工:进行主体结构施工,如建筑和支架安装。
2.光缆铺设:–线路规划:确定光缆铺设线路,避免覆盖冲突和损坏。
–管道铺设:按照规划线路对管道进行铺设,保障光缆安全。
–光缆接头:对光缆进行接头加工并进行连接,确保传输效果。
3.设备安装:–设备搬运:将设备运至指定位置,准备安装。
–设备安装:按照设备安装说明进行安装,调试设备功能。
安全管理1.安全防护:施工现场需设置明显的安全警示标识,保障工人安全。
2.安全培训:对施工人员进行安全培训,确保每位工人了解施工安全规范。
3.安全监控:安排专人对施工过程进行监控,及时发现并解决安全隐患。
总结通过本文档的制定,可以有效规划和管理联通公司基础工程的施工过程,确保工程顺利进行,达到预期效果。
同时,重视安全管理,保障施工人员和设备的安全,提高工程施工质量。
中国联通宽带施工方案简介中国联通是中国国内的一家大型电信企业,提供宽带、移动通信等各种信息服务。
本文将介绍中国联通宽带的施工方案,包括施工流程、设备要求等内容。
施工流程中国联通宽带的施工流程主要包括以下几个环节:1.预施工准备:联通工作人员与用户预约施工时间,并核对用户的网络需求。
2.现场勘测:工作人员前往用户的住宅或办公室,进行勘测,并确定最佳的网络接入方式和设备布局。
3.网络接入:根据现场勘测结果,安装宽带接入设备,并进行网络接入调试。
4.网络调试:工作人员确保用户的网络设备正常运行,并进行必要的网络测试和优化。
5.用户验收:用户确认网络设备和服务满足自己的需求,并签署相关验收文件。
6.施工完工:联通工作人员完成施工,并提供相关技术支持和售后服务。
设备要求为了保障用户能够获得稳定的宽带服务,中国联通在施工过程中有一些设备要求:1.宽带接入设备:根据网络接入方式的不同,可能需要安装光纤猫、宽带猫等接入设备。
2.网络设备:用户需要自备一台路由器,用于连接宽带接入设备和终端设备。
3.终端设备:用户需要准备自己的电脑、手机或其他终端设备,进行网络接入。
施工注意事项在施工过程中,用户和施工人员都需要注意以下事项:1.保护设备安全:用户需要妥善保管好自己的设备,避免损坏或丢失。
2.避免施工区域内有其他人员干扰:在施工期间,用户需要确保施工区域内没有其他人员进行干扰。
3.尊重现场勘测人员:现场勘测人员需要进行一定的测量和调试工作,用户需要给予配合。
4.注意施工安全:工作人员在施工过程中,需要注意自身的安全和施工区域的安全。
施工后维护中国联通在施工后会提供相应的维护服务,主要包括以下几个方面:1.故障排查和修复:用户在使用宽带过程中遇到故障或问题,可以联系中国联通进行排查和修复。
2.网络升级和优化:随着网络技术的不断发展,中国联通会提供网络升级和优化的服务,以提升用户的网络体验。
3.客户服务和咨询:用户可以随时联系中国联通的客户服务中心进行咨询和报修。
广东联通本地固网工程施工规范(草拟)第一章总则一、为了进一步规范工程施工服务行为,提高服务质量,特制定本规范。
二、工程施工除应执行本规范外,尚应符合国家现行有关标准,规范的规定。
第二章总体要求一、施工前要求1.施工方案原则上必须经过建设单位、设计单位、监理单位和施工单位等单位的讨论、核实和同意后方可执行。
2.施工前应进行设计交底工作,并应对施工现场进行核查,了解客户单位或物业管理的有关规定。
3.施工前应协调好物业、客户的关系,办好施工准入相关手续。
4.施工前应签办好开工报告、开工证明和进入机房审批表等资料。
5.施工前须带齐相关证件、资料、工程材料、工具和劳保用品。
二、施工人员安排1.派往施工现场的施工人员应熟悉所施工专业,并保证有足够能力完成施工任务。
2.施工单位项目经理在建设单位报备后实行“名单制”管理,施工现场除了施工人员还应有报备的项目经理。
三、施工现场要求1.施工人员应服从客户单位或物业管理及治安保卫人员的监督、管理。
2.应控制粉尘、污染物、噪声、震动等对相邻居民、居民区和城市环境的污染及危害。
3.施工堆料不得占用楼道内的公共空间,封堵紧急出口。
4.室外堆料应遵守客户单位或物业管理规定,避开公共通道、绿化地、化粪池等市政公用设施。
5.工程垃圾宜密封包装,并放在指定垃圾堆放地。
6.不得堵塞、破坏上下水管道、垃圾道等公共设施,不得损坏楼内各种公共标识。
7.施工中,严禁损坏房屋原有隔热设施、损坏受力钢筋及超荷载集中堆放物品。
8.每次施工完毕,应当日清理现场留下的杂物,装入自带的垃圾袋随身带走或放在指定垃圾堆放地,挪动的物品应恢复摆放。
9.施工人员应遵守有关施工安全、劳动保护、防火及防毒的法律、法规。
四、施工安全管理要求1.安全管理应始终坚持“安全第一,预防为主”的方针,认真落实安全责任制,各项管理工作、各工种都应明确各自的安全生产责任,并落到实处。
2.施工过程应杜绝“三违”现象(违章操作、违章指挥、违反劳动纪律的行为),作业人员应当遵守安全施工的强制性标准、规章制度和操作规程,正确使用安全防护用具、机械设备等。
3.要重点抓好“三交”(电力、电视、电话三线,机房信号、交流二线,交通)、“高危”(高空、带电、井下作业)安全防范工作,做到无防范措施不施工,无落实责任人不施工,并要制订完善应急处理措施。
4.在遇到雷雨、台风等灾害性天气时应停止一切室外工程施工作业,确需应急施工的,要求施工单位制定应急安全防护措施,报建设单位审批后,由项目经理、监理单位派员现场监督方可实施。
5.施工单位应当在施工现场设置明显的安全警示标志。
施工现场临时搭建的建筑物应当符合安全使用要求。
6.每个承建单位应当安排用于配备劳动防护用品和进行安全生产培训的经费。
7.特种作业人员需按照国家有关规定经过专门的安全教育培训,取得特种作业操作资格证书,方可上岗作业。
8.施工单位应当对管理人员和作业人员每年至少进行一次安全生产教育培训,安全生产教育培训考核不合格的人员,不得上岗。
9.承建单位应组织制定和实施本单位的安全生产事故应急救援措施。
10.承建单位应定期督促、检查本单位的安全生产工作,及时消除生产安全事故隐患。
发现存在安全事故隐患的,应当要求施工单位整改;情况严重的,应当要求施工单位暂时停止施工,并及时报告建设单位。
11.发生事故后及时报告、调查、统计和处理,不得隐瞒不报、谎报或者拖延不报。
第三章具体要求第一节设备安装规范一、设备安装与摆放1.新增设备安装前,必须确认新增设备不影响机房中原有设备的运行安全,不引起环境温湿度、接地的超安全值。
2.机柜及设备规格,原则上要求将设备安装在19英寸标准机柜上,设备规格按照19英寸标准机柜的尺寸设计,并确保以下条件:(1)确认设备的入风口及通风口处留有空间以利于交换机机箱的散热;(2)确认机柜和工作台自身有良好的通风散热系统;(3)确认机柜及工作台足够牢固能够支撑设备及其安装附件的重量;(4)确认机柜及工作台的良好接地。
3.设备的安装排列根据机房实际情况,充分利用现有机框或机架,合理占用机房面积;同种规格型号的设备尽量安排在一列,同种性能的设备尽量排列在一起;联系比较紧密的设备尽量靠近排列。
4.机架排列方式:(1)统一朝向方式:所有机柜正面朝一面,背面朝相反一面排列,如图1 A 所示。
(2)面对面、背靠背方式:相邻二列机柜的正面板相对或者背面板相对排列,如图1B所示。
图1 机架排列方式示意图(3)上送风机房可以采用统一朝向方式和面对面、背对背方式。
(4)下送风机房,送风口完全在机柜底部时,机柜前后侧门全密闭情况,可以采用统一朝向方式和面对面、背对背方式;机柜前后门部分密闭情况,建议采用面对面、背对背方式。
(5)下送风机房,送风口在列间通道时,建议采用面对面、背对背方式。
5.机柜列间距:(1)机柜排列为面对面、背靠背方式时,机柜正面所在过道间距应不小于800mm,机柜背面所在过道间距应不小于800mm。
(2)对于由客户自行提供机柜及设备的,必须核实其供电方式、设备耗电情况,合理排列机柜。
(3)当机柜自身无法满足安全管理要求而需要采用隔笼措施时,过道间距应以安全要求间距为准。
机房走道宽度:机柜侧面与墙之间走道宽度应不小于800mm;并排列之间走道宽度应不小于1200mm。
6.单列机柜总数:任一列机柜总数不宜超过18个。
7.严禁将设备摆放在地上或不固定物体上,严禁将设备直接叠加在原有设备上。
二、设备接线1.交流电源及电源线(1)交流电源输入要求额定电压220V--50Hz,电压变化范围160V--280V ,电网频率范围为47--63Hz;(2)交流电源线连接要求,将末端设备随机附带的机壳接地线一端接到设备后面板的接地柱上,另一端就近良好接地;(3)将设备随机所带的电源线一端插到设备机箱后面板上的电源插座上,另一端插到交流电源插座上或接线端子,并检查牢固性;2. 直流电源及电源线(1)电源输入要求额定电压-48V,电压变化范围-40V -75V;(2)直流电源线连接要求,将设备随机附带的机壳接地线一端接到设备后面板的接地柱上,另一端就近良好接地,并检查牢固性;(3)设备电源线一端插到设备机箱后面板的电源插座上,另一端与-48V 供电直流电源的接线端子。
3.设备线缆布放(1)线缆布放要求美观整齐,确保不影响其他设备安全;(2)设备的信号电缆与交流电力电缆尽可能分开布放;(3)本着走线路由捷径安全的原则,各种缆线的布放应走专用走道,减少交叉。
注意下线方式,位置要有利于今后的扩容。
三、设备安装完工检查及调试1.设备安装(1)设备安装完毕后,首先要做好标识。
做好标识非常重要,它为以后的工程接入、维护工作带来方便。
包括传输2M DDF架位置标识、电源线、音频线、电缆线、地线标识。
在机柜和配线箱上用标签纸详细标明每块用户板、每根电缆用于专线名称、容量等参数。
具体标识规则:(a)音频线、网线的标识:统一标在各音频线、网线的末端显眼处,标签上要写清楚该线所用专线的名称,如果几家专线共用该音频线,则也要注明是哪几家专线共用。
所贴标签一定要牢靠,粘贴时可考虑在标签外再缠绕一层透明胶。
(b)地线、电源线的标识:在地线的接地处和电源的引电开关处要贴上标签,电源柜里的空气开关也要贴上相应的标签。
(c)交换机、协仪转换器等设备的标识:交换机每块用户板都要标识清楚所接专线的名称、该用户板资源分配情况。
注意:标识用户板时标签不要直接贴在用户板上,而要贴在与用户板相对应的交换机外壳上,这样在更换用户板时标签就不会丢失。
对于协仪转换器、光端机、语音网关等设备一定标明该设备的用途,所接专线的名称。
2.设备调试。
(1)专线则要用测试电话检查每路是否可正常通话,并记录下接续时间;(2)上网专线则要经过测试确定是否可以稳定上网,记下上网速率。
第二节线路安装规范一、线材要求1.工程中所使用的设备和线材等质量必须合格,严禁使用质量低劣的设备和材料;2.工程材料必须适合相应的环境和场合;3.主干电缆线经为0.4MM或以上;4.在室外距离超过1公里的架空电缆或直埋地下的电缆需布放充油或充气电缆。
二、局端布线1.电源线、专用音频线、2M线、地线必须不交叉、不重叠平行布放在走线架上,用扎带朝同一方向扎好。
电源线应做铜鼻子并用螺丝固紧。
做完2M头用万用表检查是否有虚焊和短路。
各种电缆线预留最多不可超过1米,并整齐盘好后用扎带固定在走线架上。
2.电缆进出联通基站应从馈线窗引入,并作好穿线孔的防水处理;3.线缆在配线架端要留有足够的长度,放线过程中要避免线缆的本身缠绕,不要过度拉伸,以免造成电缆拉断,在线架上布线要轻拉轻放,不要影响光缆尾纤、2M线和其他馈线的正常工作;4.接到配线架的用户电缆线要有至少150-250mm的余量,要捆扎合理美观,有明确的标签信息,标明端口号,接入房间号;要一次卡紧,严禁接触不良。
5.需要跳接的配线架,要用大对数电缆中的线缆作为跳线、用配线架专配的打线刀来卡线,要一次卡好,严禁损坏配线架卡口;跳线两端至少要有50mm的余量,分组捆扎,跳线端接处除了卡铰处必须裸露金属线缆外,其余处严禁裸露金属线缆。
三、用户端布线1.在用户端走线要美观,要用标准的接线盒,连接要牢固;如果用水晶头时,要保证做头质量符合要求,用户线端要贴有该线的电话号码标签,标签应牢固可靠,以便于用户通报故障,用户电话机安装在墙上时要牢固,在室外安装要注意防雨;2.安装在地面上的信息插座应采用防水和抗压的接线盒;3.安装在墙面或柱子上的信息插座底部离地面的高度宜为300mm 以上;4.用户线路接完以后,要给予用户相关的调试或者相应的技术帮助,与联通相关人员协调做数据,在开通前进行拨测,填写相关的业务开通拨测表,将拨测结果报联通公司,经联通公司同意后才能正常开通使用;5.工程中要及时作好工程资料,工程完成后交联通公司存档,以便于运行维护。
工程资料包括:(1)布线路由图,要标明电缆芯数、长度及DP箱位置;(2)MDF架接线资料,并详细准确地保存记录资料。
四、线槽与线管布线1.线槽内线缆的填充率不应大于60%,每根线缆应在首尾端处标注标记;2.线槽布线,在线路连接、转角、分支、及终端处应采用相应的附件,并保持线槽良好的封闭性;3.线槽垂直或倾斜敷设时,应采用线扣固定线缆以防止线缆在槽内移动,垂直敷设时其线缆固定间距不要大于3米;4.线槽敷设时,支持点的距离根据工程具体条件确定,一般在下列部位设置支架:(1)直线段不大于3米或线槽接头处,主干线槽在直线段1.5米处;(2)线槽首端、终端及进出接线盒50CM处;(3)线槽转角处;5.金属线槽布线,不得在穿过楼板或墙壁等处进行连接;6.由金属线槽引出的线缆采用金属管、UPVC管、或金属软管等布线方式;7.线槽水平安装时应保持横平竖直,根据场地实际选择最短路由并保持安装牢固;8.线管多用于水平分支敷设,可暗埋墙内也可明装室内及吊顶,或在地下预埋时铺设。
